سي بريز الحمراء
26 أكتوبر 2025

سي بريز الحمراء

71%الإنجاز الكلي▲ +7% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

تُظهر الصور تقدماً ملحوظاً في الأعمال الإنشائية لمشروع Sea Breeze Al Hamra، حيث اكتمل الهيكل الخرساني للمبنيين الرئيسيين وبدأت أعمال المباني (البلوك) والتشطيبات الأولية (اللياسة) والتمديدات الكهروميكانيكية الداخلية، مما يشير إلى تجاوز نسبة الإنجاز الفعلية للصفر المذكور في البيانات الجدولية.
التغيّرات المرصودة

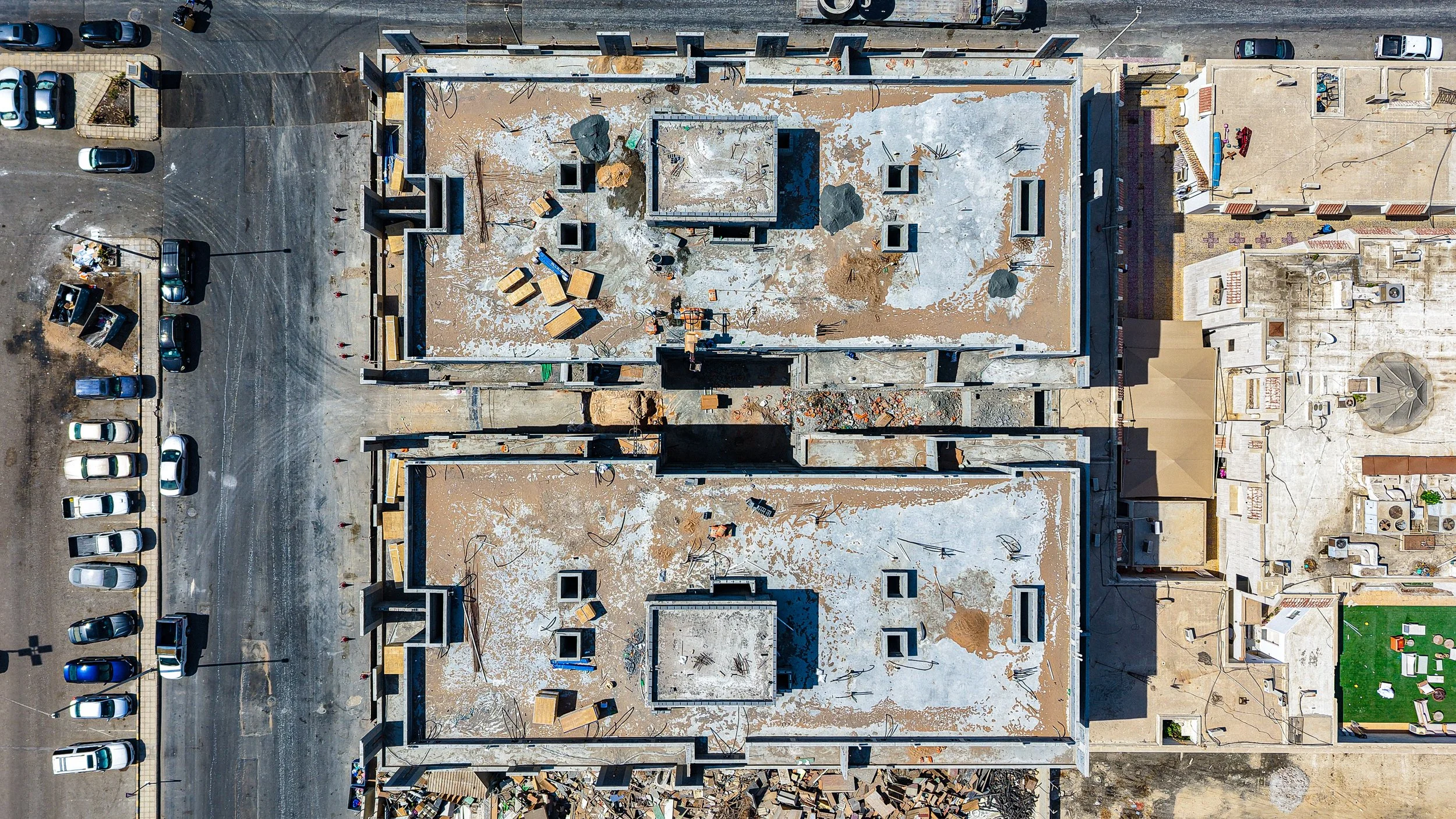

الهيكل الخرساني

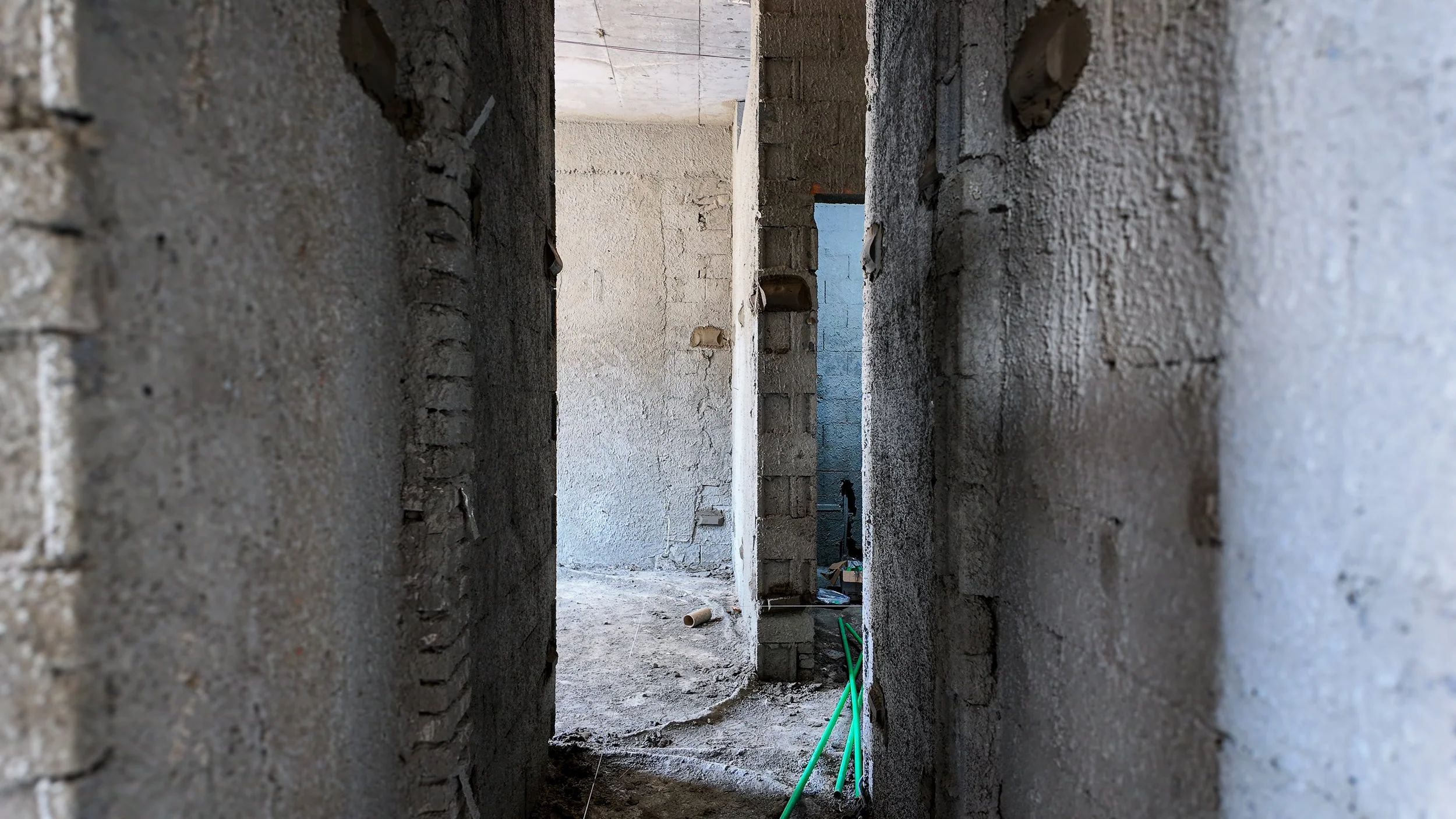

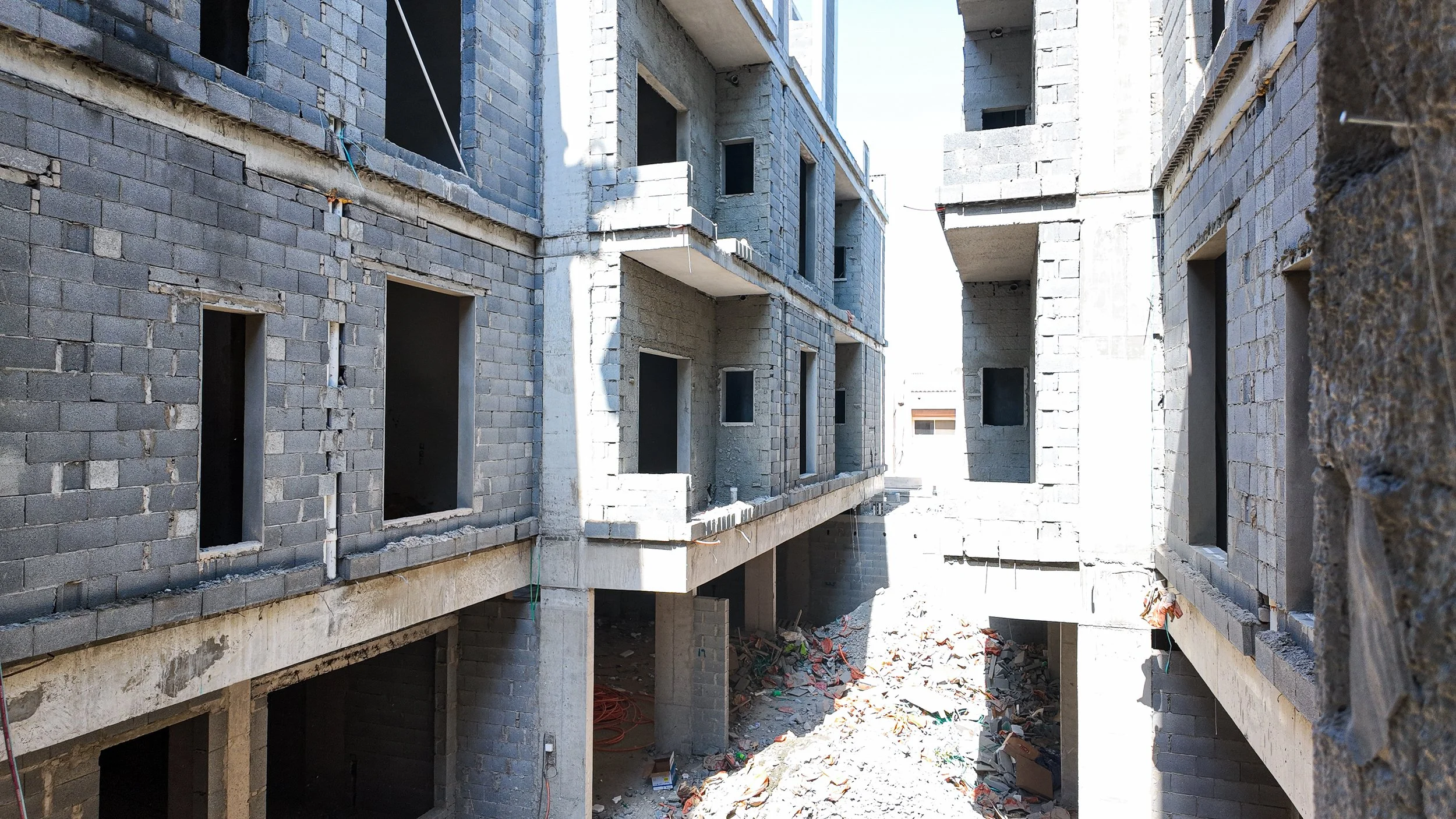

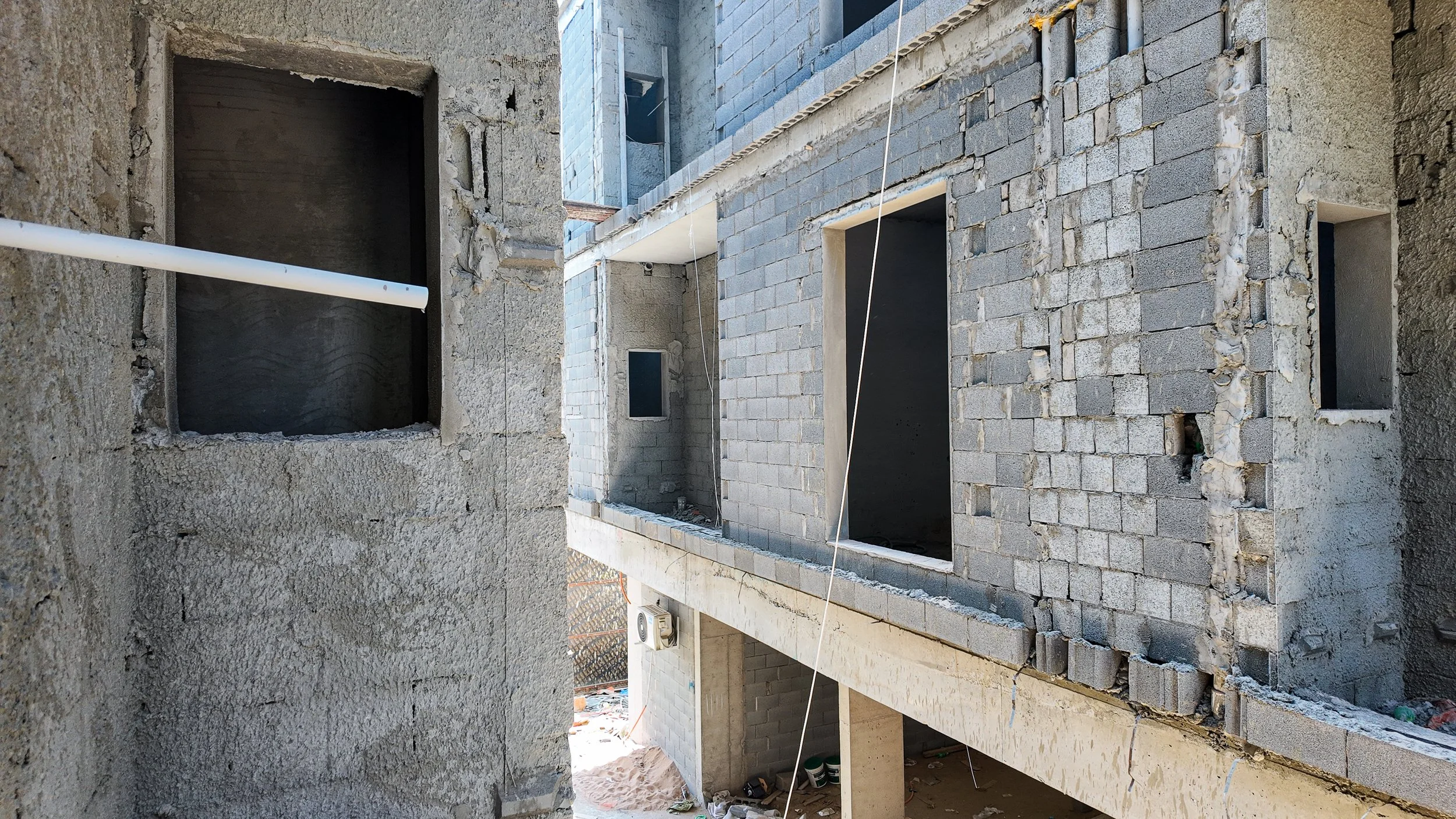

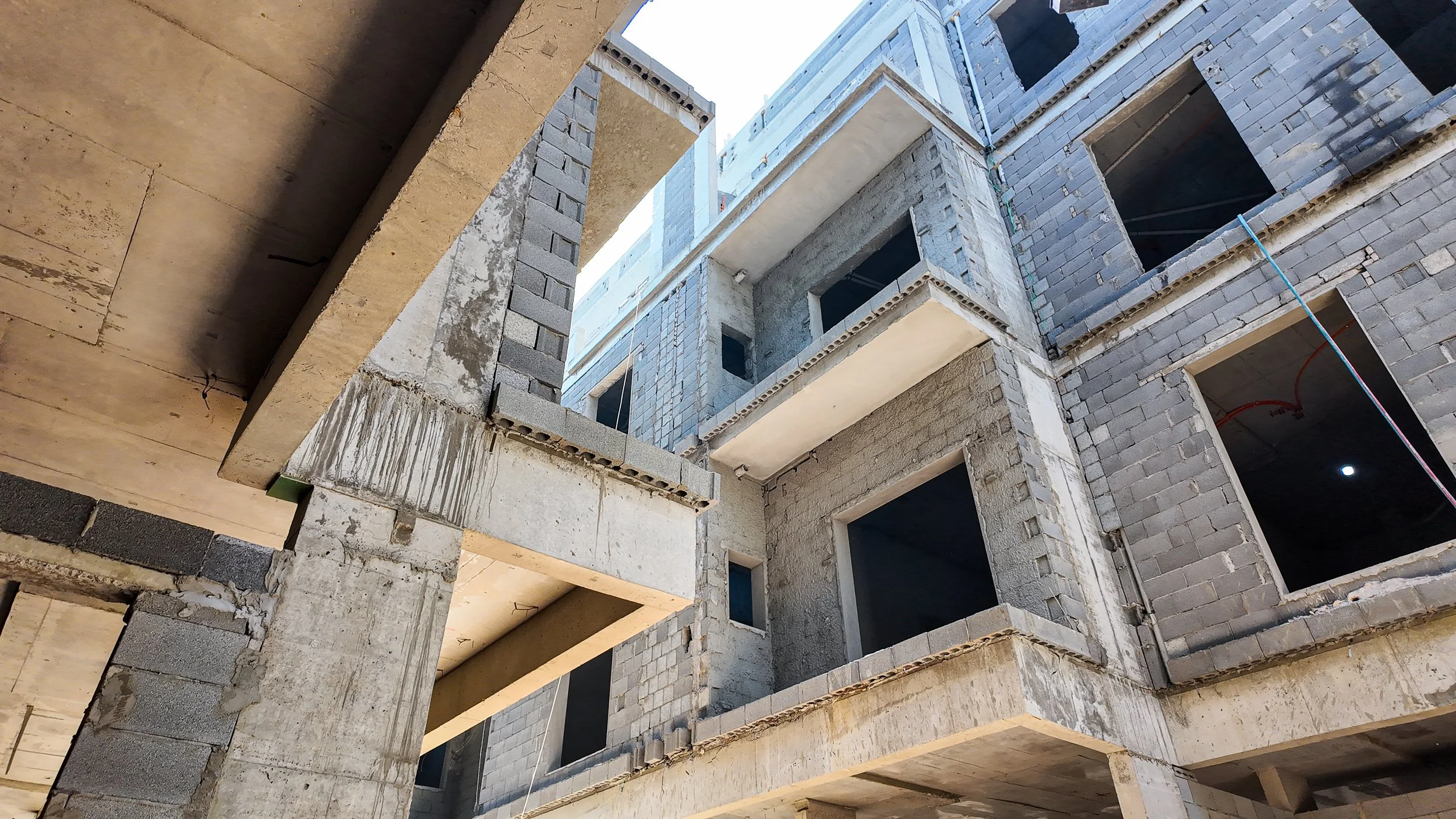

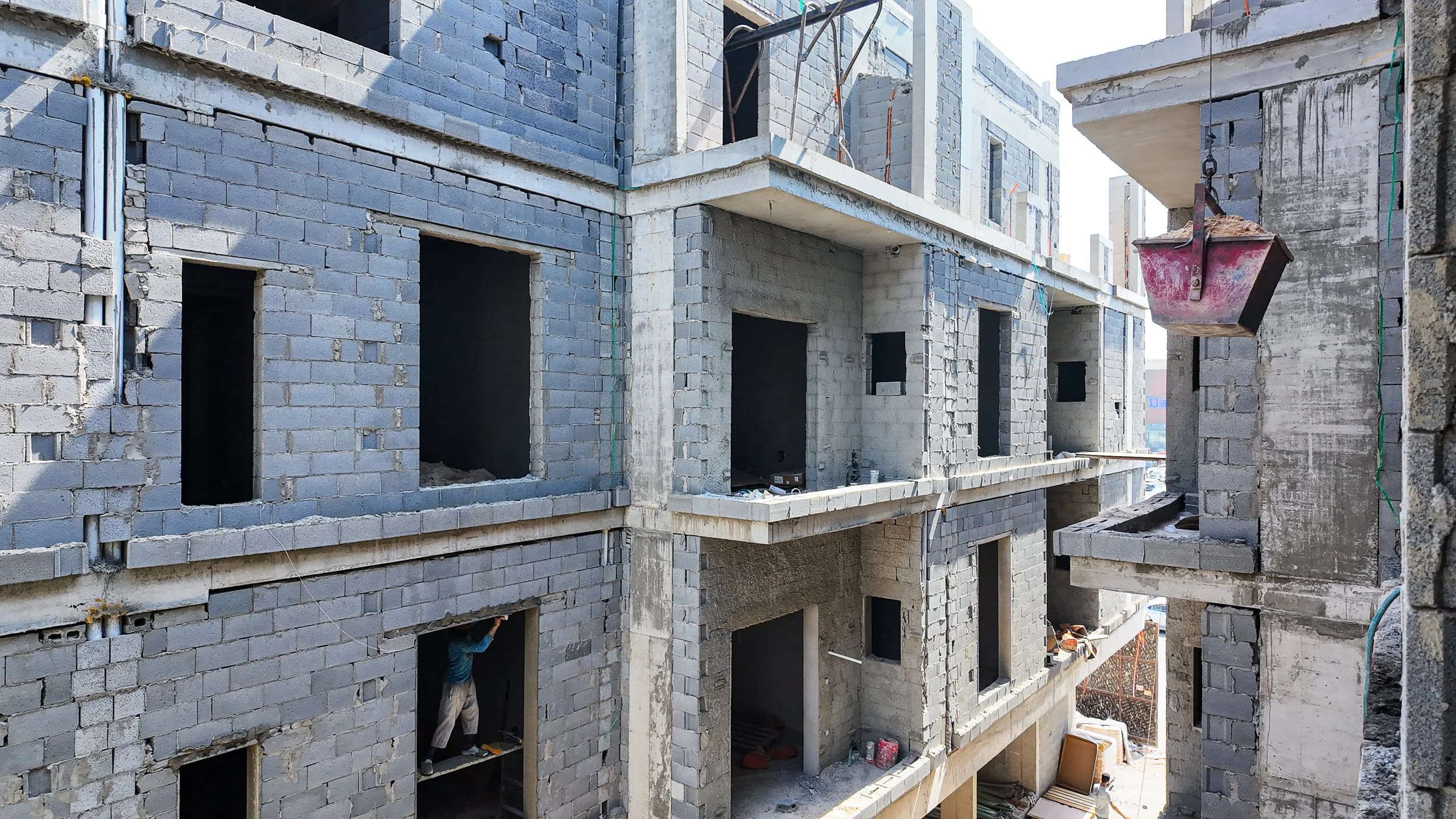

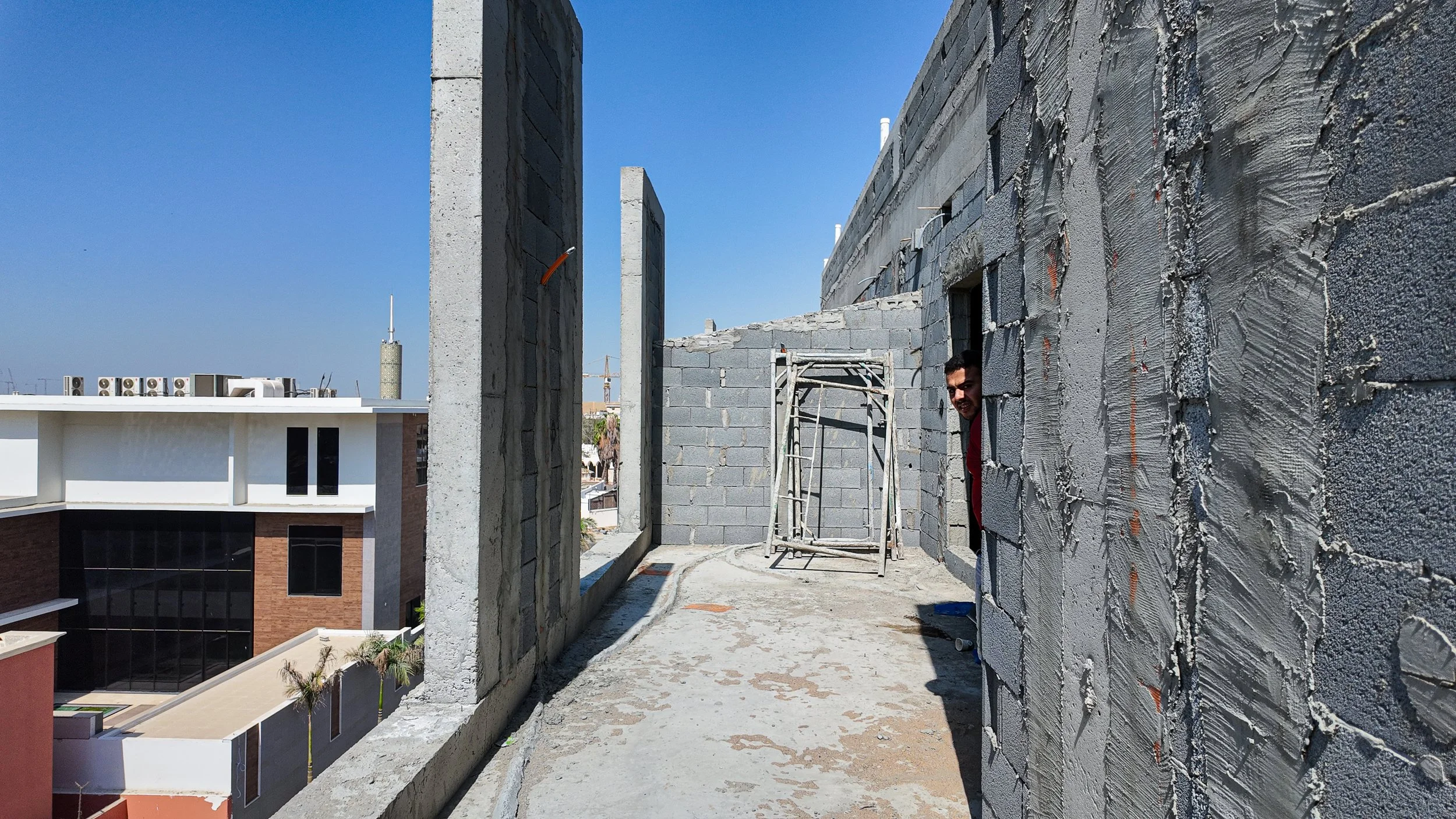

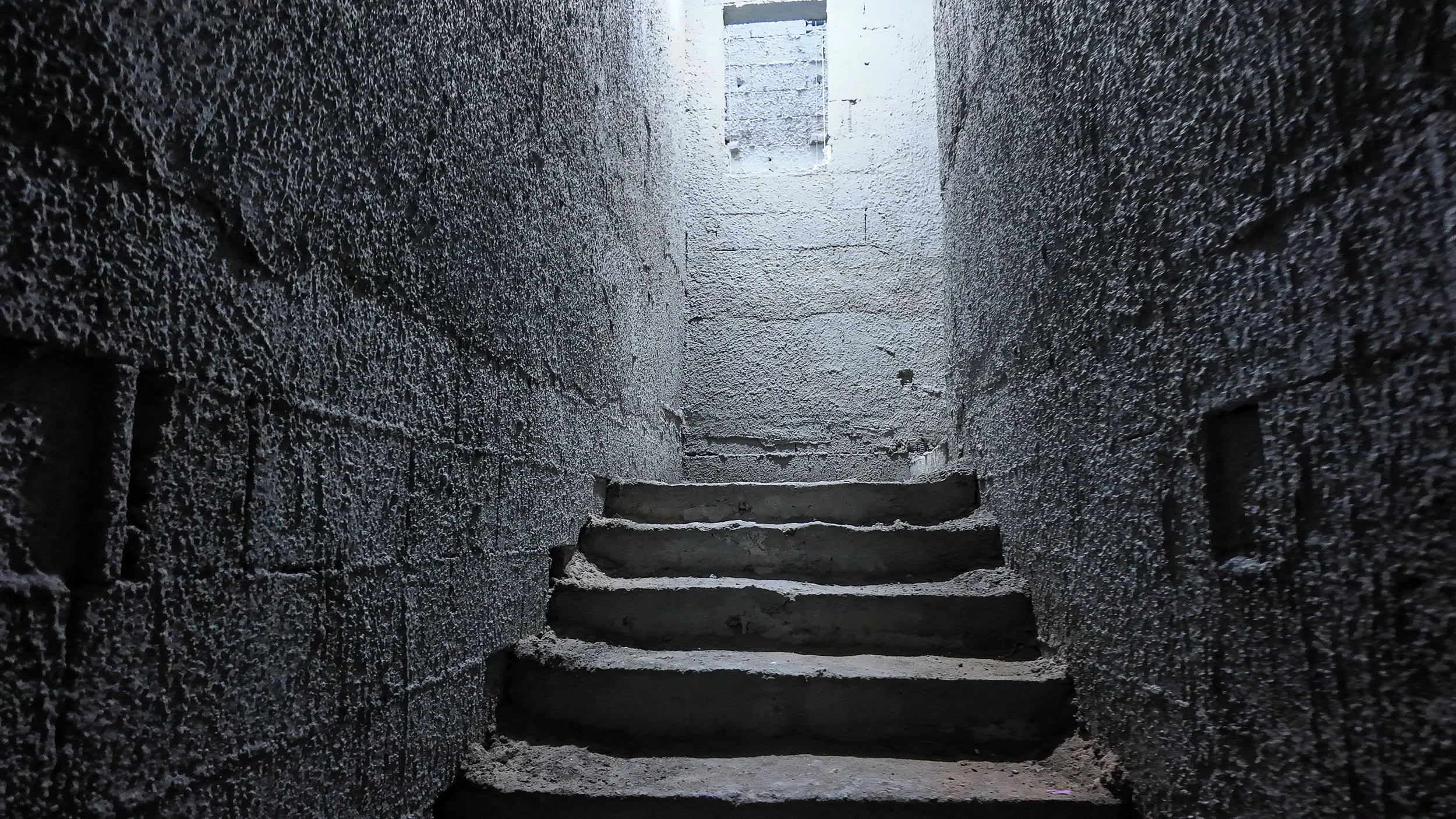

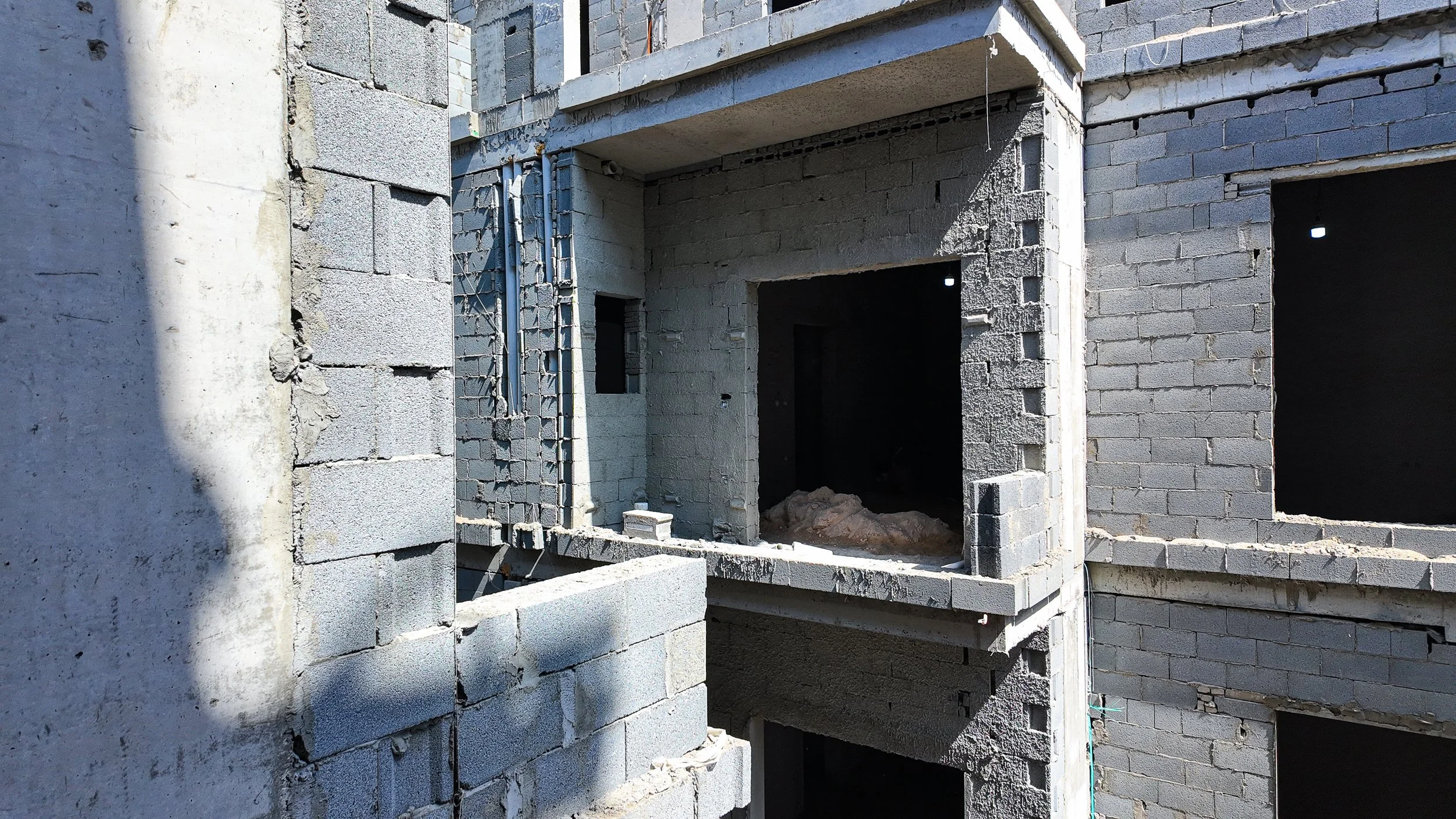

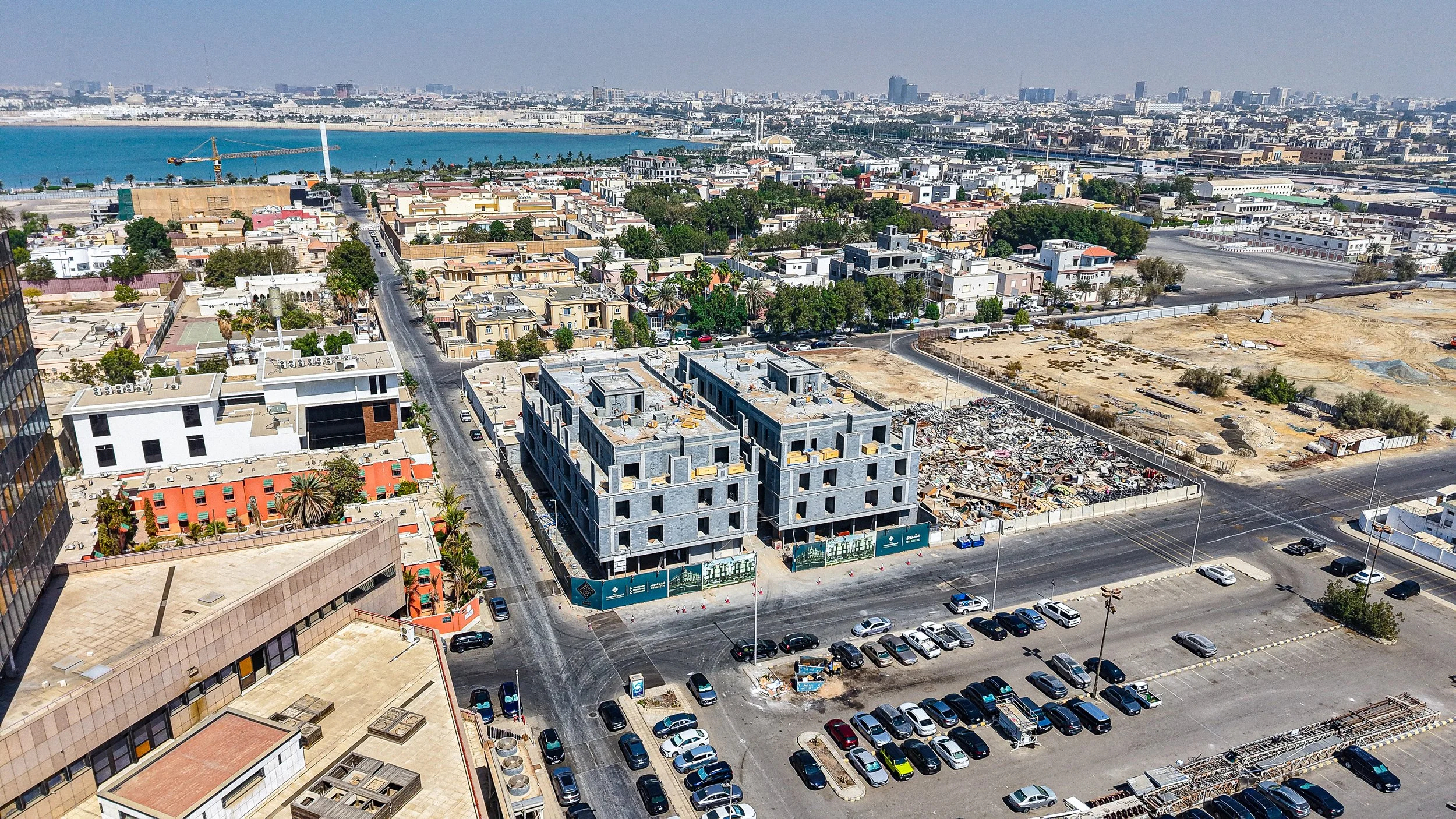

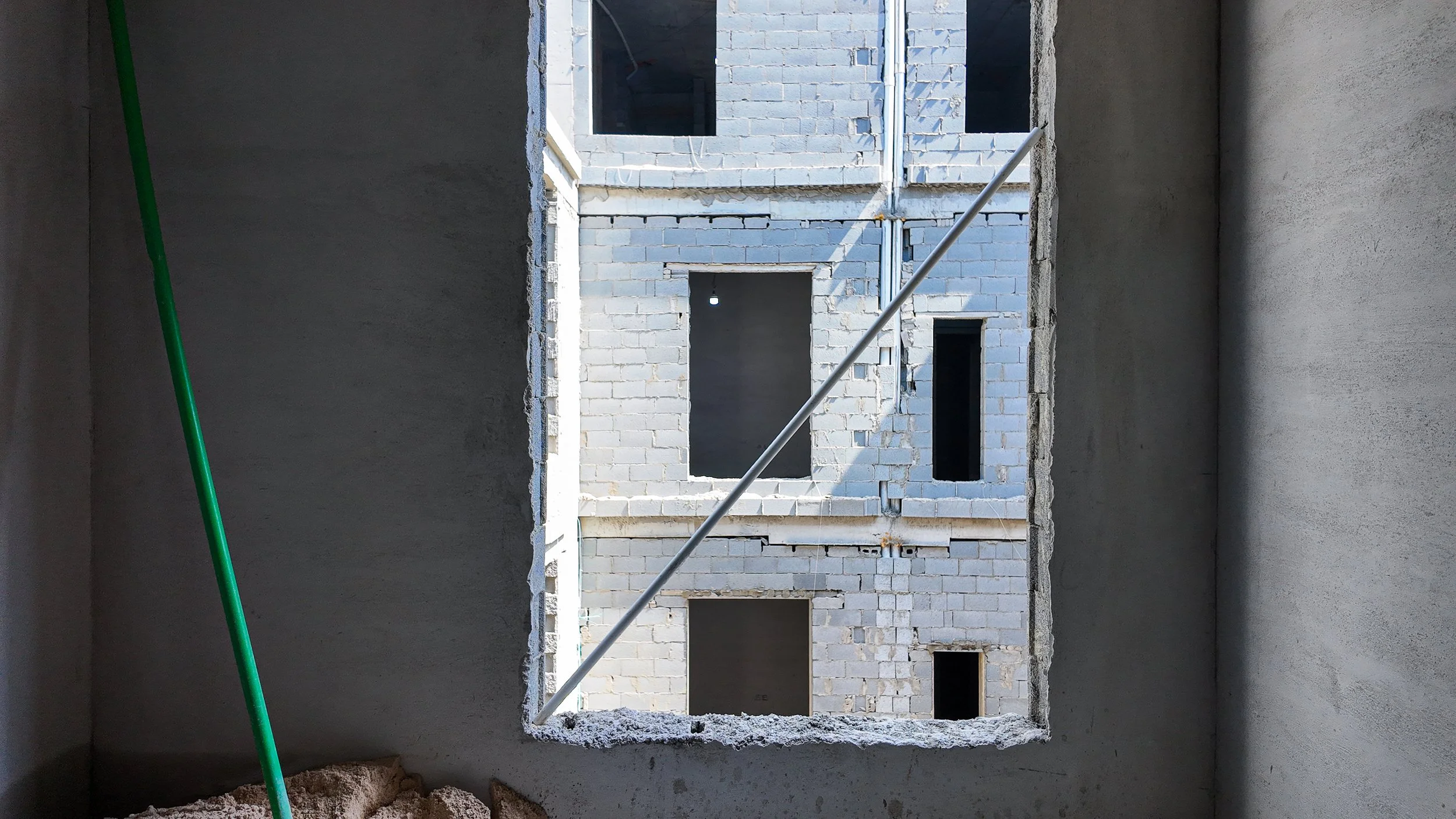

اكتمال صب الأعمدة والأسقف لجميع الأدوار وصولاً إلى الملحق العلوي (السترة) للمبنيين.

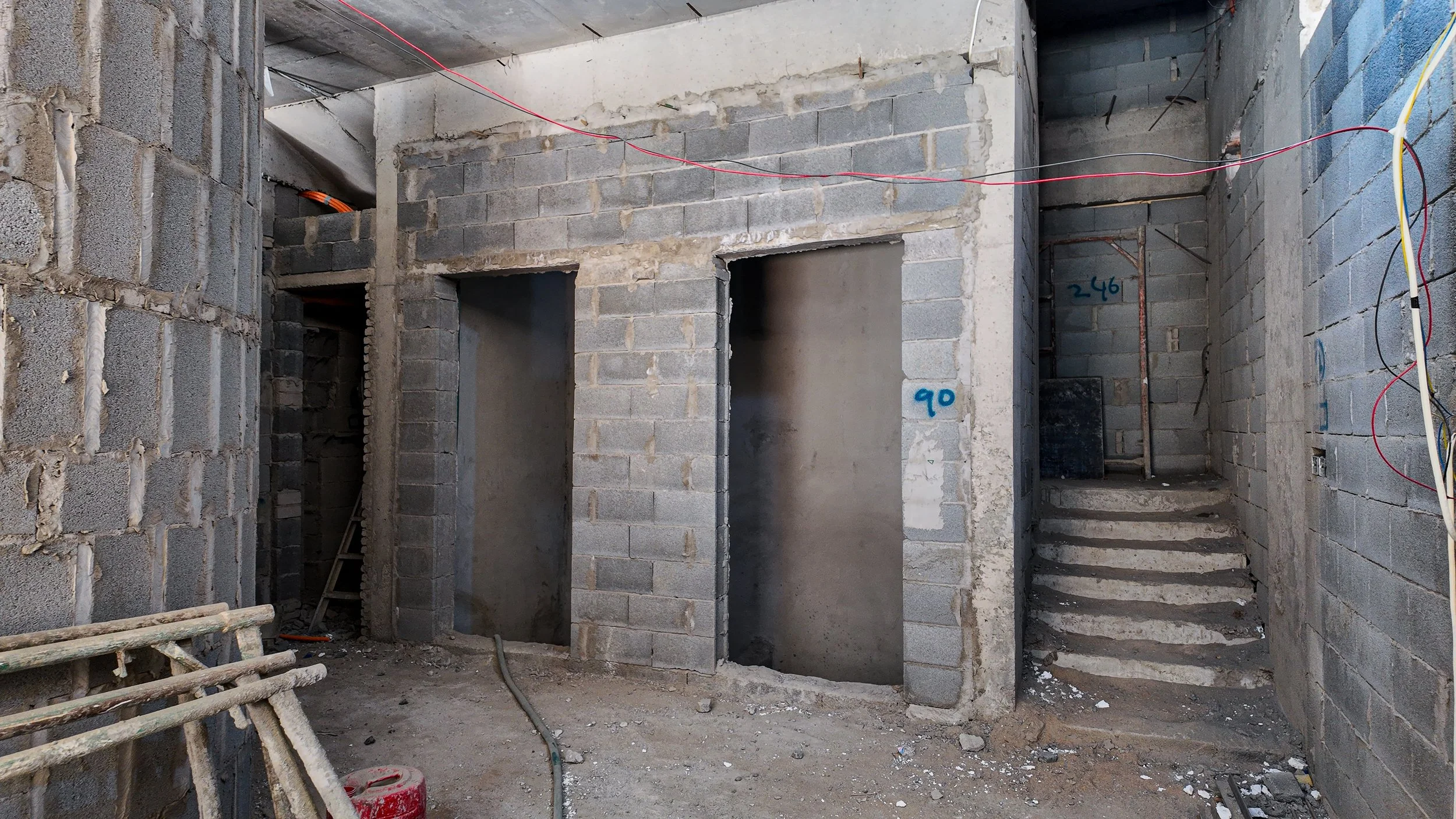

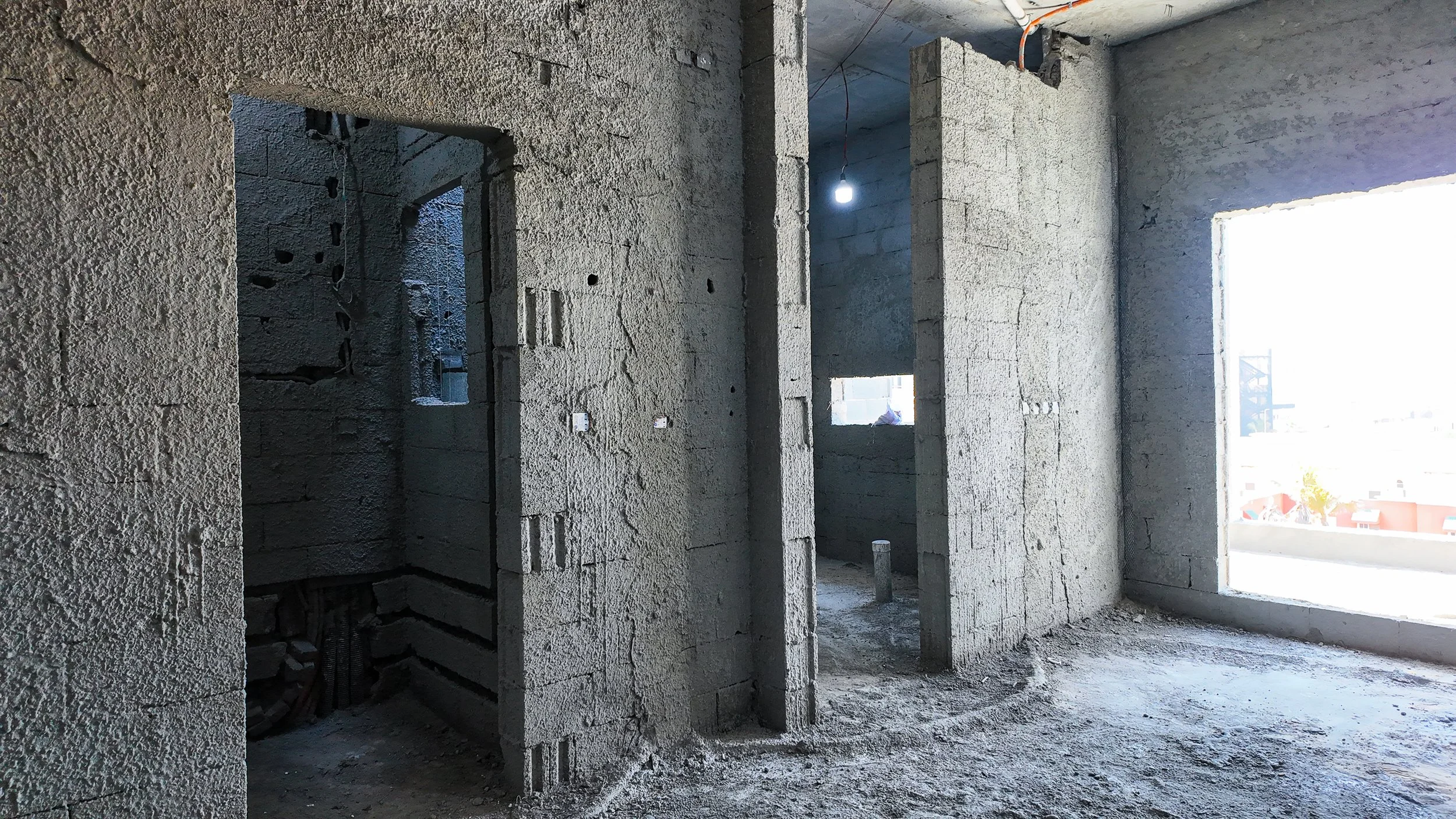

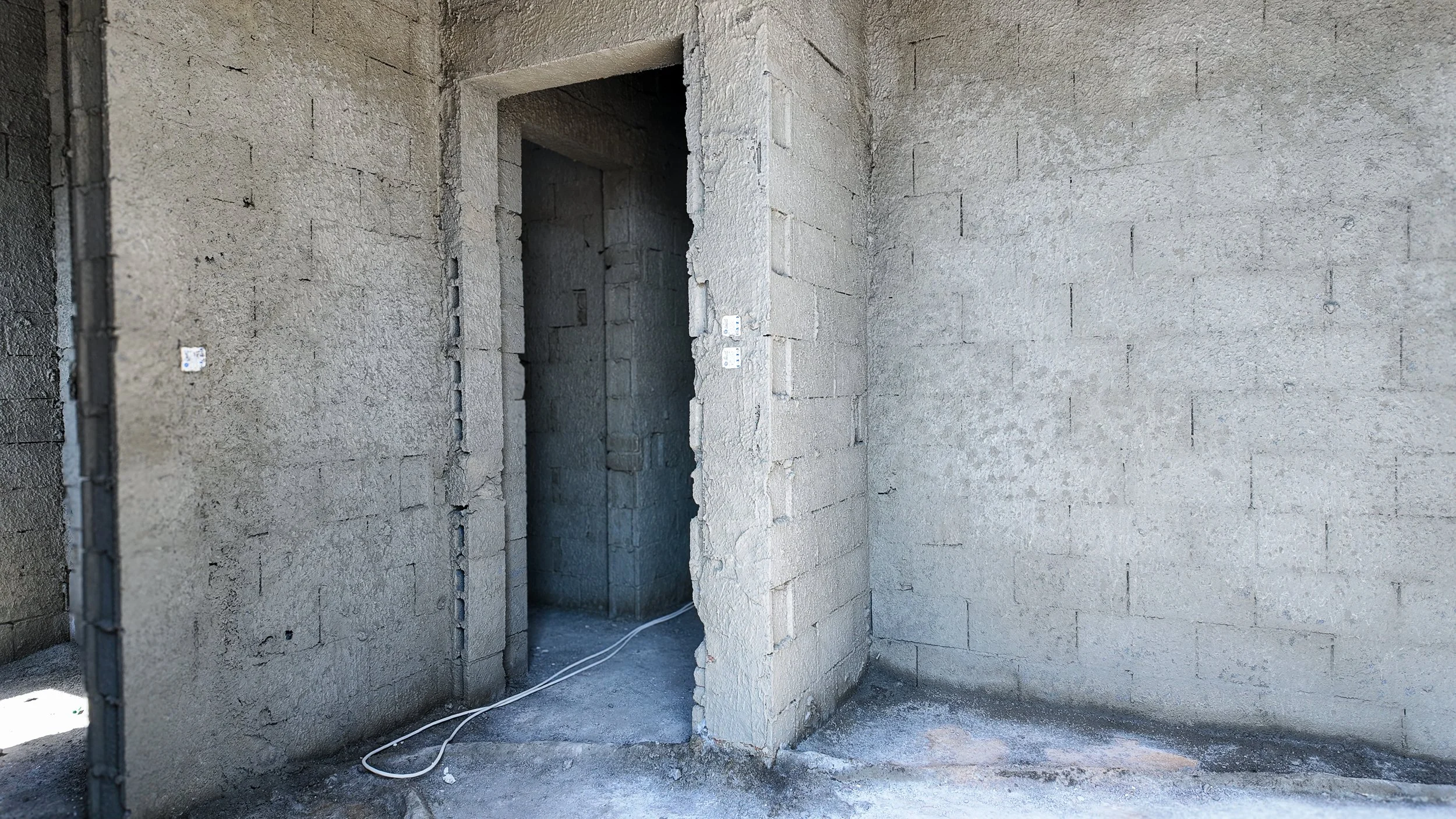

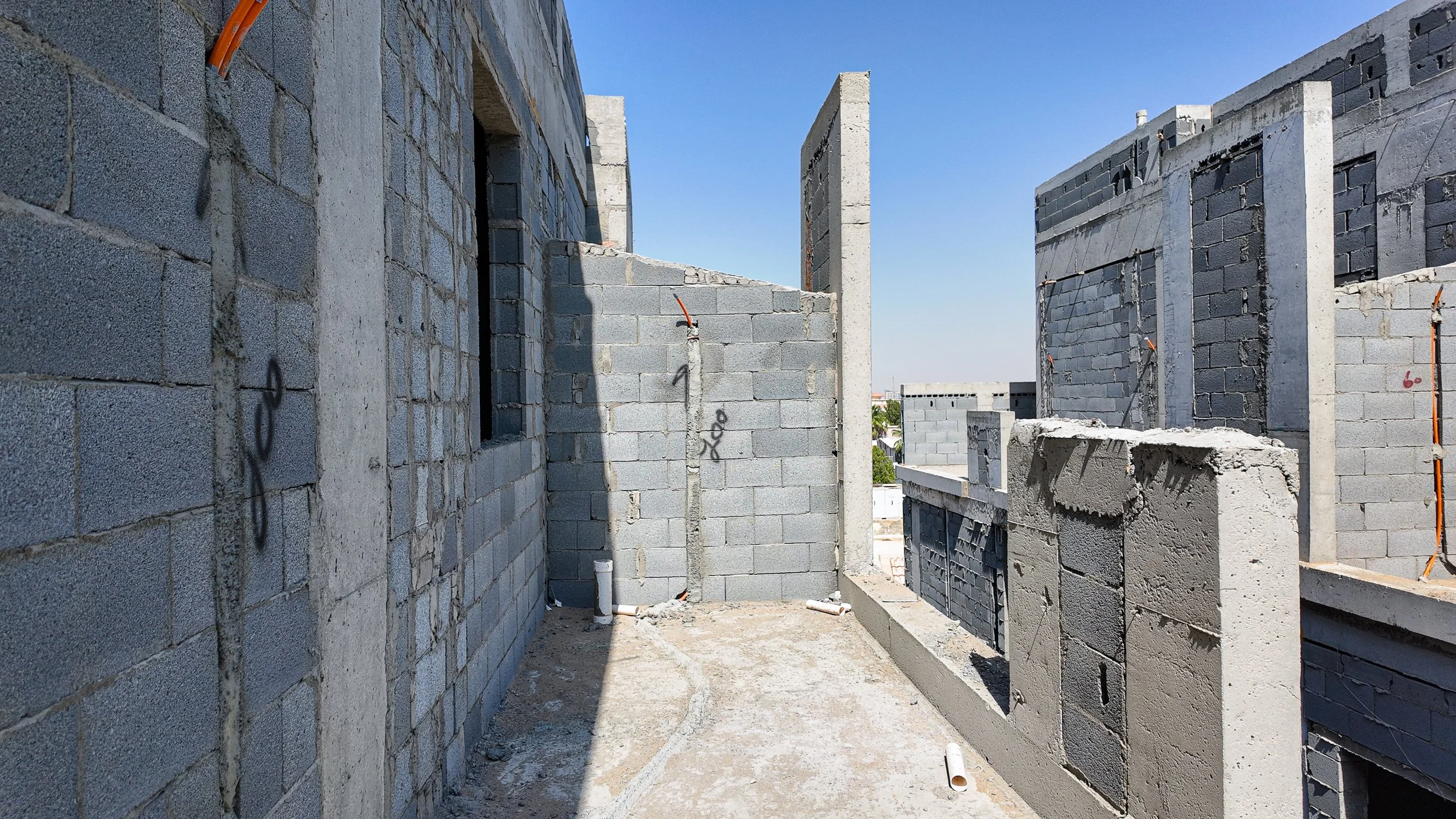

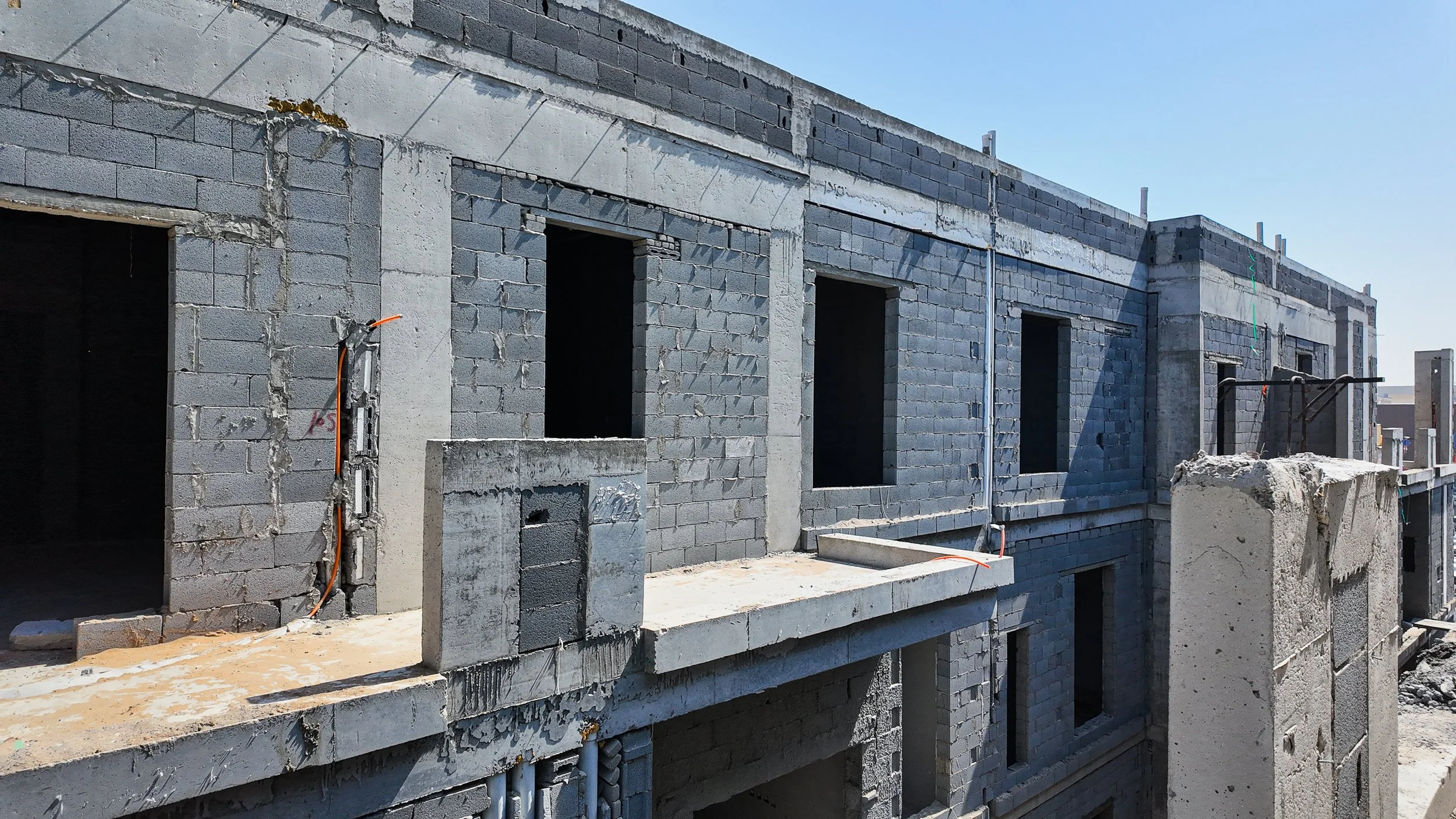

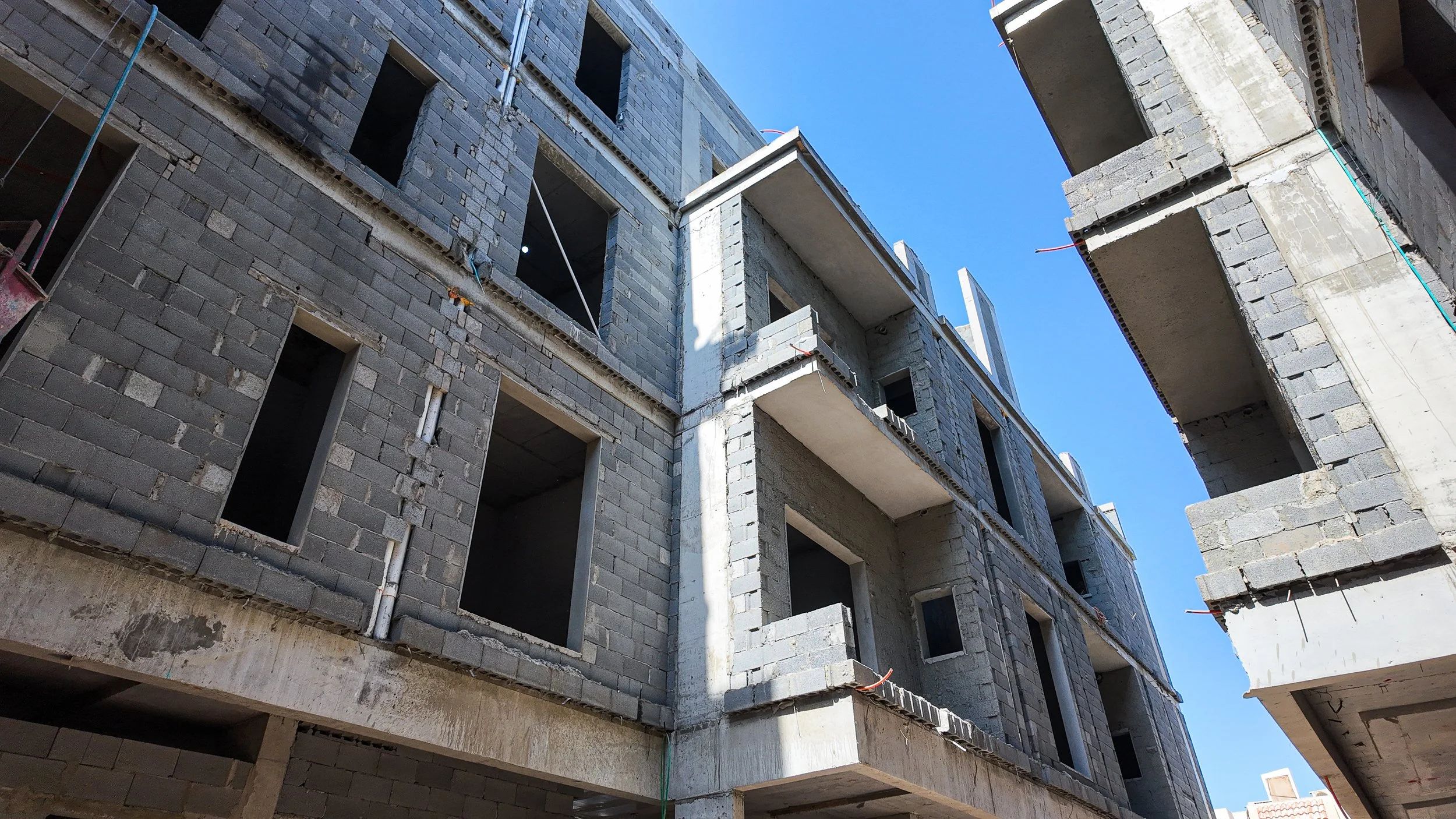

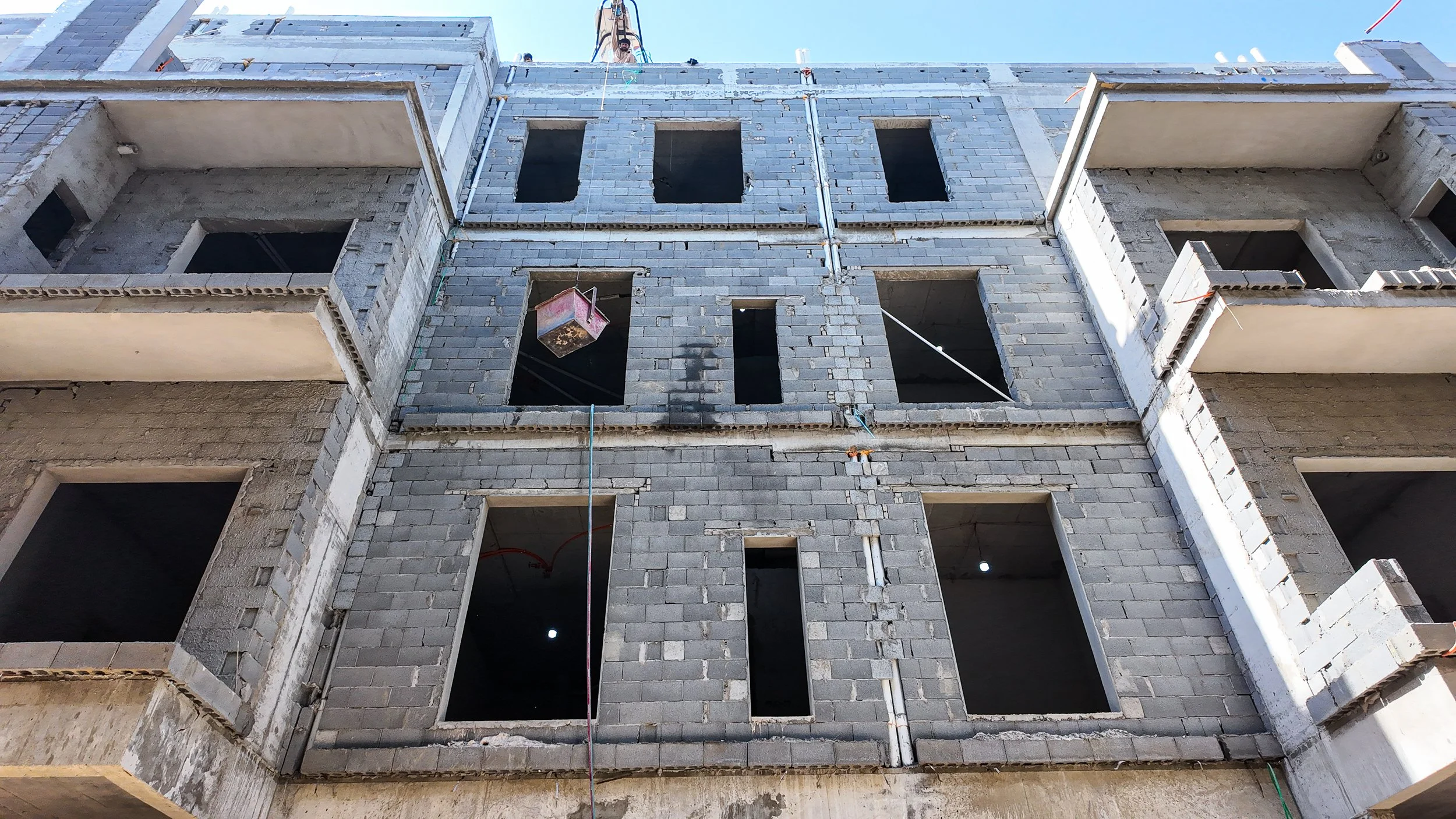

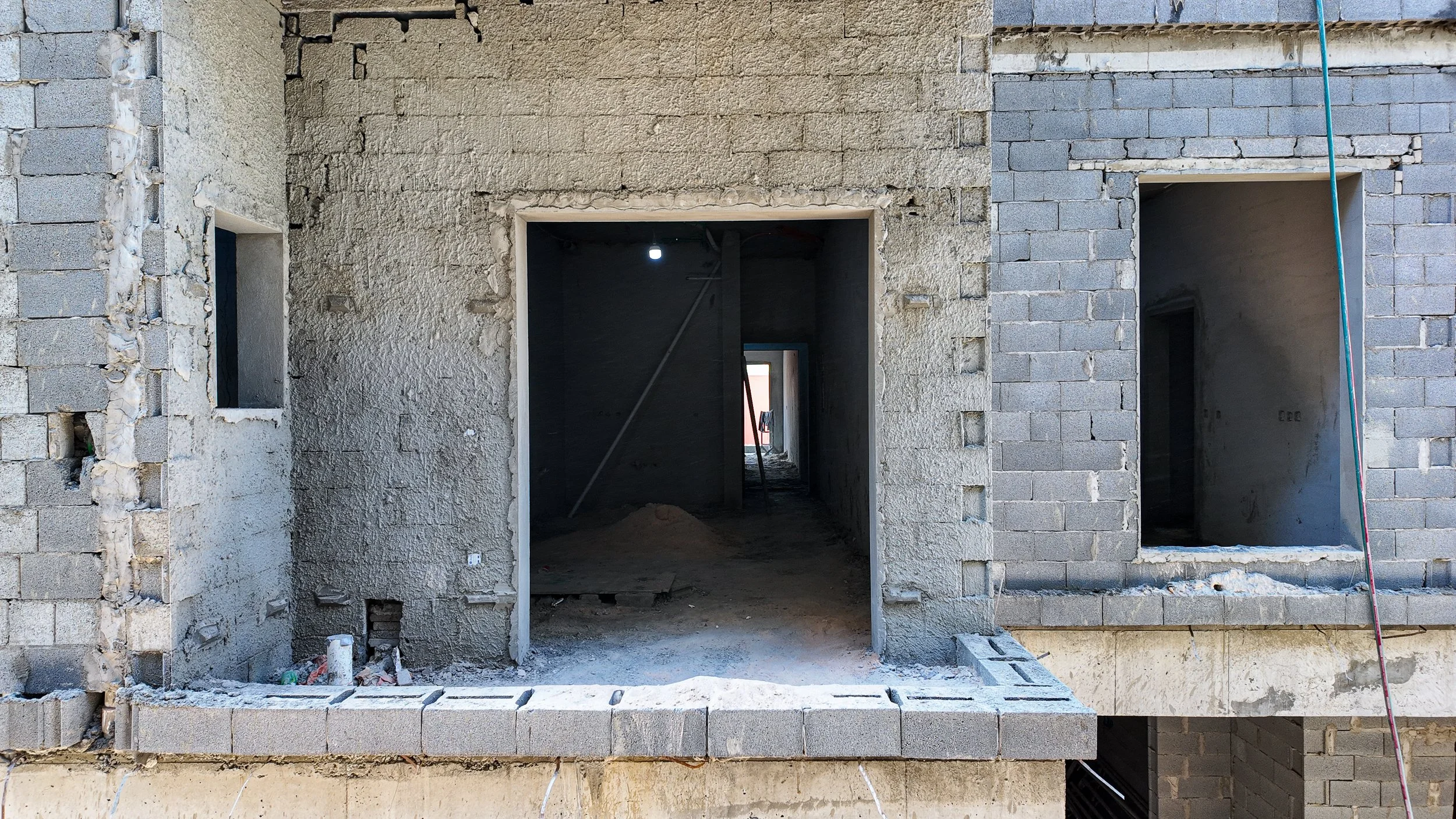

أعمال المباني والواجهات

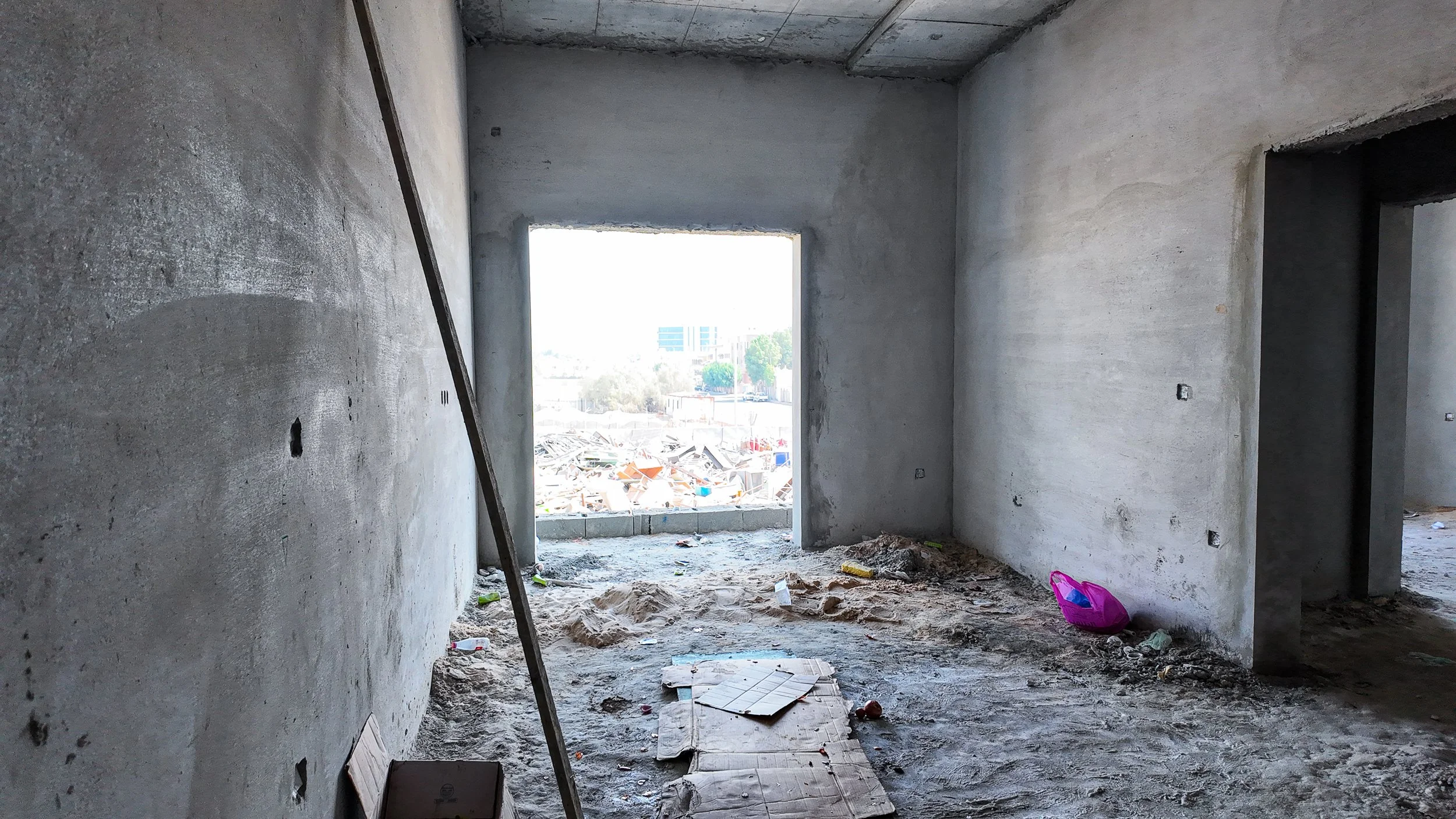

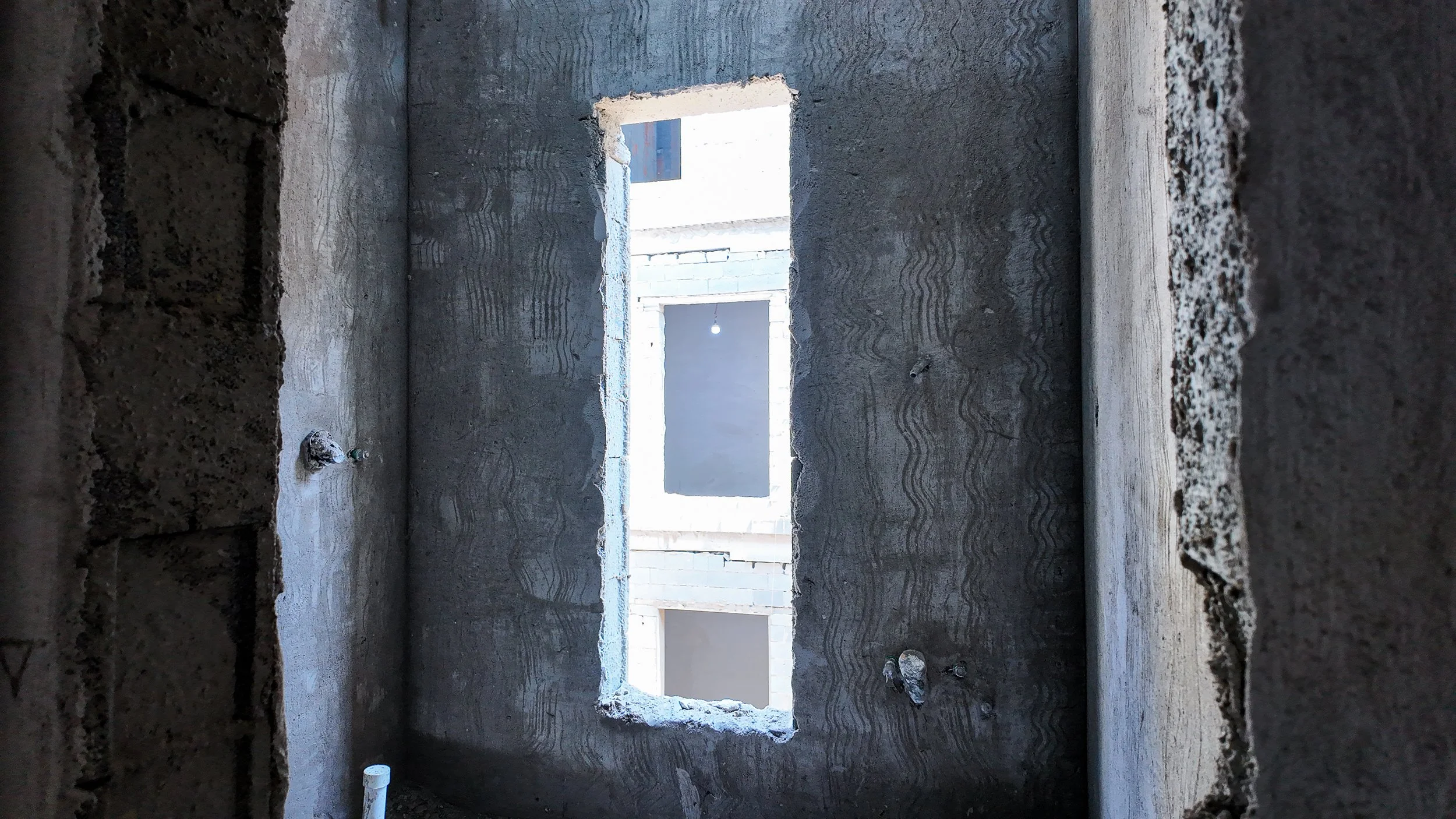

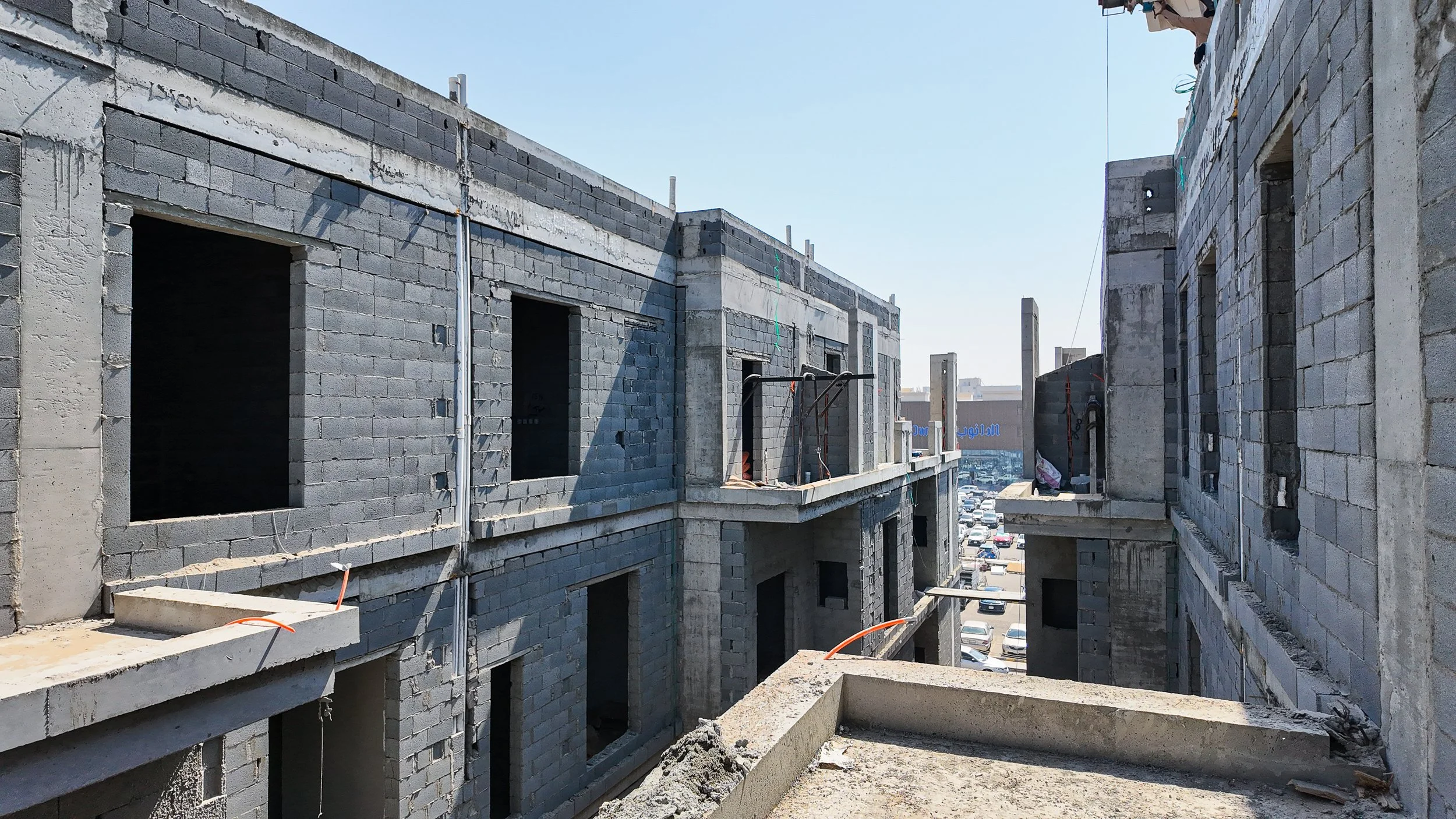

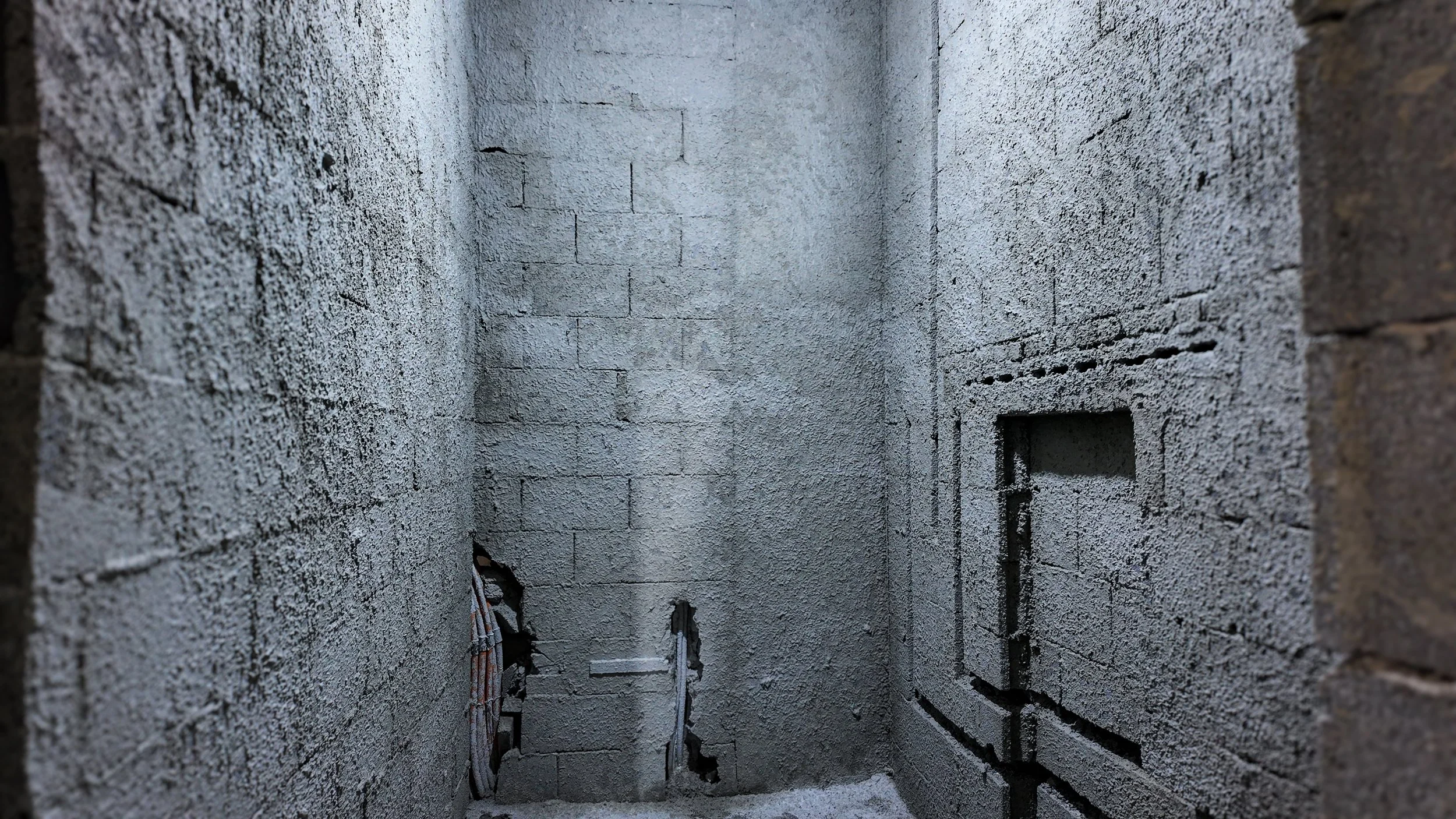

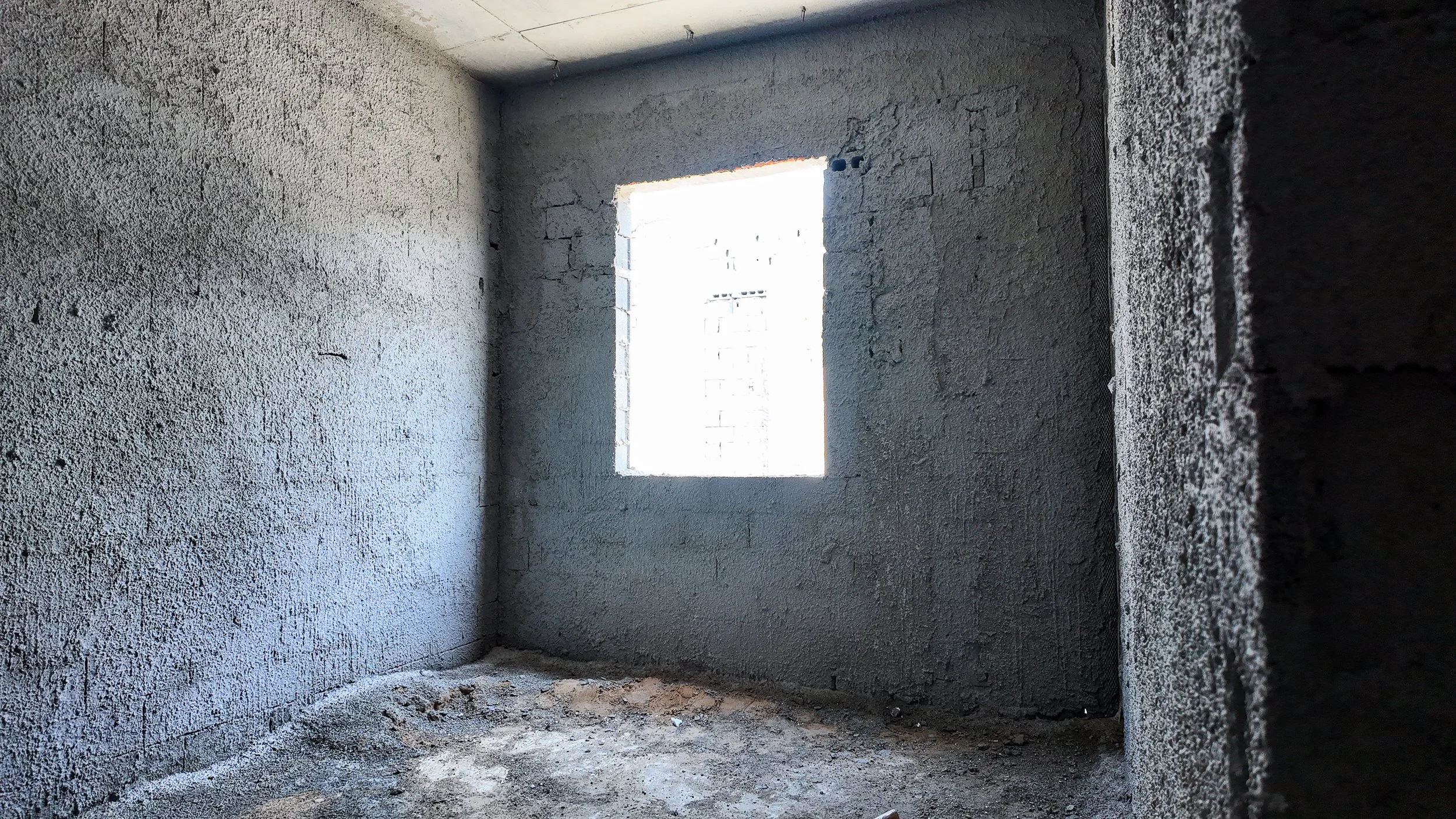

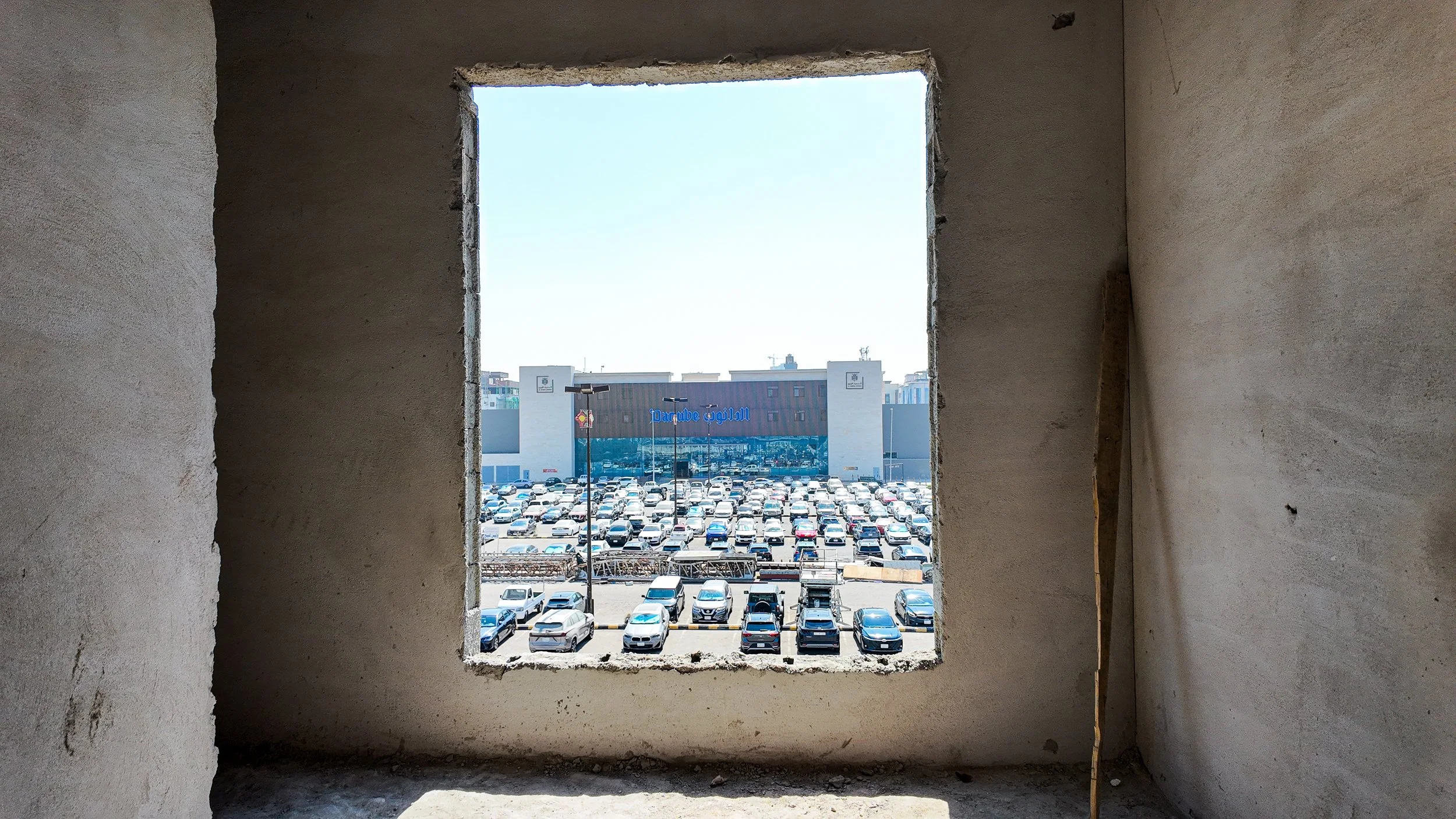

الانتظار من أعمال بناء الجدران الخارجية والداخلية باستخدام البلوك الأسمنت، مع ترك فتحات النوافذ والأبواب.

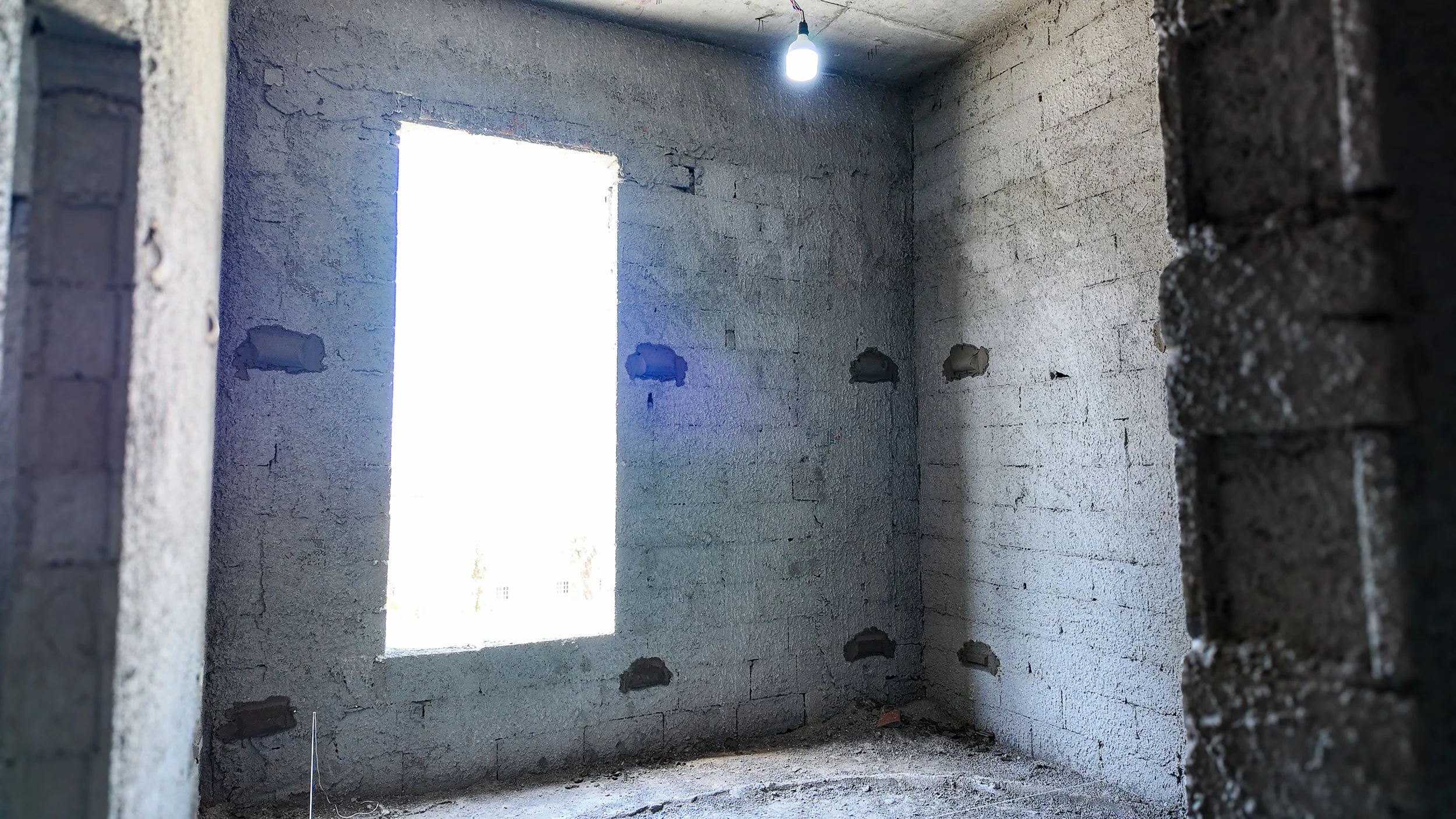

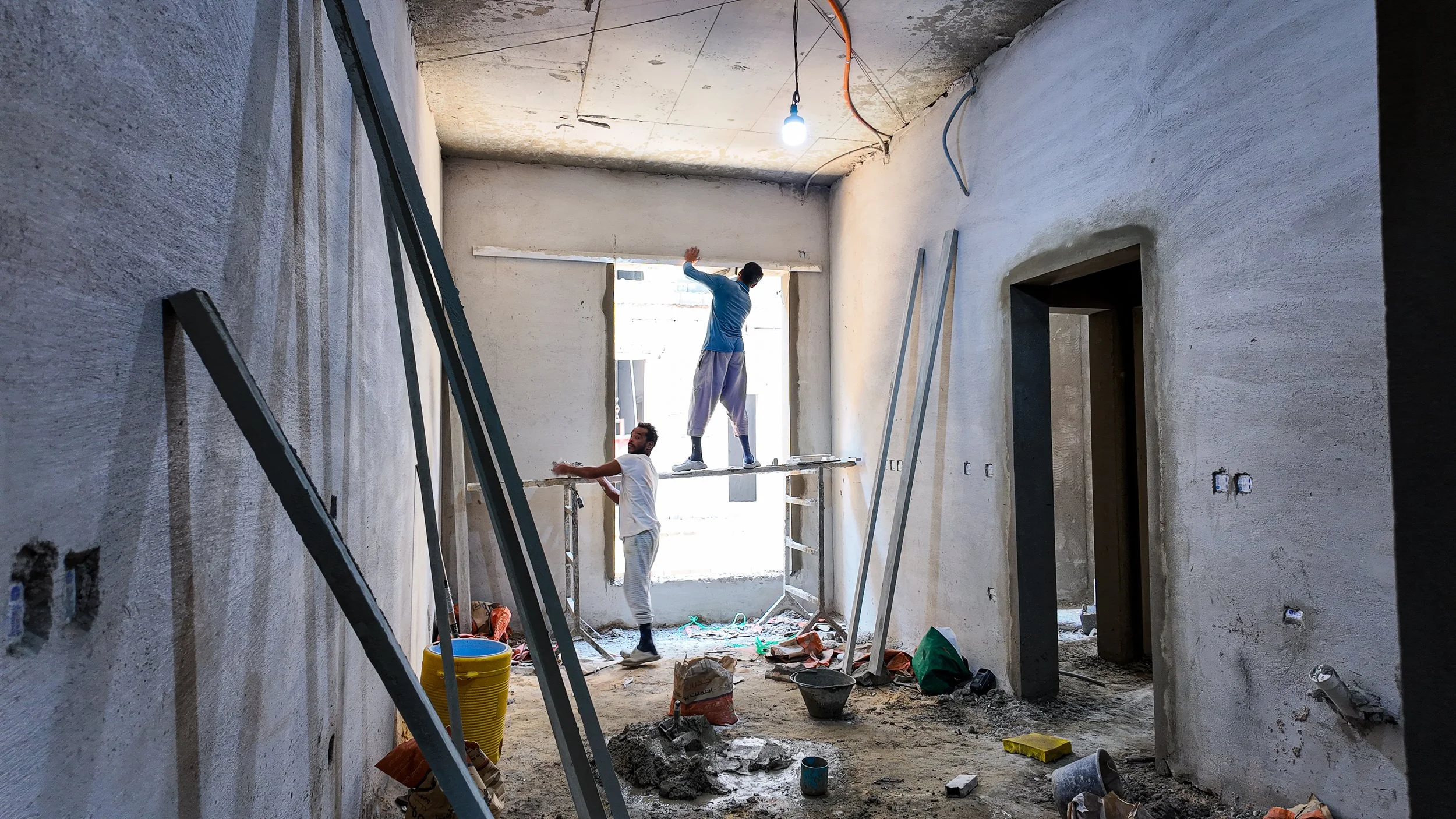

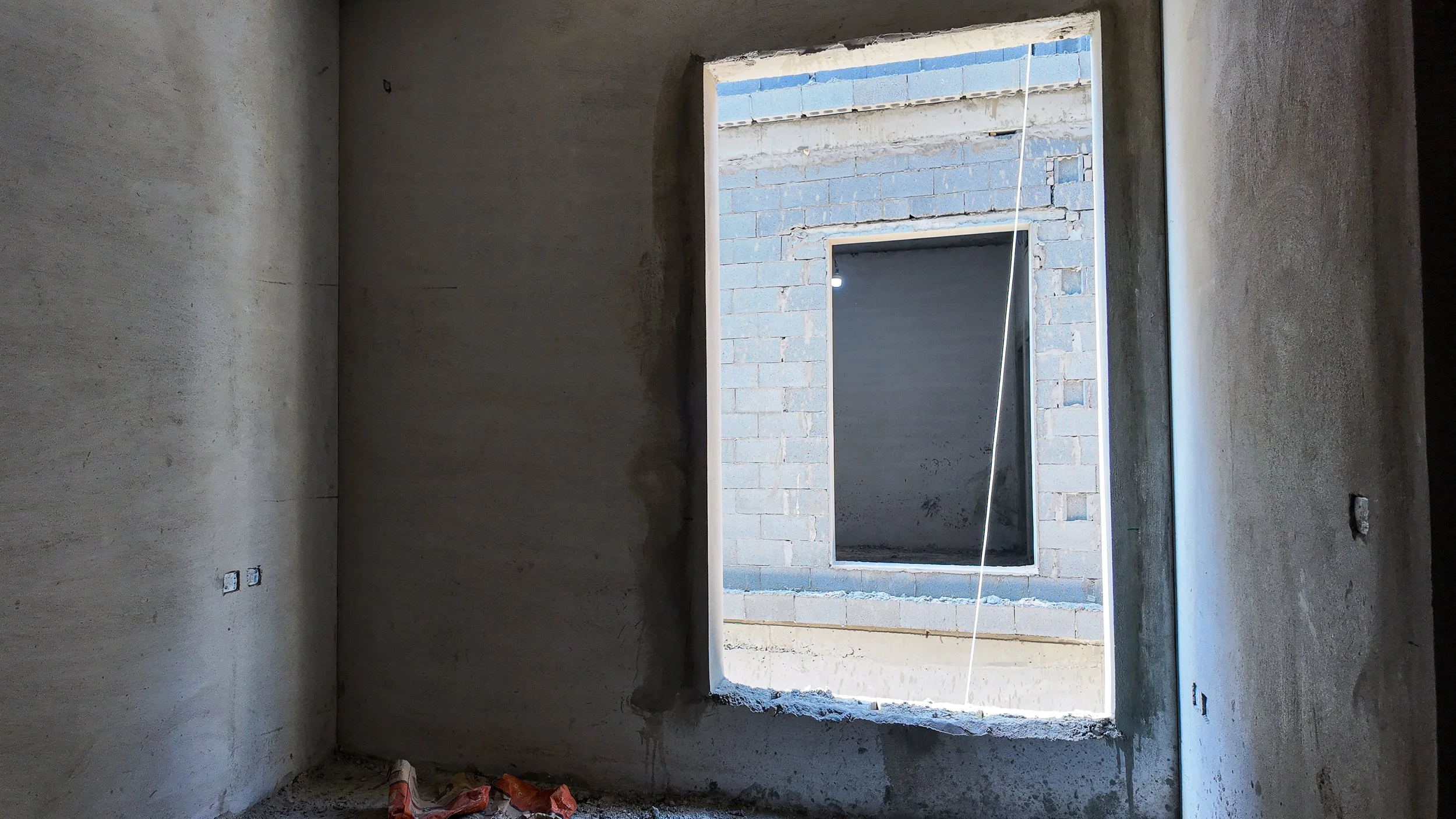

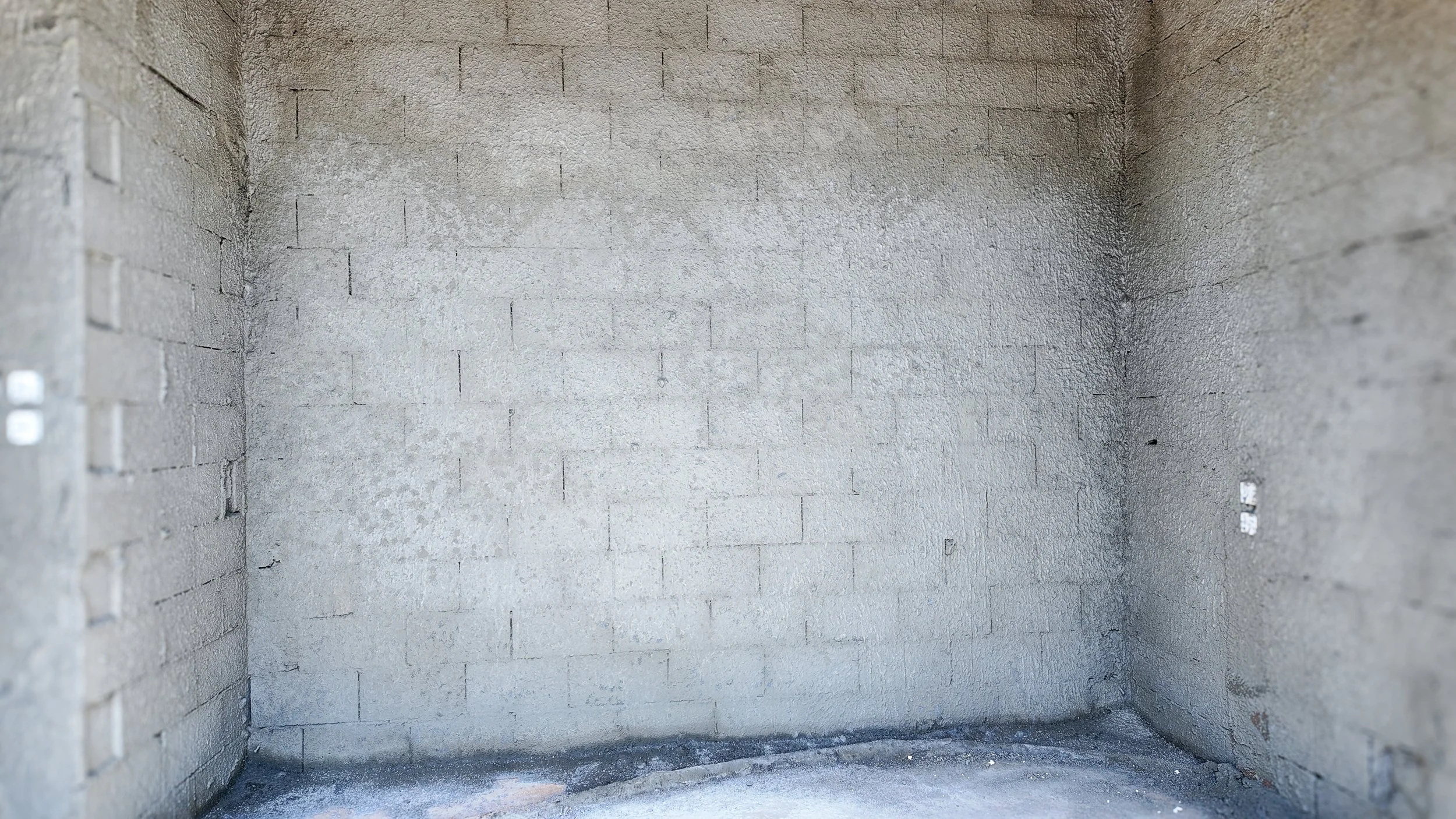

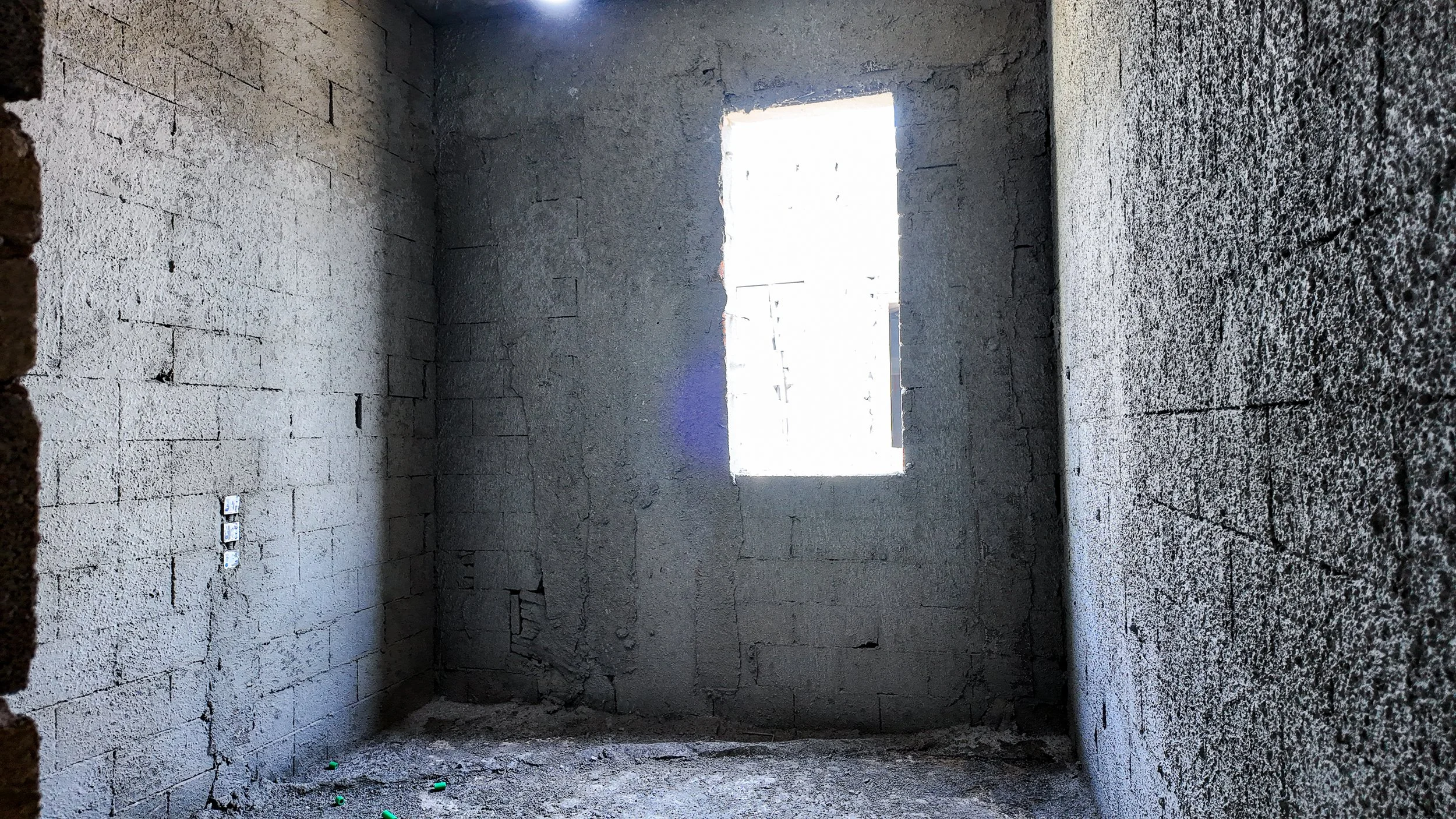

أعمال التشطيبات الداخلية50%

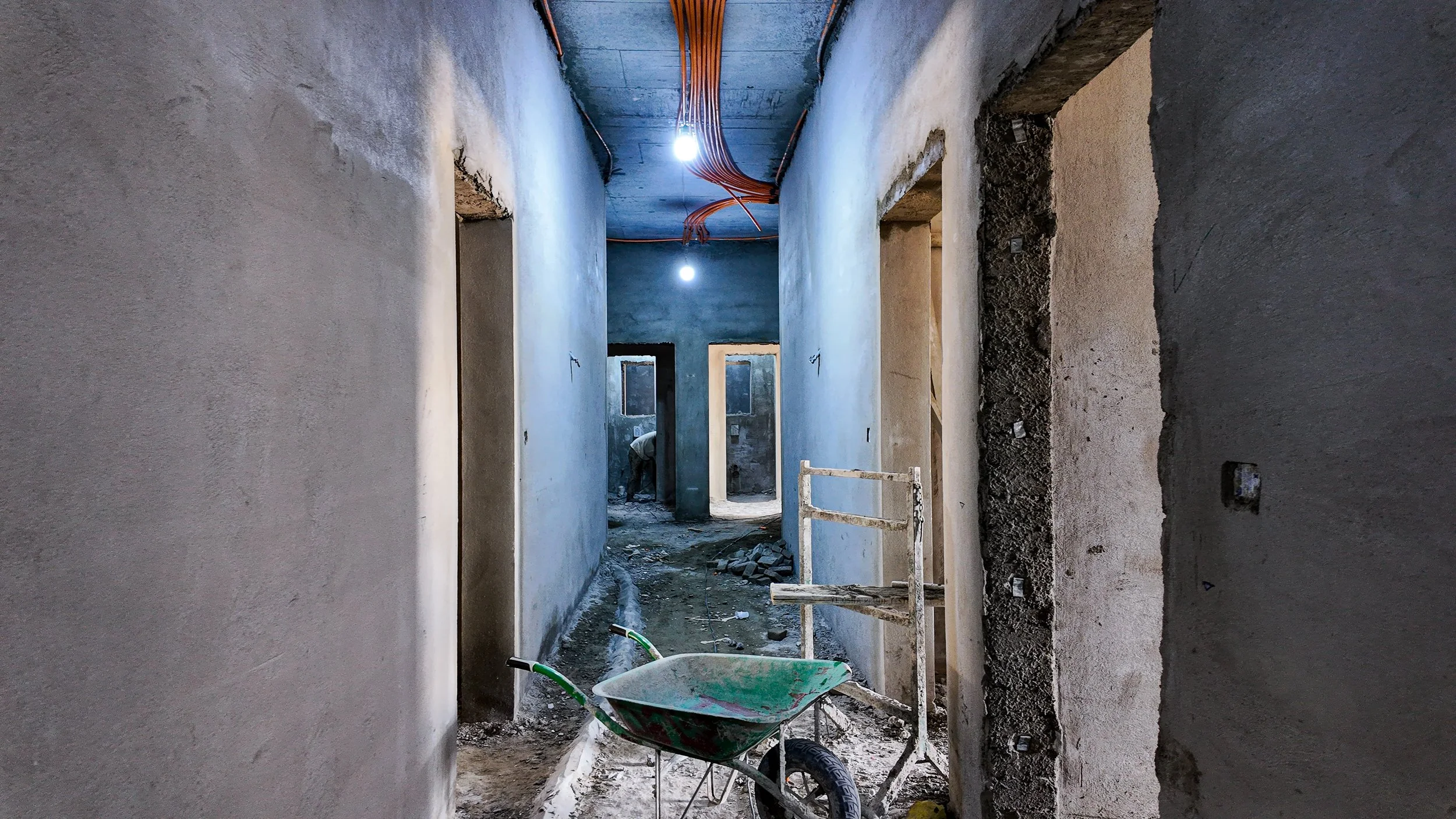

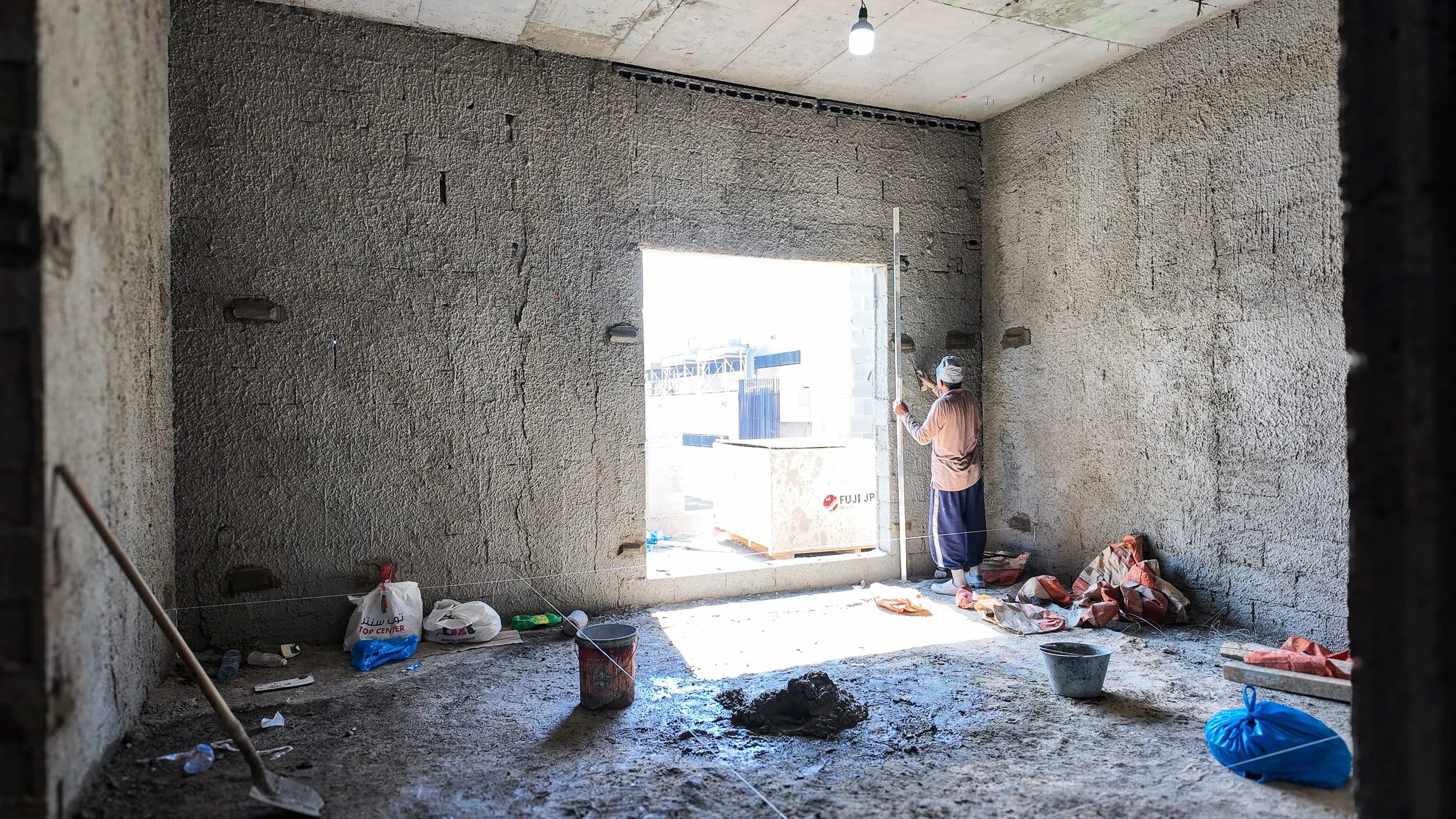

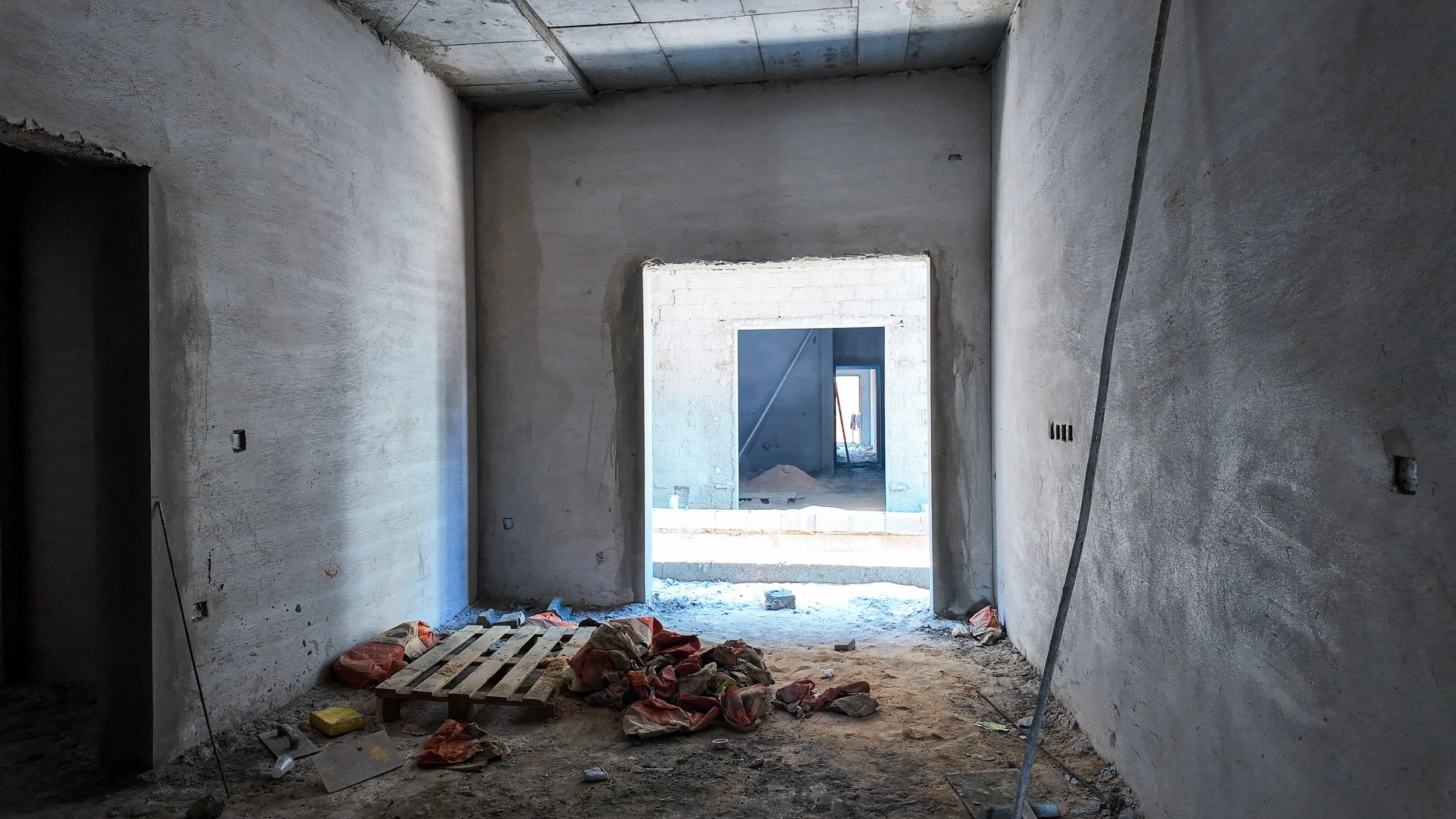

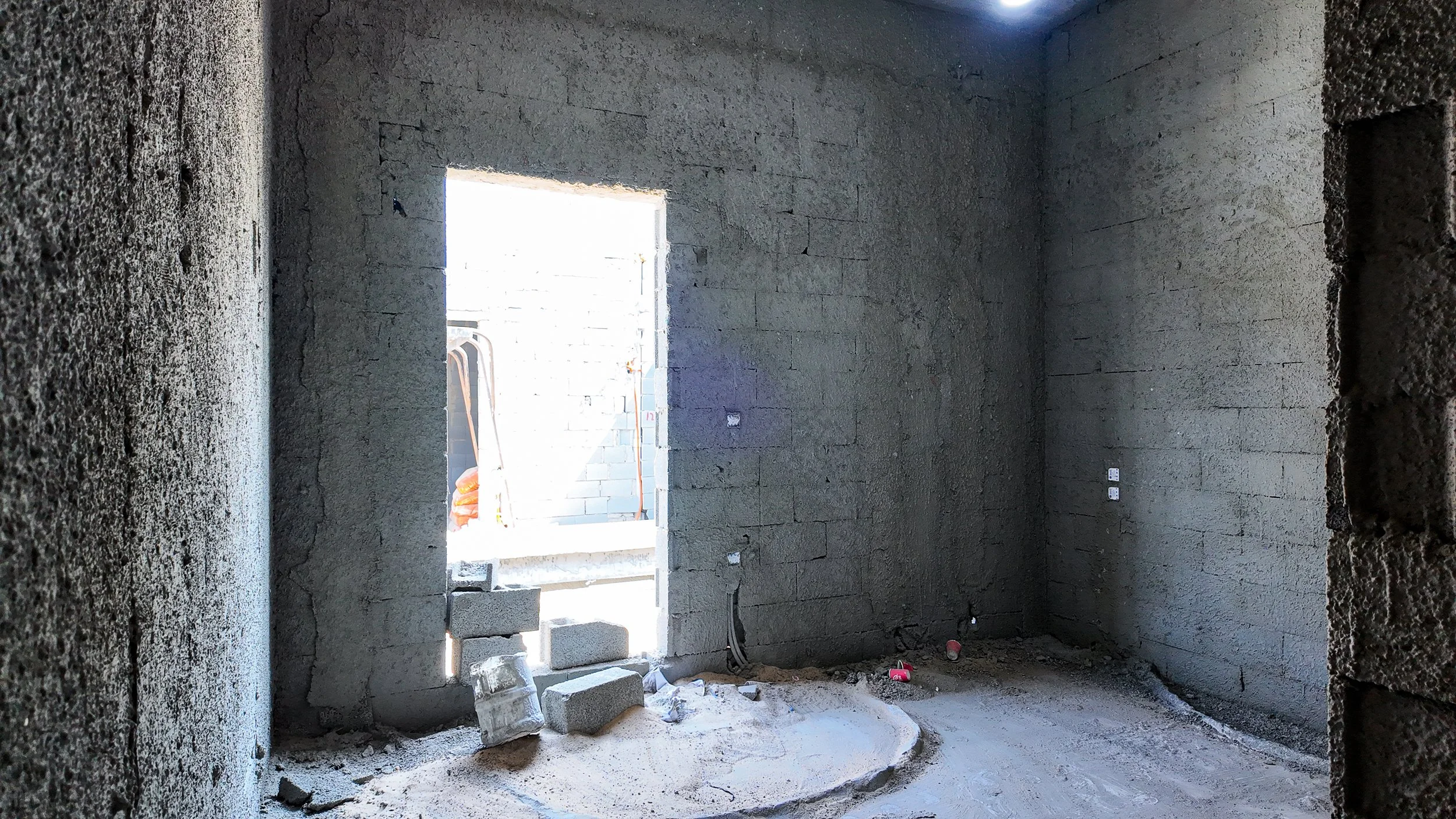

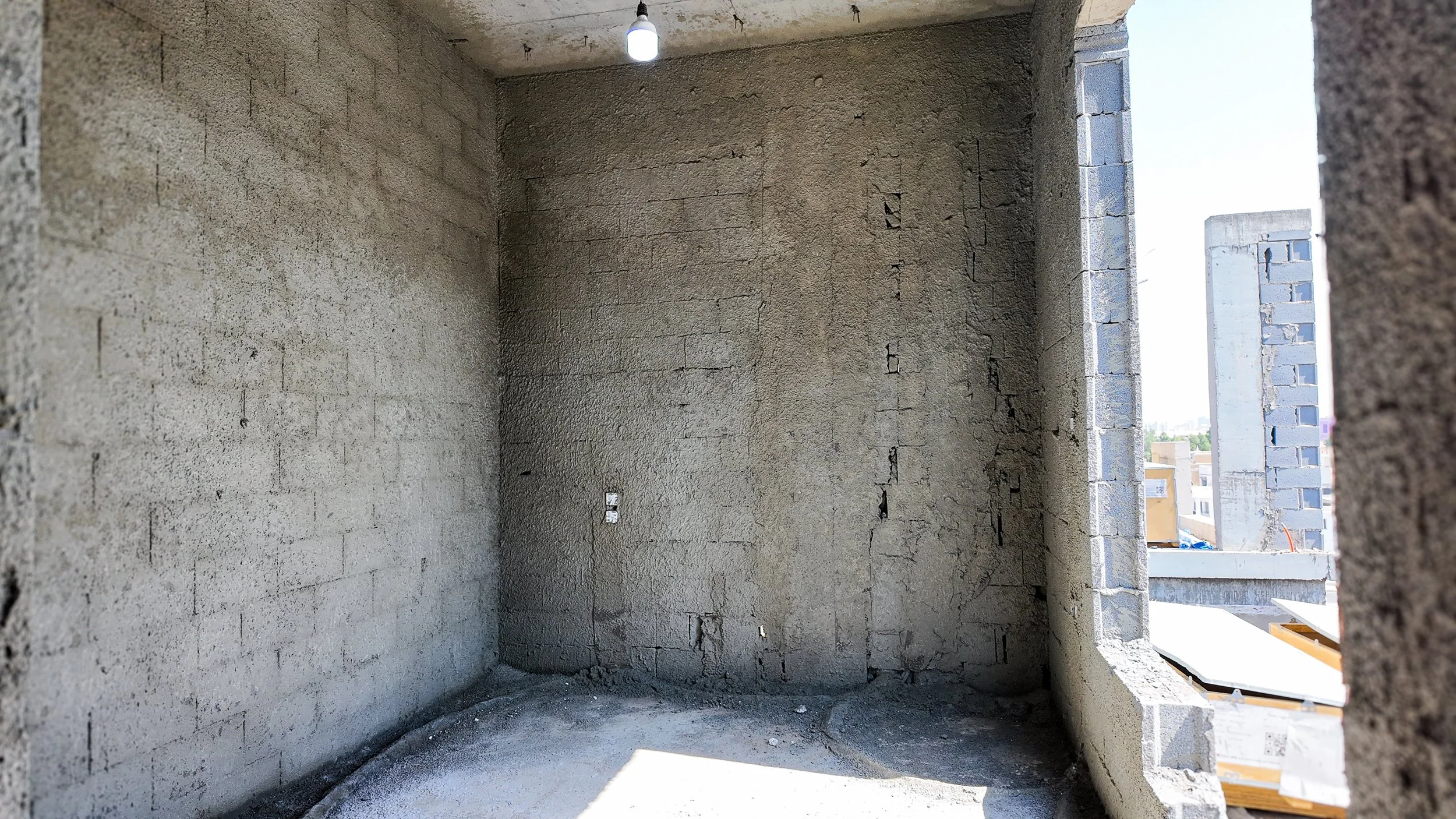

بدء أعمال اللياسة (الطرطشة والملء) للجدران الداخلية في عدة غرف، وتواجد العمالة في الموقع لتنفيذ هذه البنود.

الأعمال الكهروميكانيكية

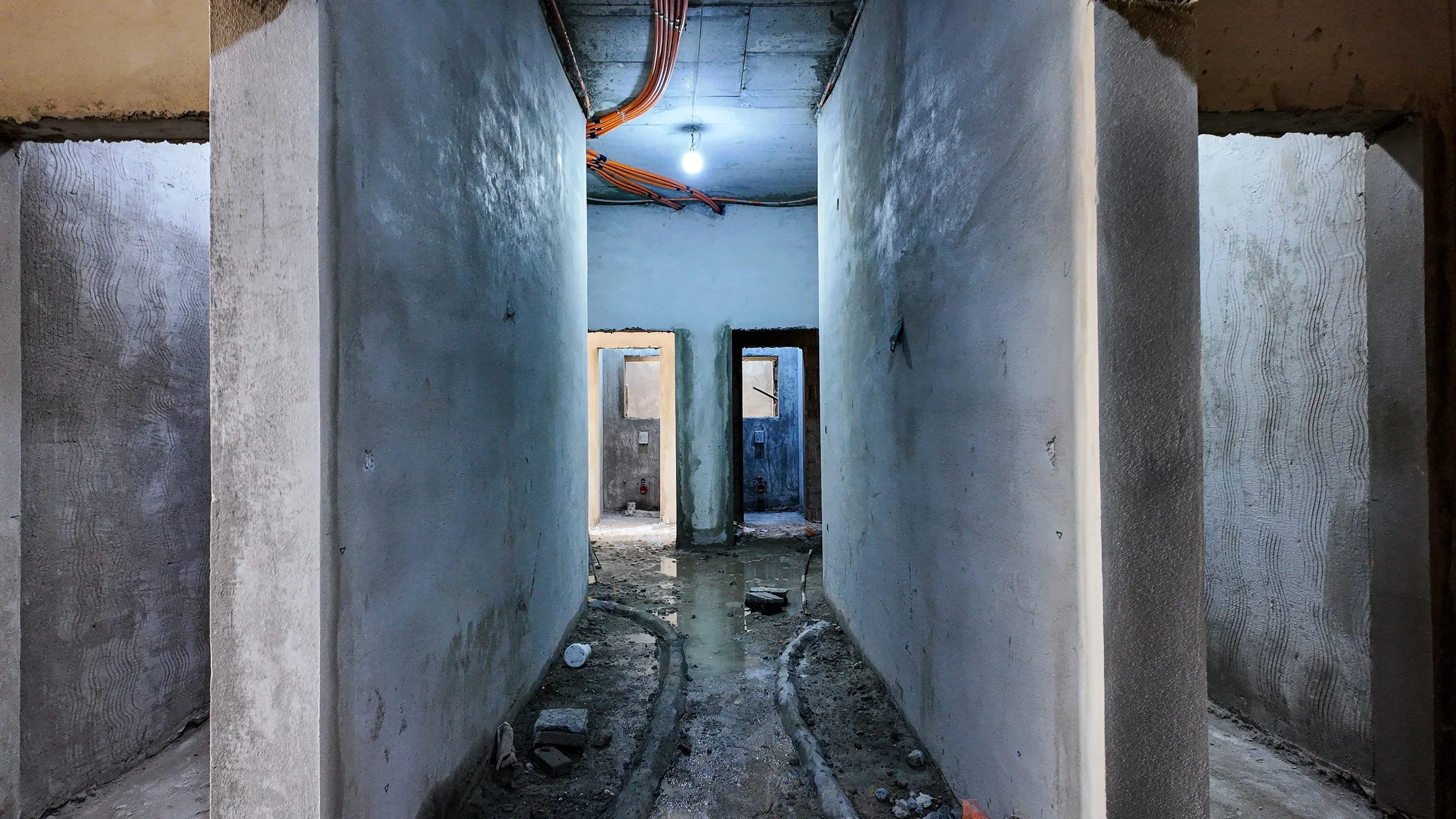

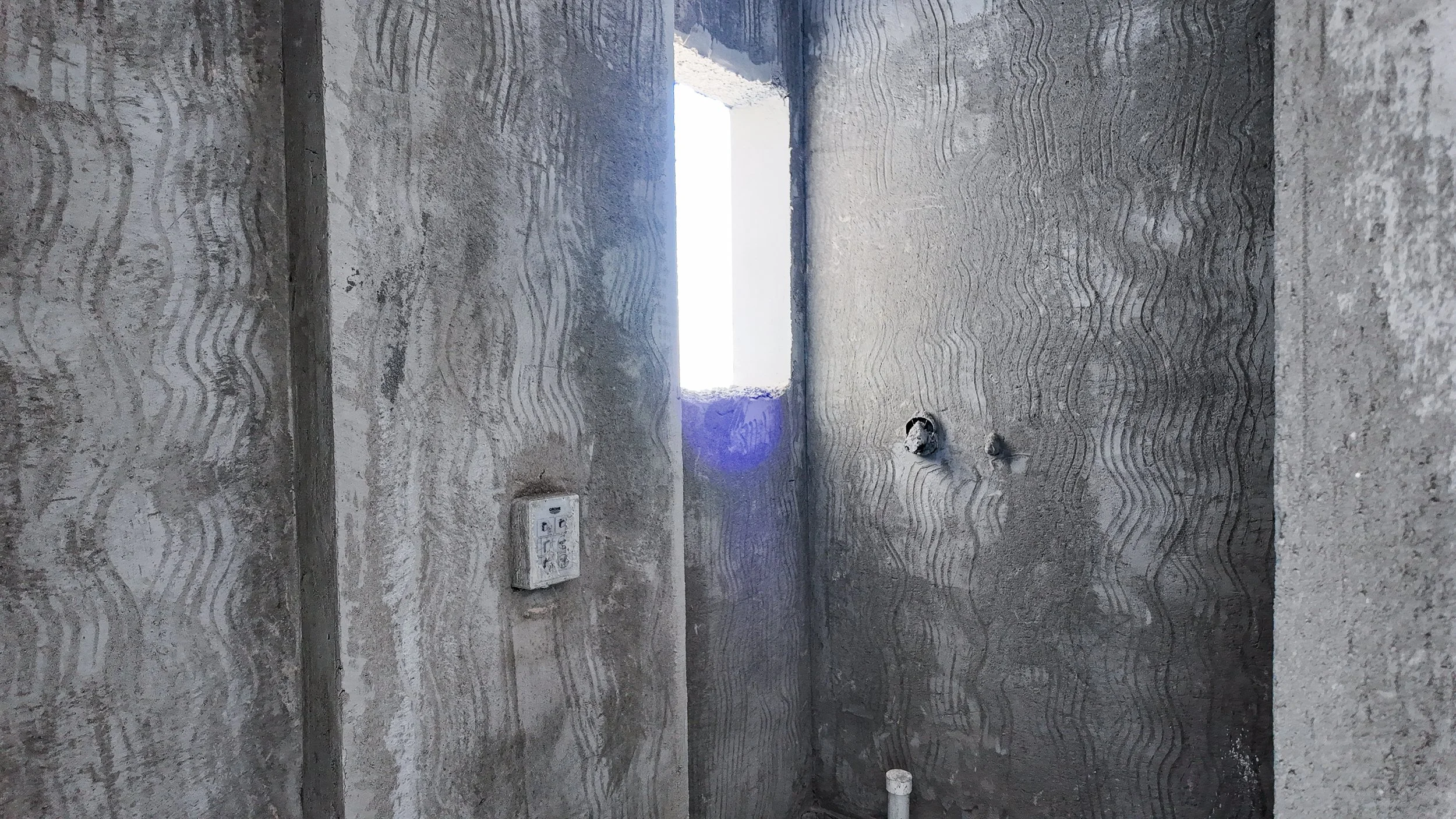

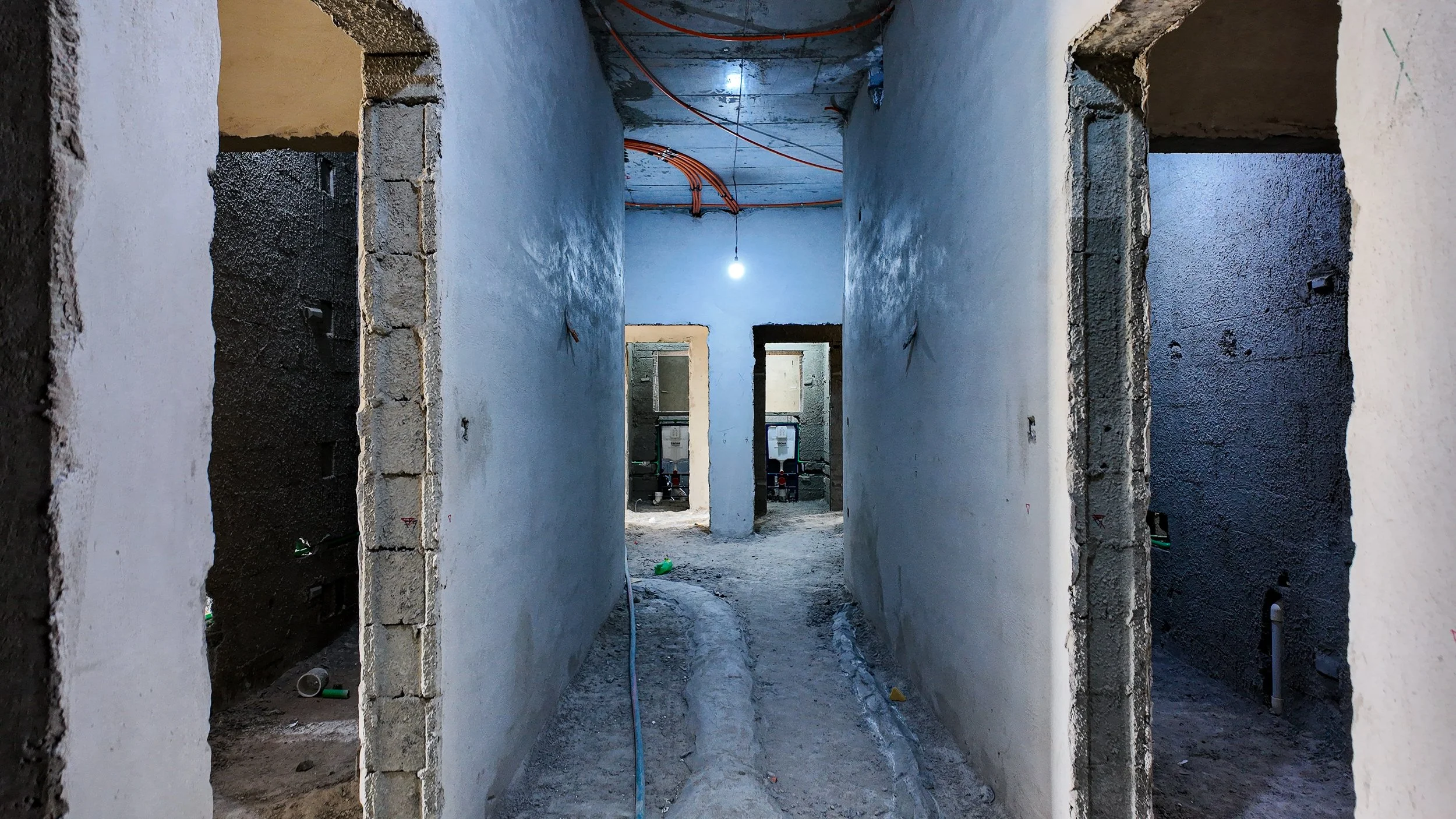

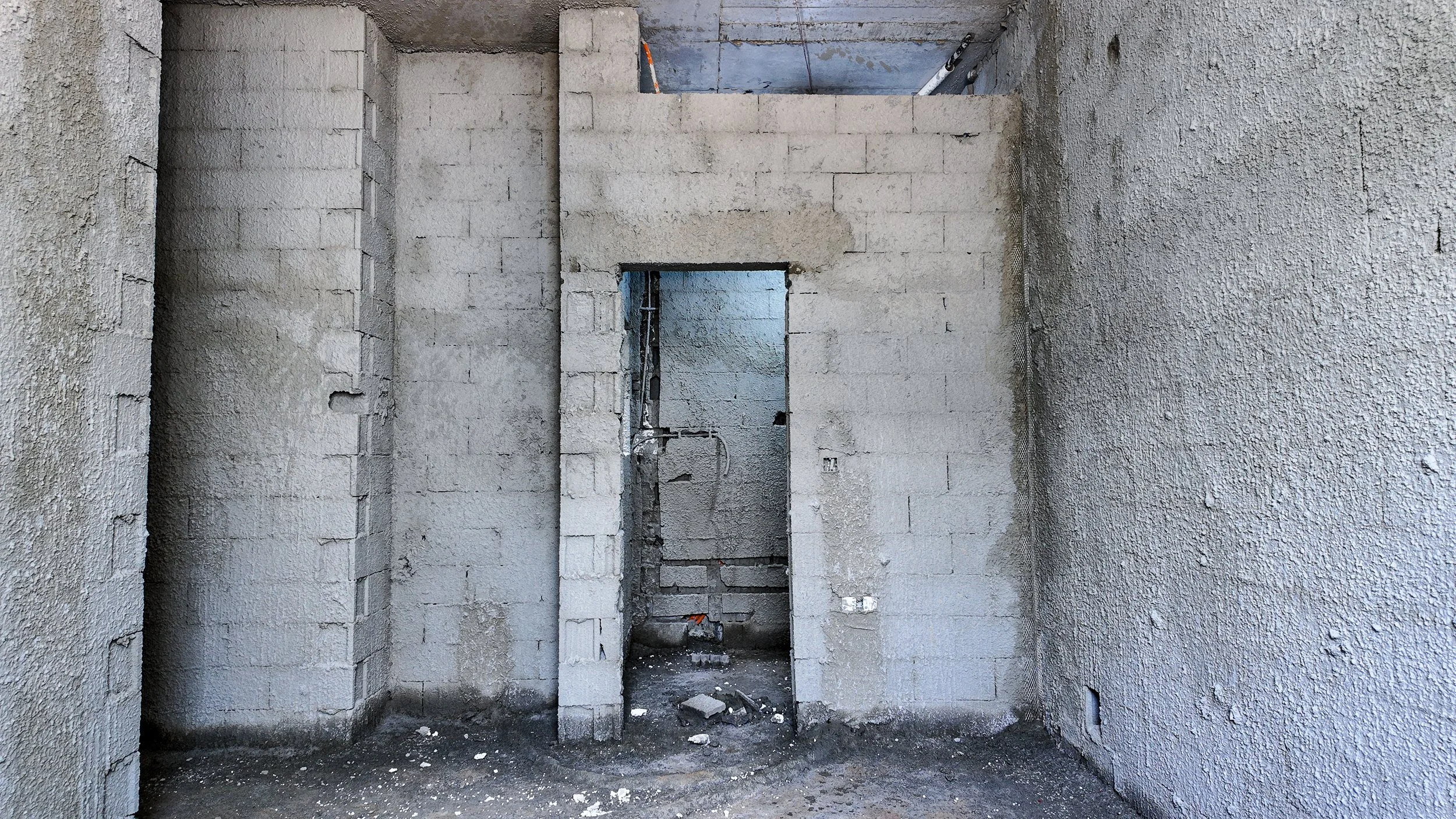

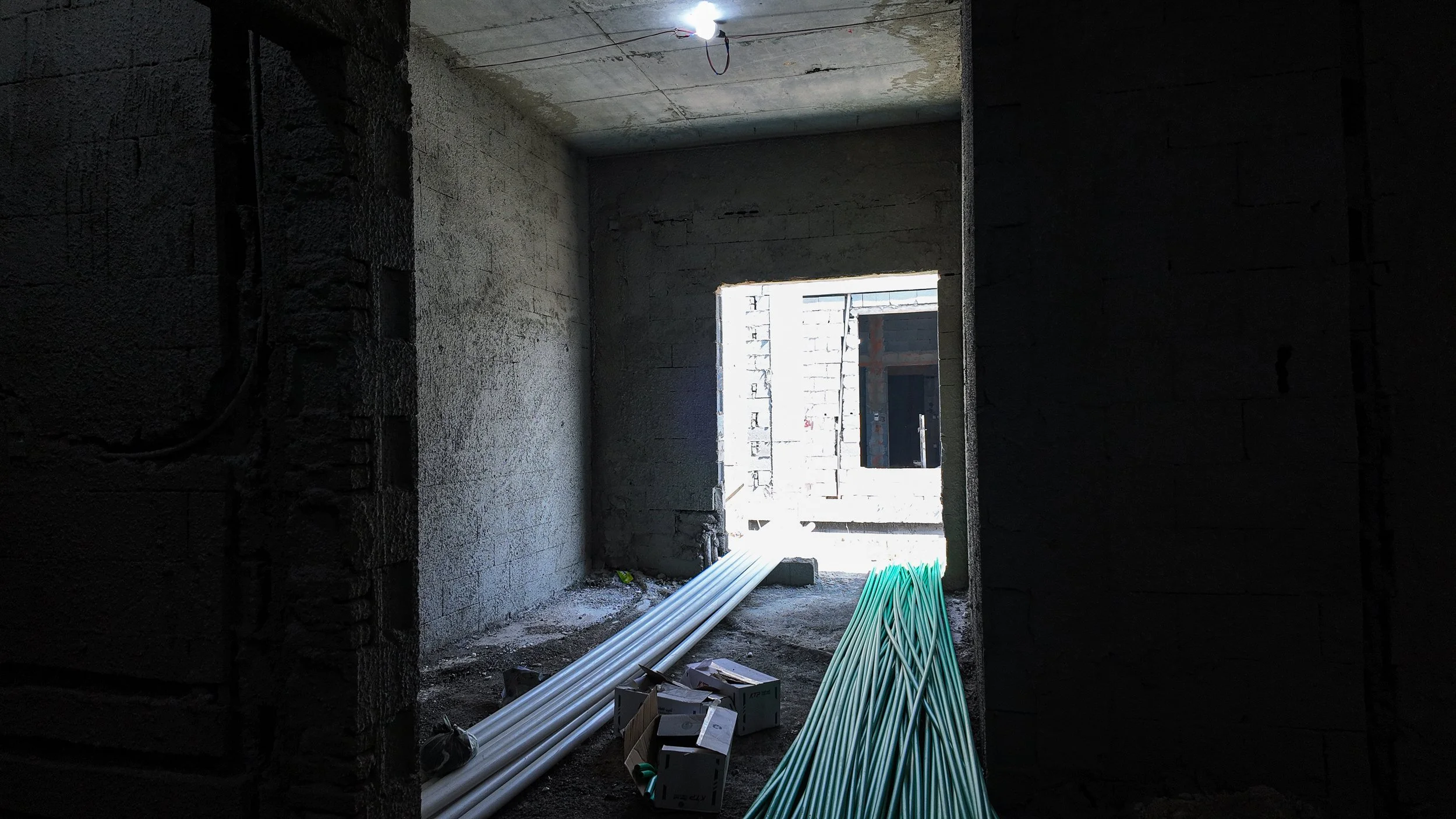

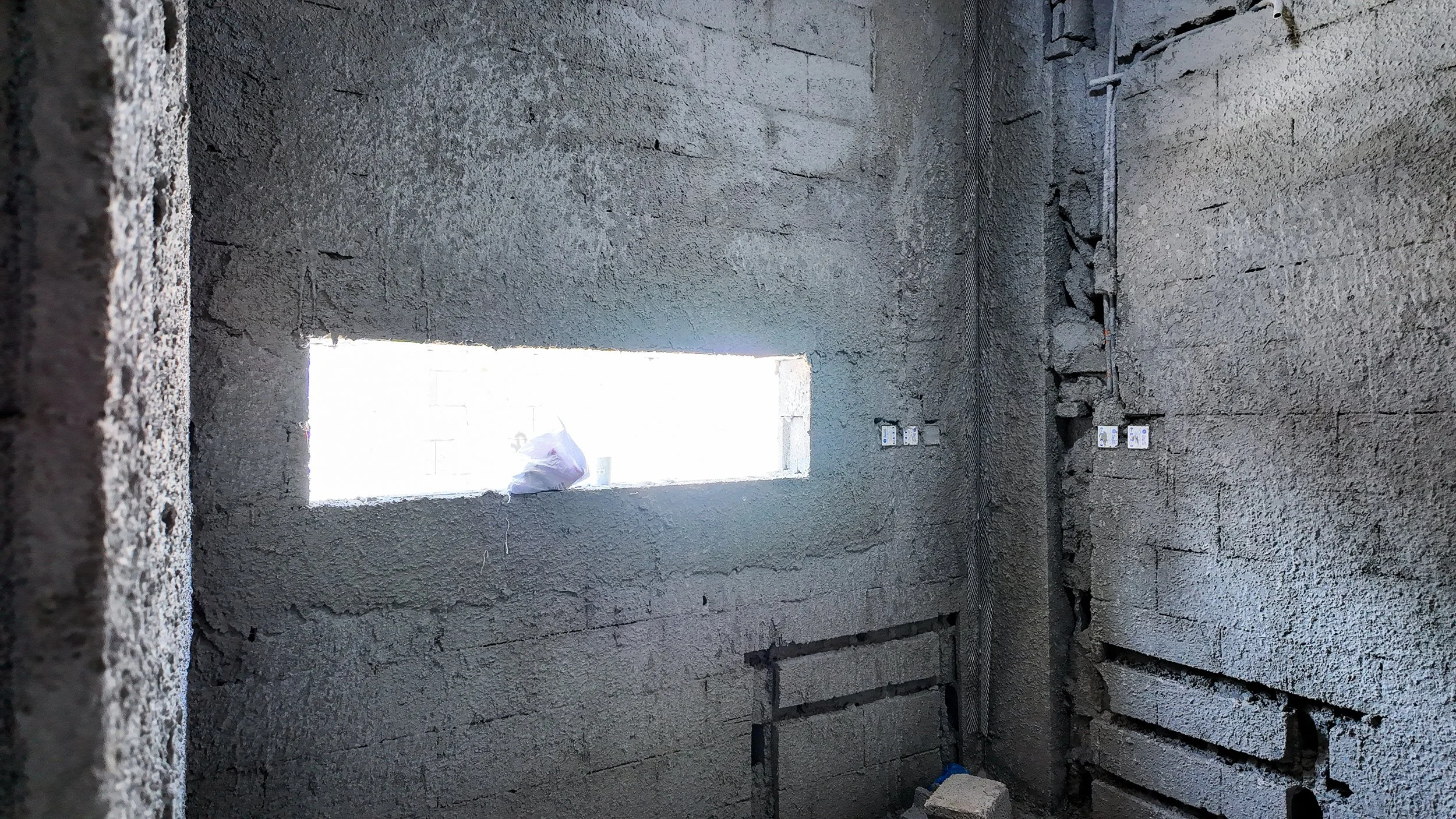

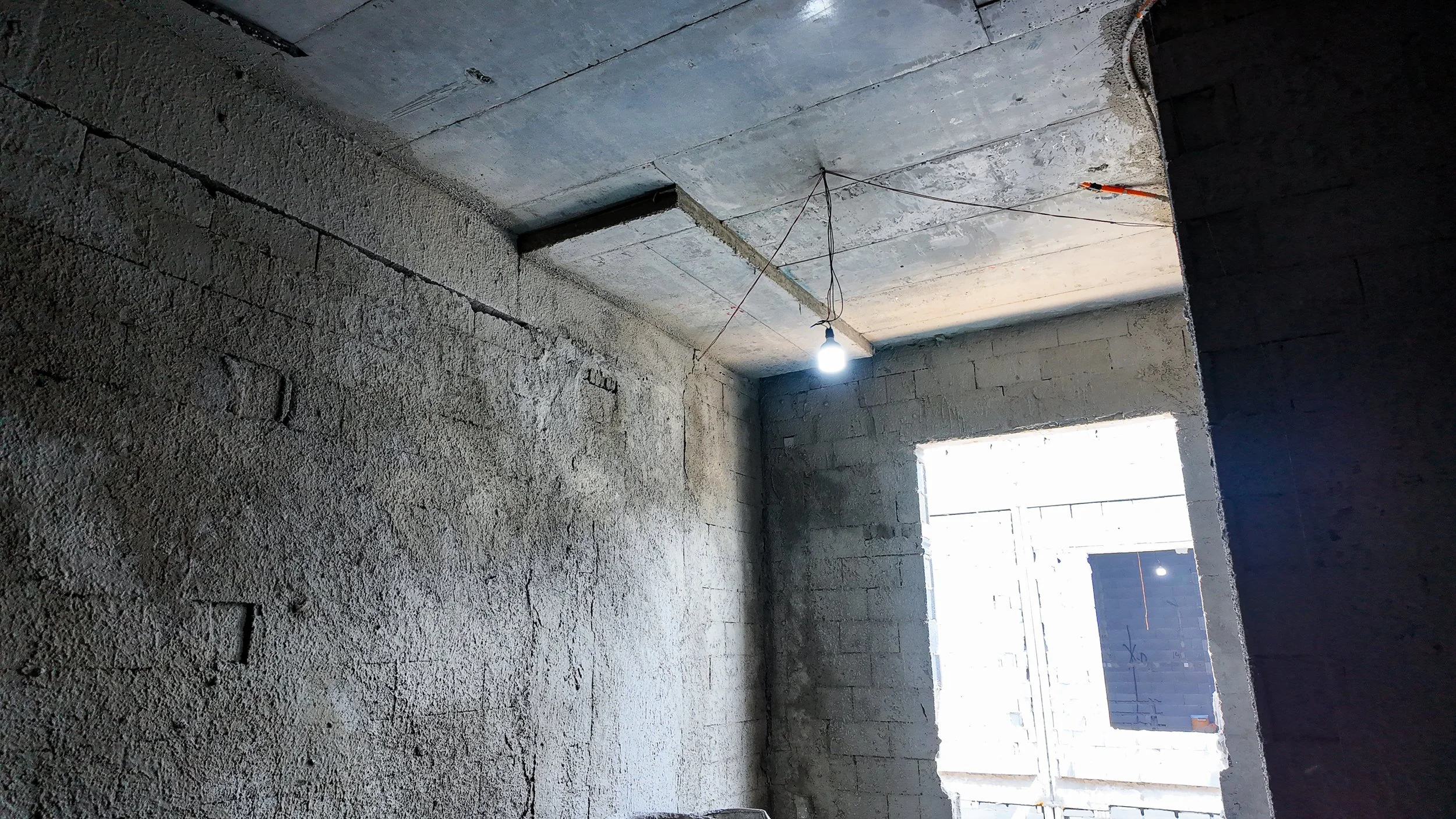

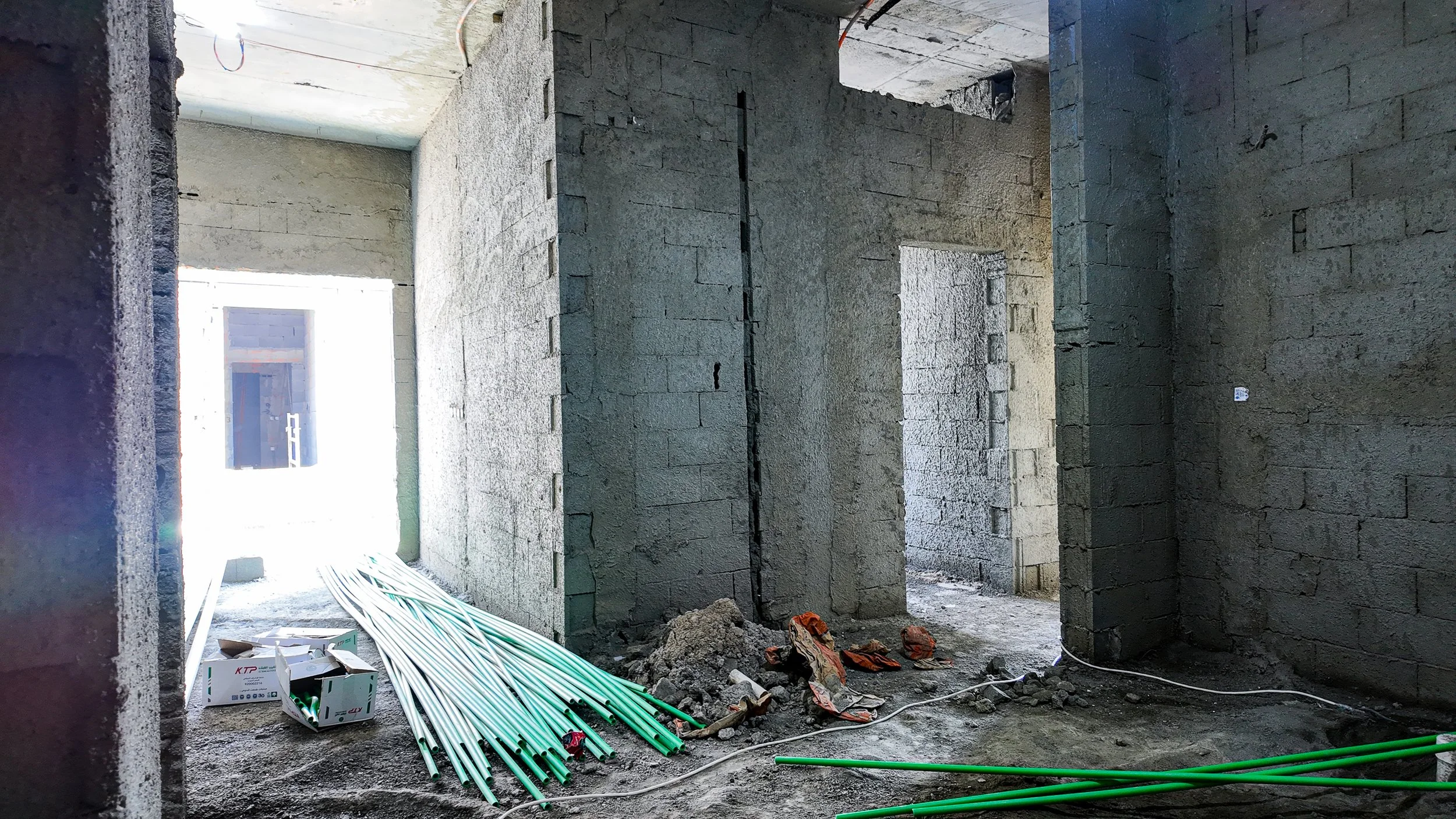

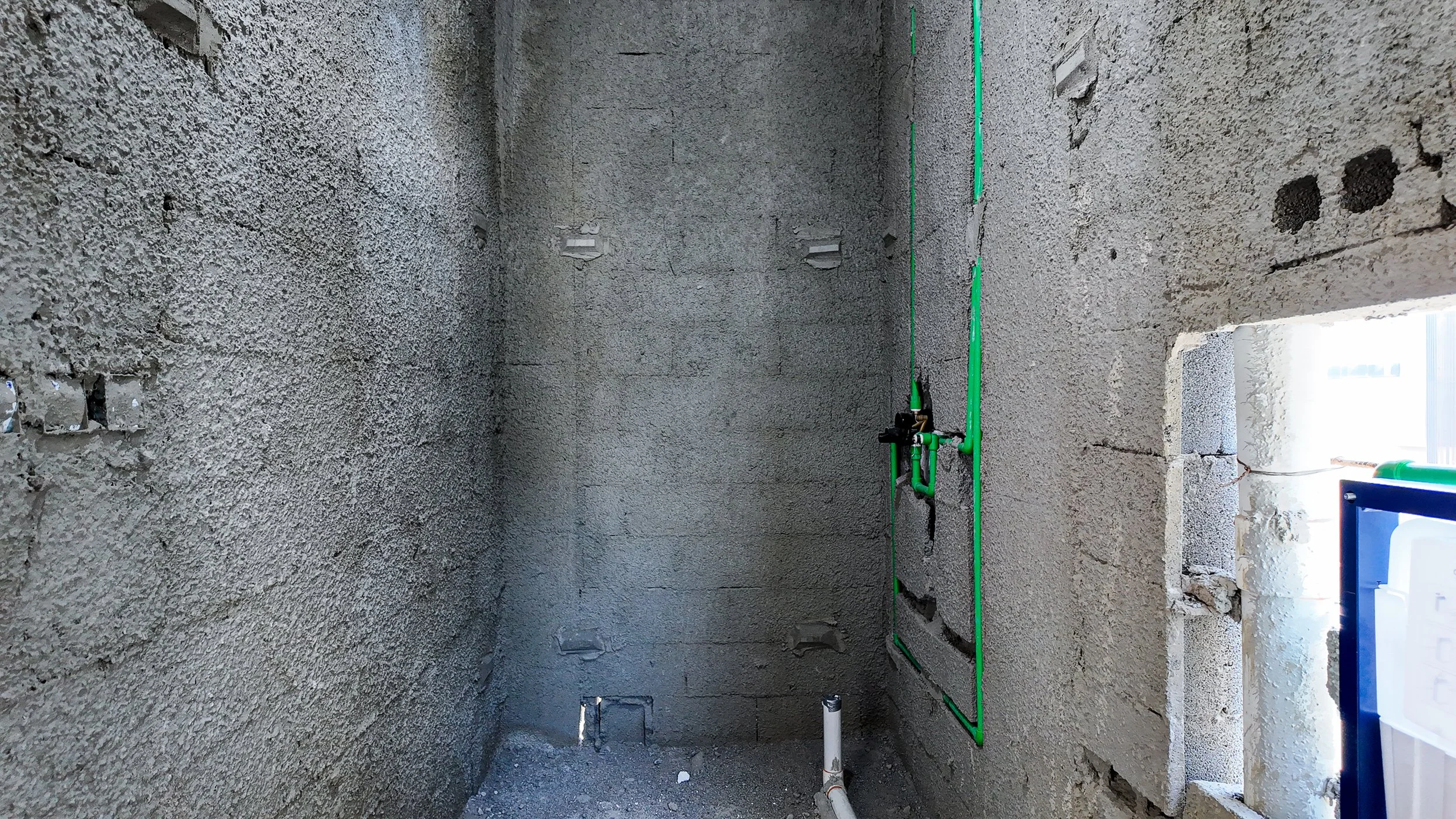

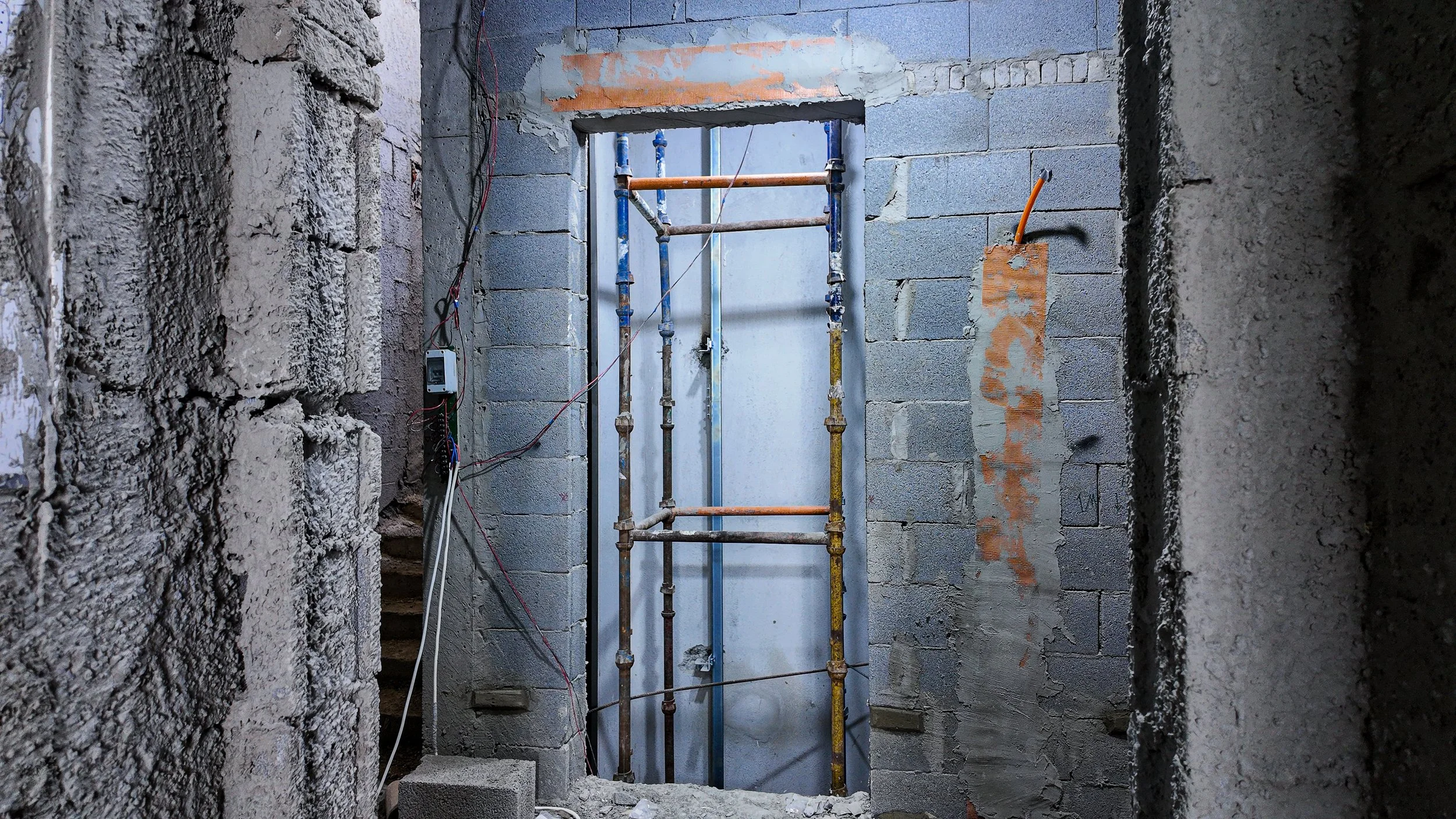

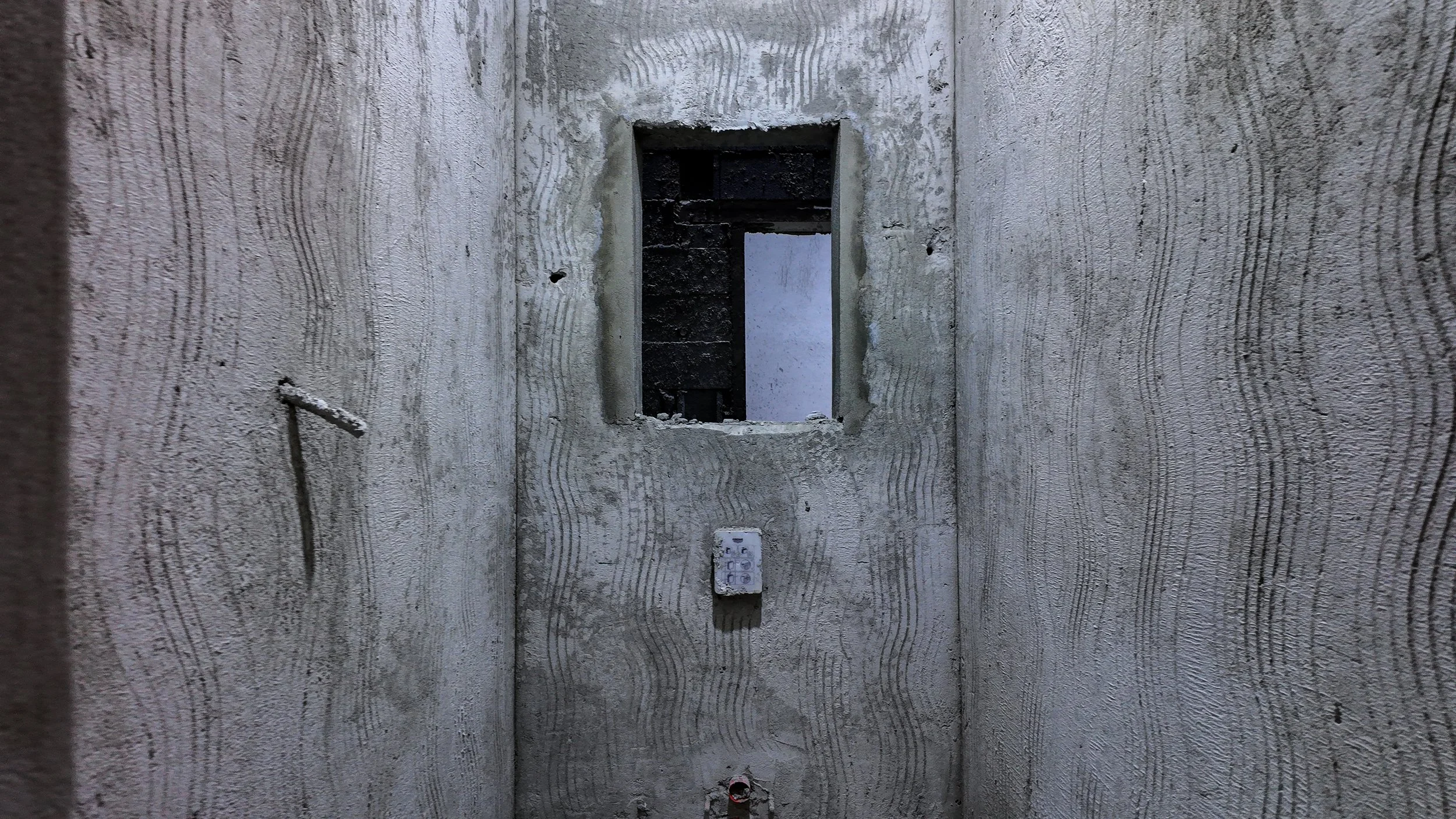

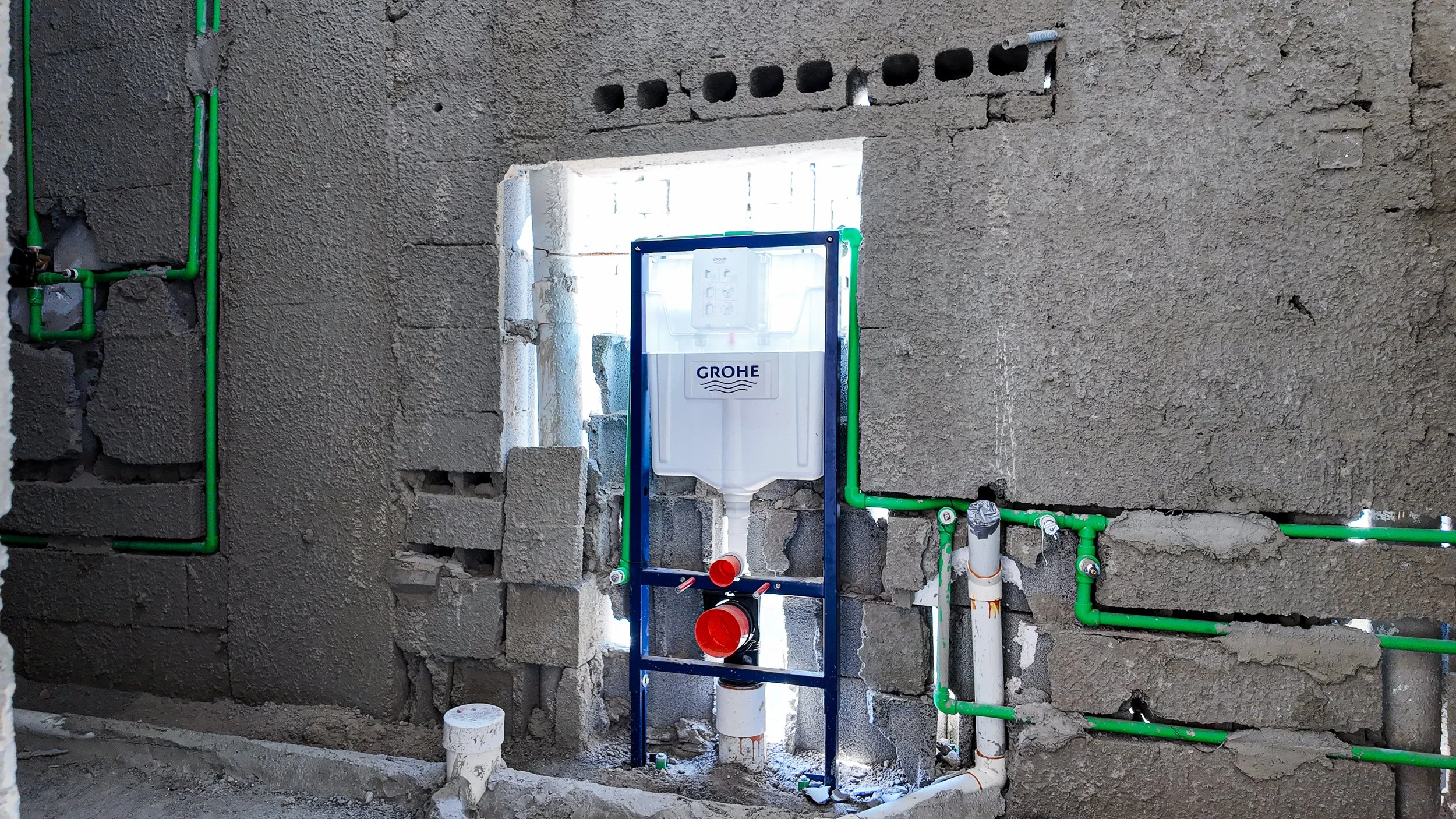

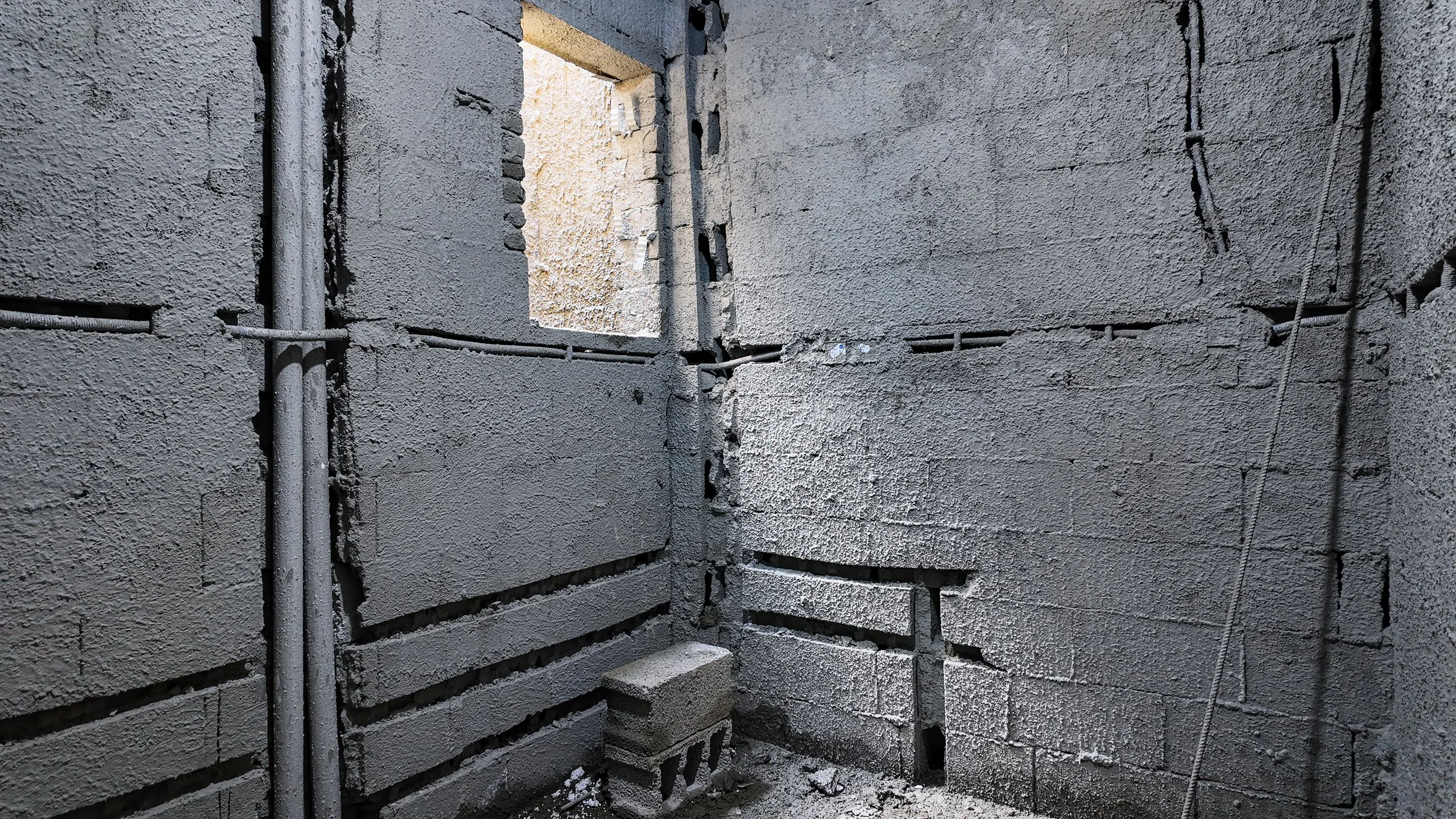

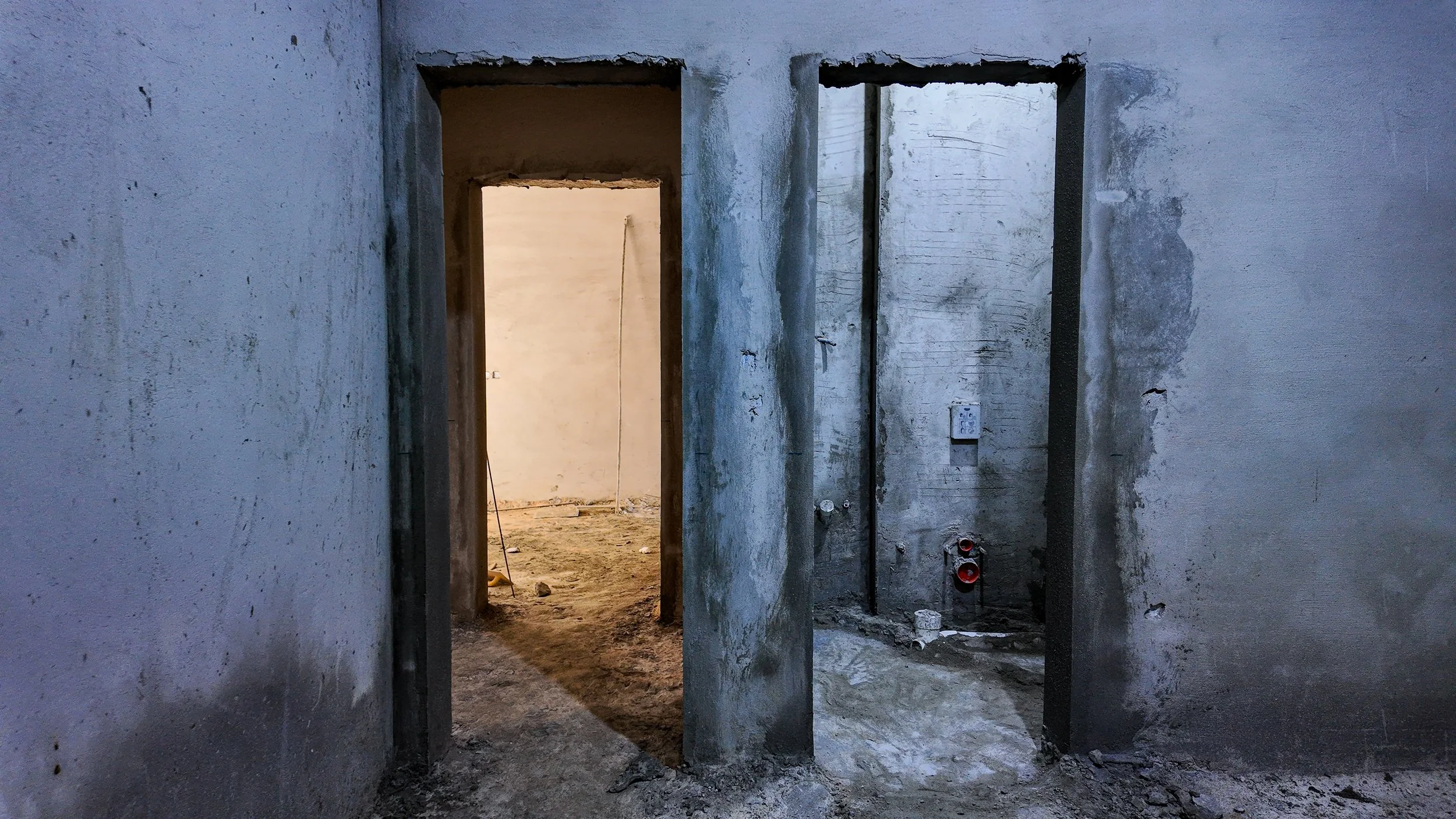

تأسيس تمديدات السباكة (مواسير التغذية الخضراء) وتمديدات الكهرباء (الليّات والمواسير) داخل الجدران والأسقف.

قراءة الإنجاز

هناك تعارض بين النسب المذكورة (0%) والواقع المرئي؛ حيث أن الهيكل الإنشائي مكتمل بنسبة تقارب 100%، وأعمال المباني متقدمة جداً، كما بدأت أعمال السباكة والكهرباء والتشطيبات الأولية فعلياً.

مقارنة بالزيارة السابقة

بالمقارنة مع صور الزيارة السابقة، يلاحظ استكمال أعمال البلوك في الأدوار العليا وبدء مكثف لأعمال اللياسة الداخلية وتمديد المواسير، مع ترتيب أفضل لمواد البناء في الموقع العام.

المراحل القادمة المتوقعة

استكمال أعمال اللياسة الداخلية، البدء في أعمال العزل المائي والحراري للأسقف، والبدء في تمديدات التكييف.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/4 مكتملمتوسط ▲ +8%
أعمال الخرسانة
0%
أعمال السباكة▲ +10%
0%
أعمال الكهرباء▲ +10%
0%
أعمال التشطيب▲ +10%
0%
