سي بريز الحمراء
١٢ أكتوبر ٢٠٢٥

سي بريز الحمراء

64%الإنجاز الكلي▲ +8% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

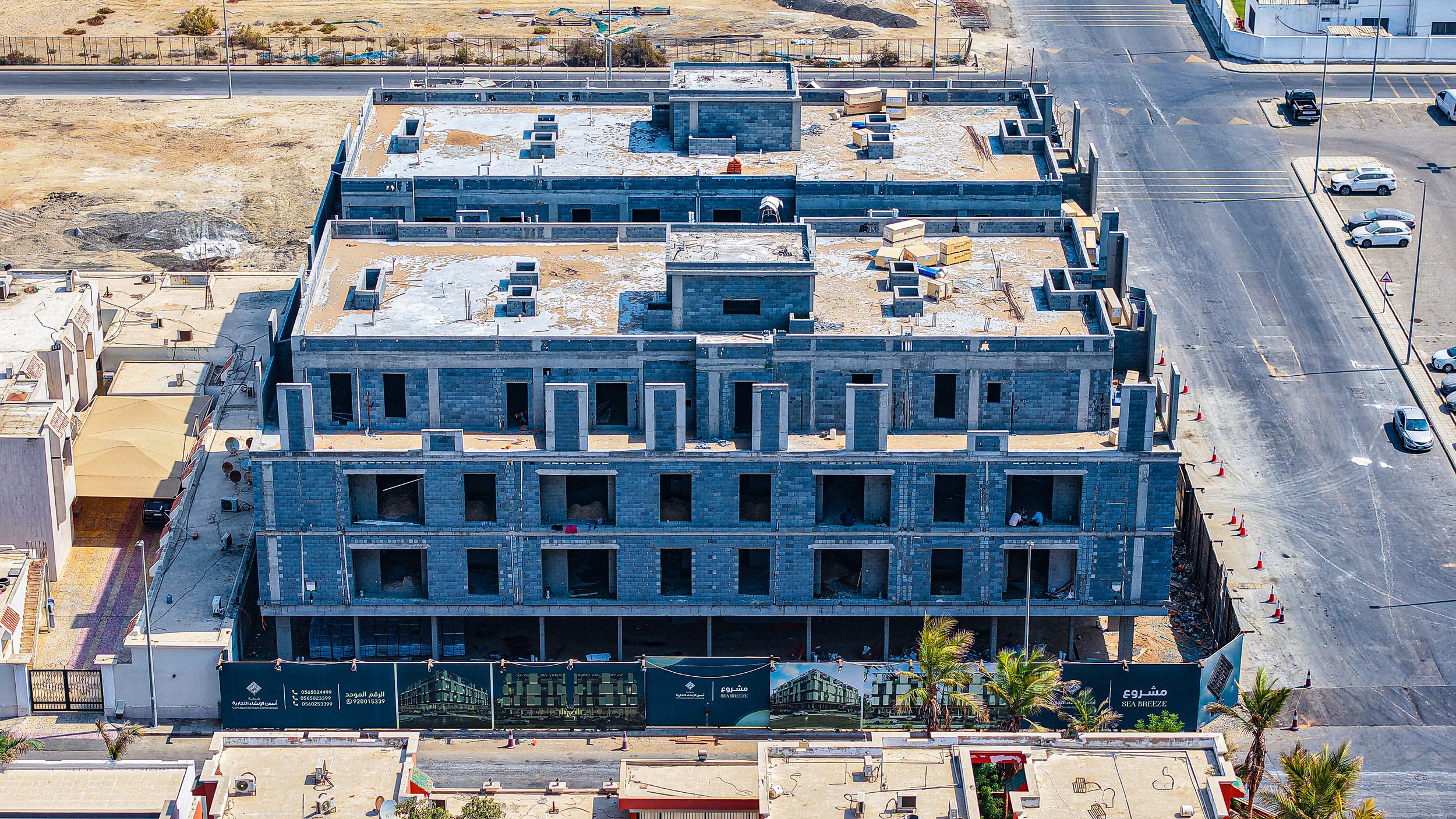

تم الانتهاء من الهيكل الخرساني بالكامل وأعمال المباني (البلوك) للمشروع، مع بدء أعمال اللياسة الداخلية في بعض الأدوار. الموقع حالياً في مرحلة التجهيز لأعمال التشطيبات والخدمات، مع وجود مواد ومعدات (مثل صناديق المصاعد) في الموقع.
التغيّرات المرصودة
الهيكل الخرساني والمباني100%

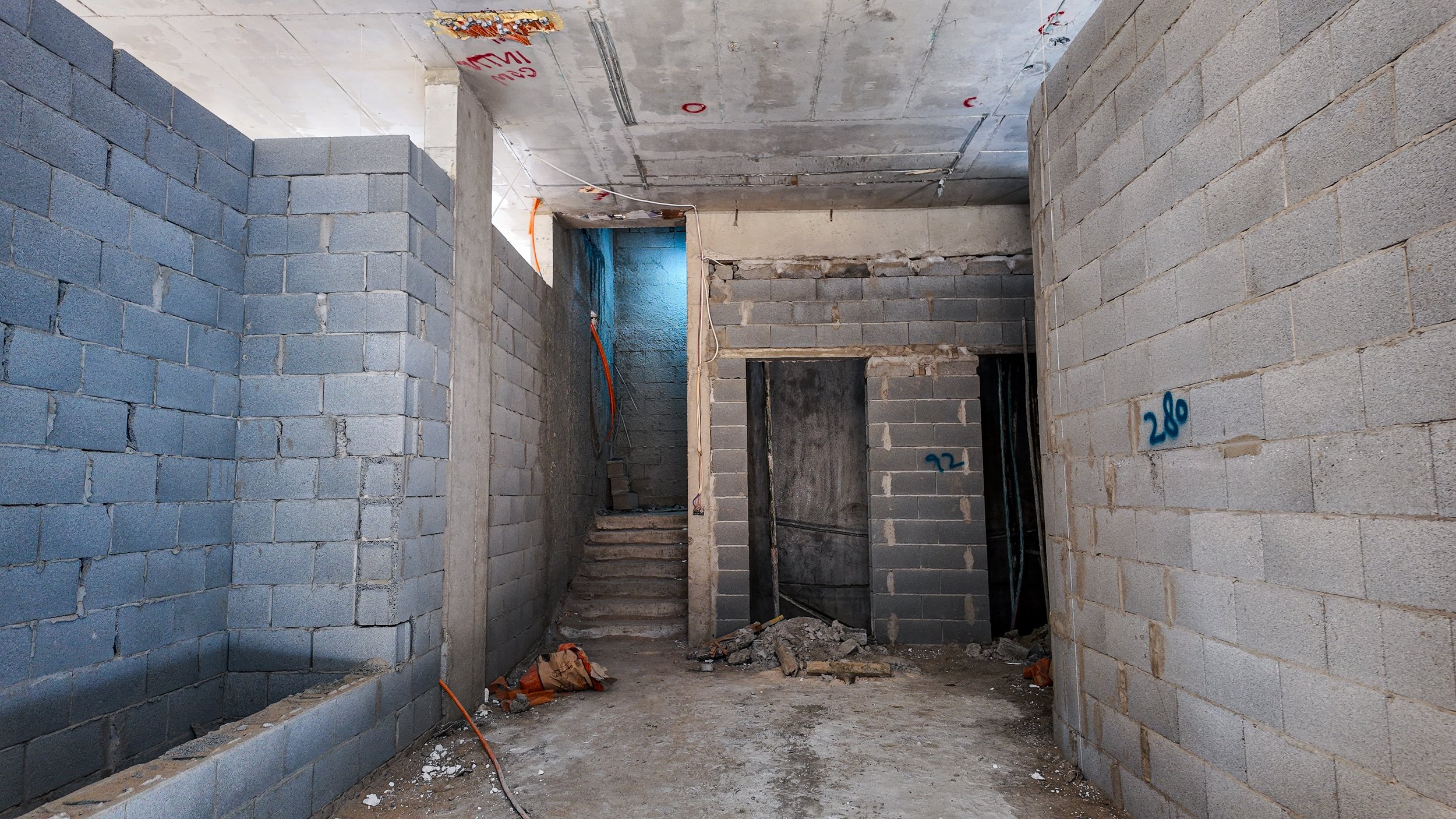

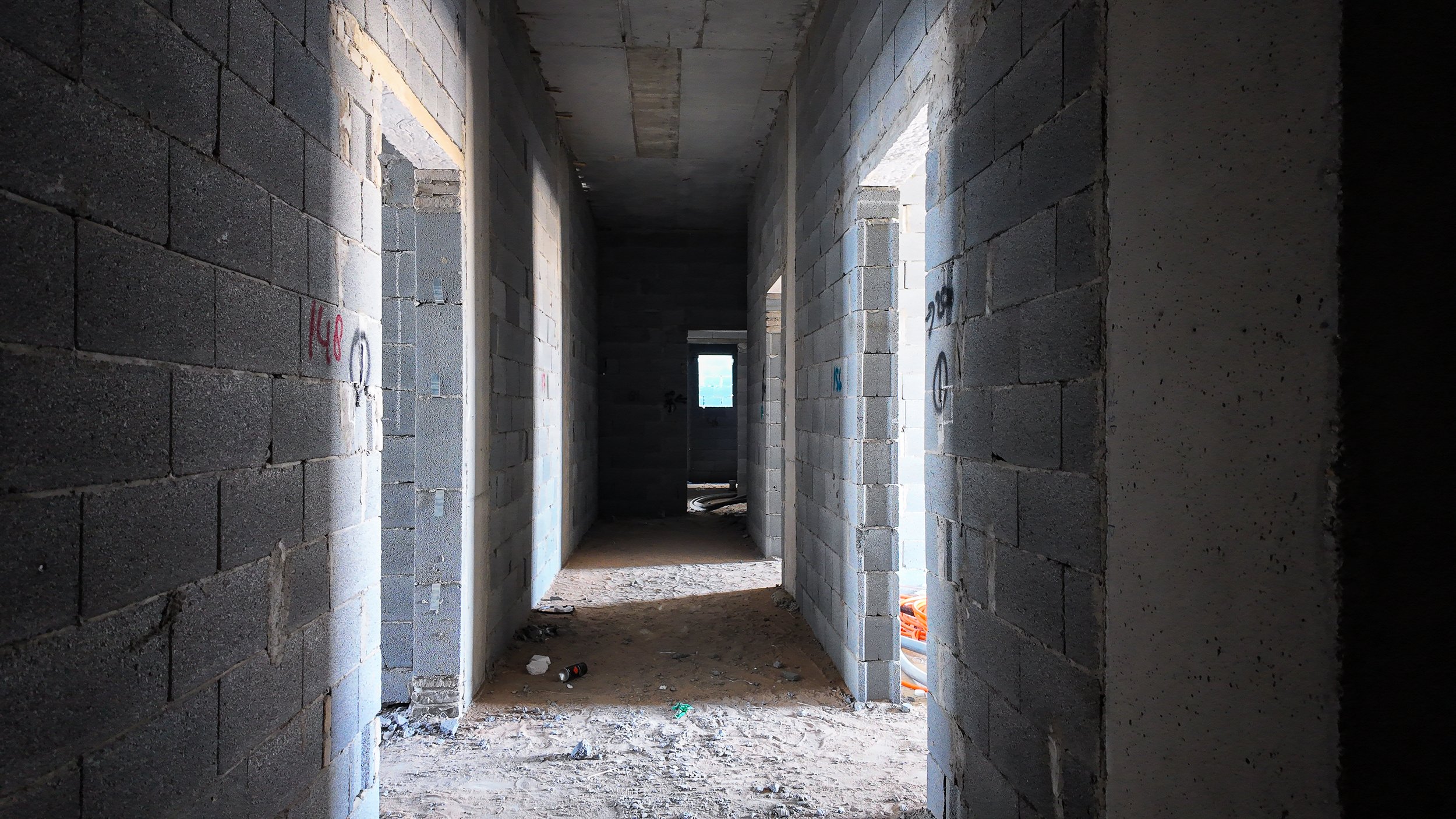

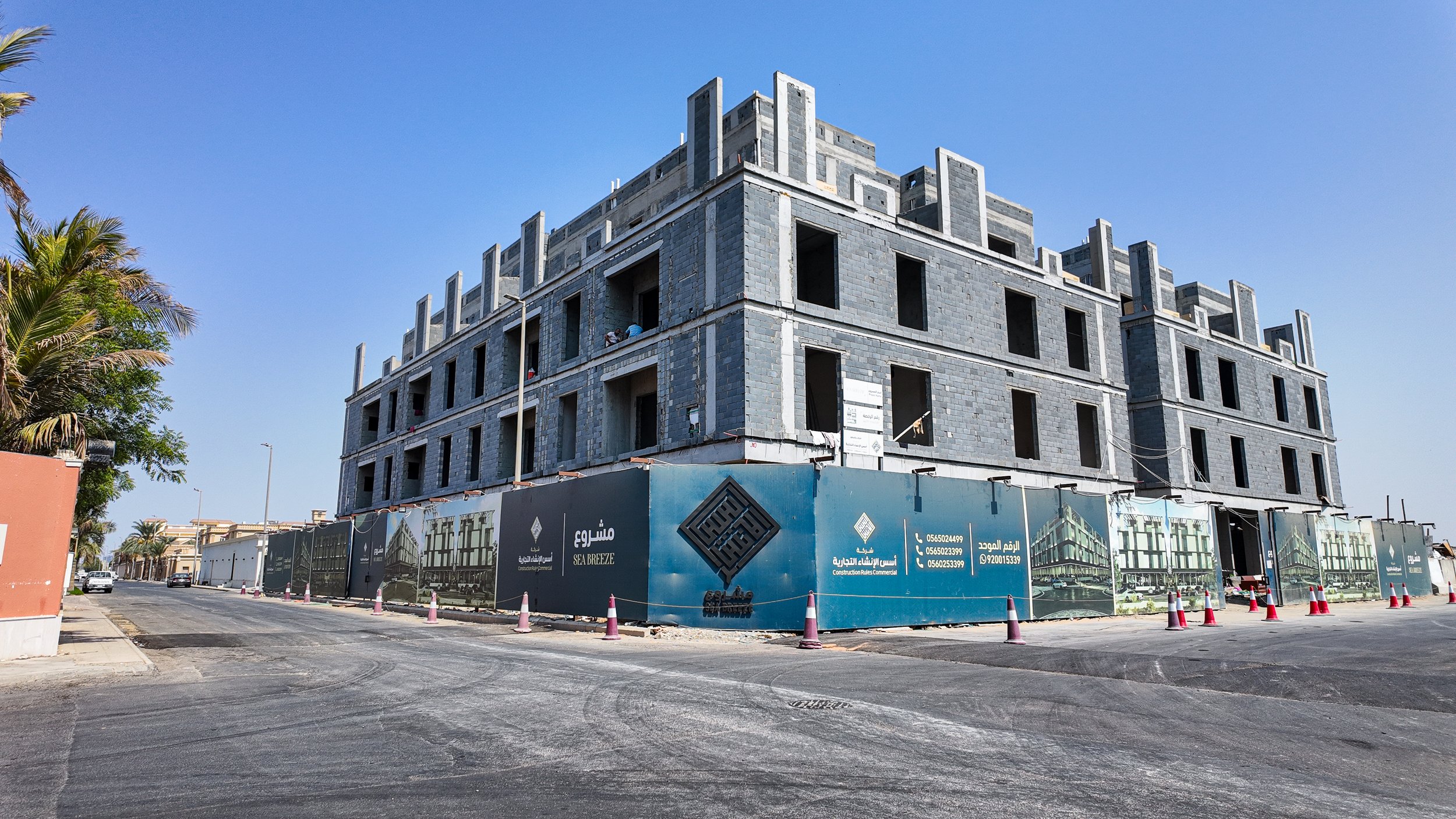

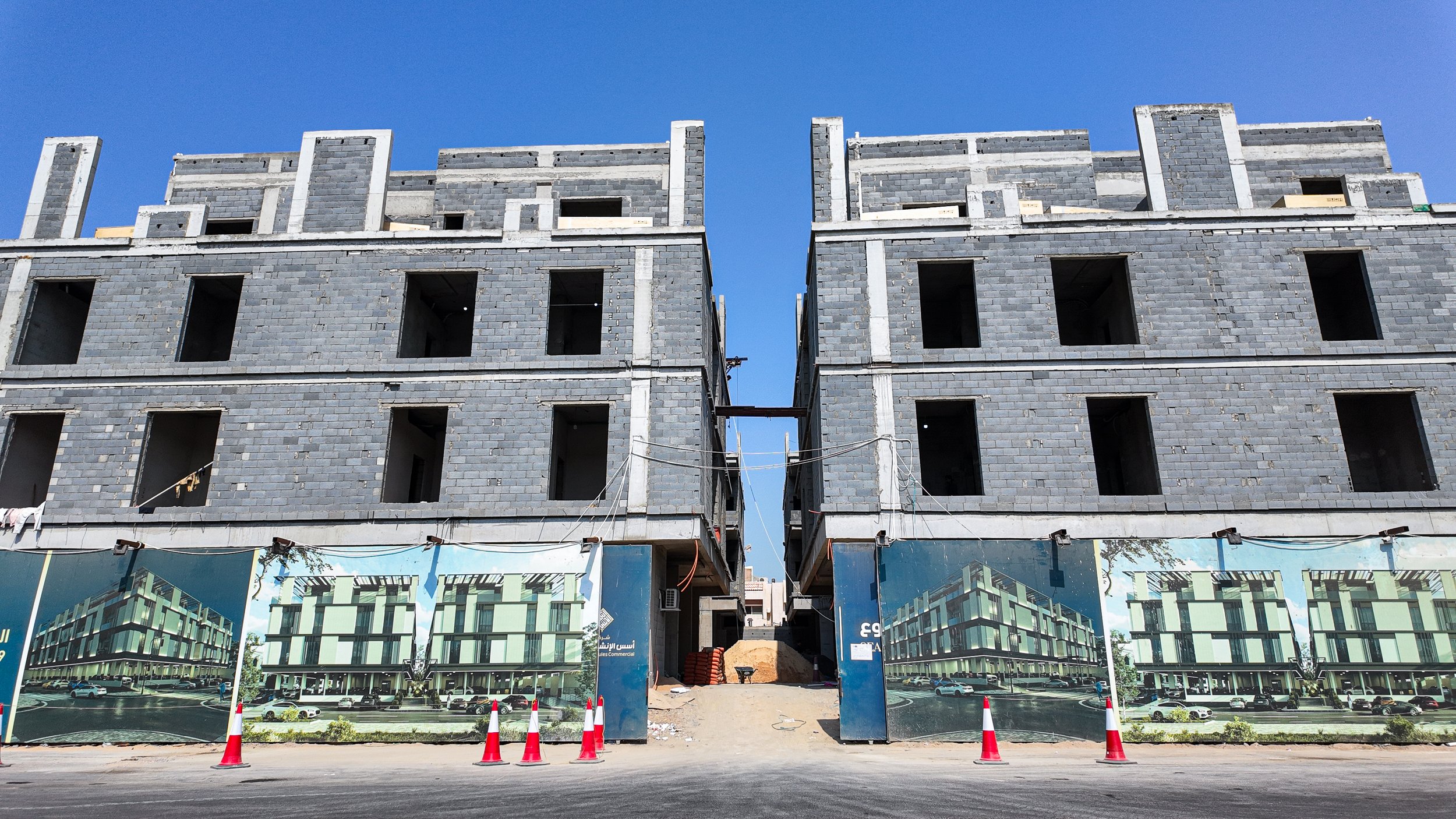

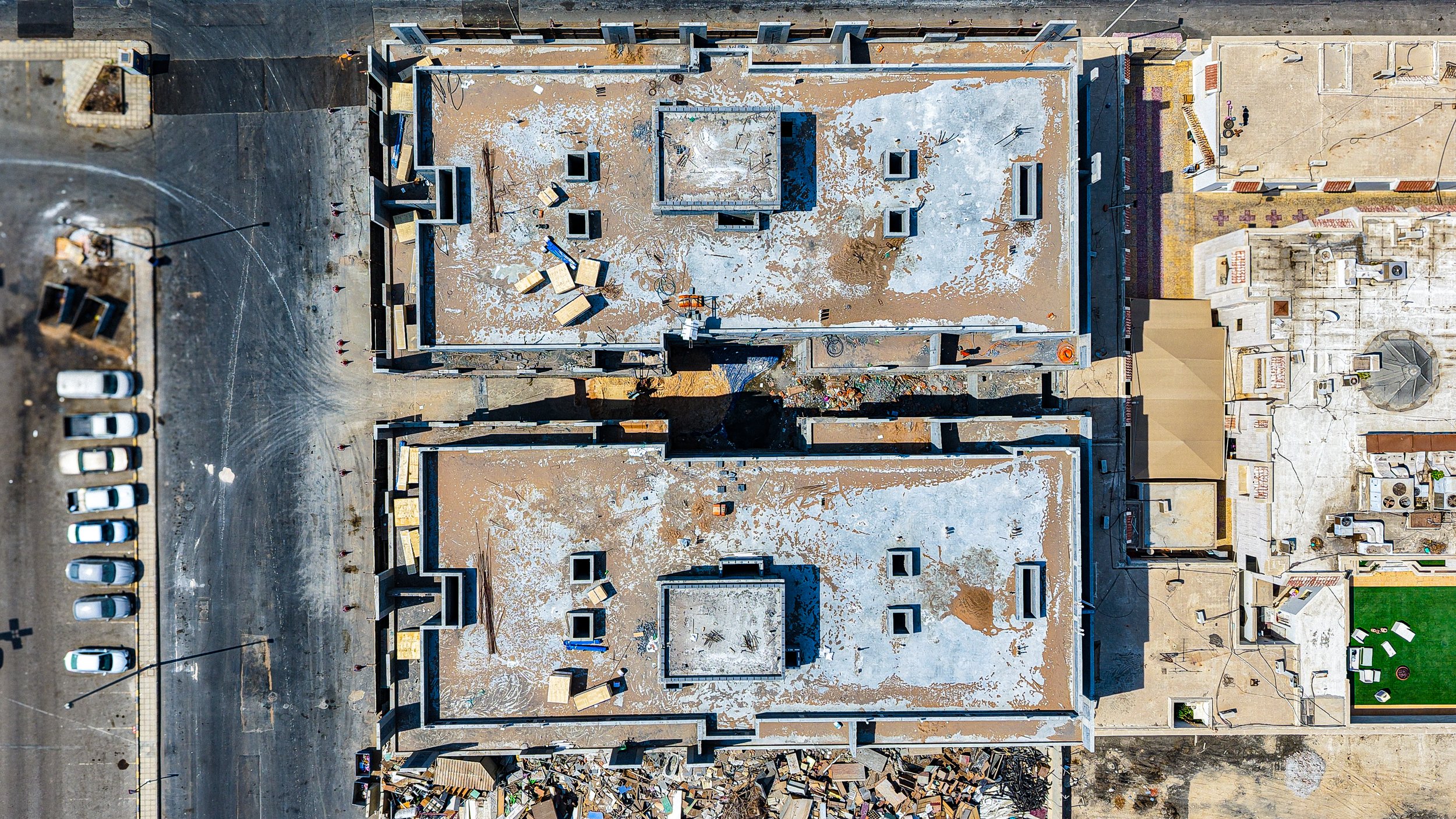

اكتمال بناء الجدران الخارجية والداخلية باستخدام البلوك الأسمنت، واكتمال صب جميع الأسقف وسترة السطح.

أعمال اللياسة (التشطيبات الأولية)95%

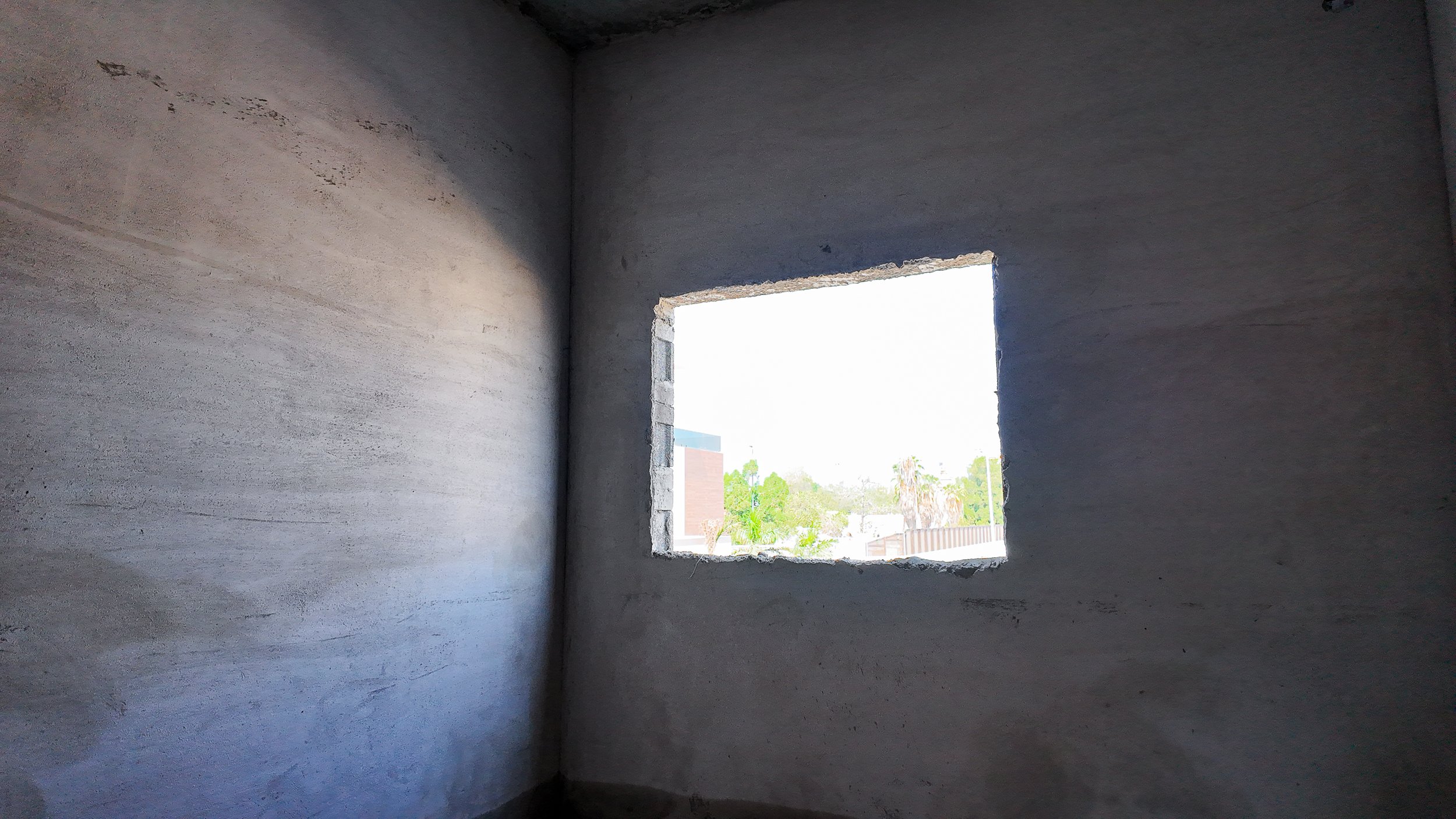

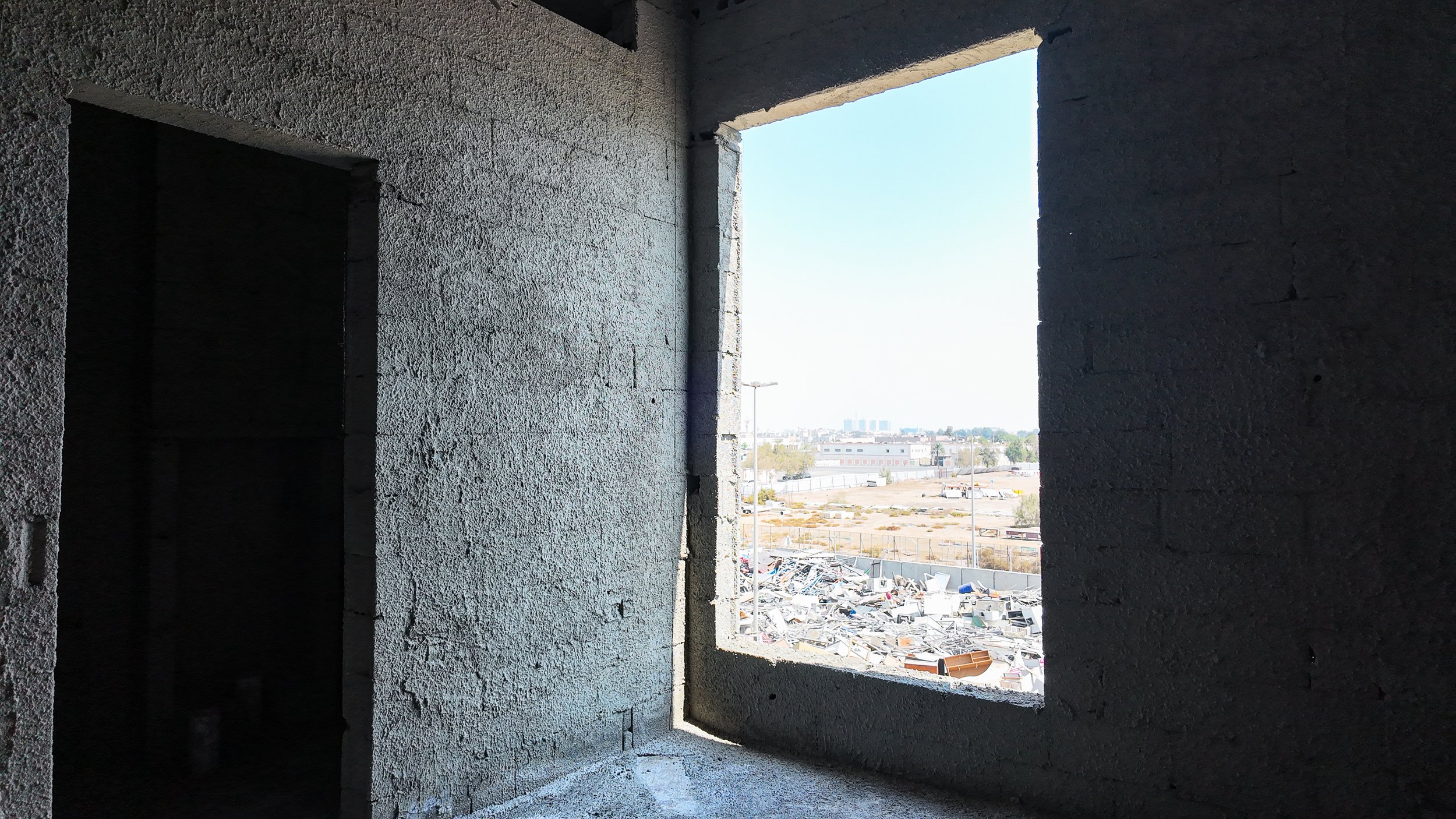

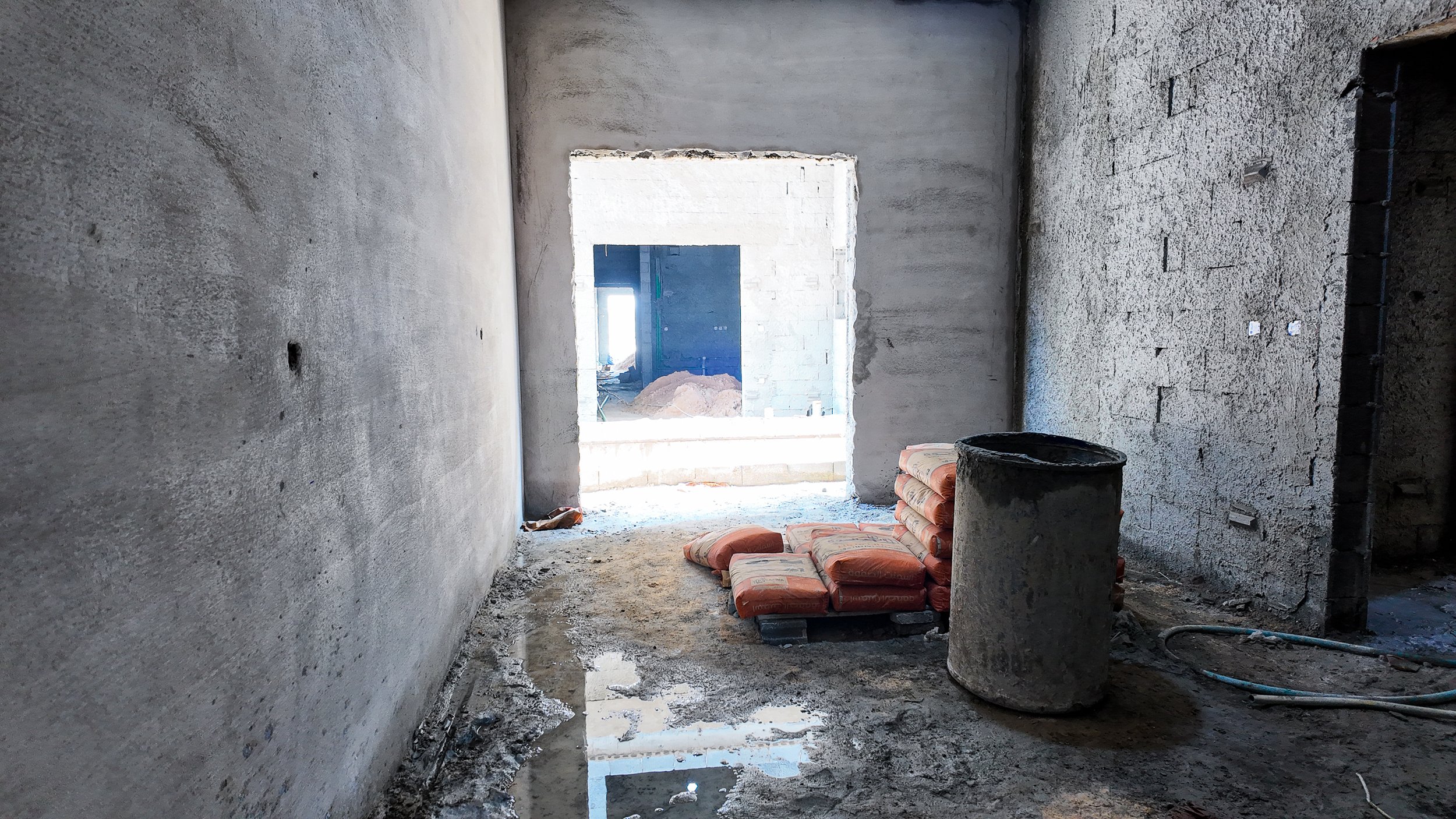

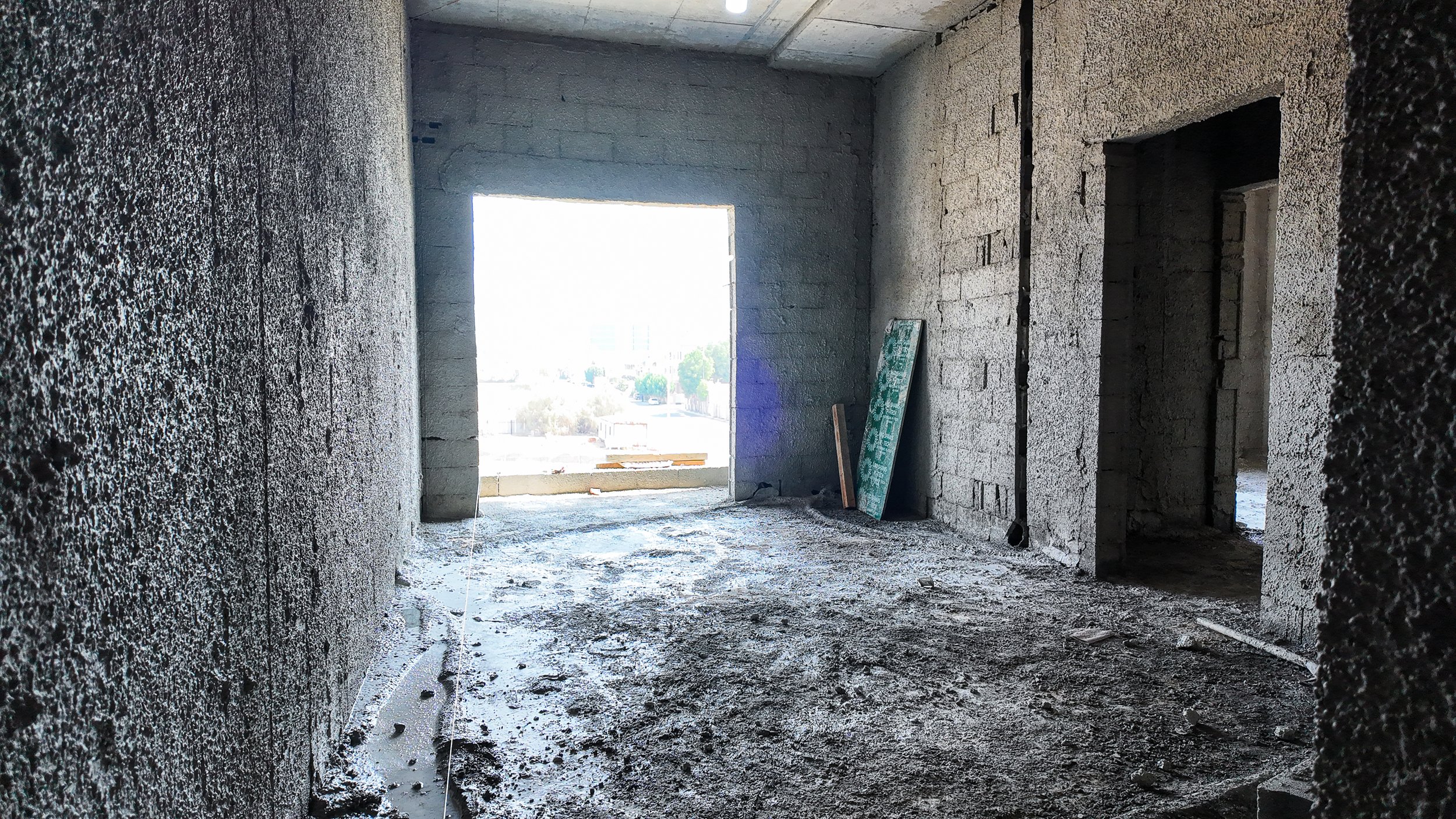

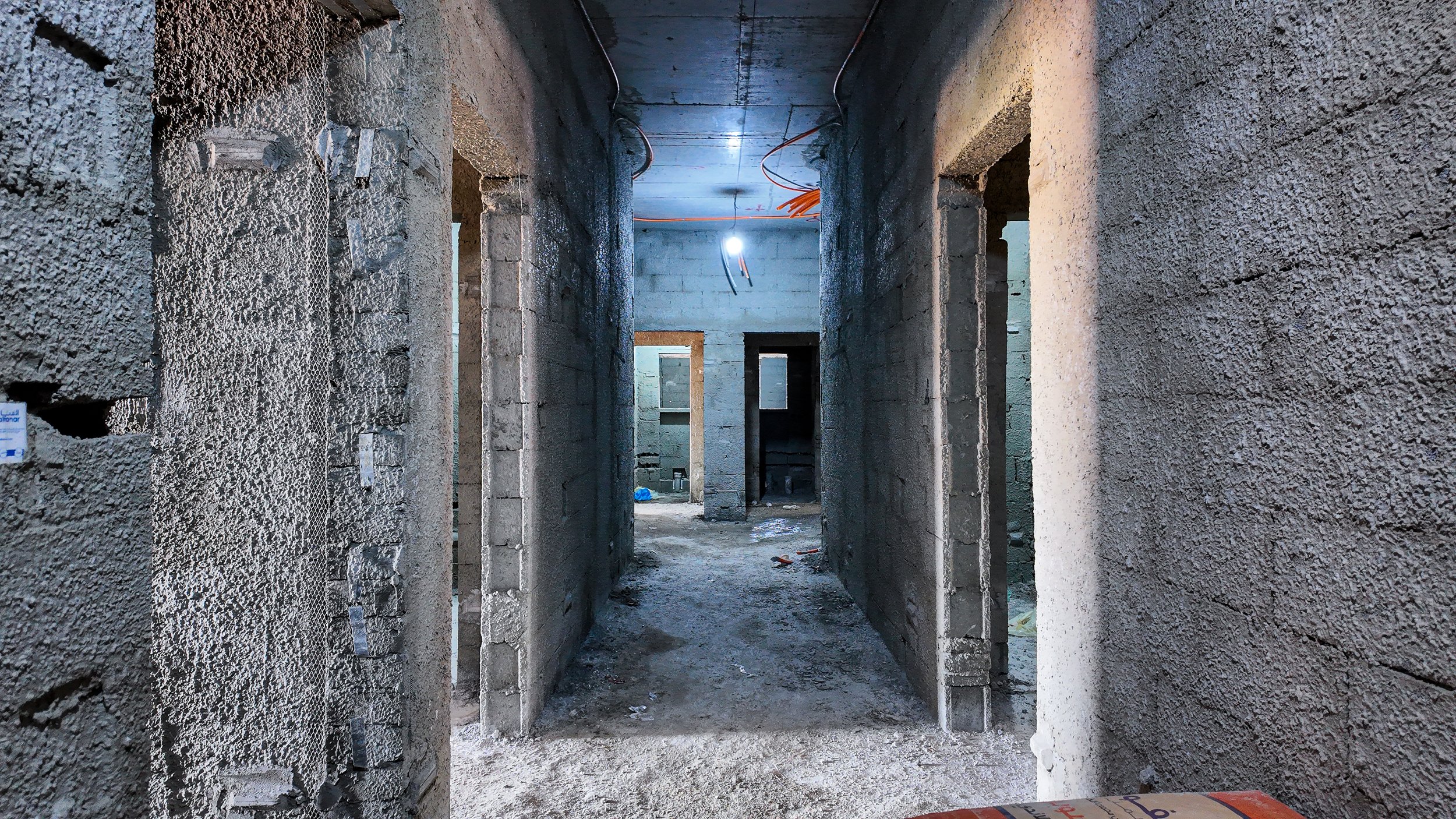

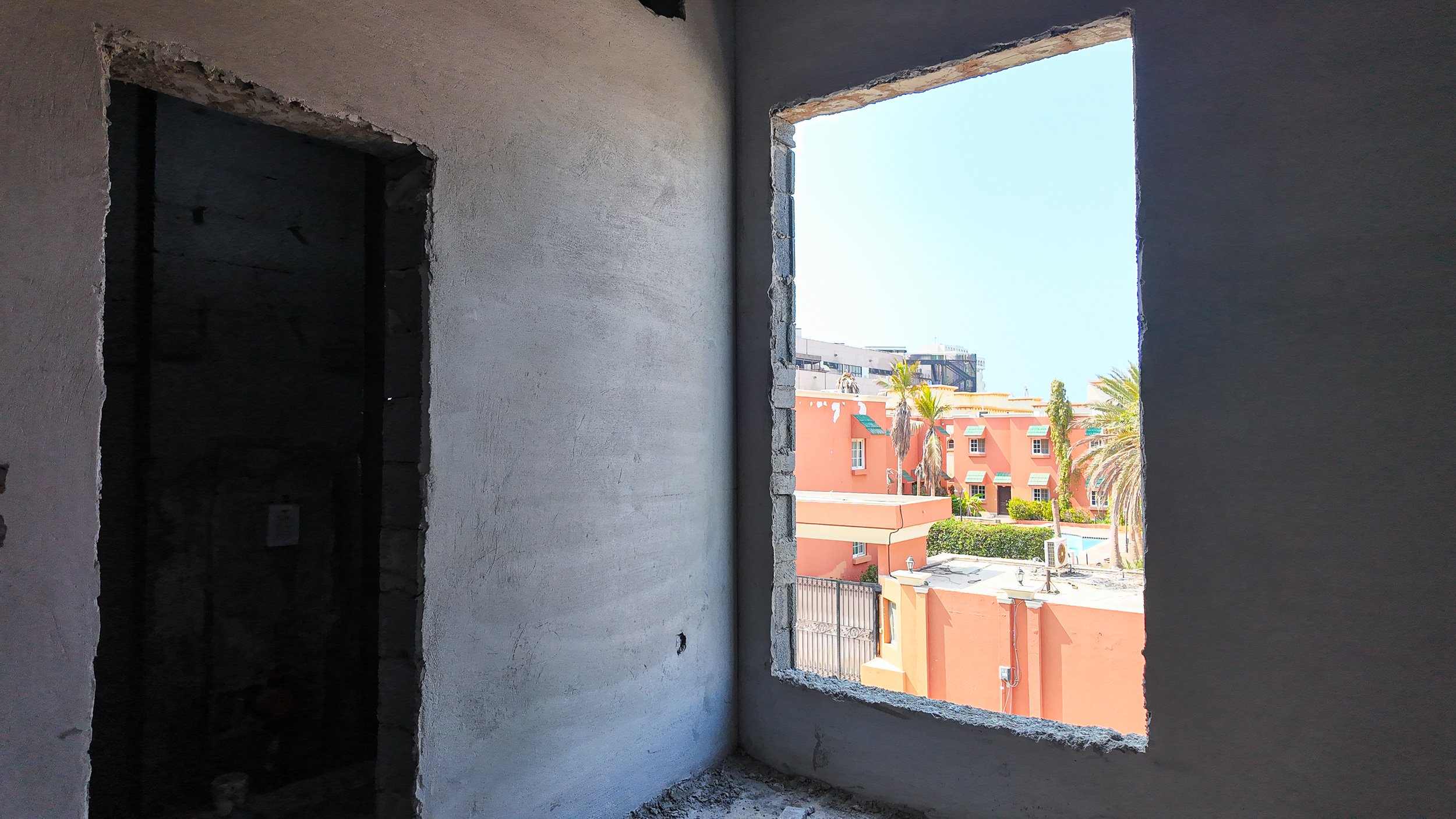

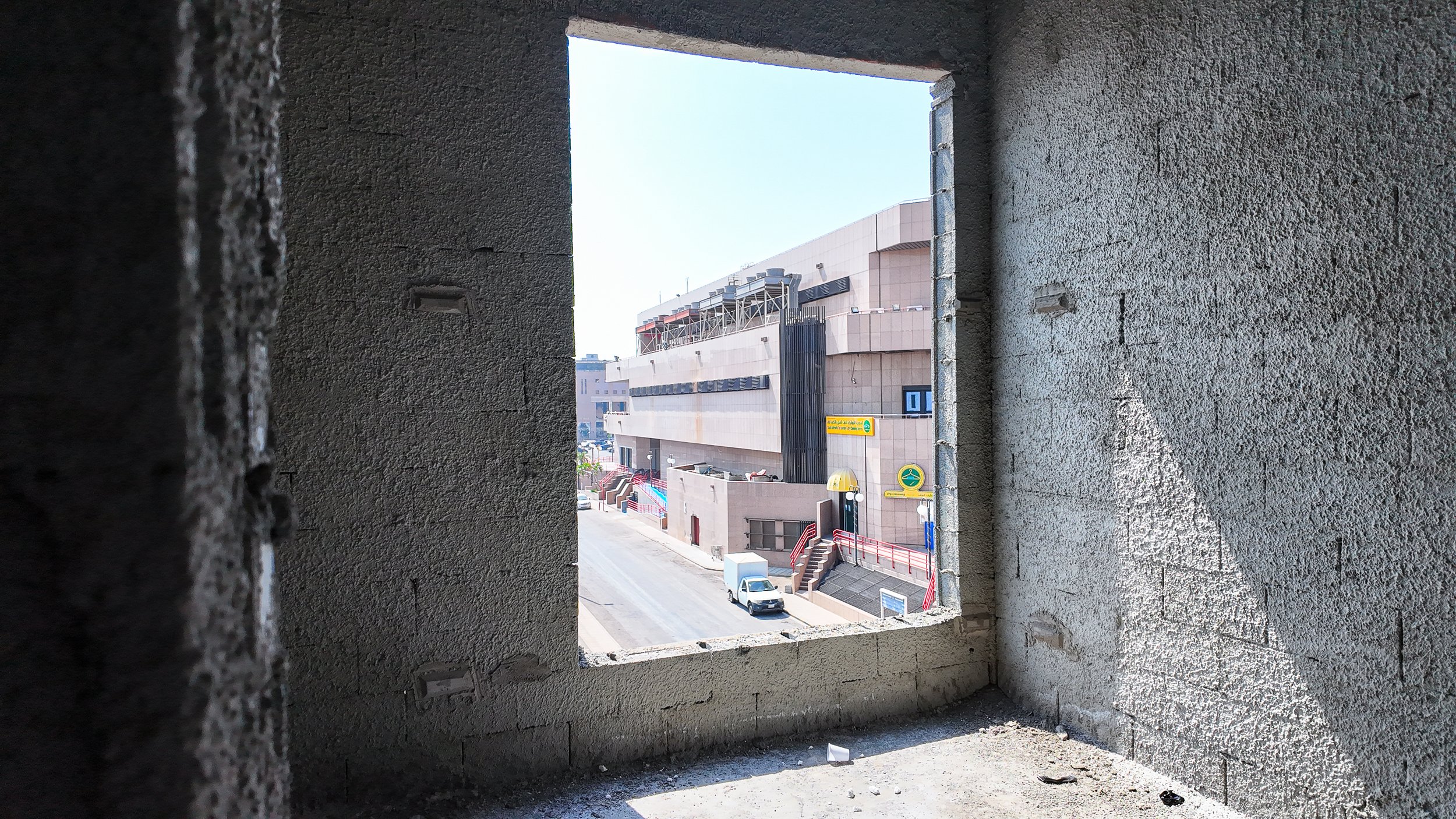

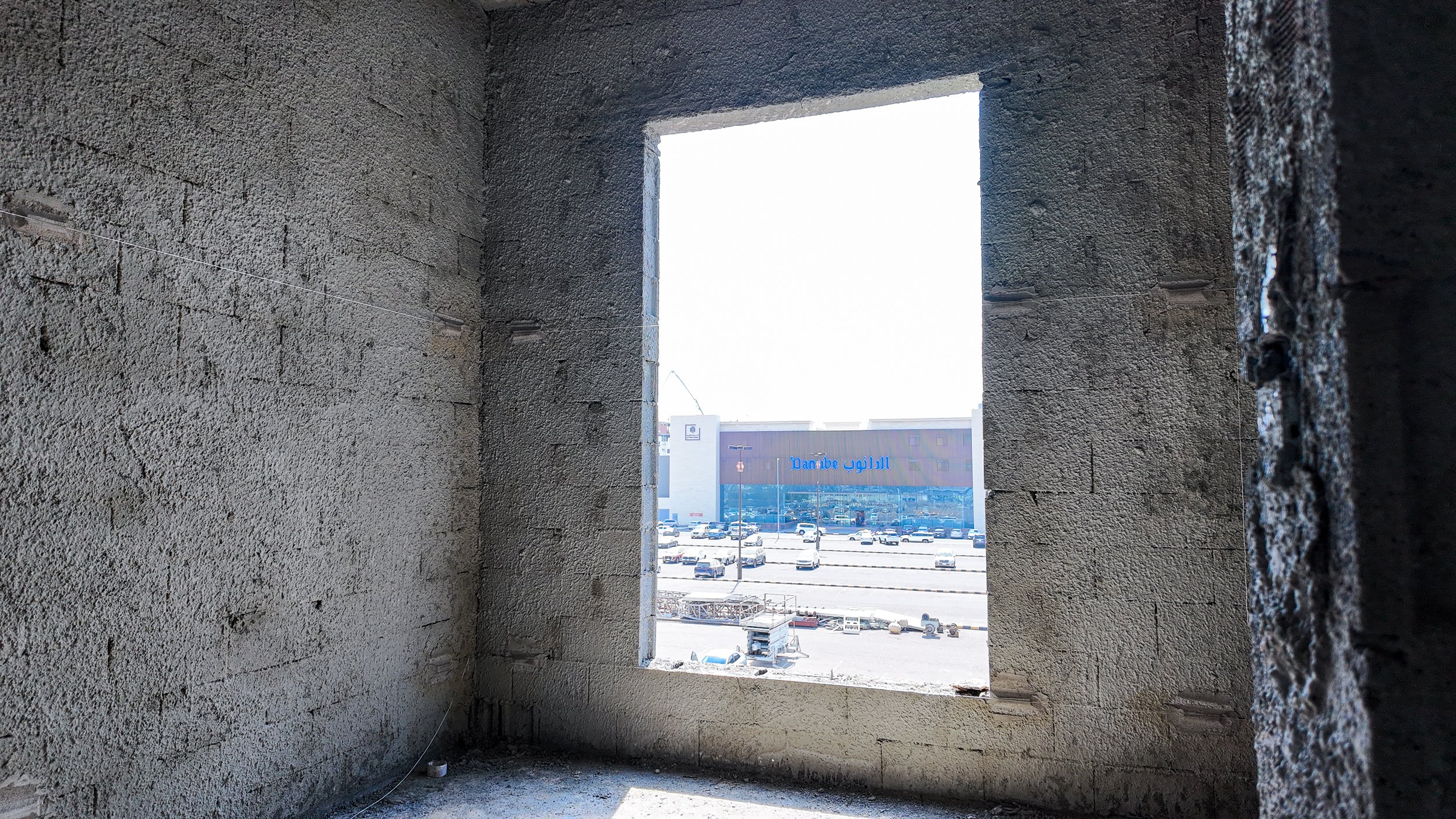

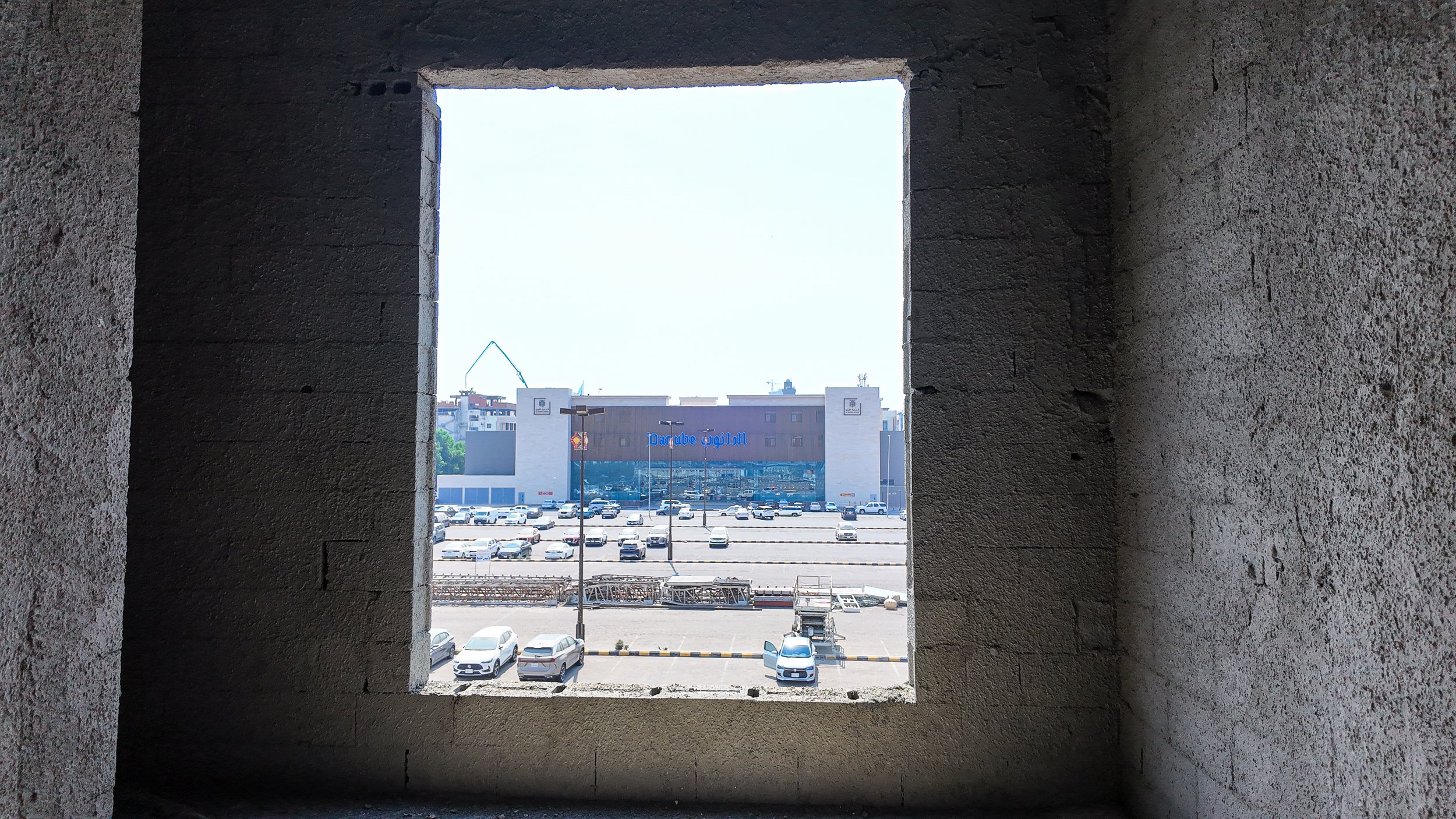

بدء أعمال اللياسة الداخلية (الطرطشة واللياسة الناعمة) في الممرات والغرف ببعض الأدوار.

التجهيزات الكهروميكانيكية90%

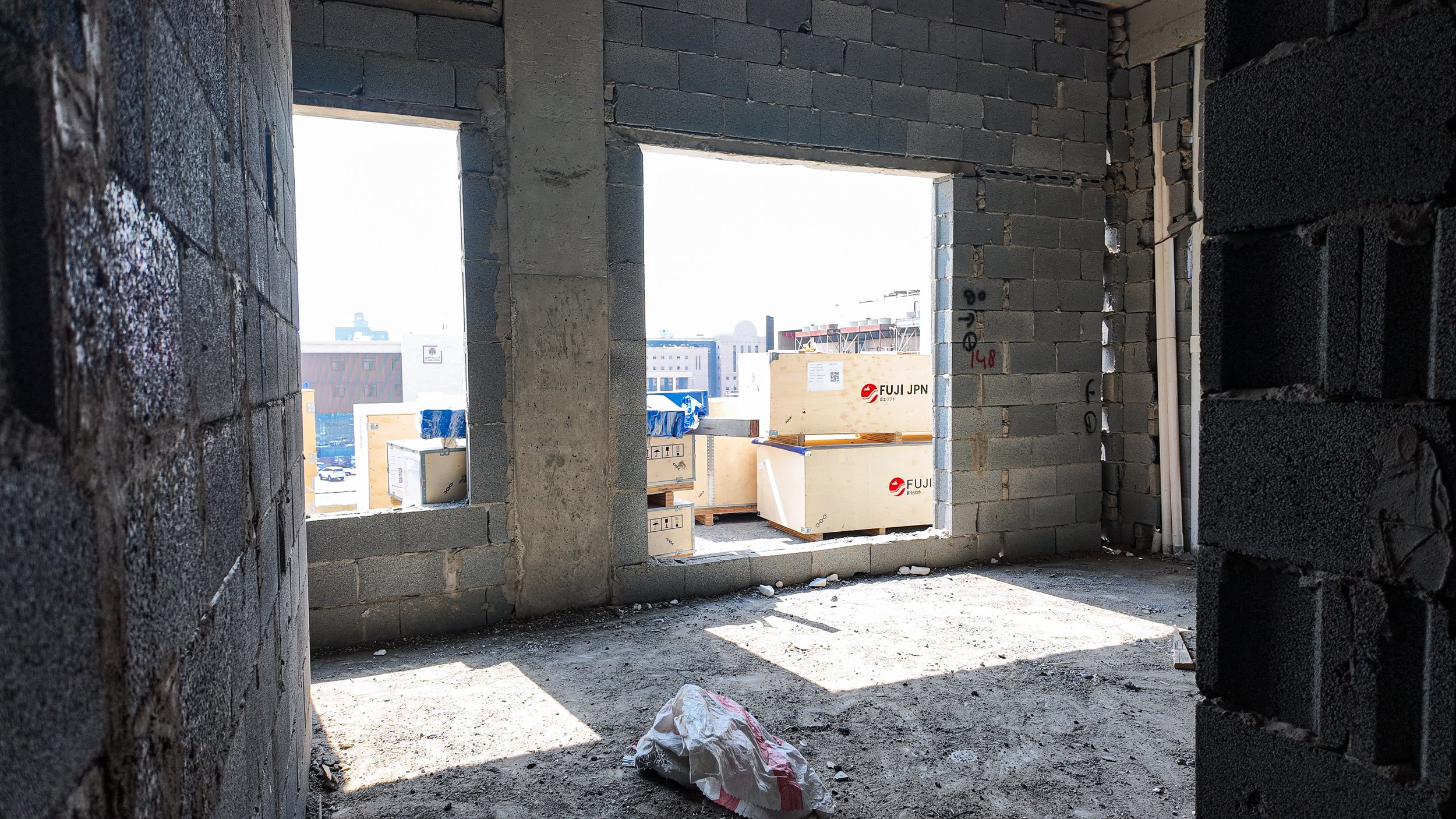

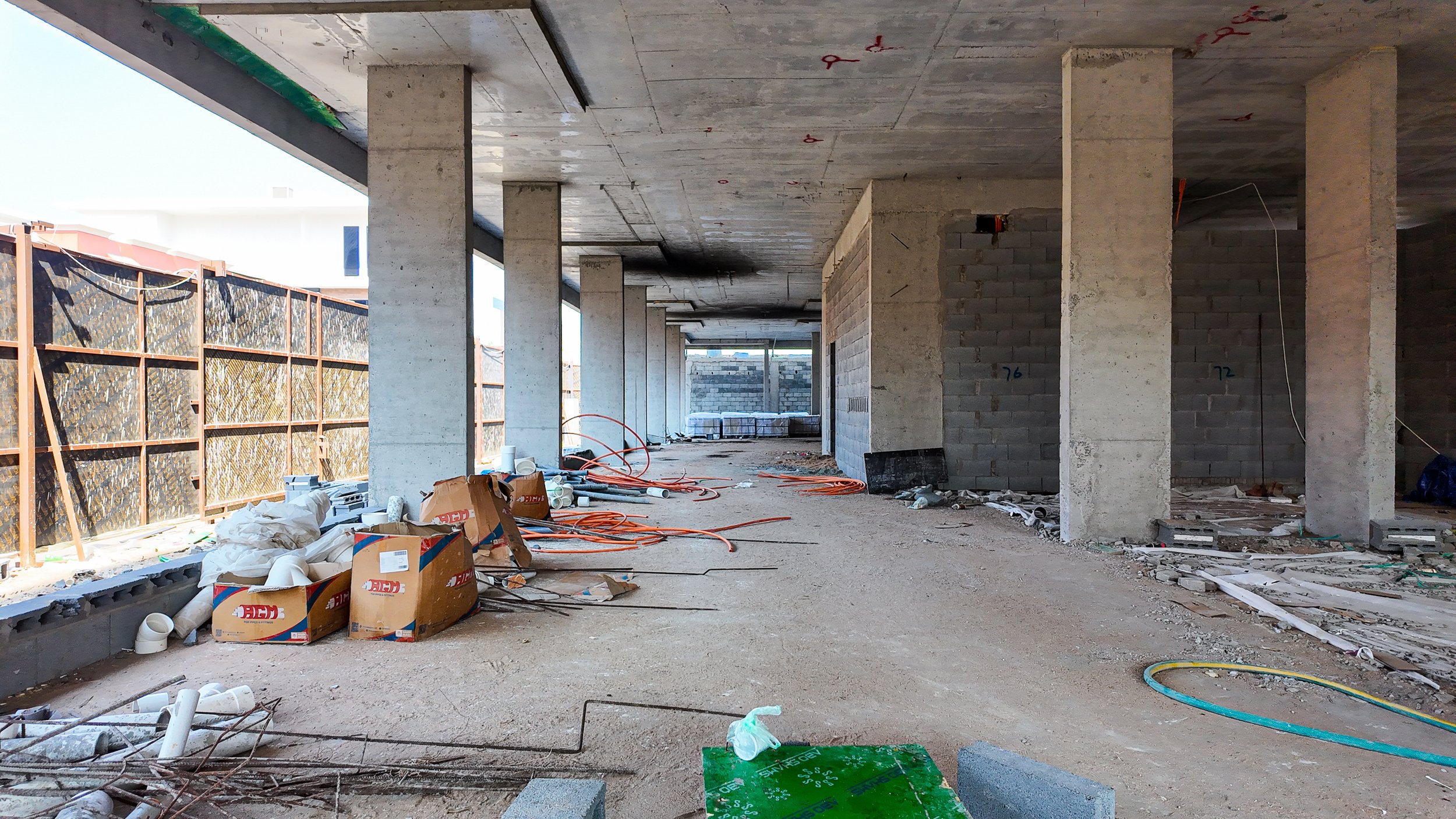

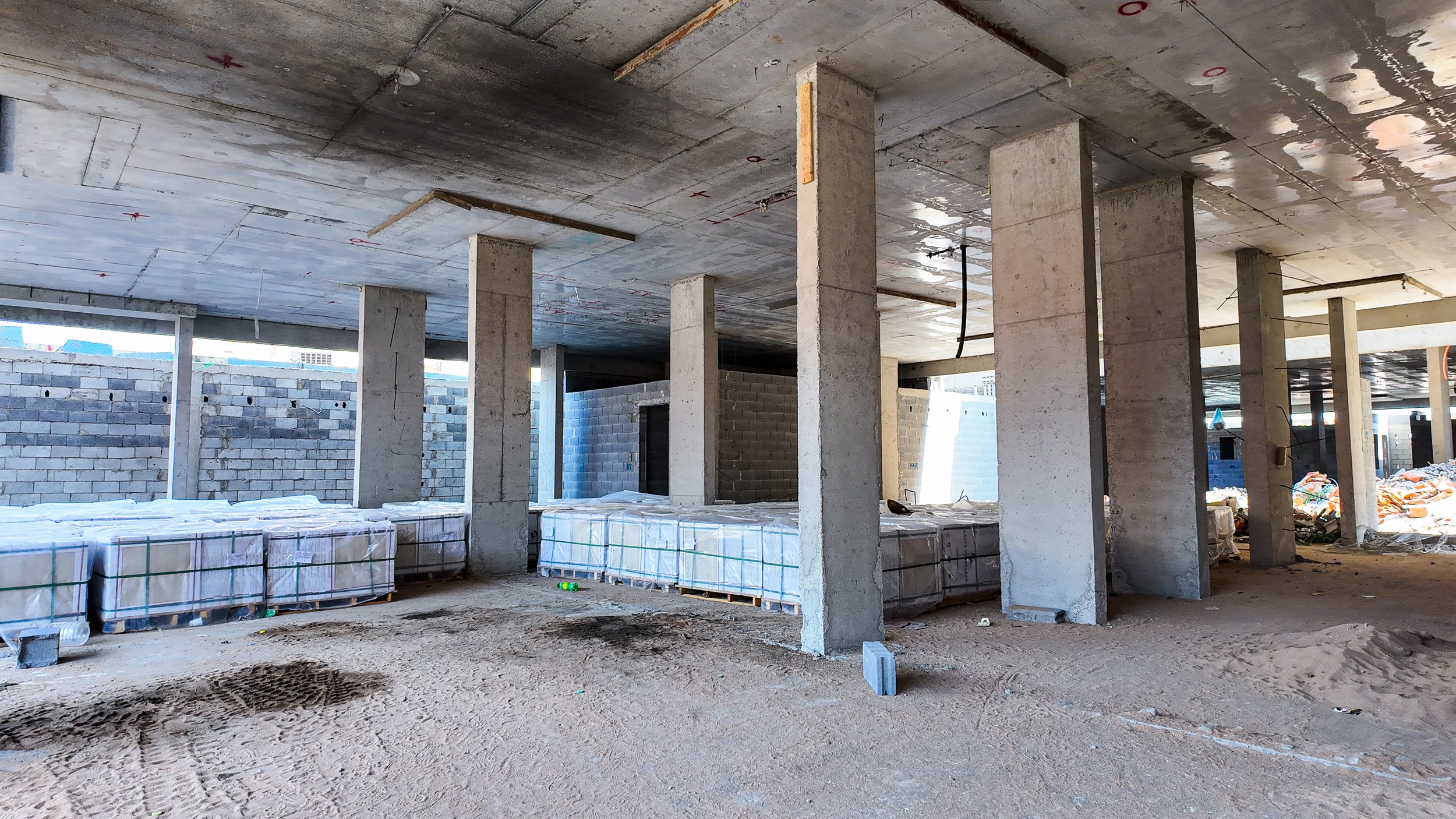

وصول صناديق معدات المصاعد (Fuji Japan) وتشوينها داخل المبنى، مع ظهور تمديدات كهربائية أولية في الأسقف.

الموقع العام100%

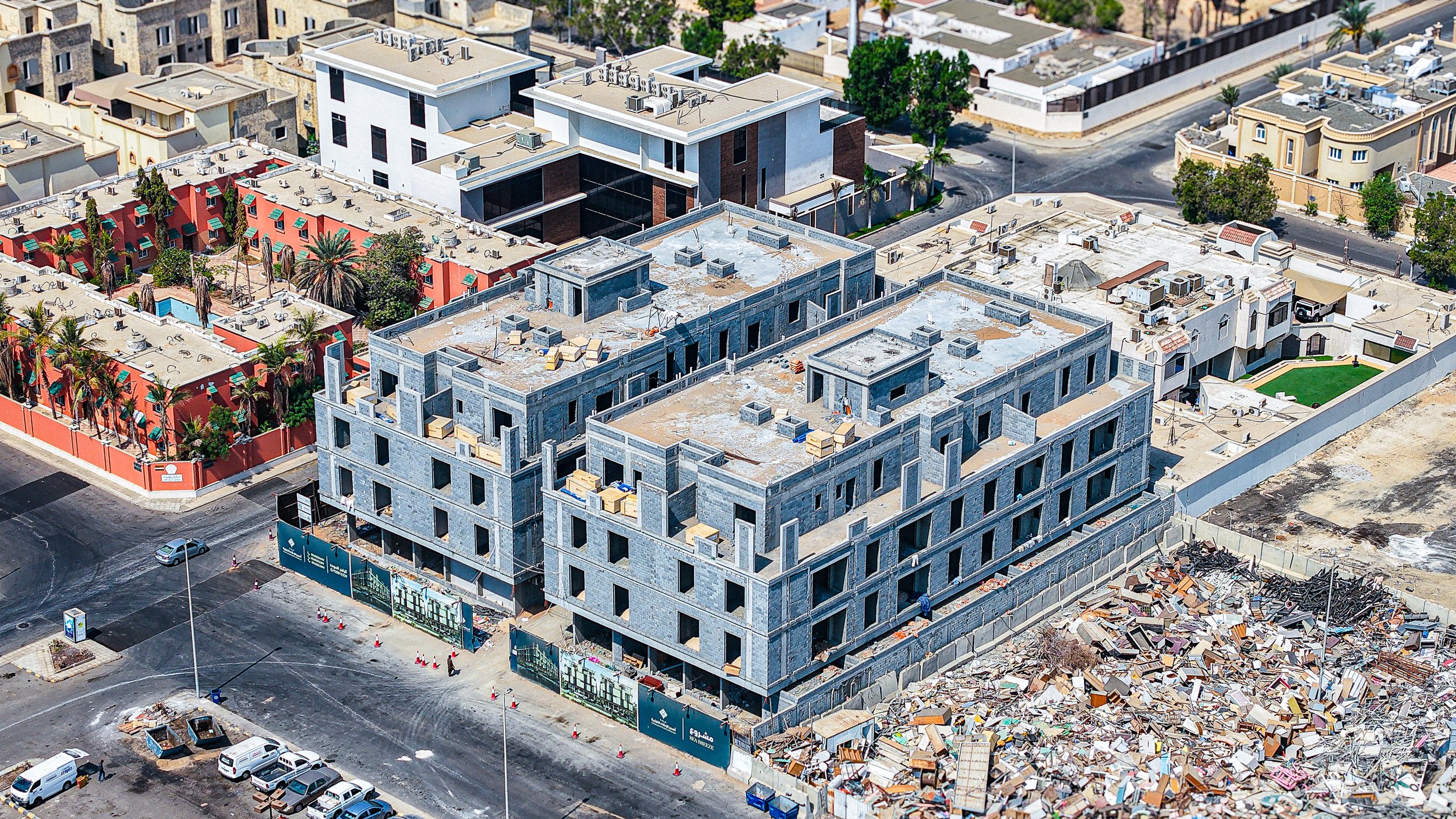

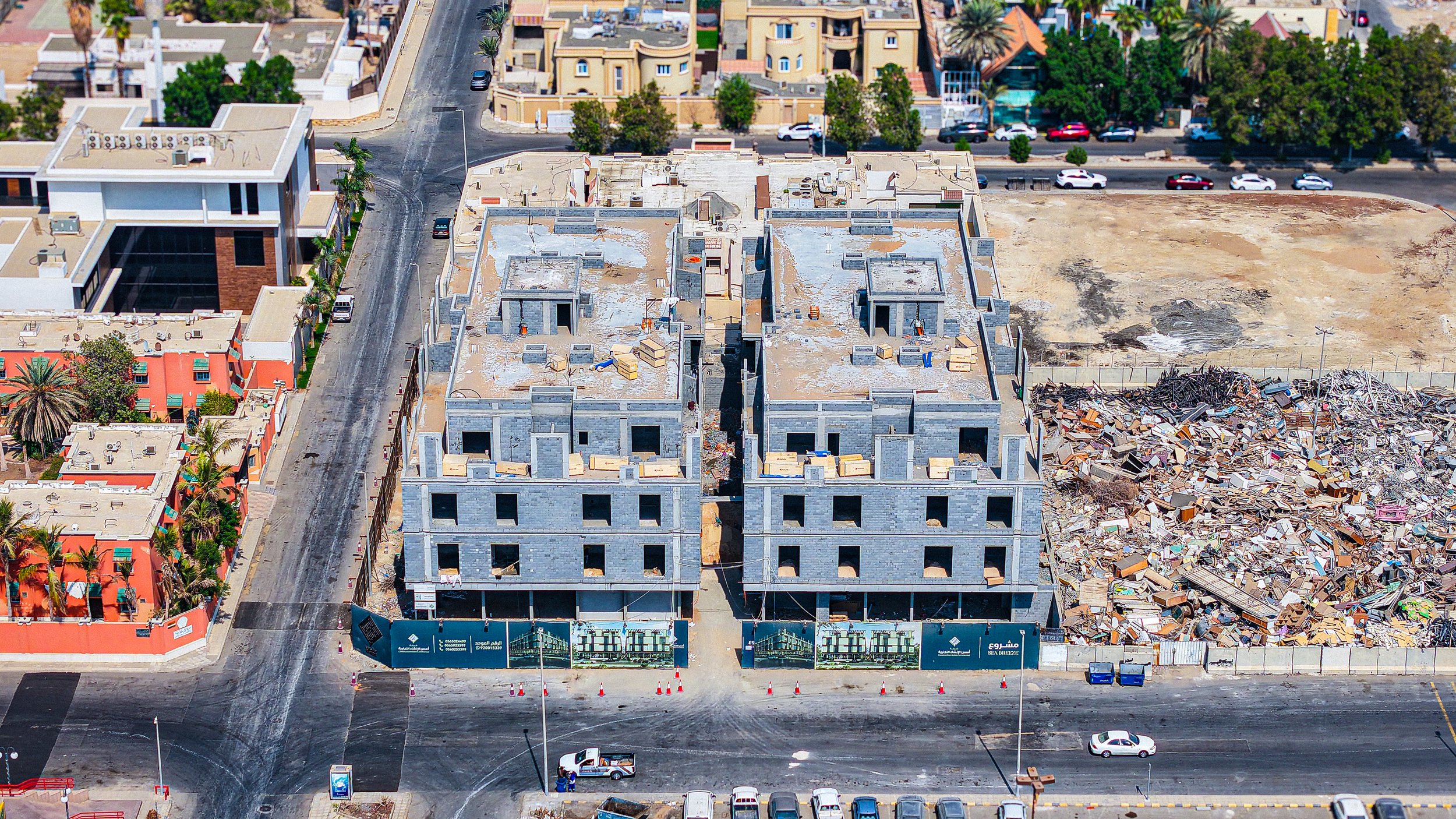

استمرار وجود مخلفات إنشائية في الأرض المجاورة، وبقاء السور المؤقت للمشروع في حالة جيدة.

قراءة الإنجاز

على الرغم من أن النسب الرسمية تشير إلى 0%، إلا أن الصور تظهر بوضوح انتهاء مرحلة العظم (الهيكل والمباني) وبدء مرحلة اللياسة، مما يعني أن المشروع فعلياً تجاوز مرحلة التأسيس وبدأ في باكورة أعمال التشطيبات.

مقارنة بالزيارة السابقة

بالمقارنة مع صور الزيارة السابقة، يلاحظ تقدم ملحوظ في نظافة الموقع الداخلي وبدء أعمال اللياسة وتشوين مواد المصاعد، بينما كان التركيز سابقاً على إكمال أعمال المباني.

المراحل القادمة المتوقعة

استكمال أعمال اللياسة الداخلية، البدء في تمديدات السباكة والكهرباء (المواسير)، والبدء في أعمال عزل الأسطح ودورات المياه.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/4 مكتملمتوسط ▲ +7%
أعمال الخرسانة
0%
أعمال السباكة
0%
أعمال الكهرباء▲ +20%
0%
أعمال التشطيبجديد
0%

تصوير الدرون

تصوير 360

ثلاثي الابعاد

تصوير داخل الموقع
