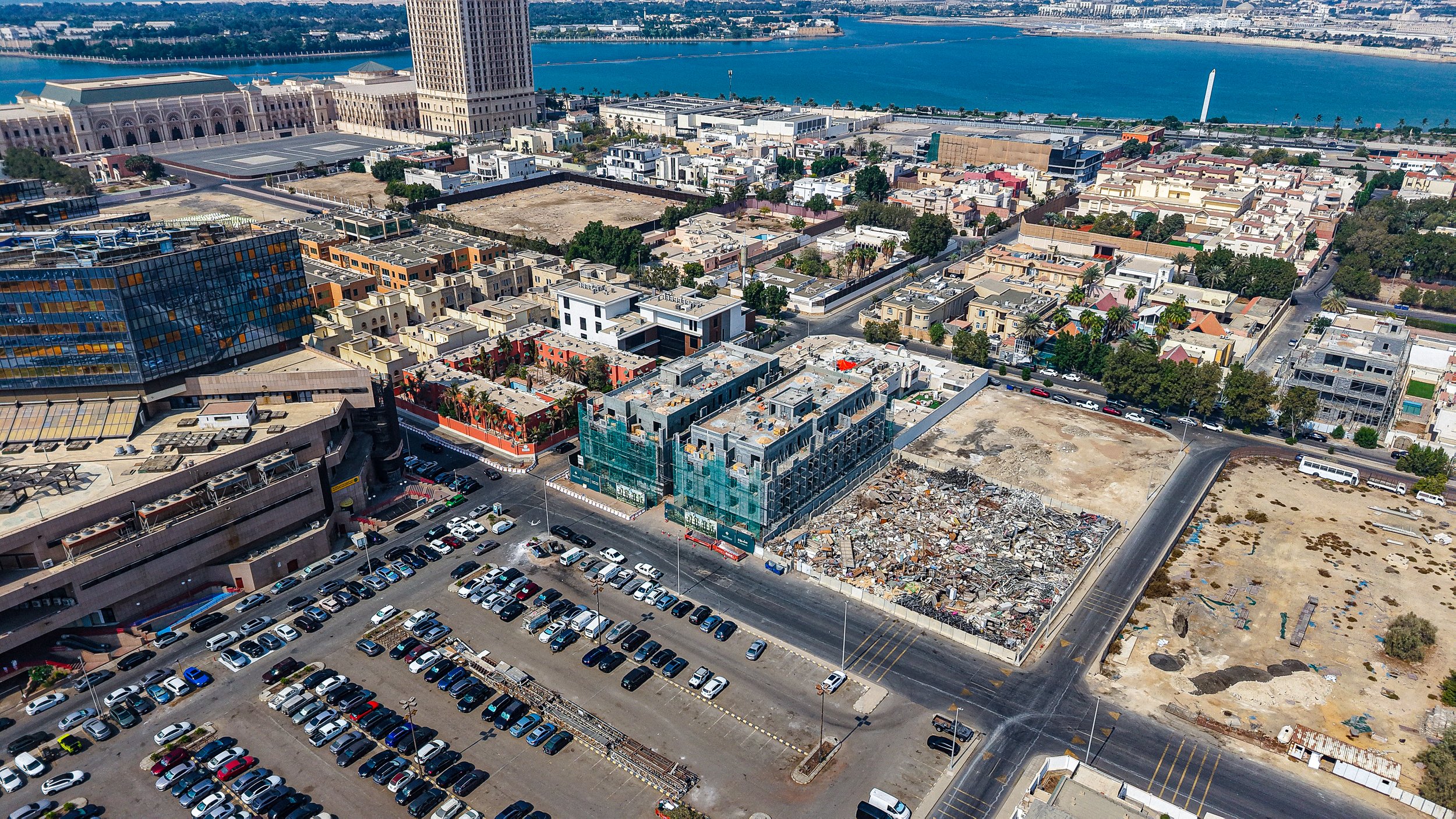

سي بريز الحمراء
٩ نوفمبر ٢٠٢٥

سي بريز الحمراء

74%الإنجاز الكلي▲ +3% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

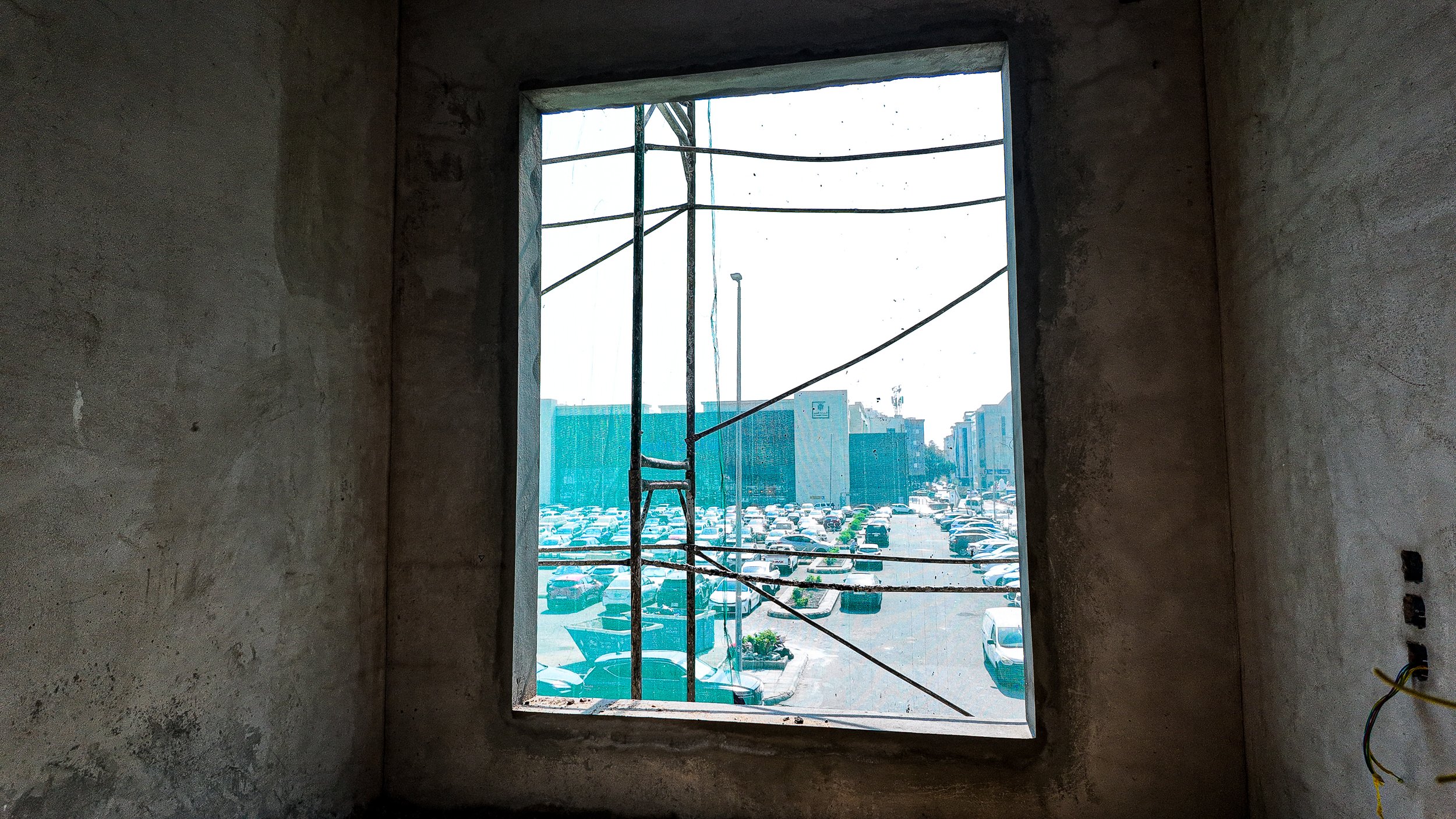

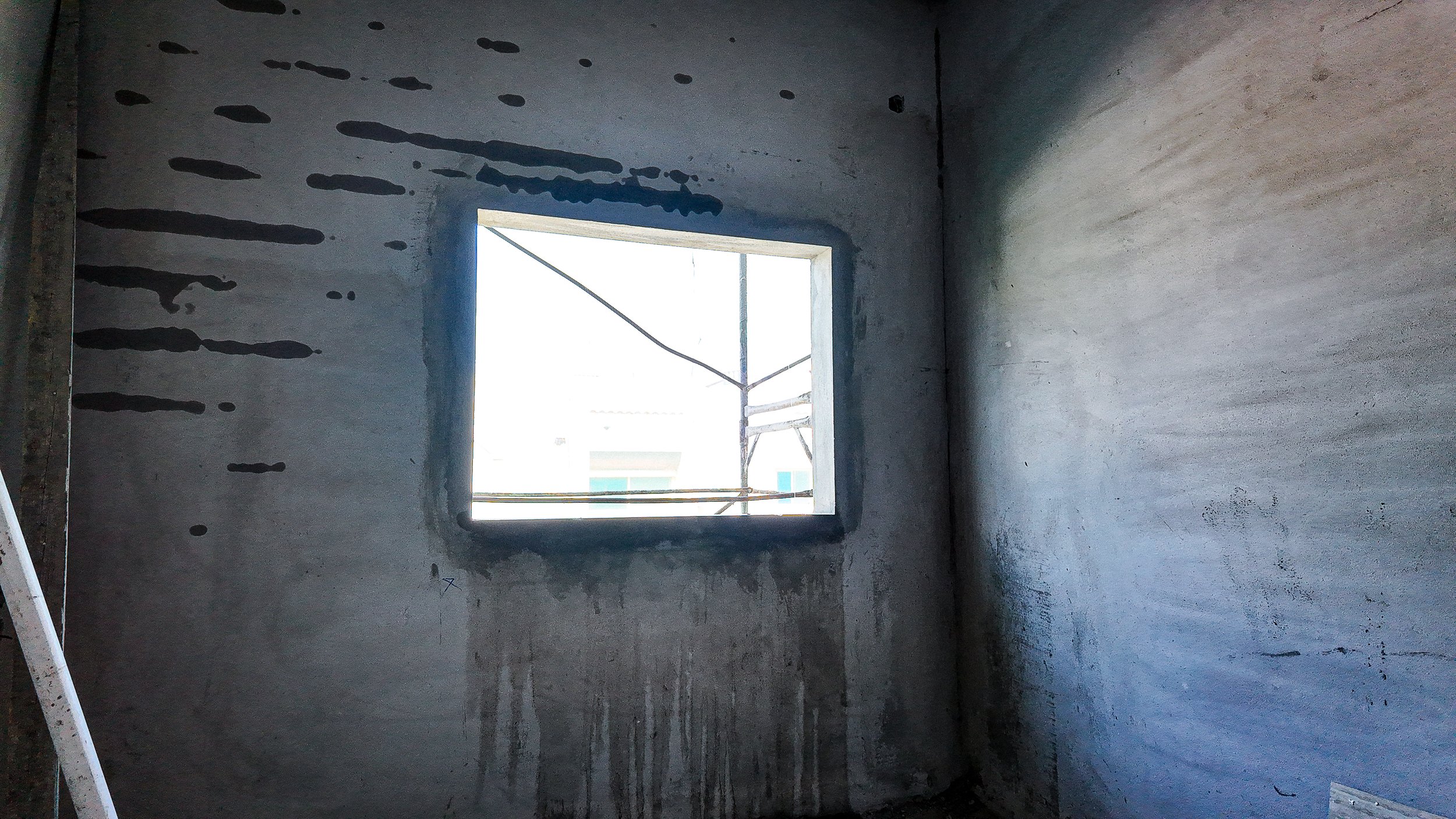

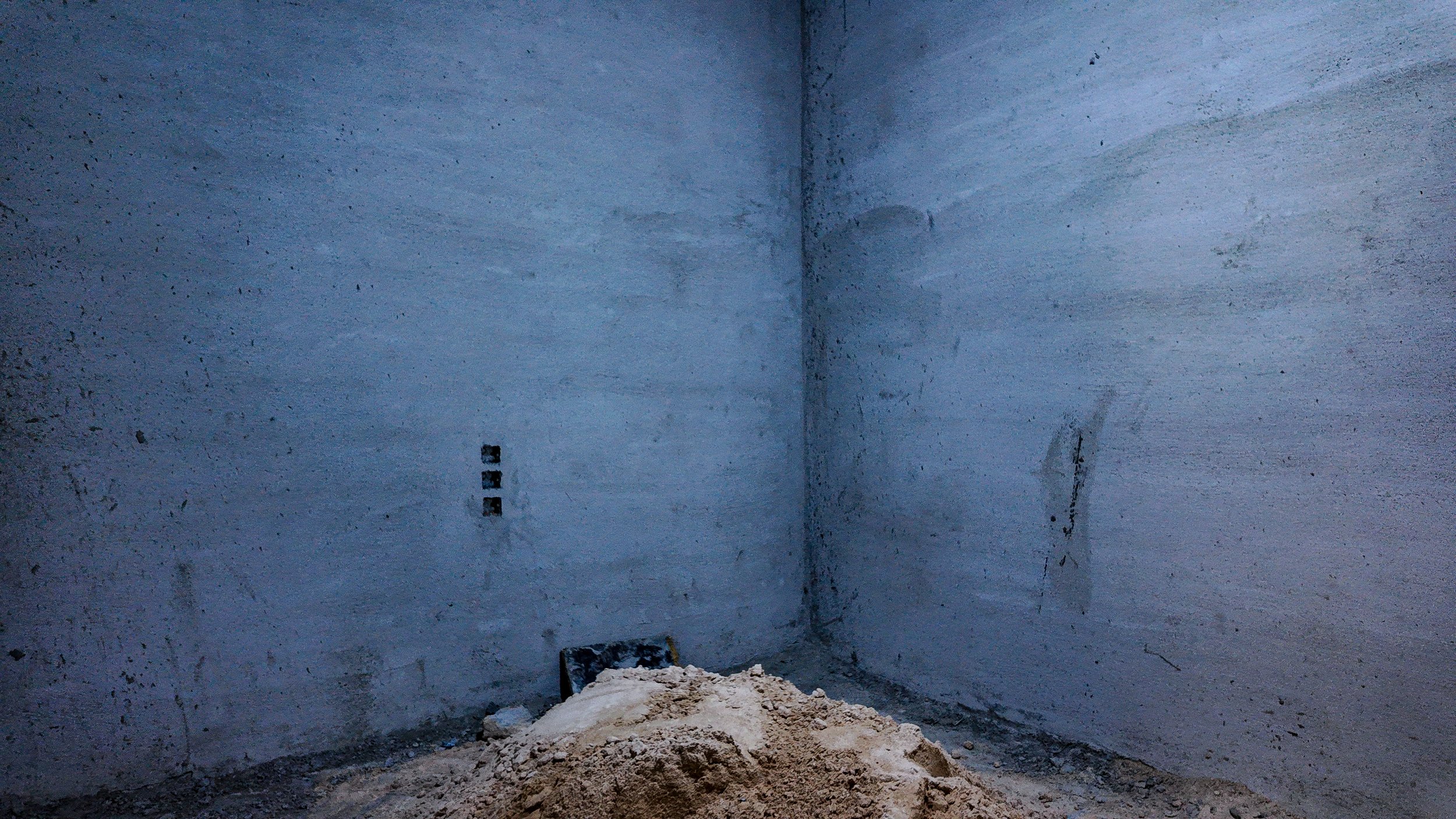

أظهرت زيارة الموقع لمشروع Sea Breeze Al Hamra تقدماً ملحوظاً في أعمال الهيكل الخرساني والمباني، مع البدء الفعلي في أعمال التشطيبات الداخلية والتركيبات الكهروميكانيكية. تم الانتهاء من صب معظم العناصر الإنشائية للأدوار المتكررة، ويجري العمل حالياً على تقفيل الجدران الخارجية والداخلية بالبلوك الأسمنتي، بالإضافة إلى تركيب السيراميك في بعض المناطق الرطبة وتمديد التوصيلات الكهربائية.
التغيّرات المرصودة

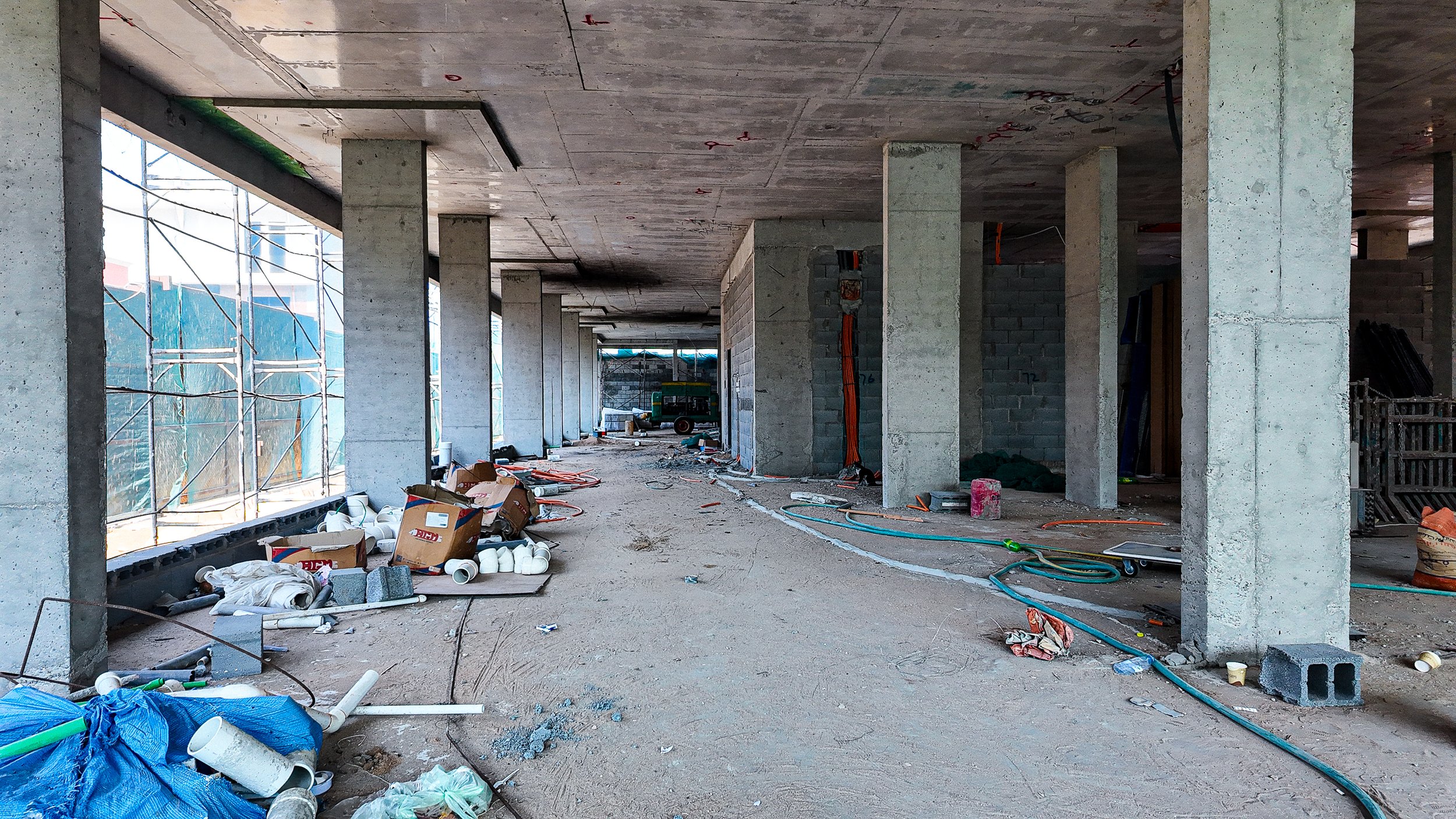

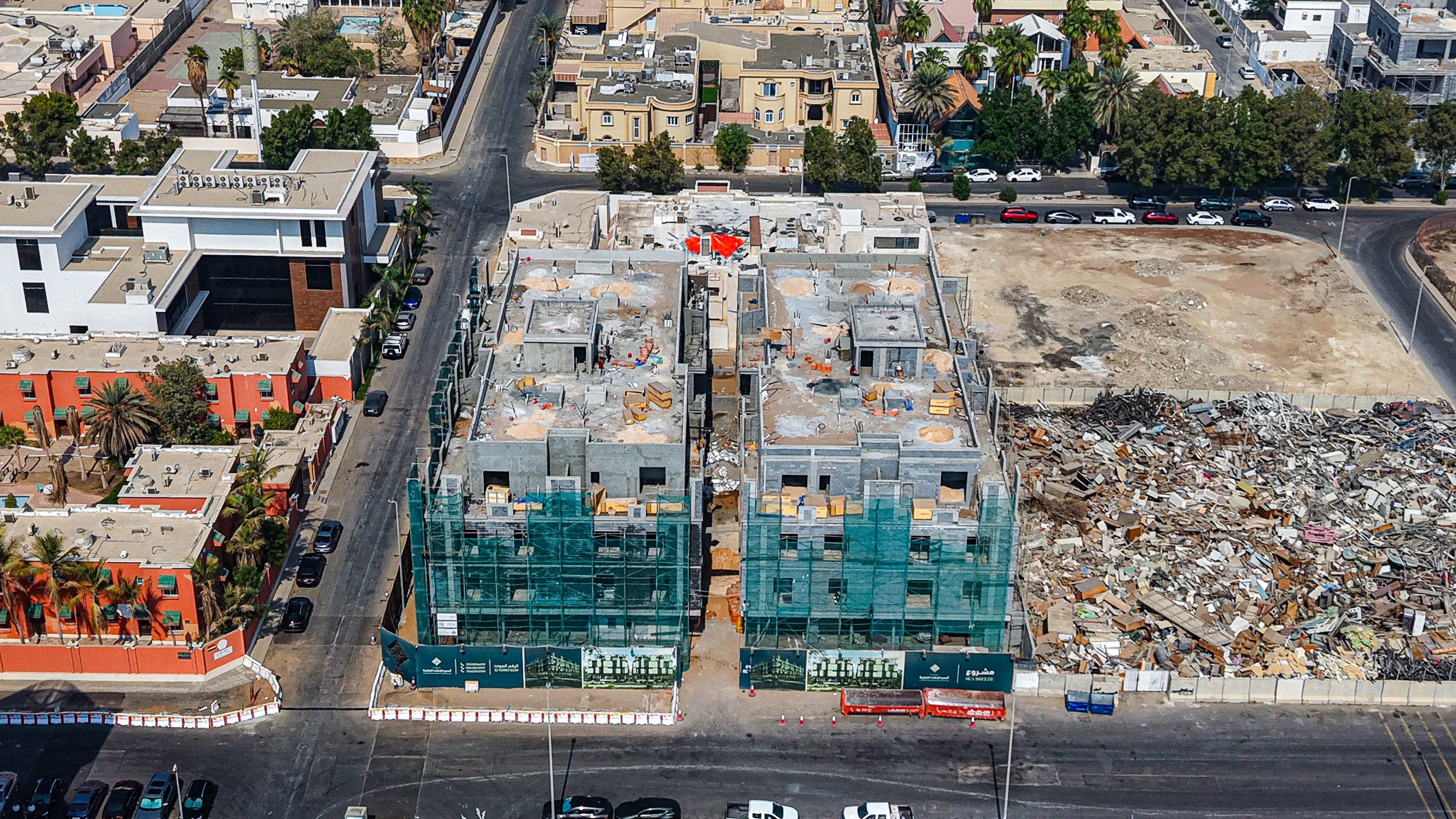

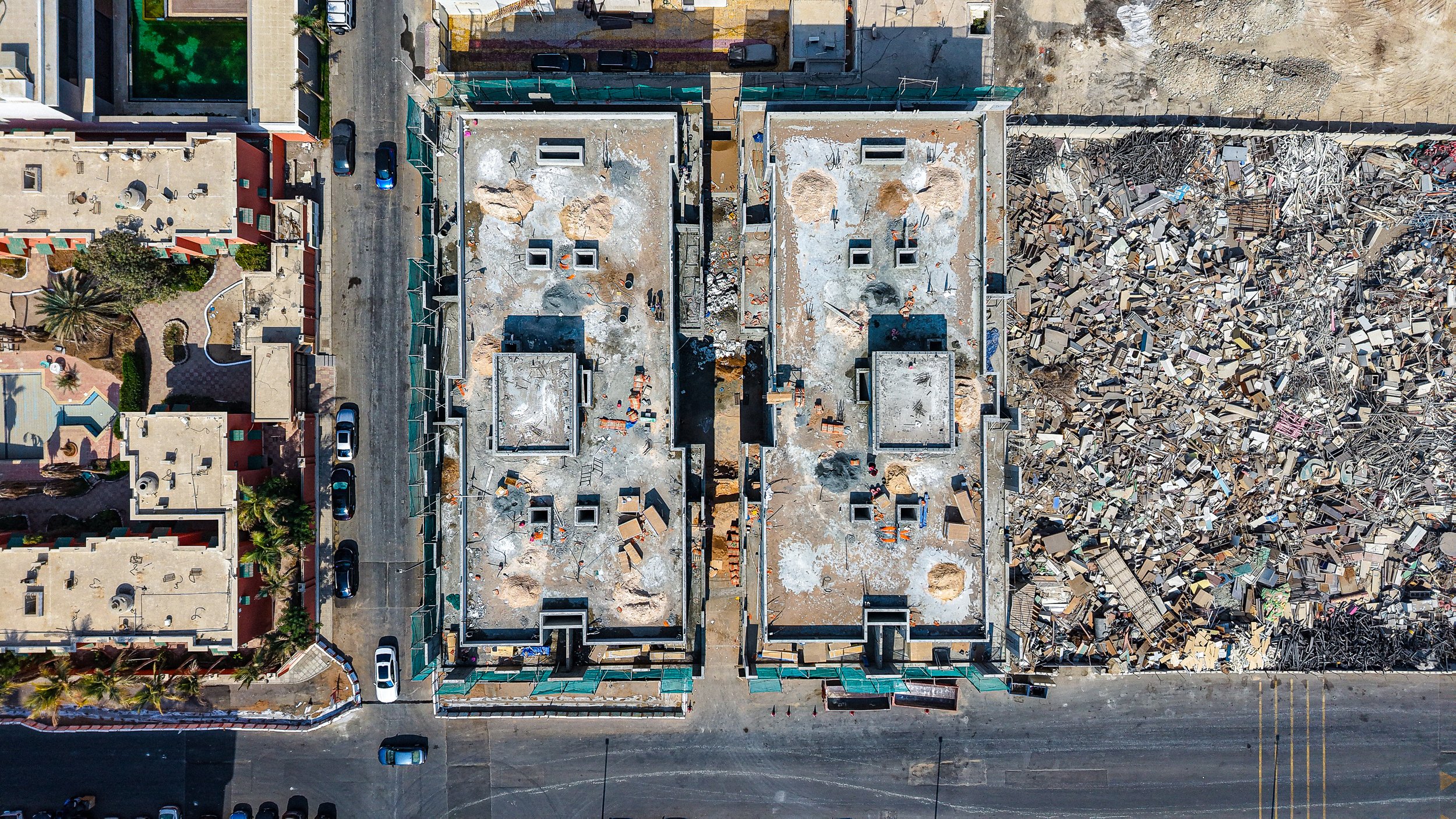

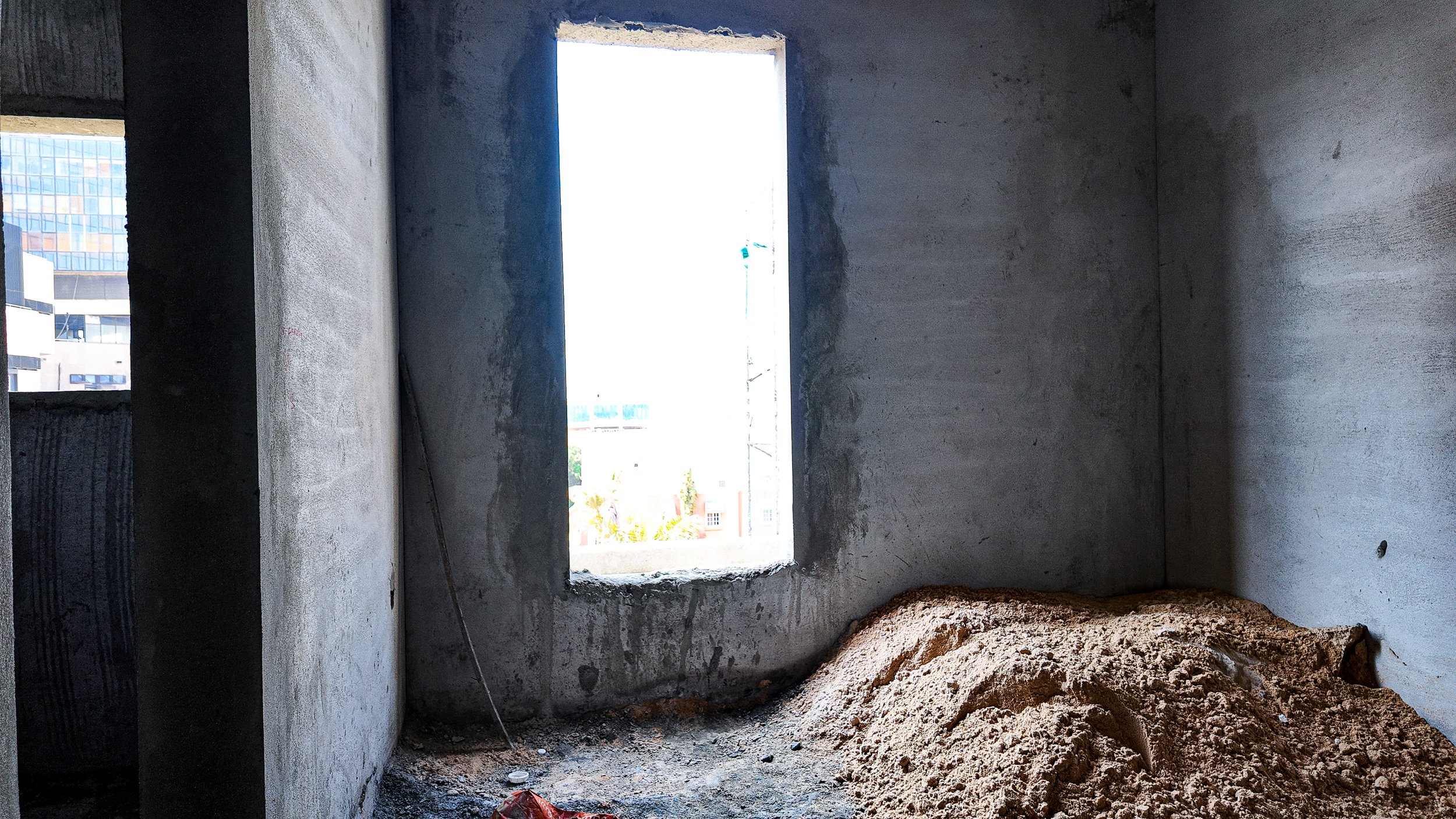

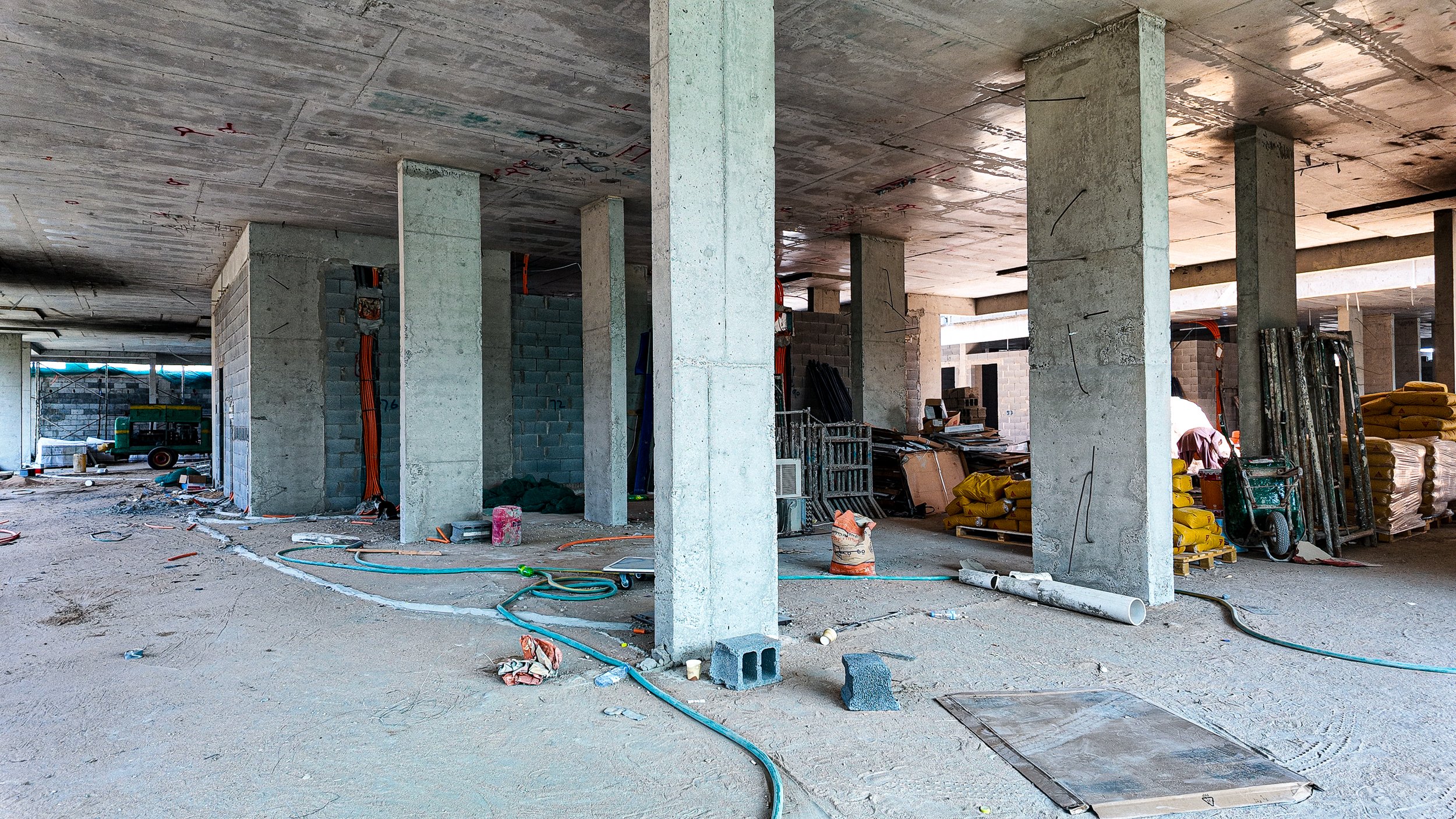

الهيكل الخرساني100%

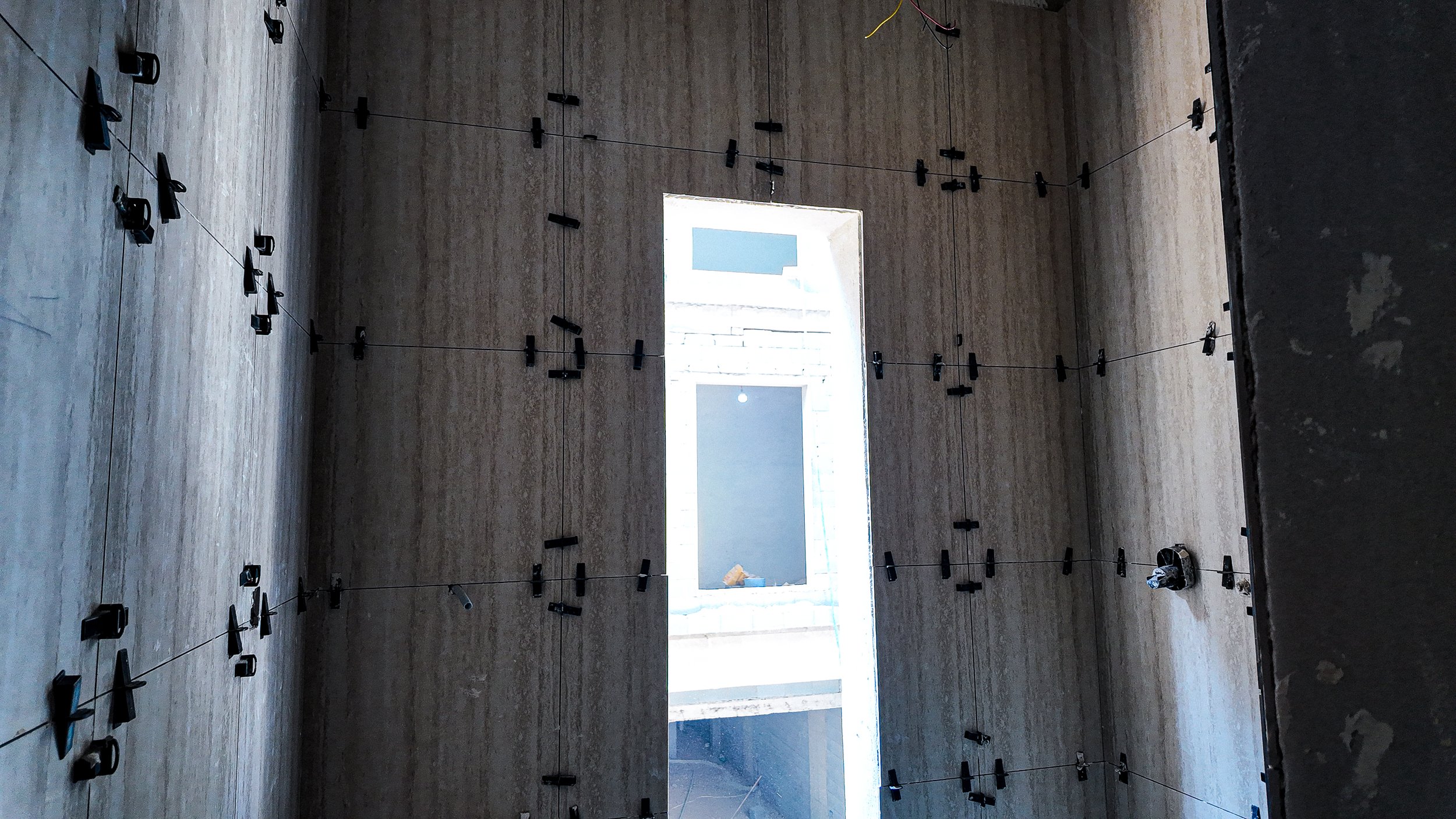

اكتمال صب الأعمدة والأسقف للأدوار المتكررة مع بقاء السقالات الخارجية قائمة لدعم الأعمال اللاحقة.

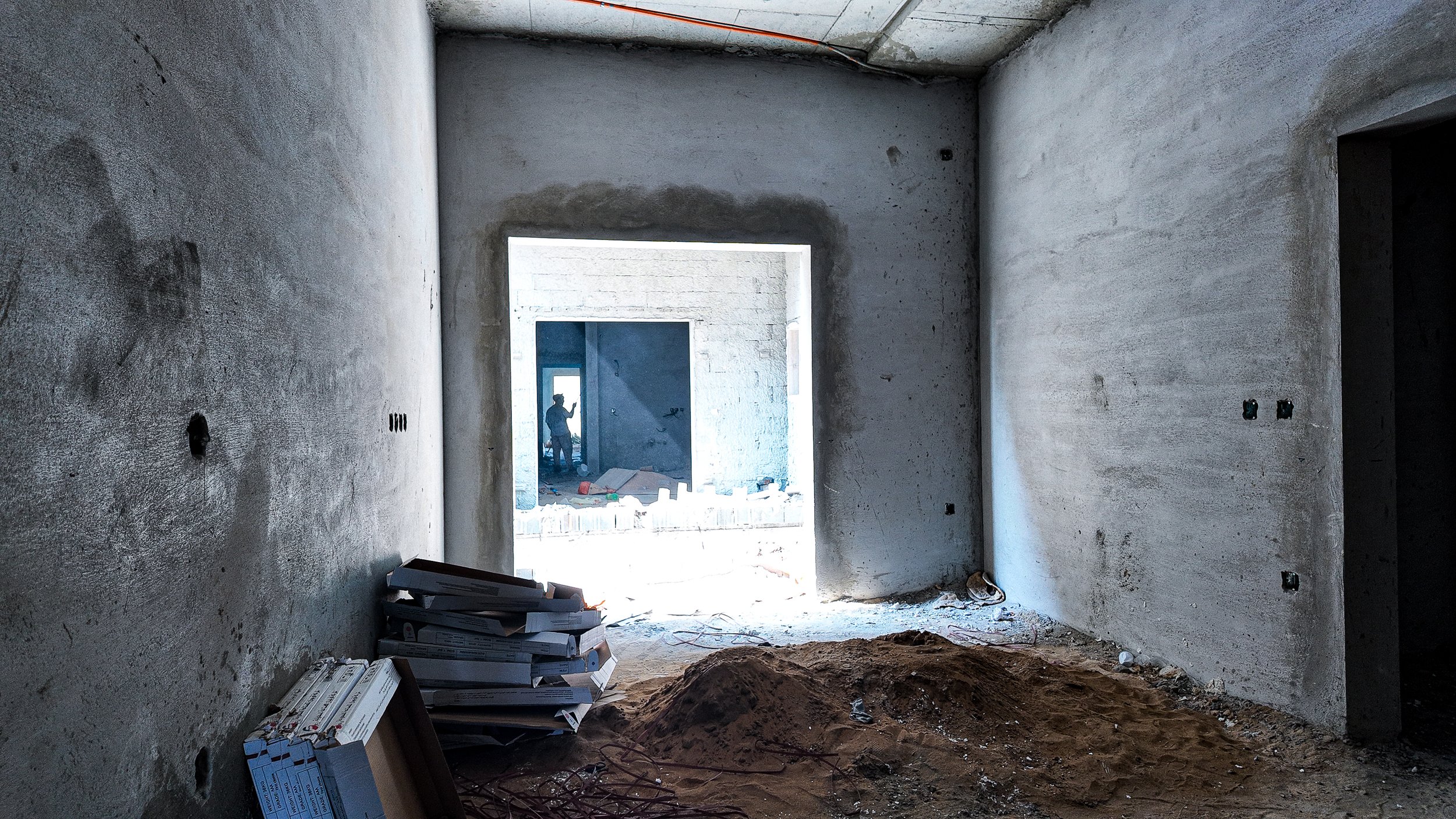

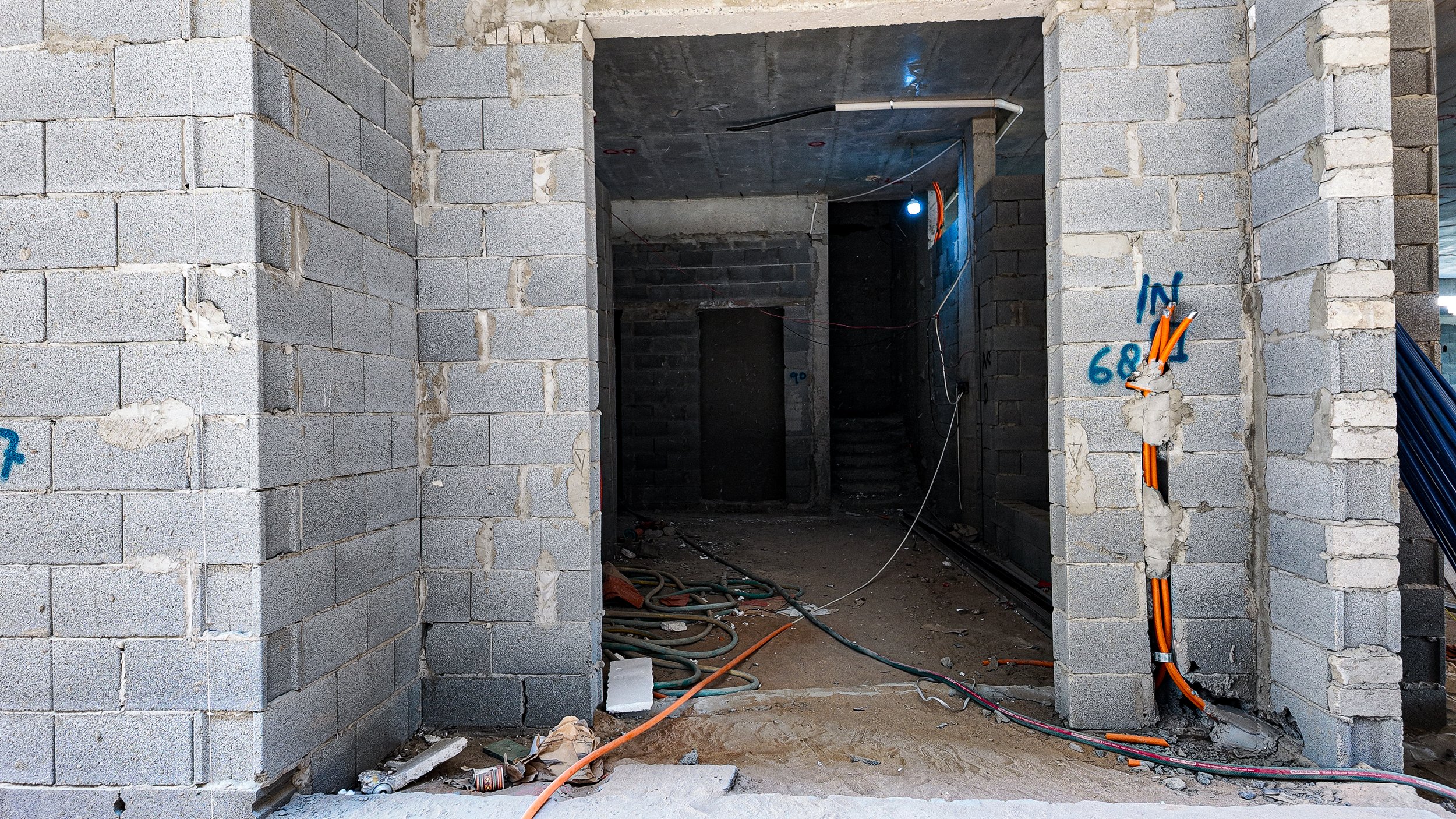

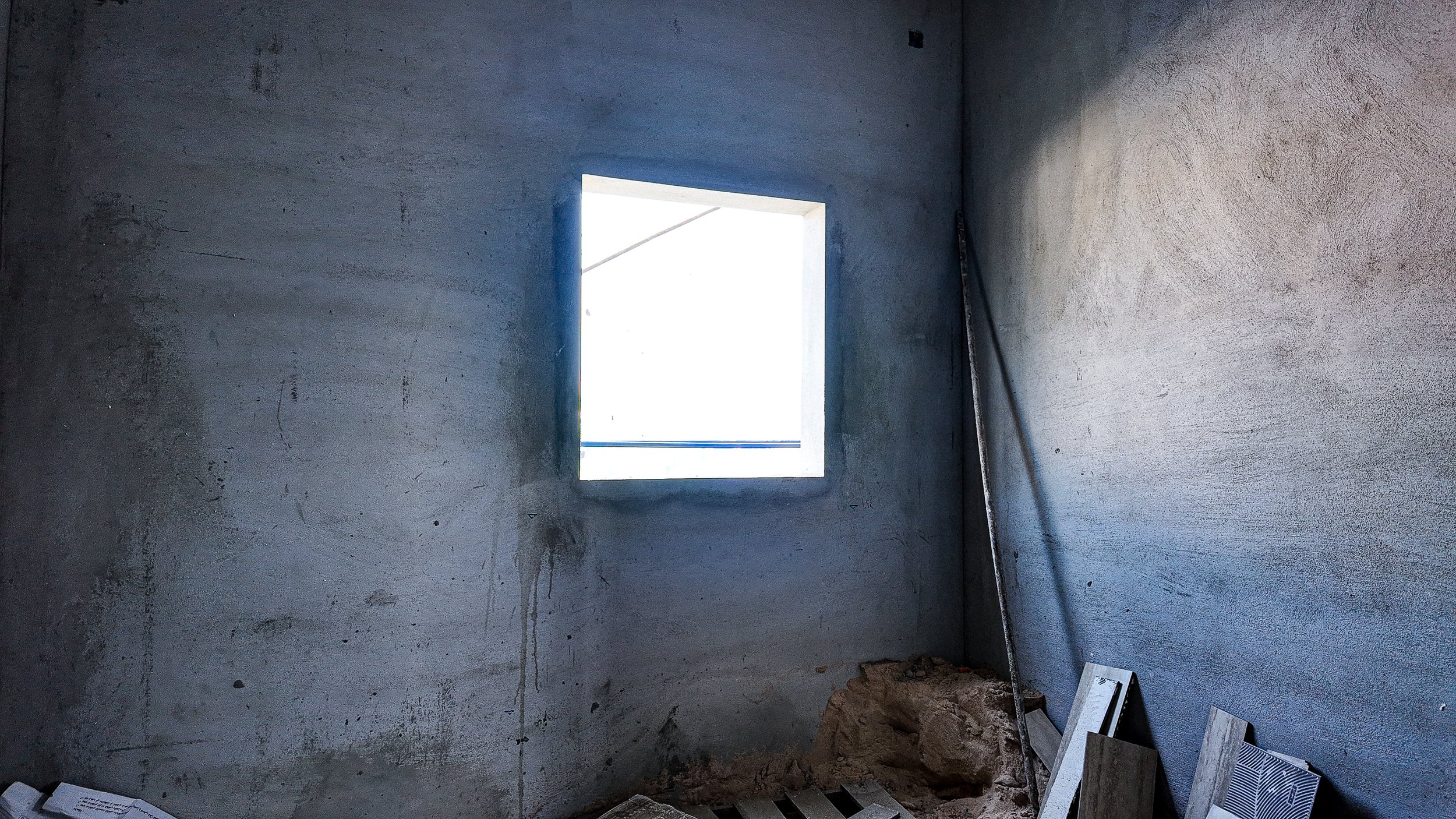

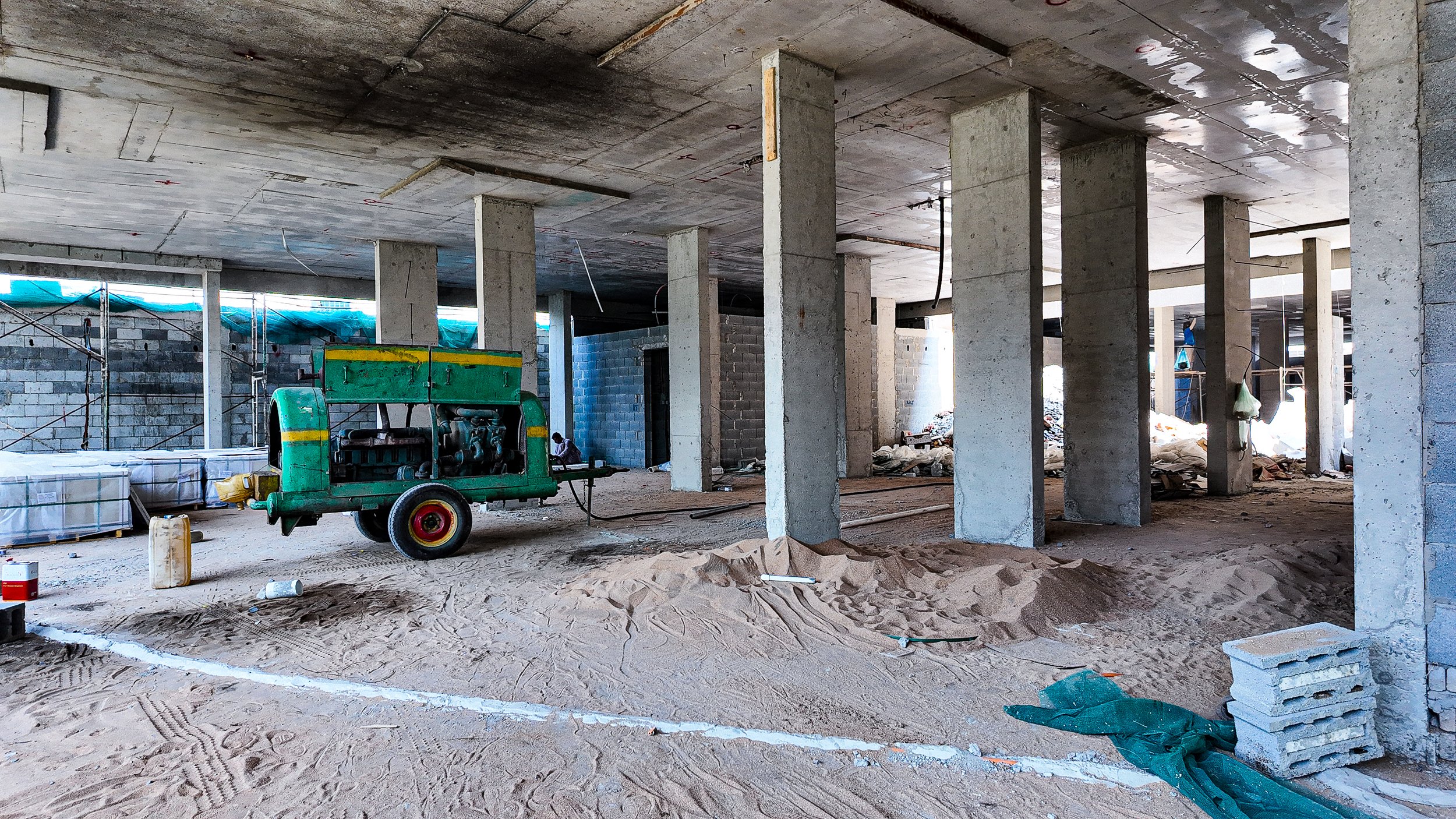

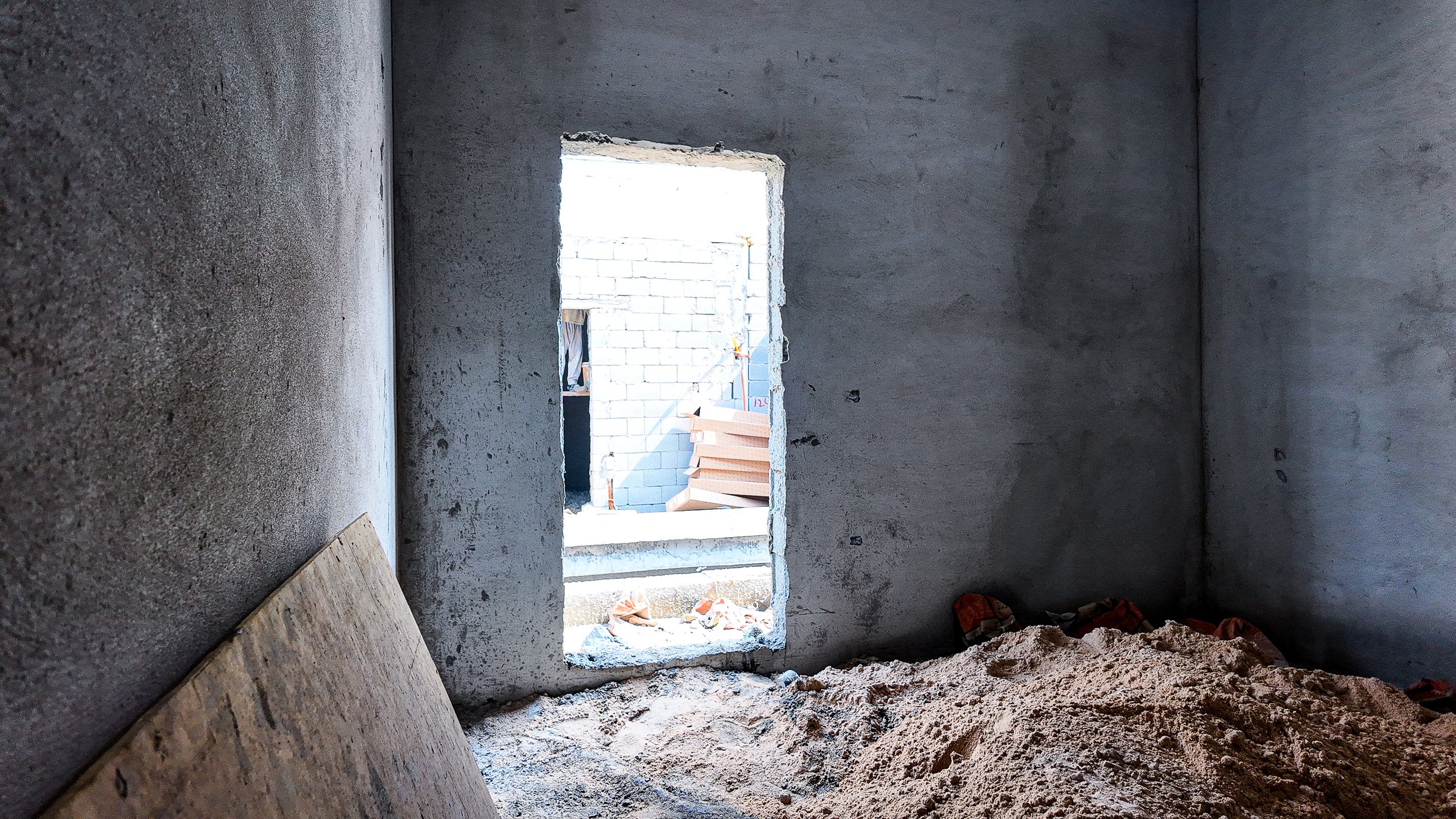

أعمال المباني95%

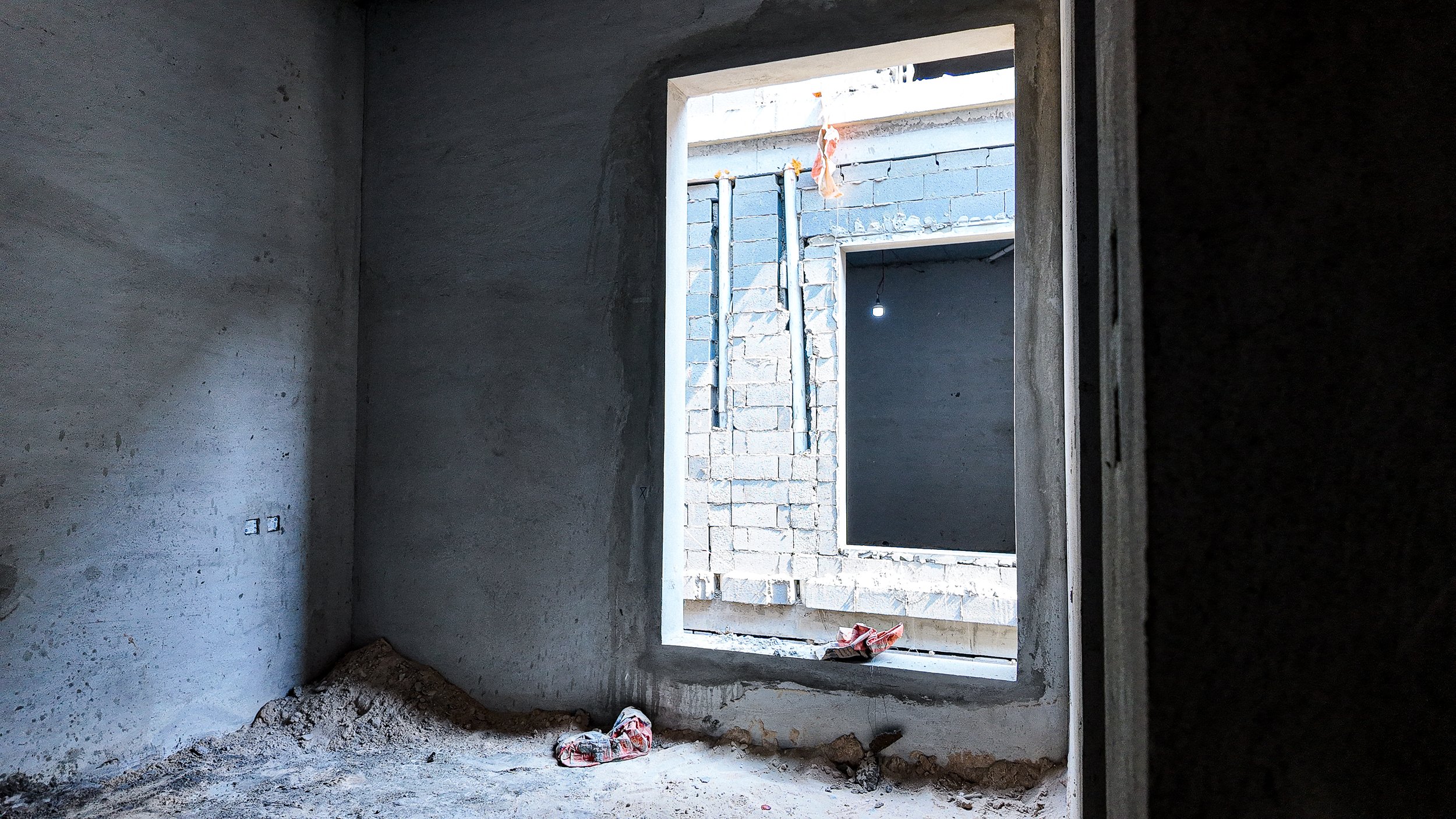

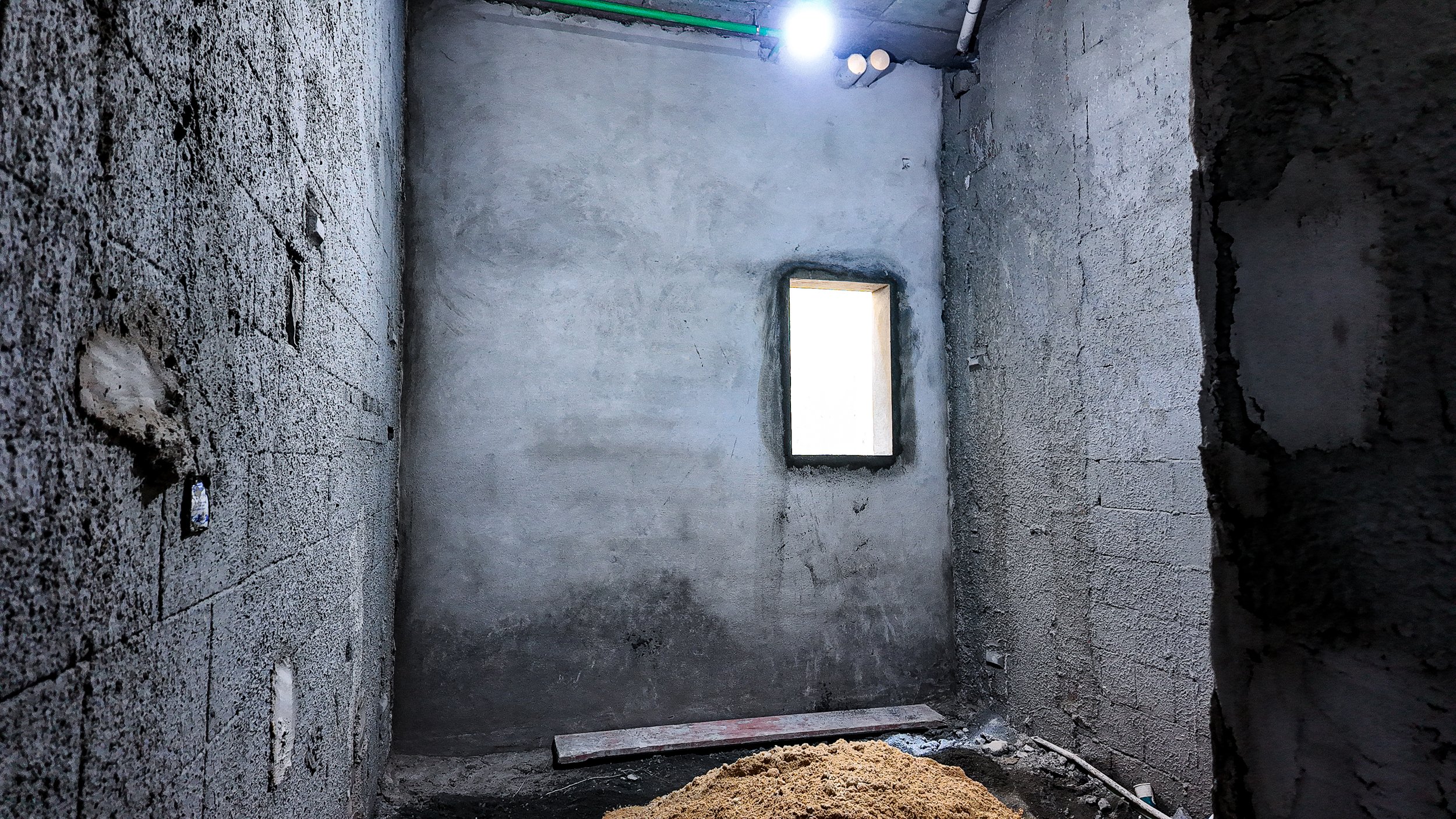

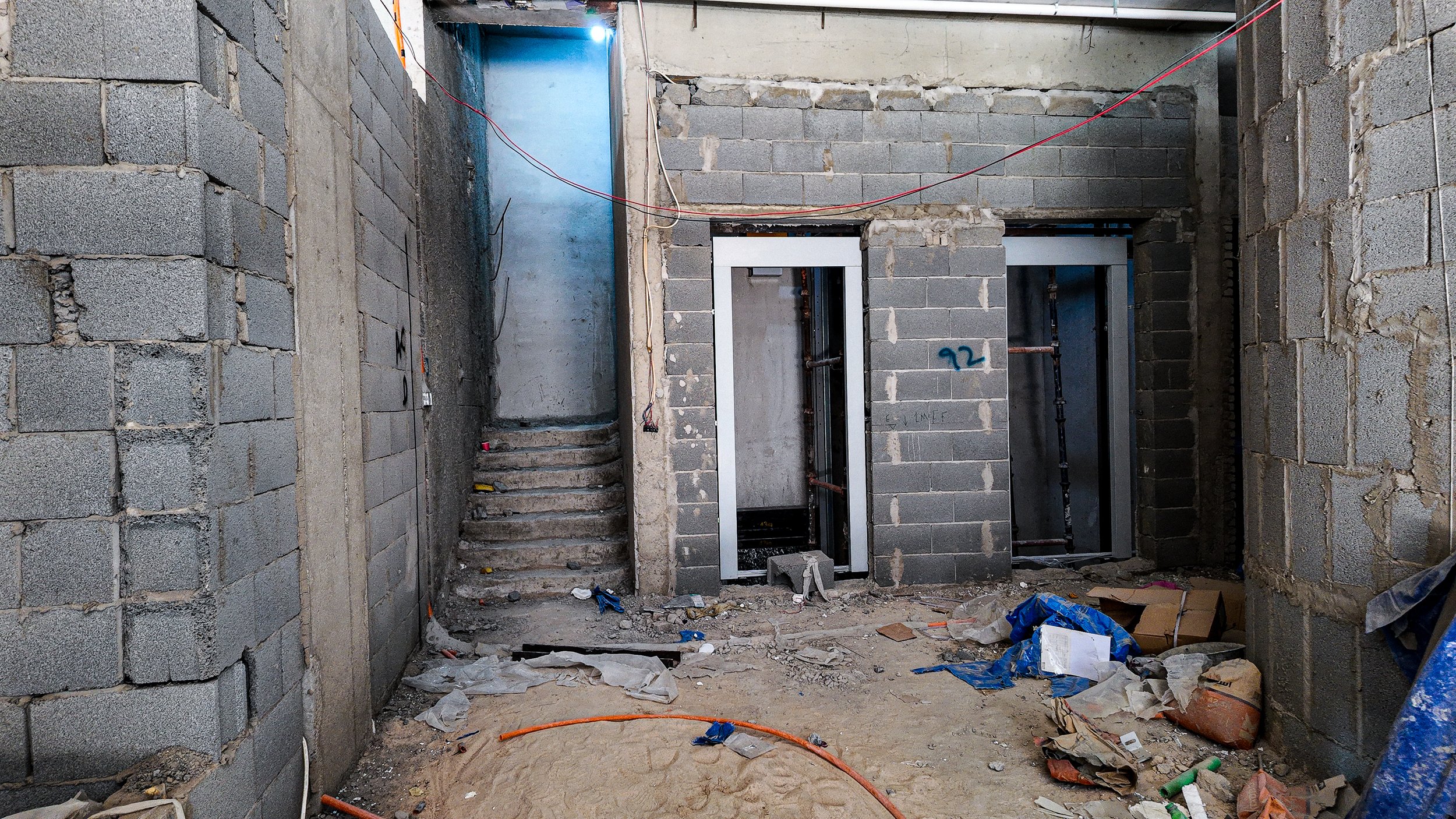

استمرار أعمال بناء الجدران باستخدام البلوك الأسمنتي في الأدوار المختلفة، وتجهيز فتحات الأبواب والمصاعد.

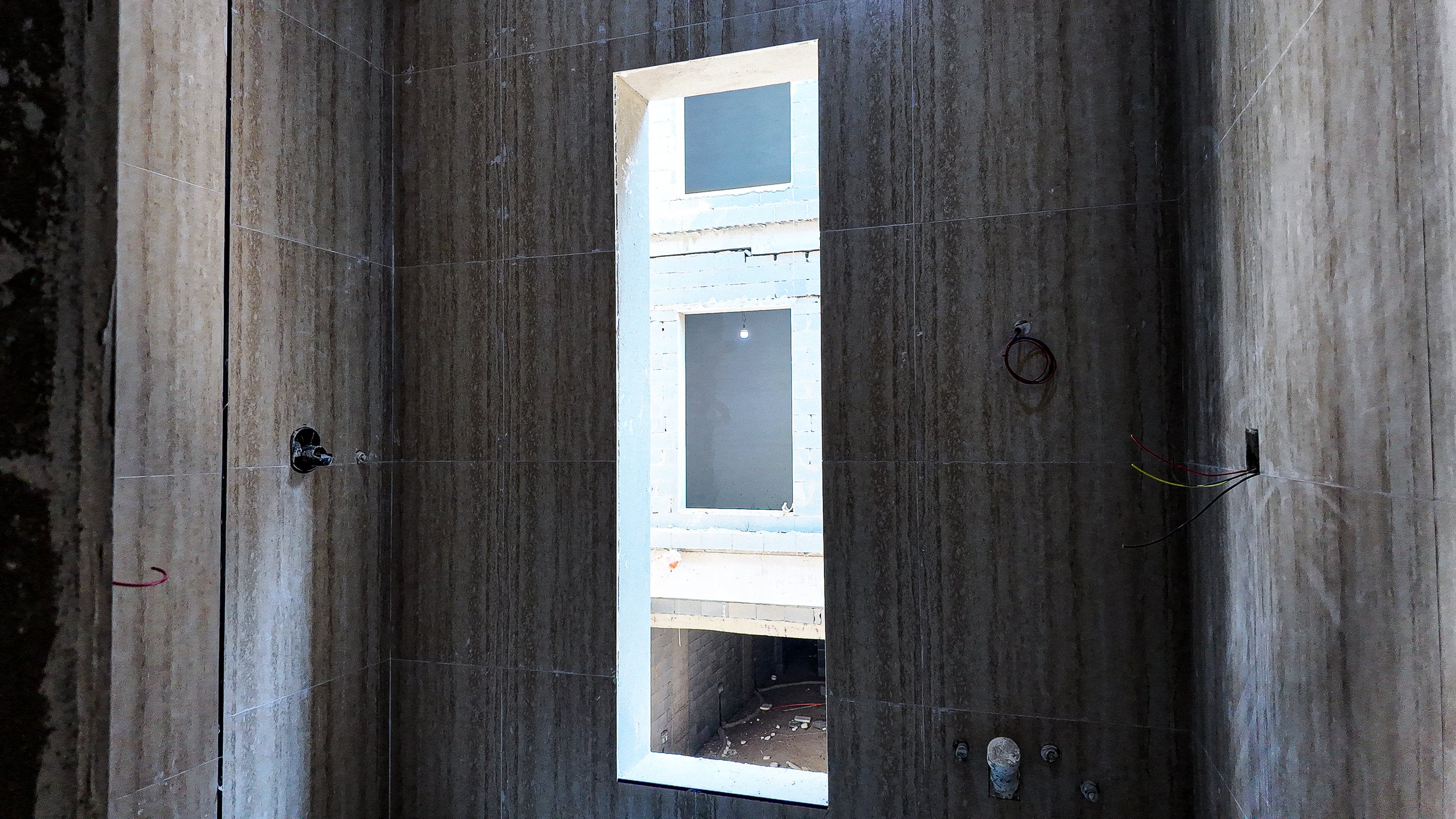

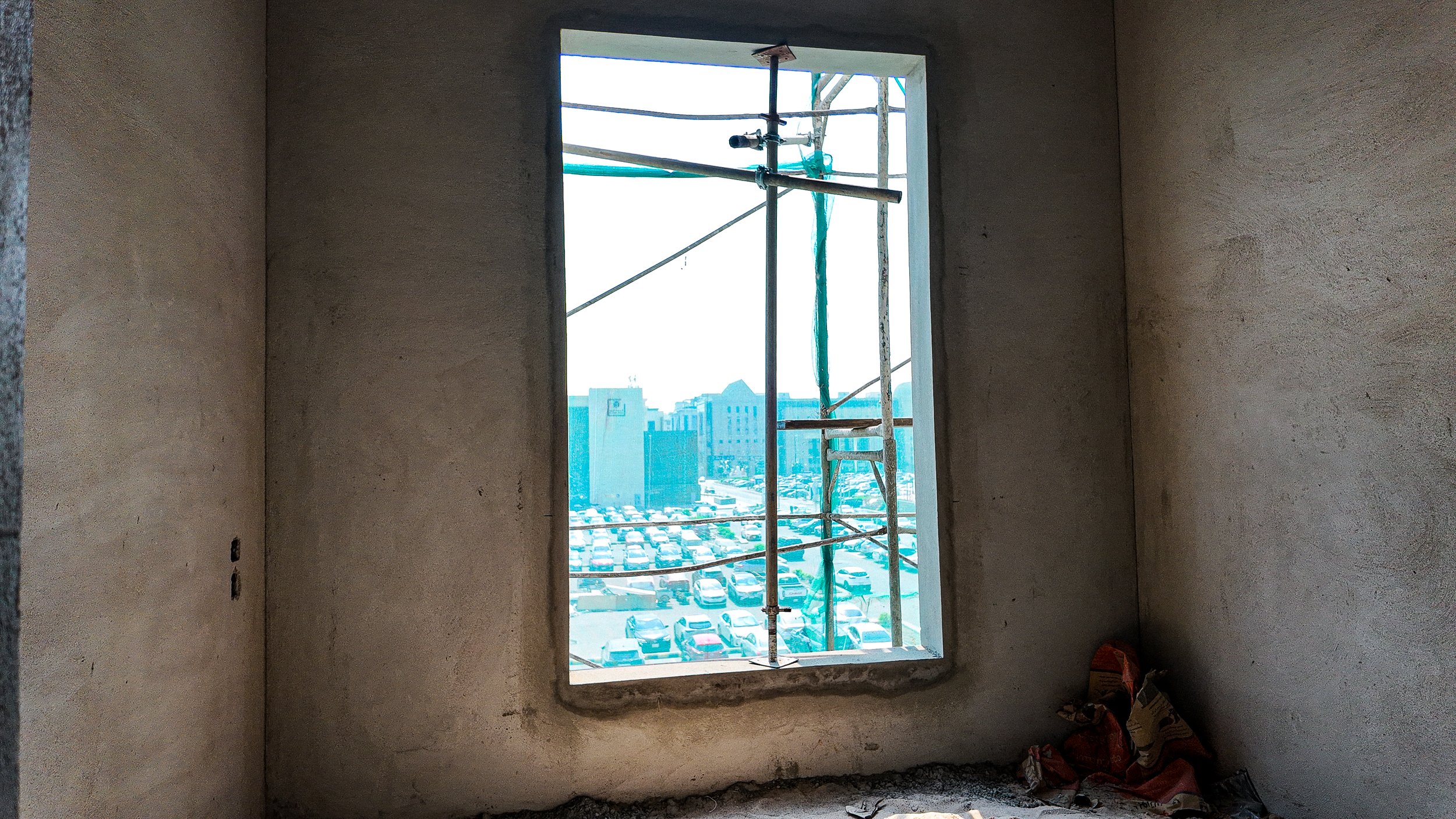

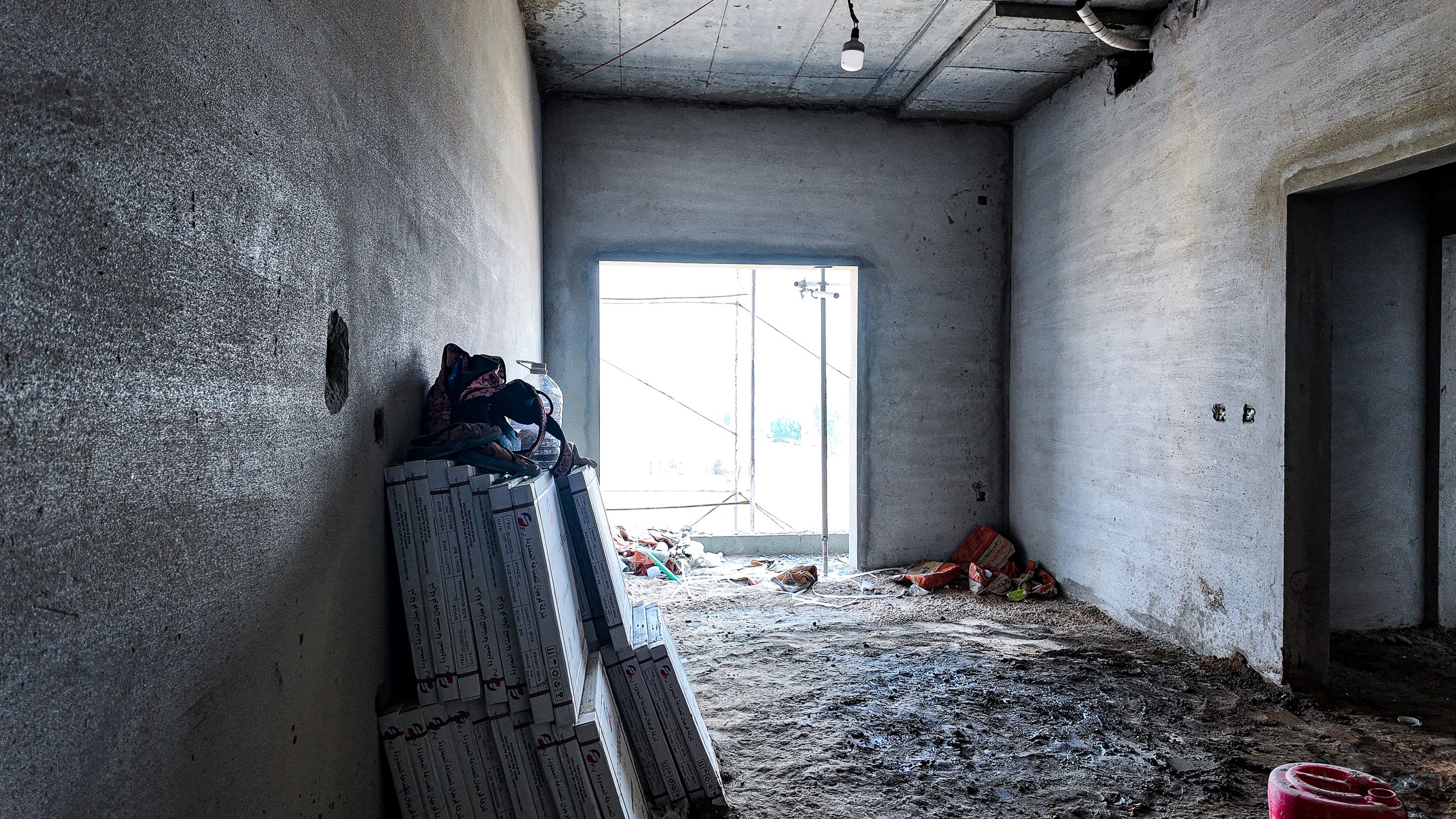

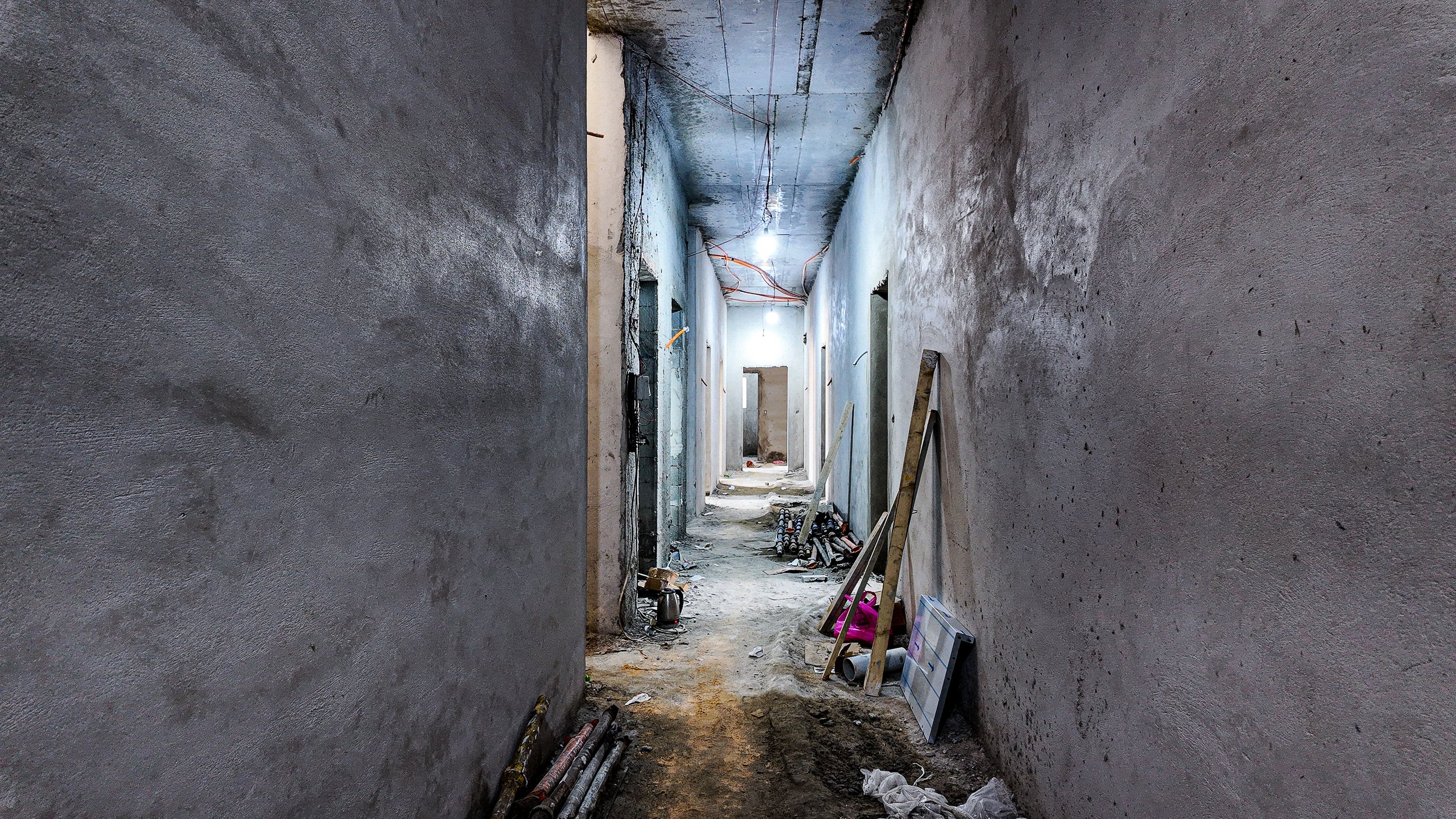

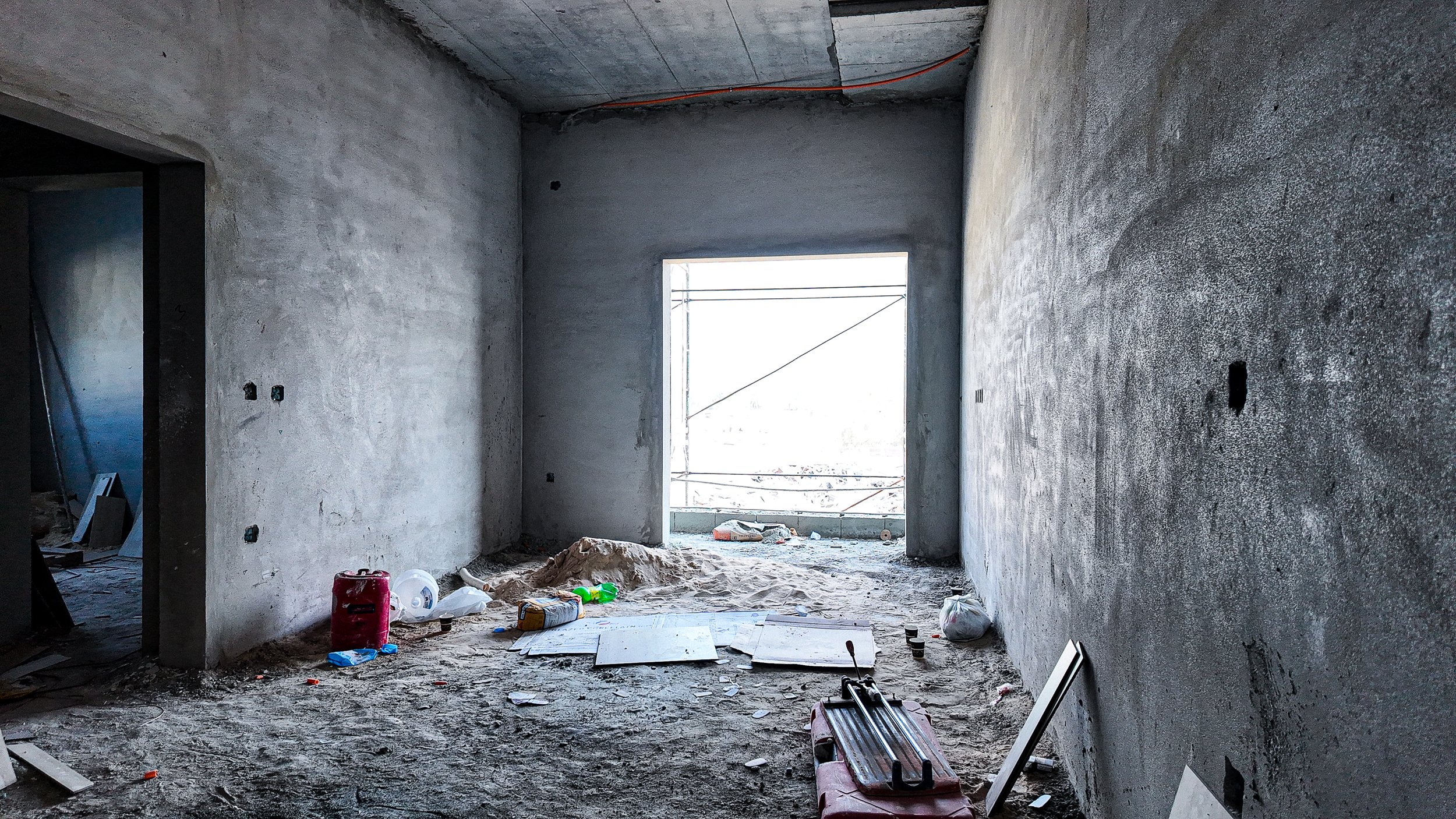

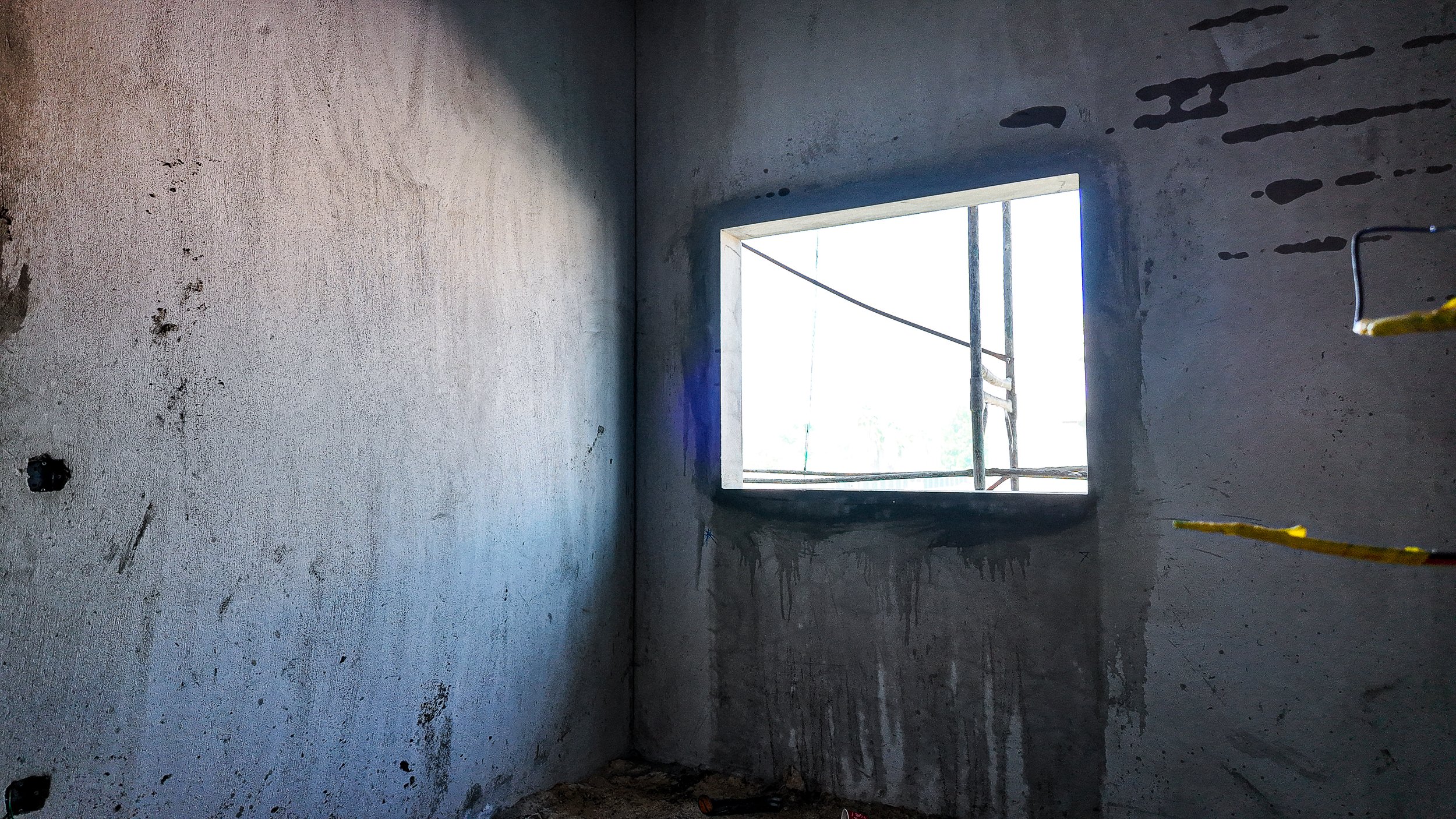

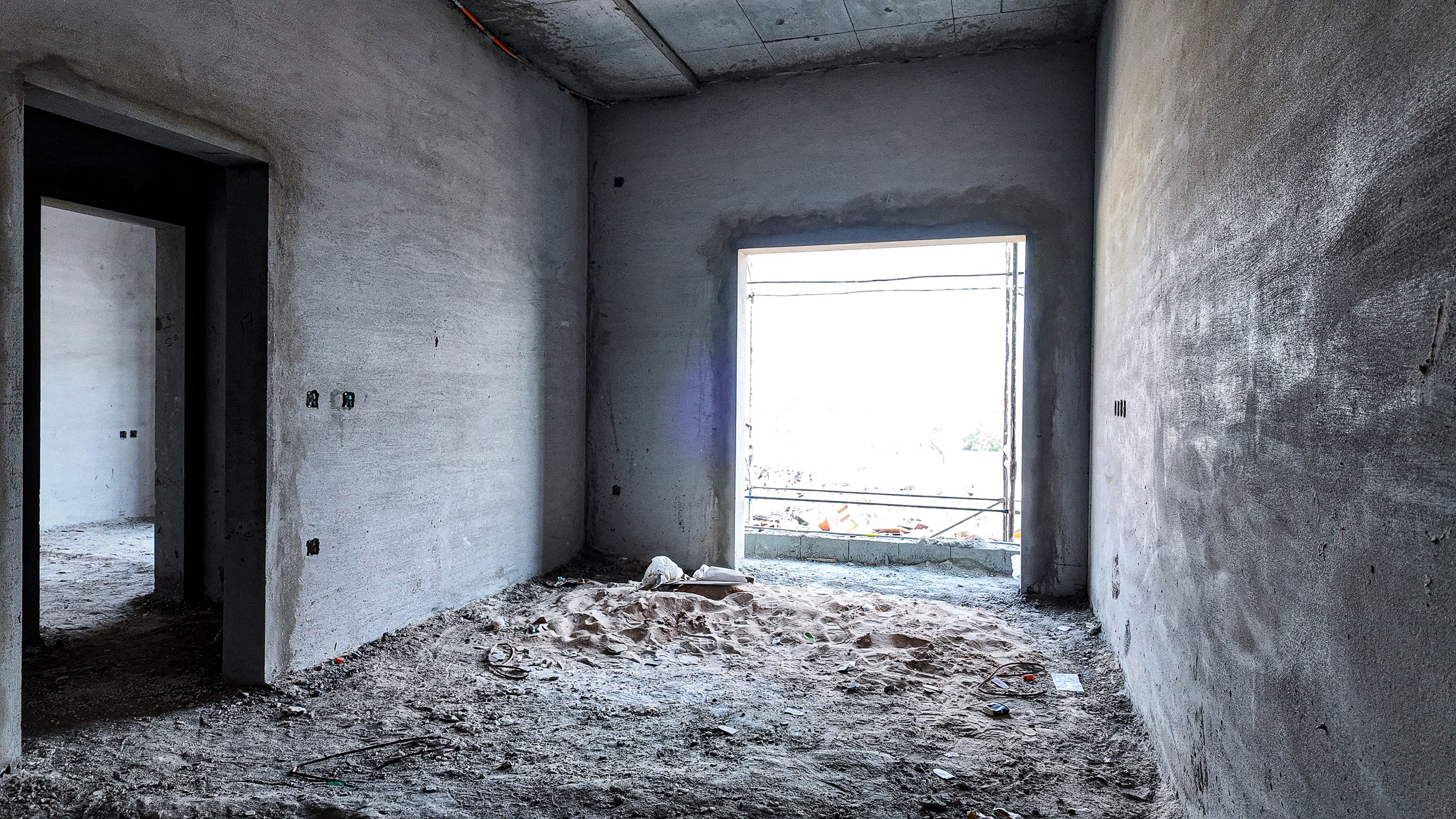

التشطيبات الداخلية90%

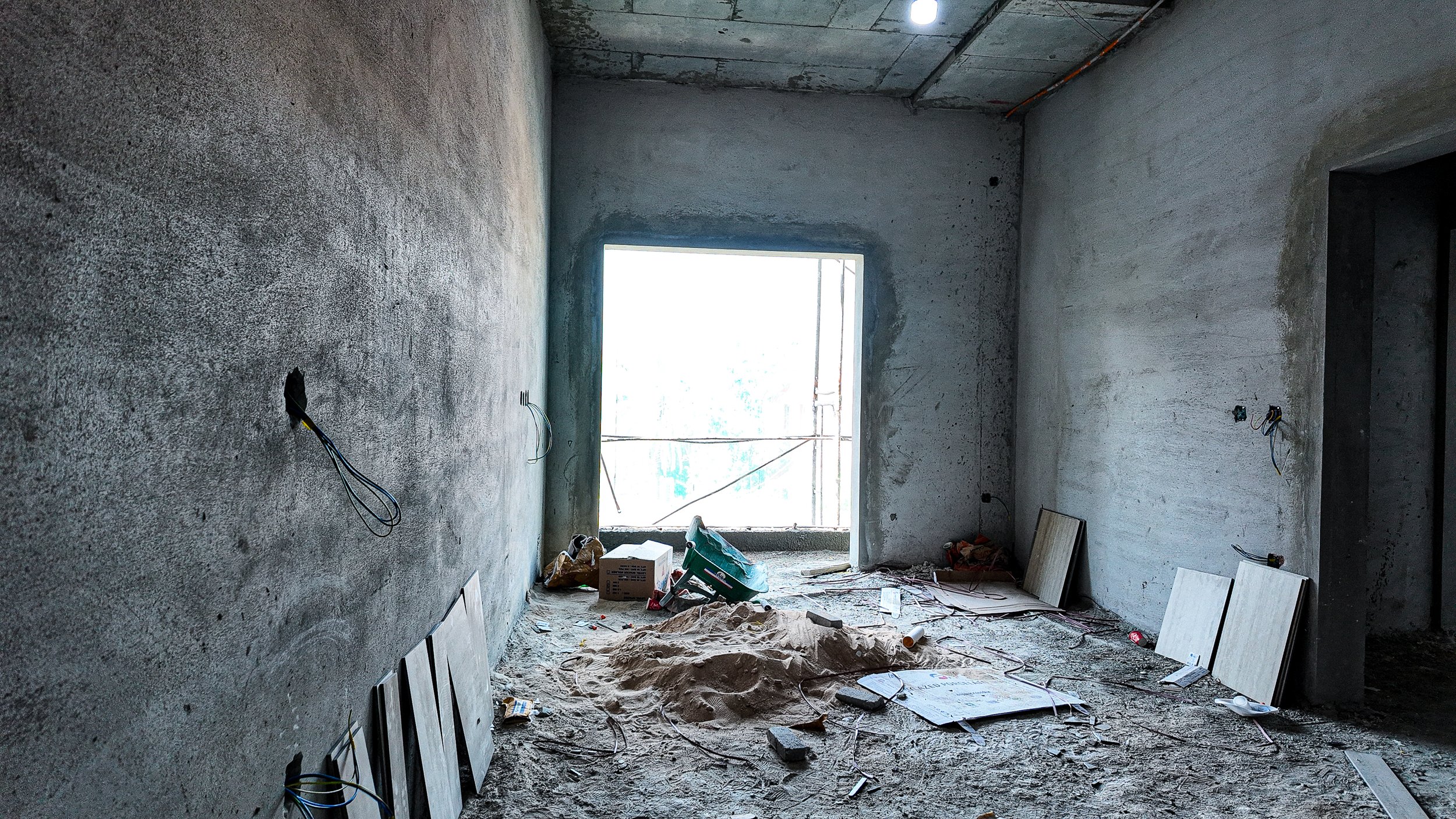

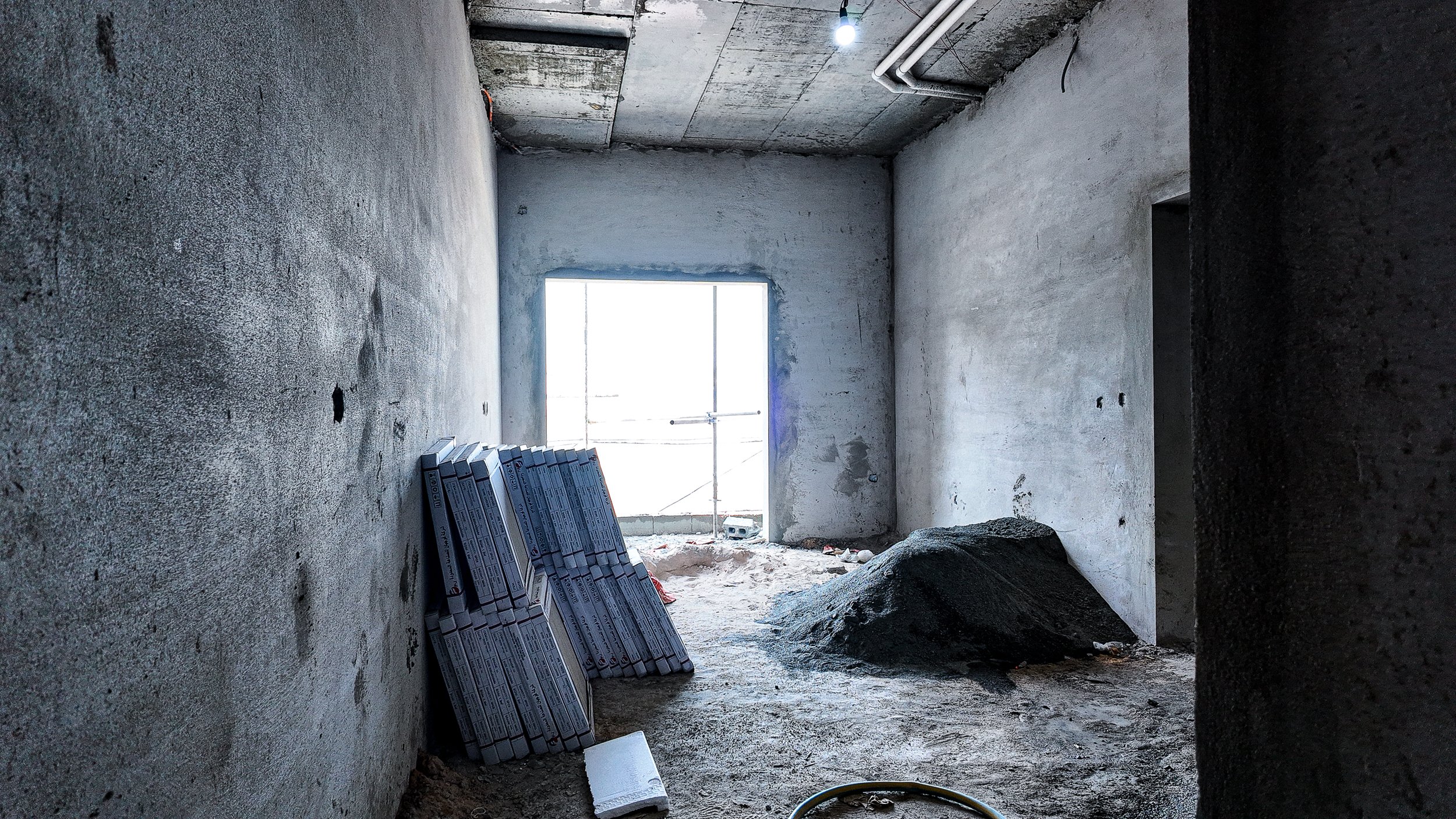

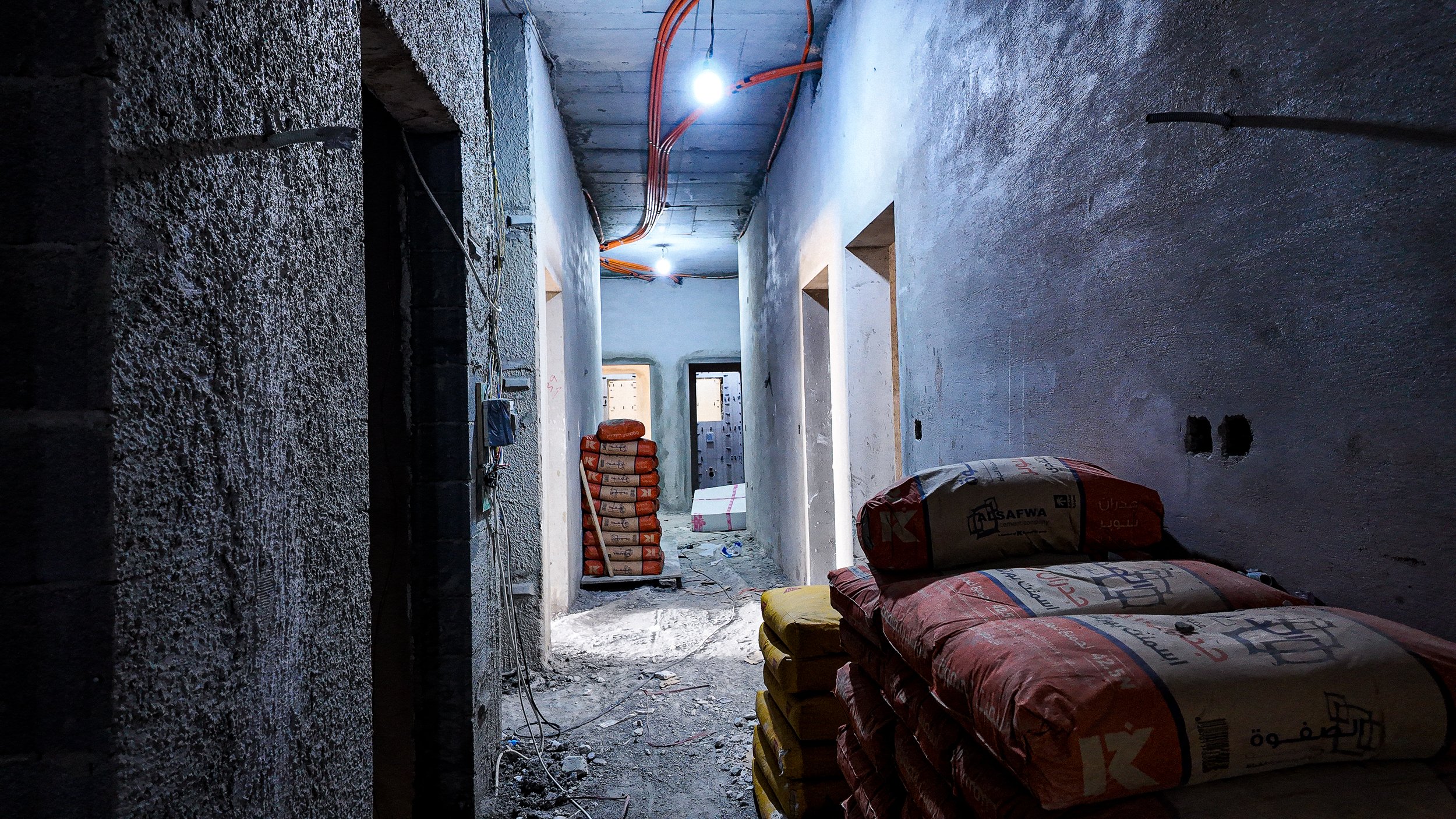

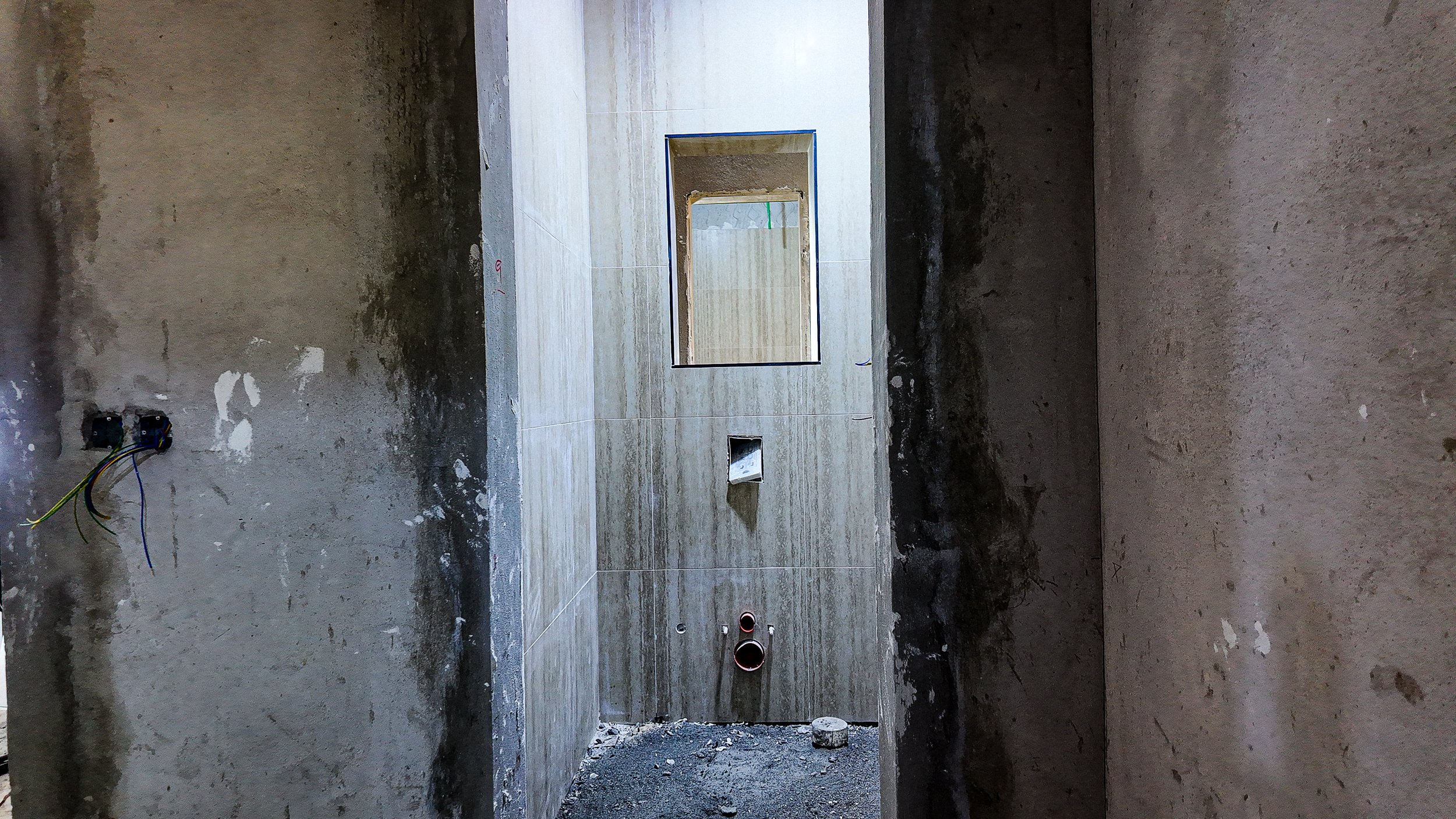

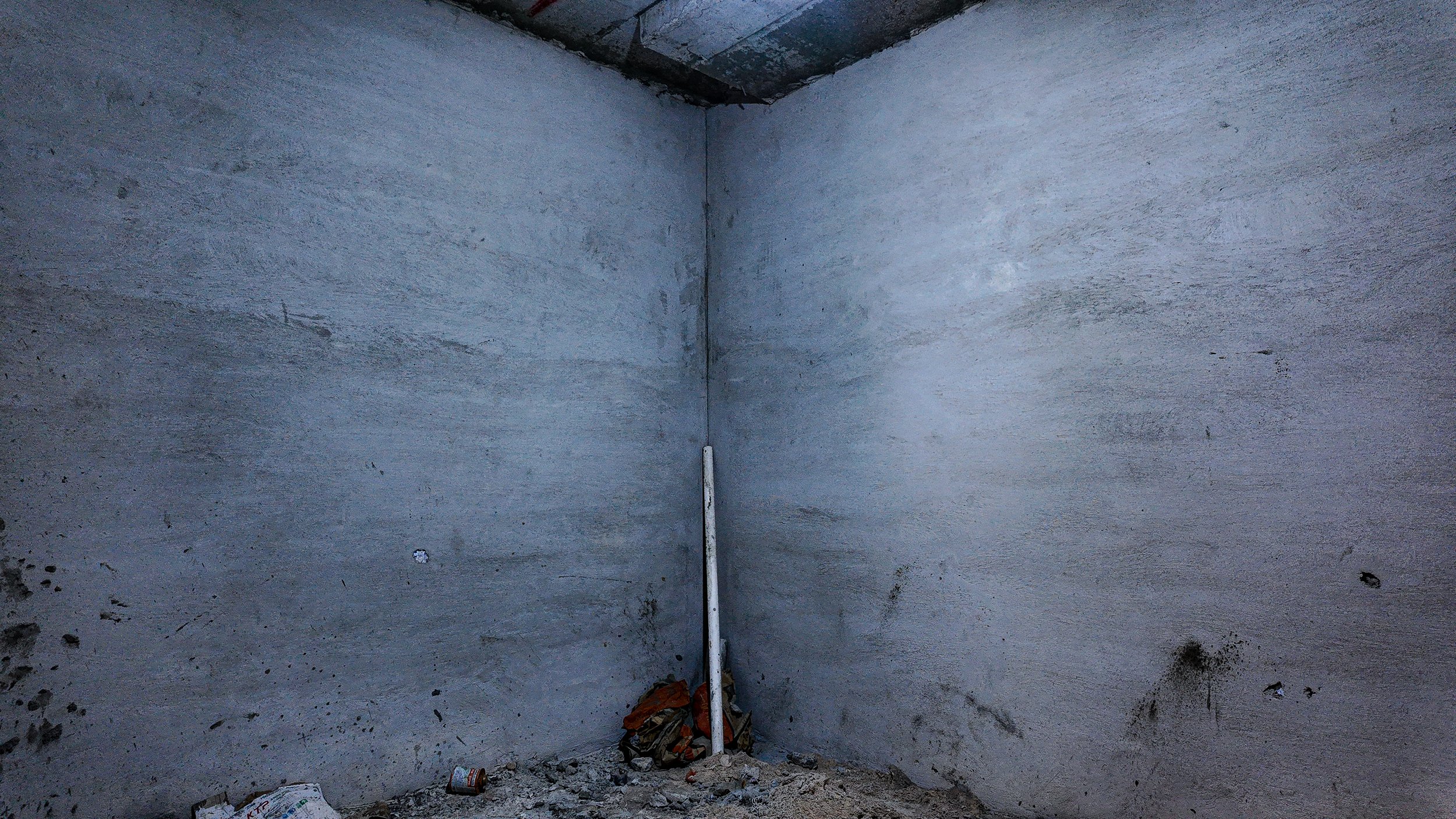

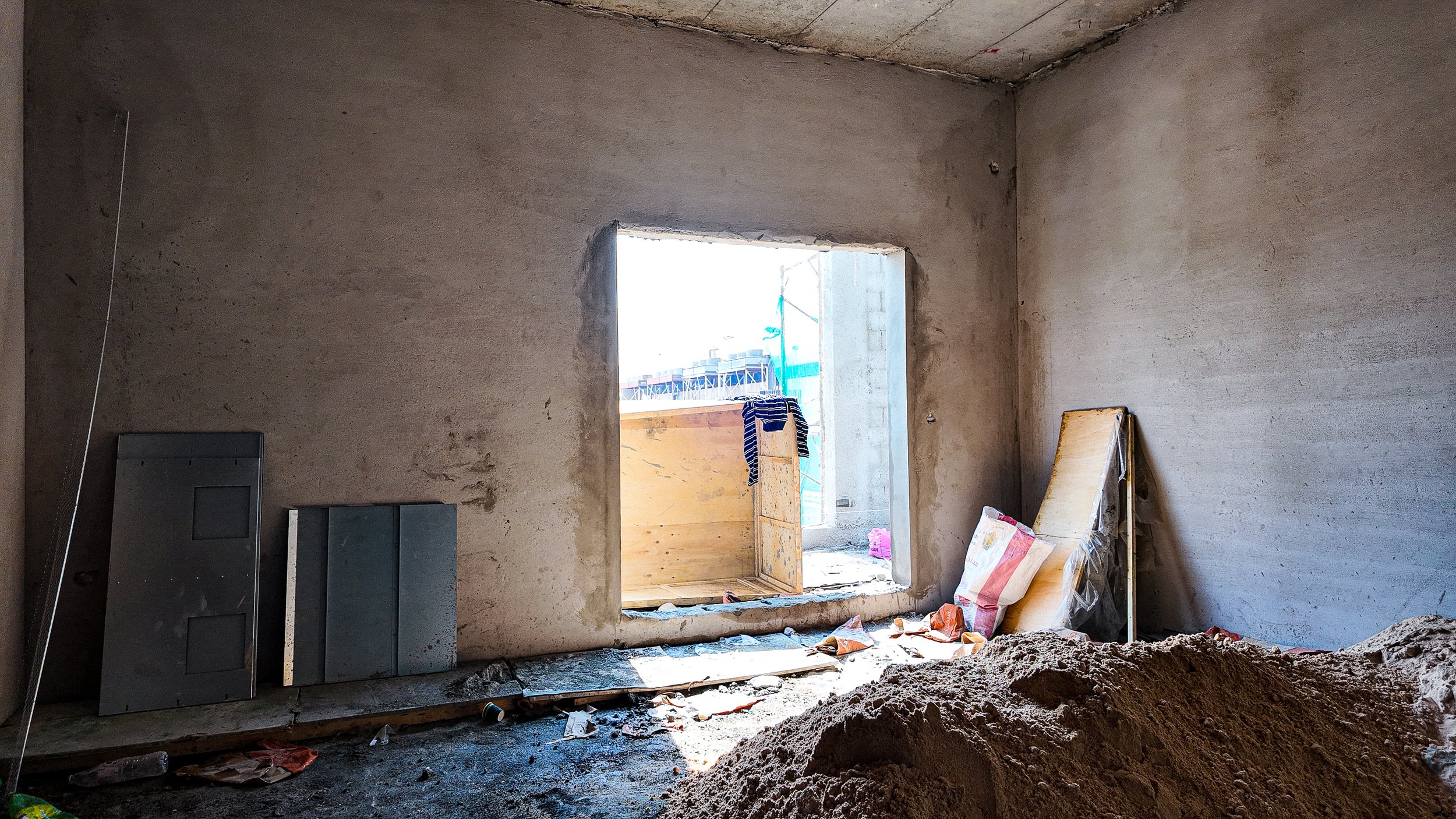

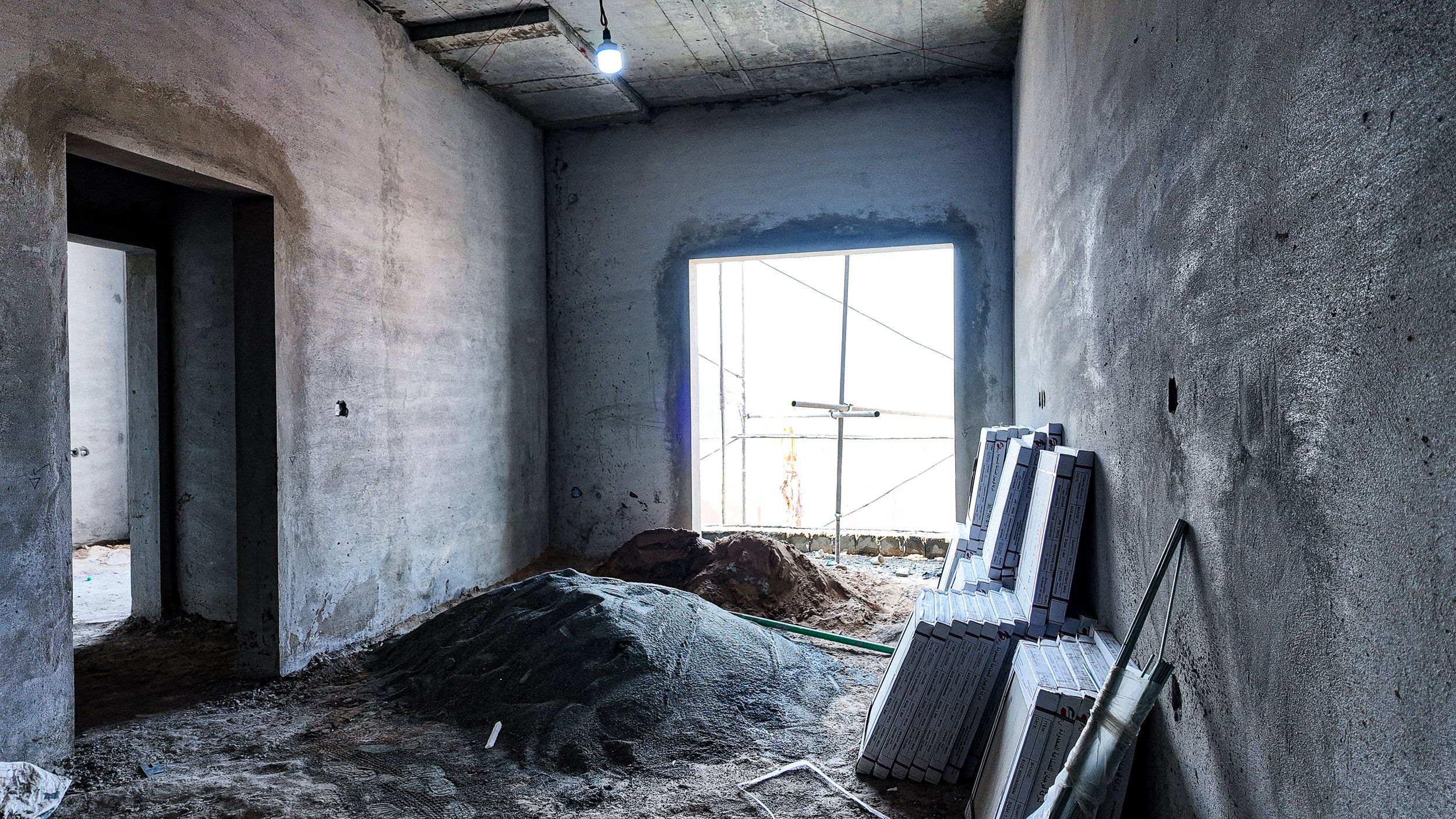

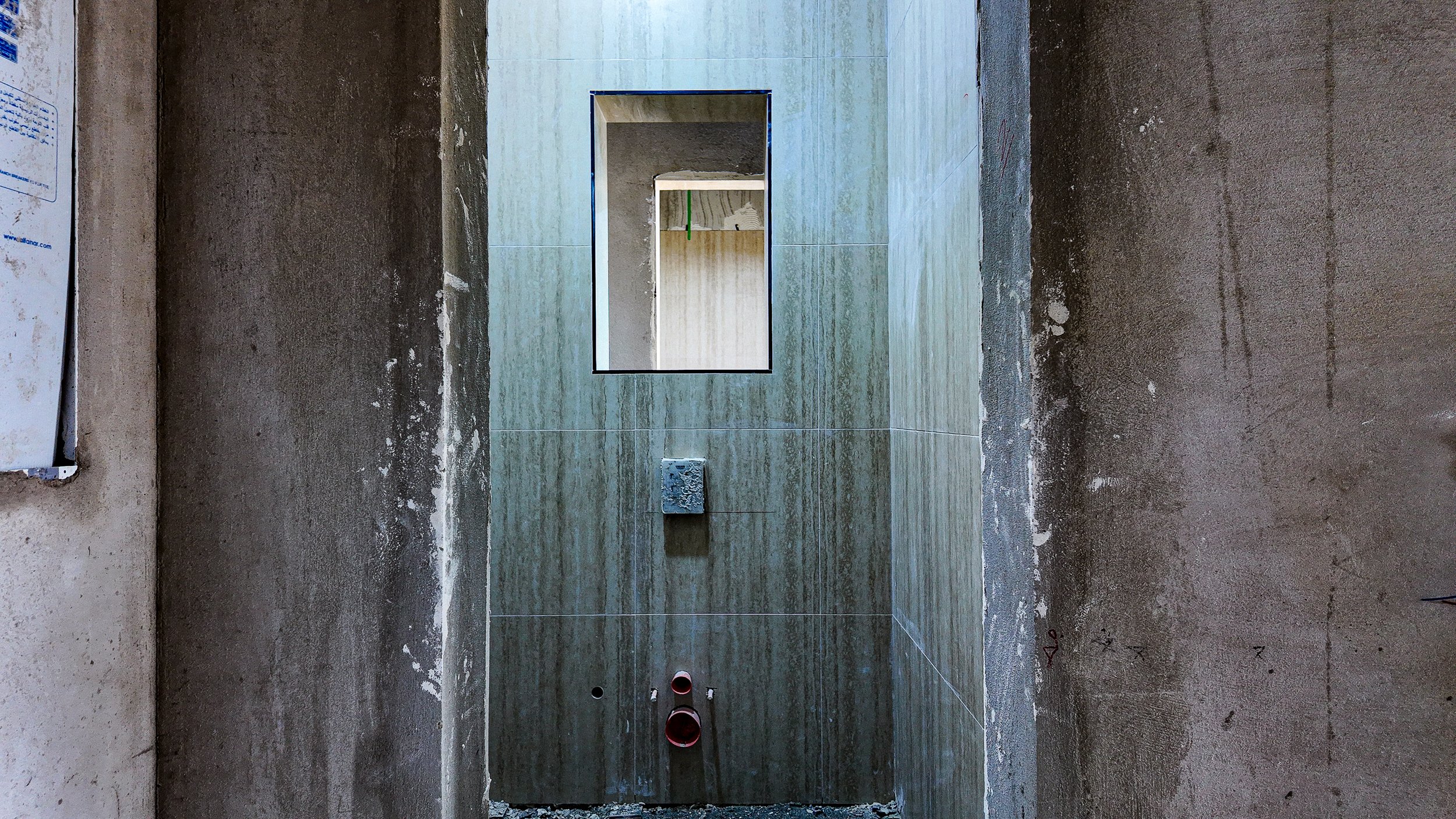

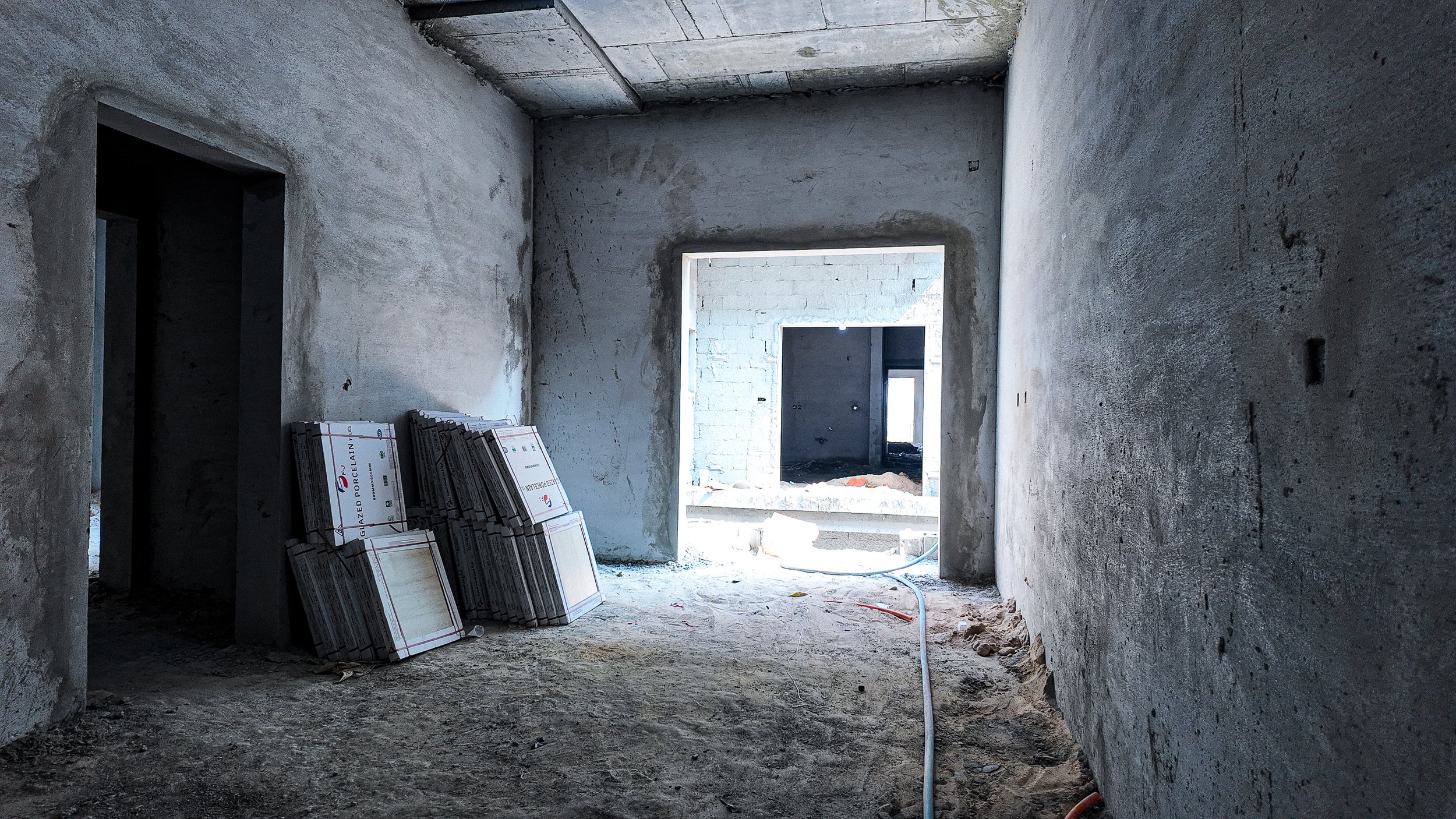

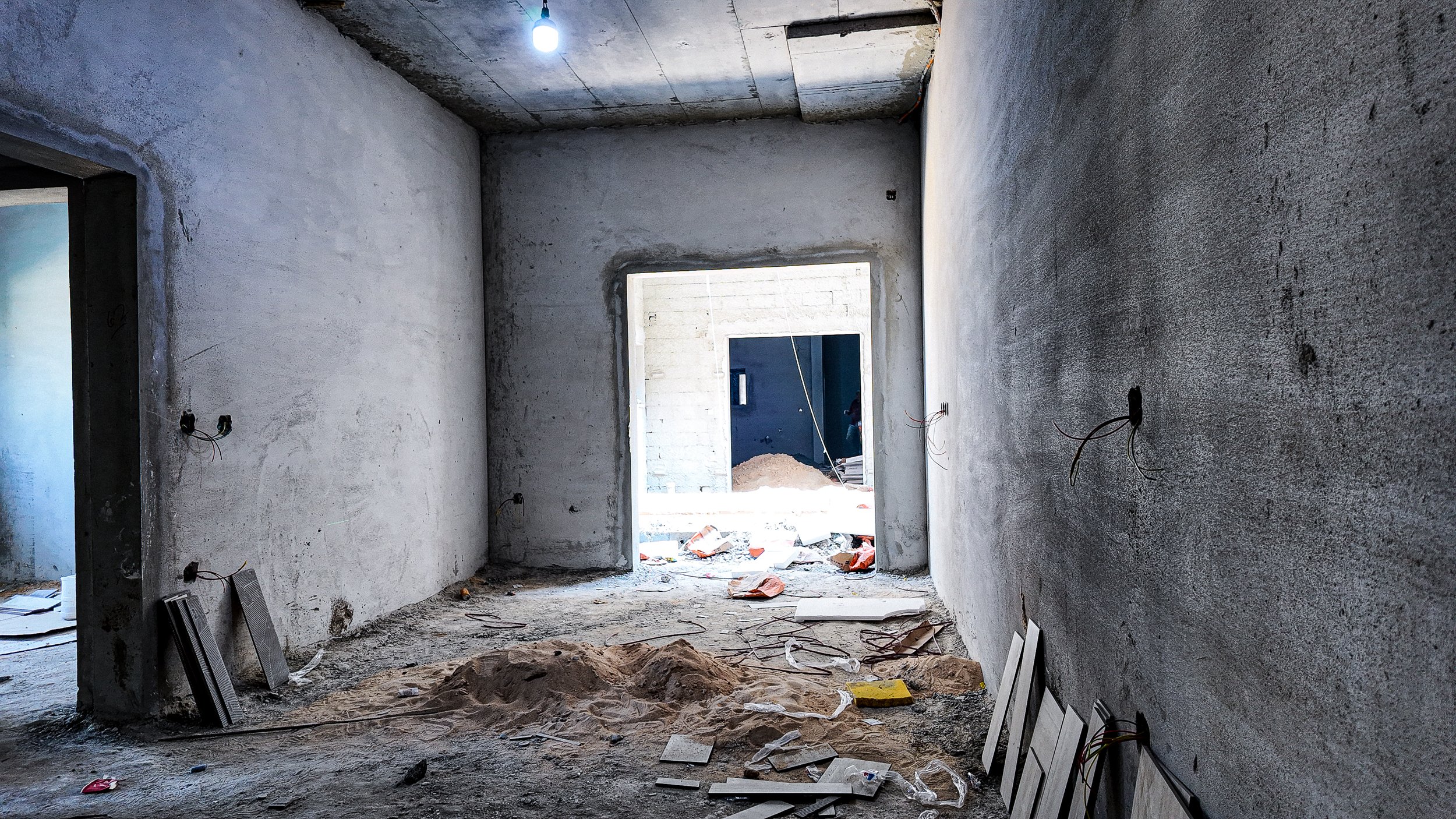

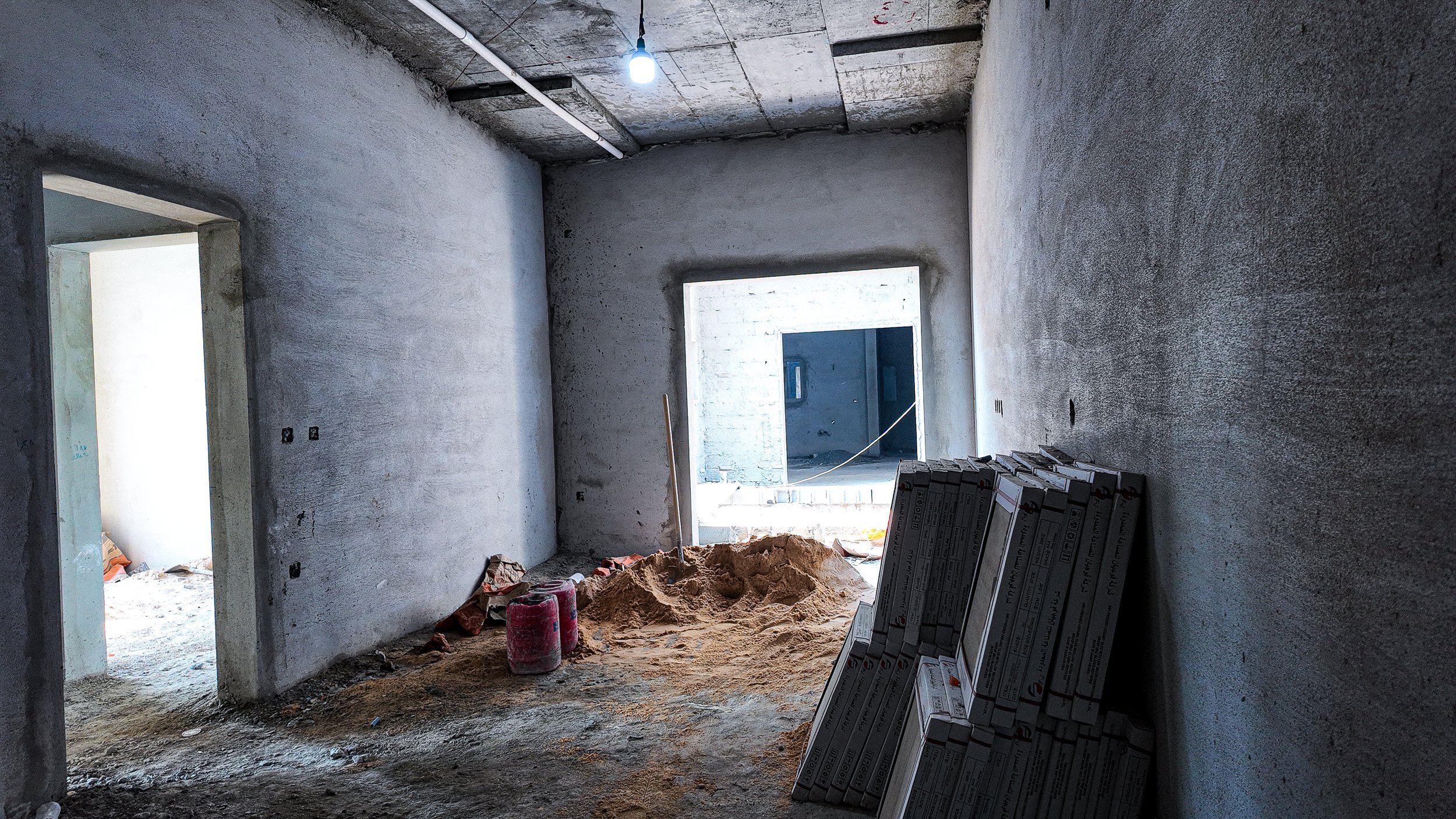

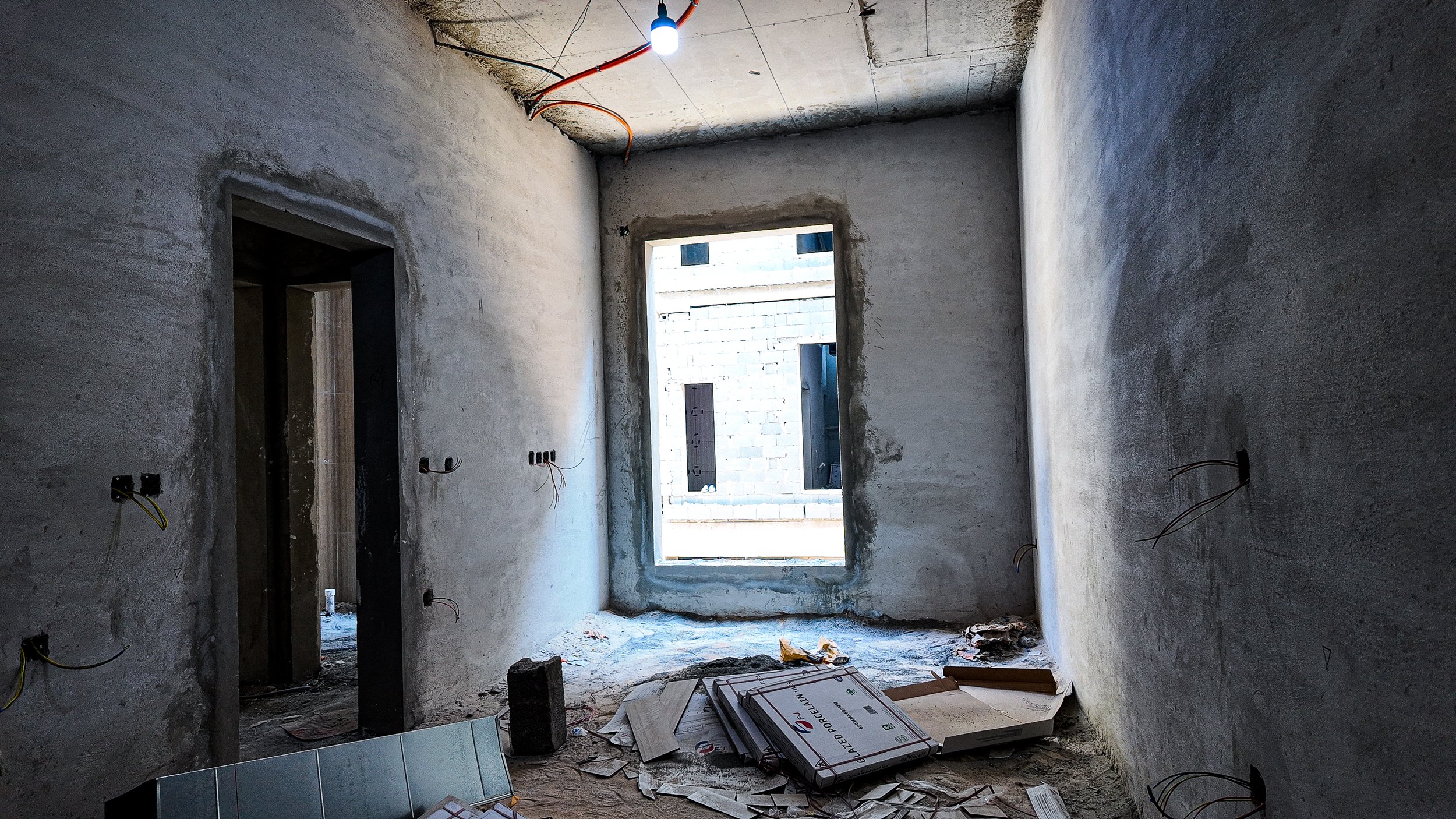

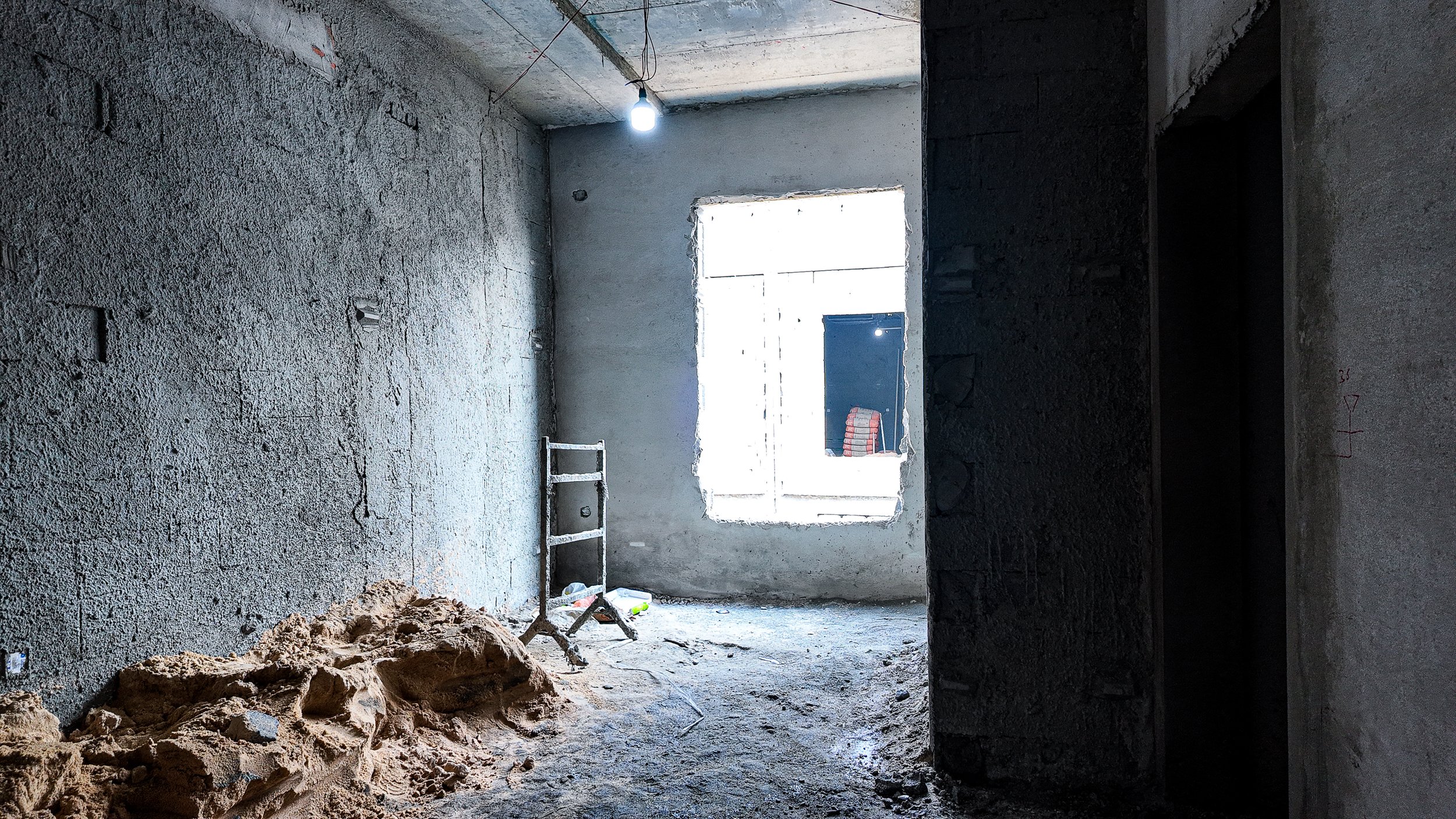

بدء أعمال اللياسة الداخلية وتركيب سيراميك الحوائط في دورات المياه، مع وجود مواد البناء (أكياس المونة والبلاط) في الموقع.

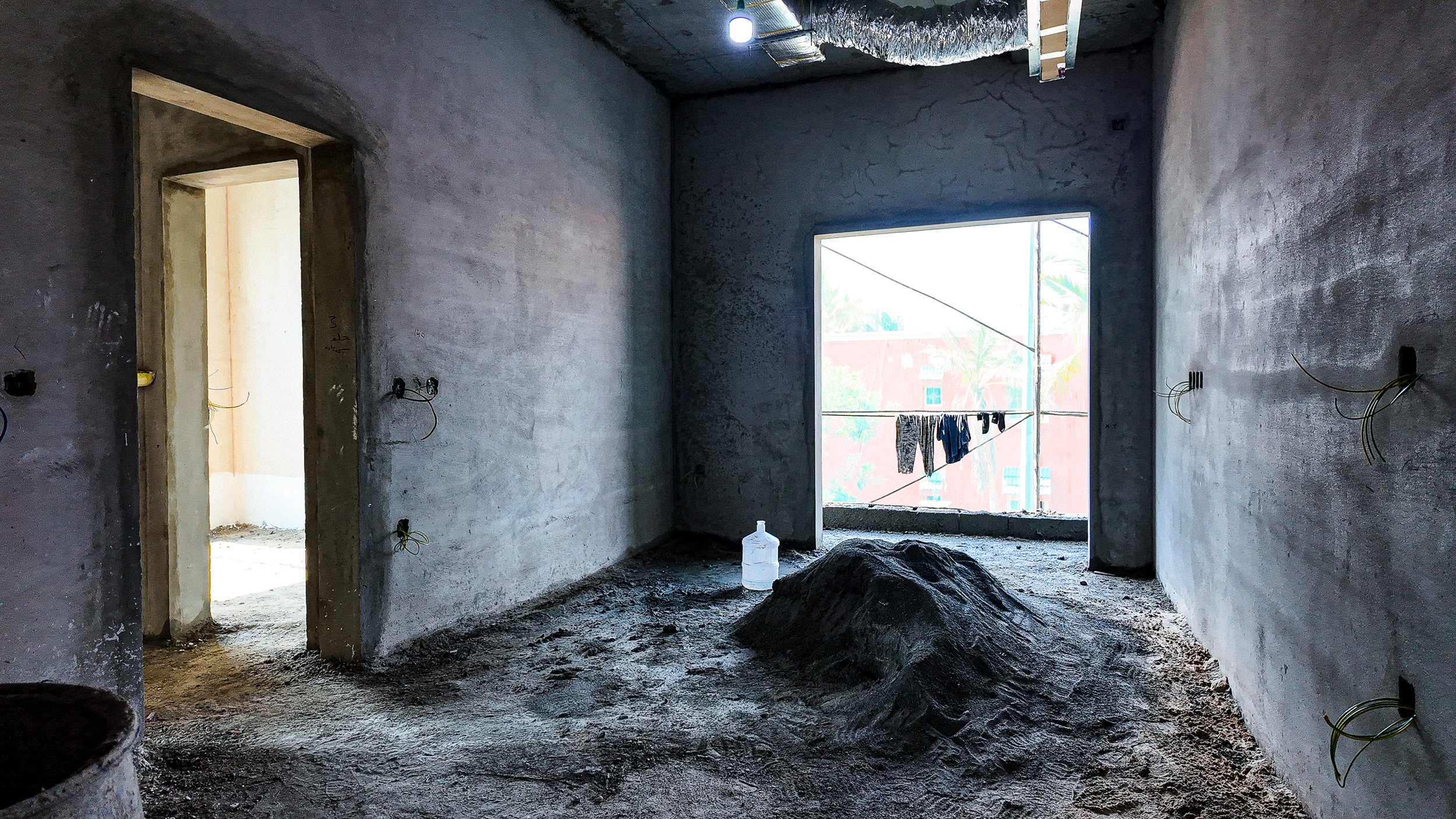

الأعمال الكهروميكانيكية85%

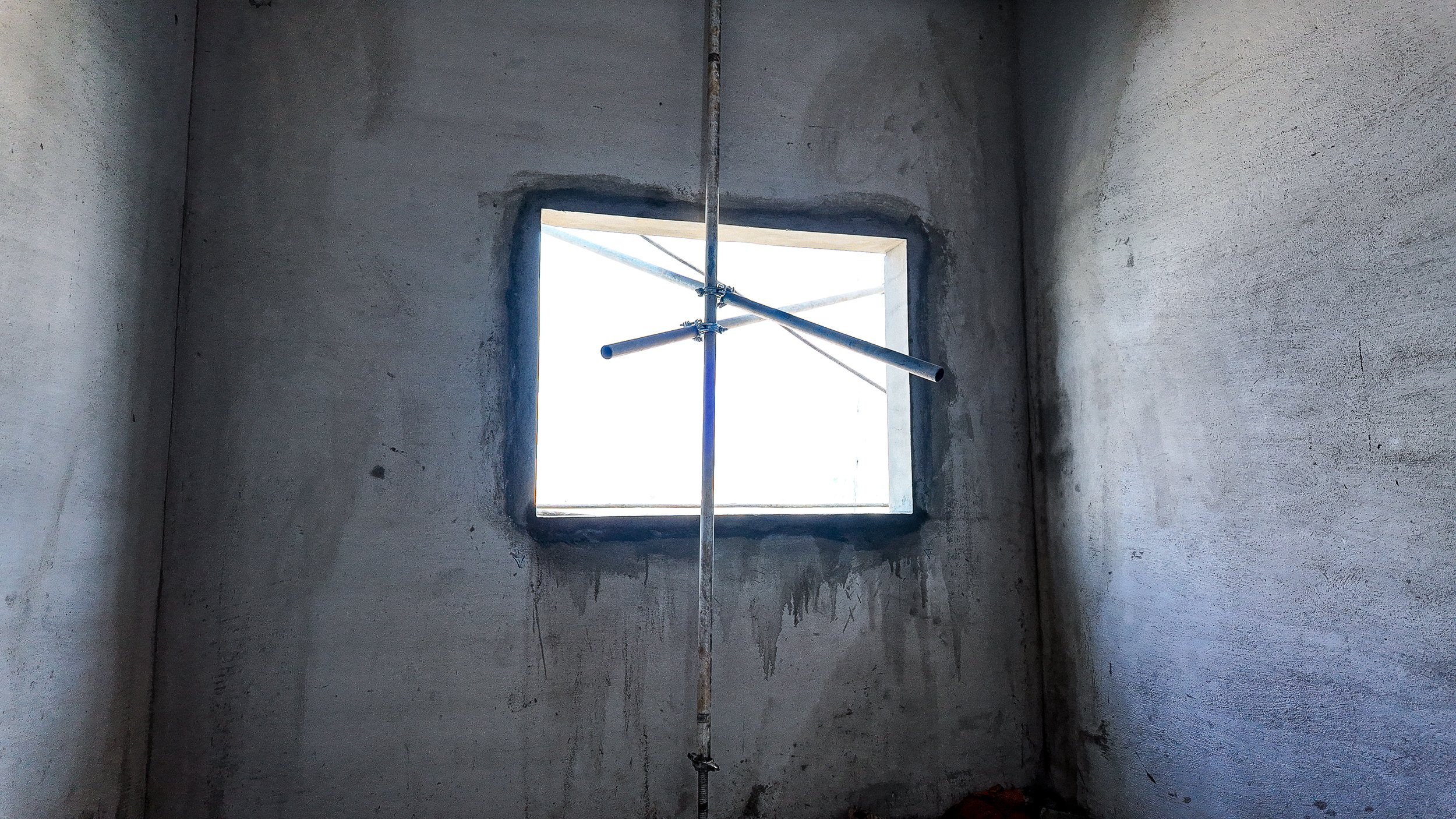

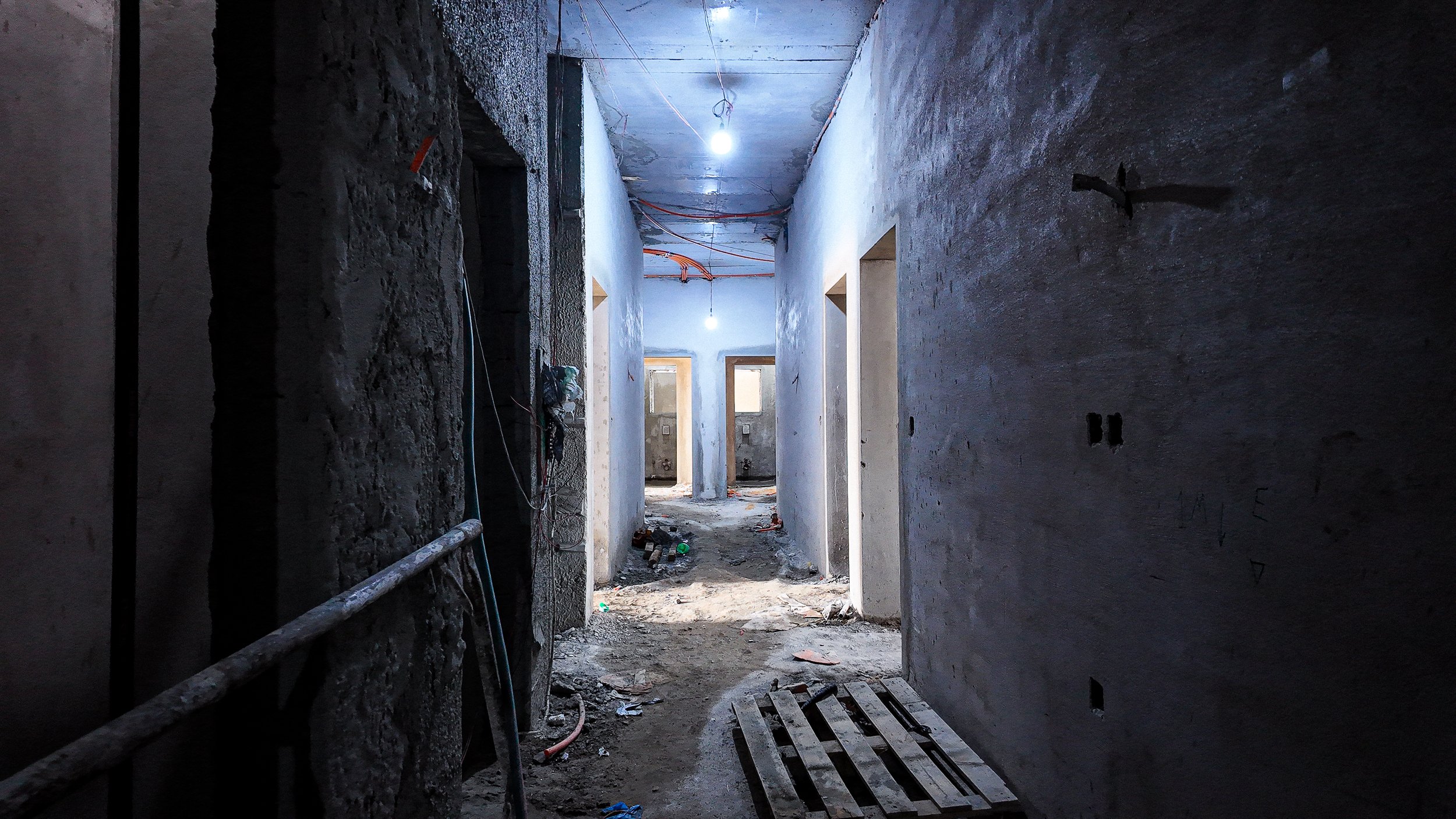

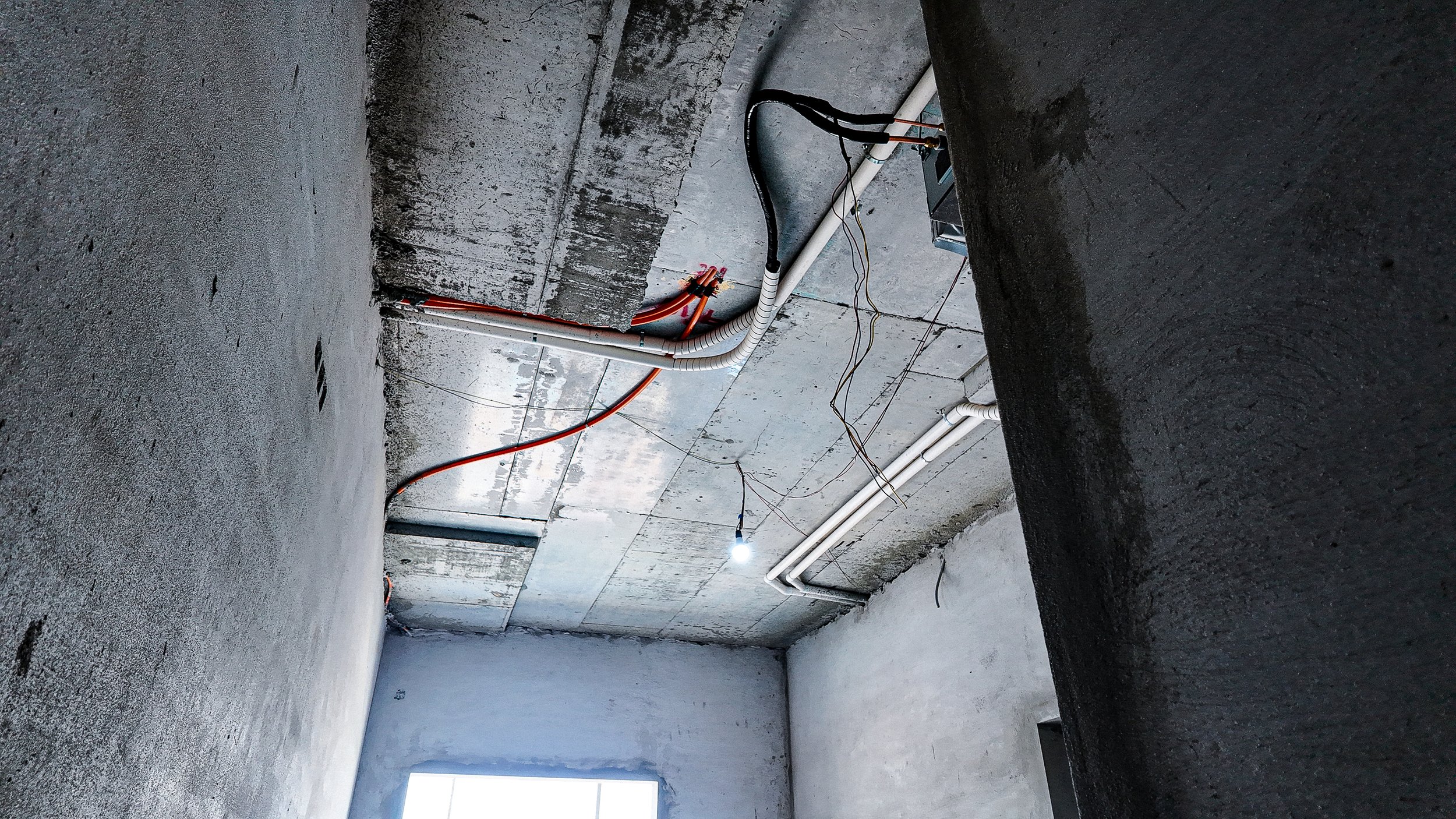

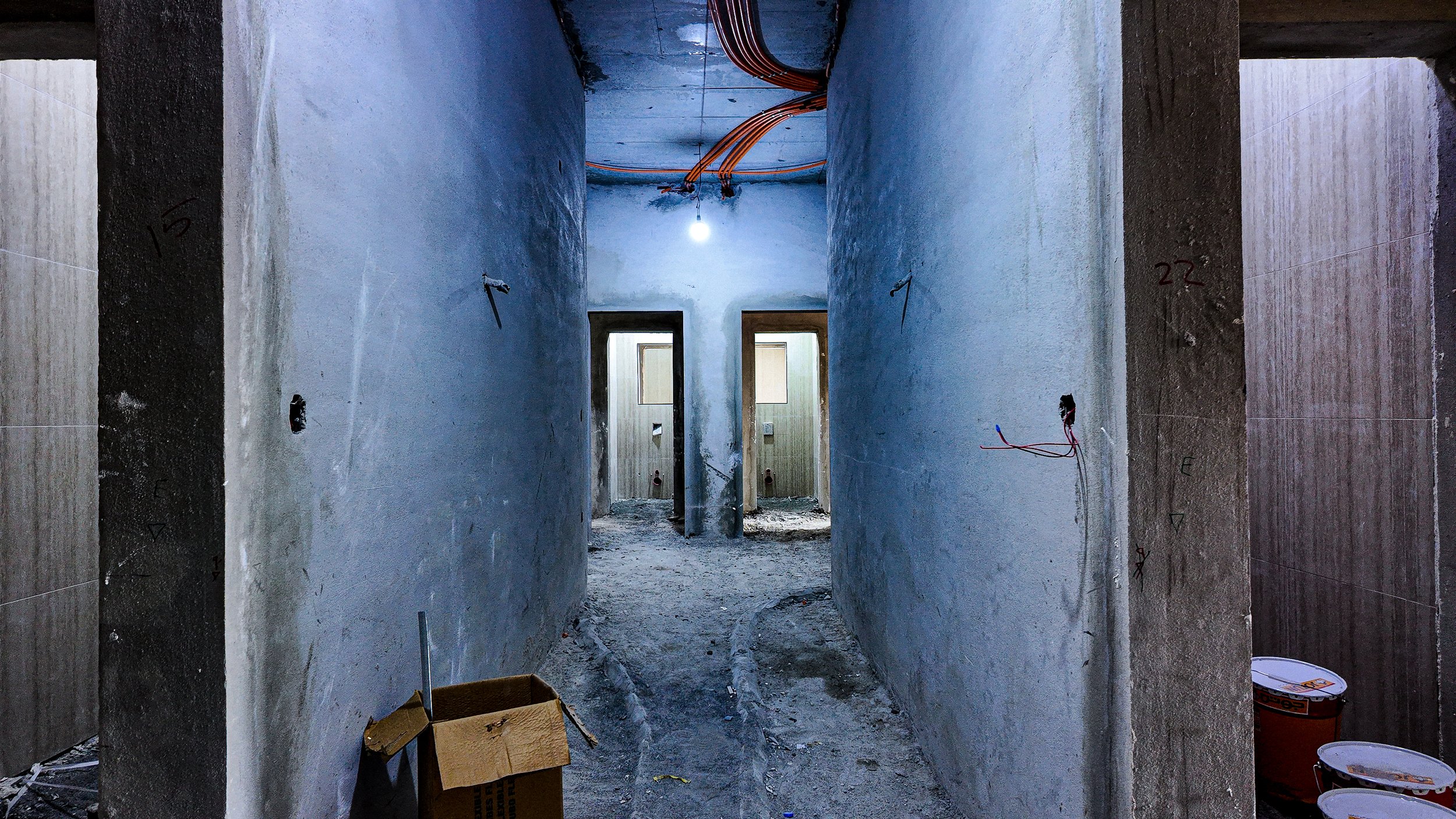

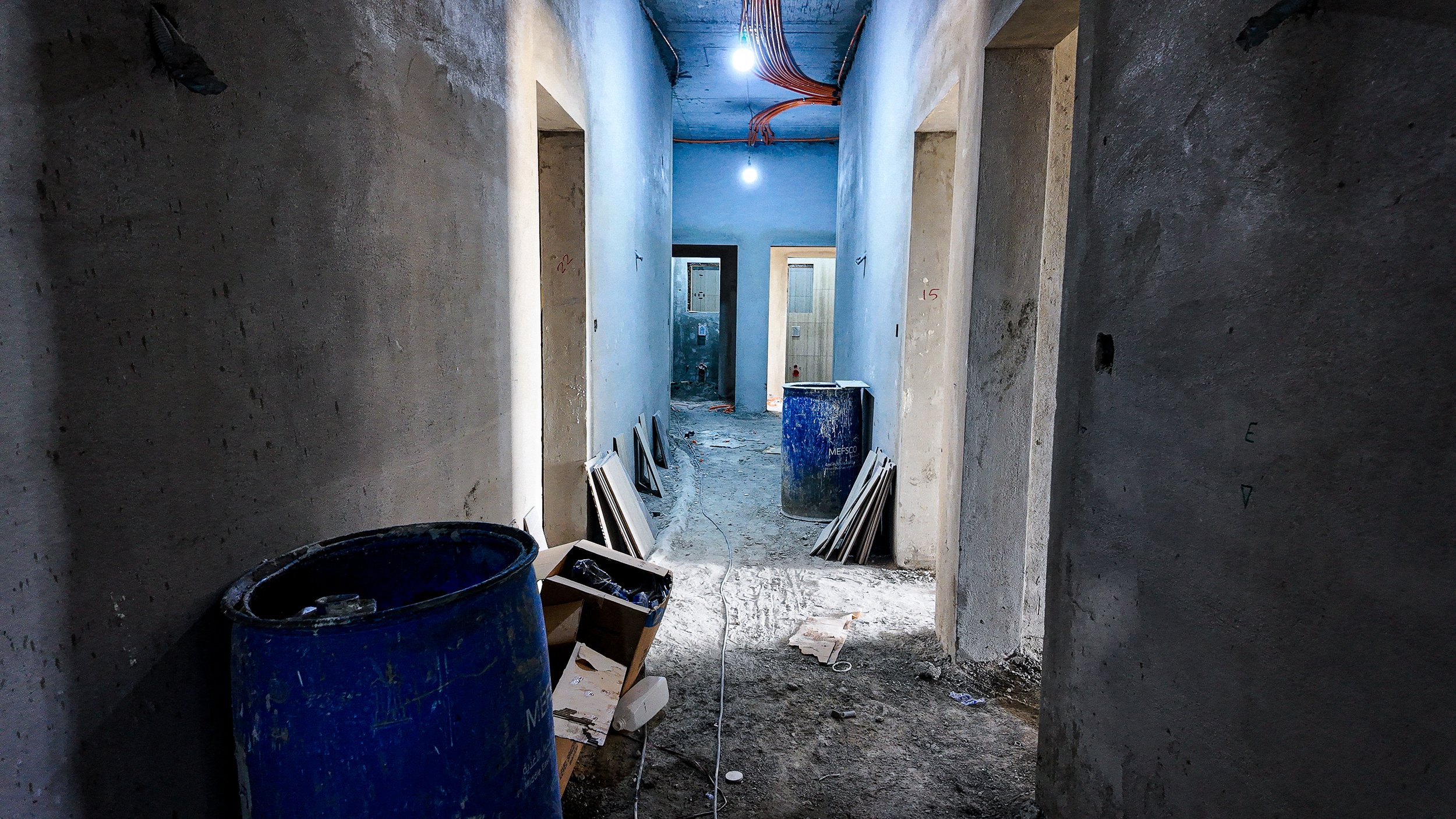

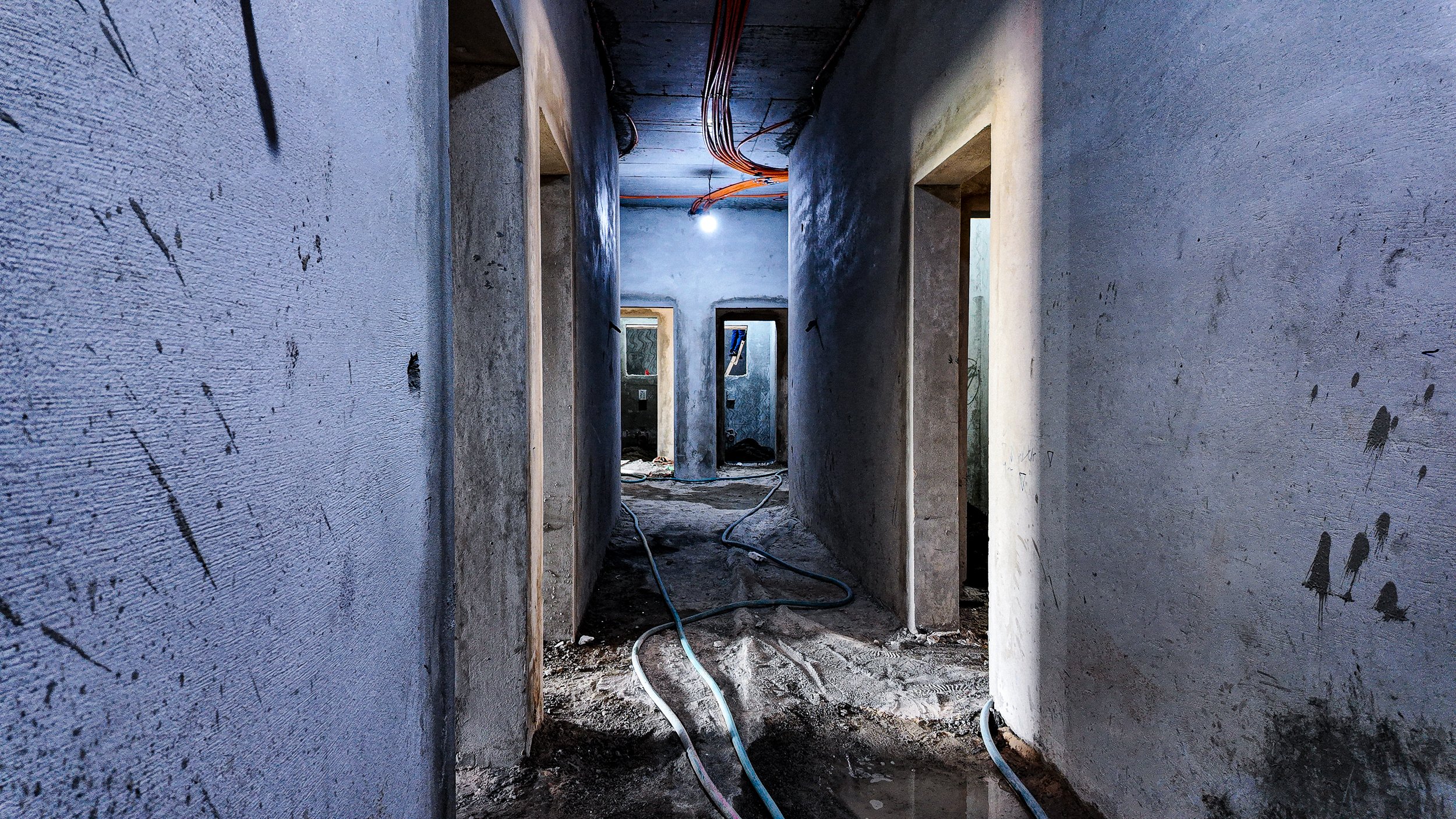

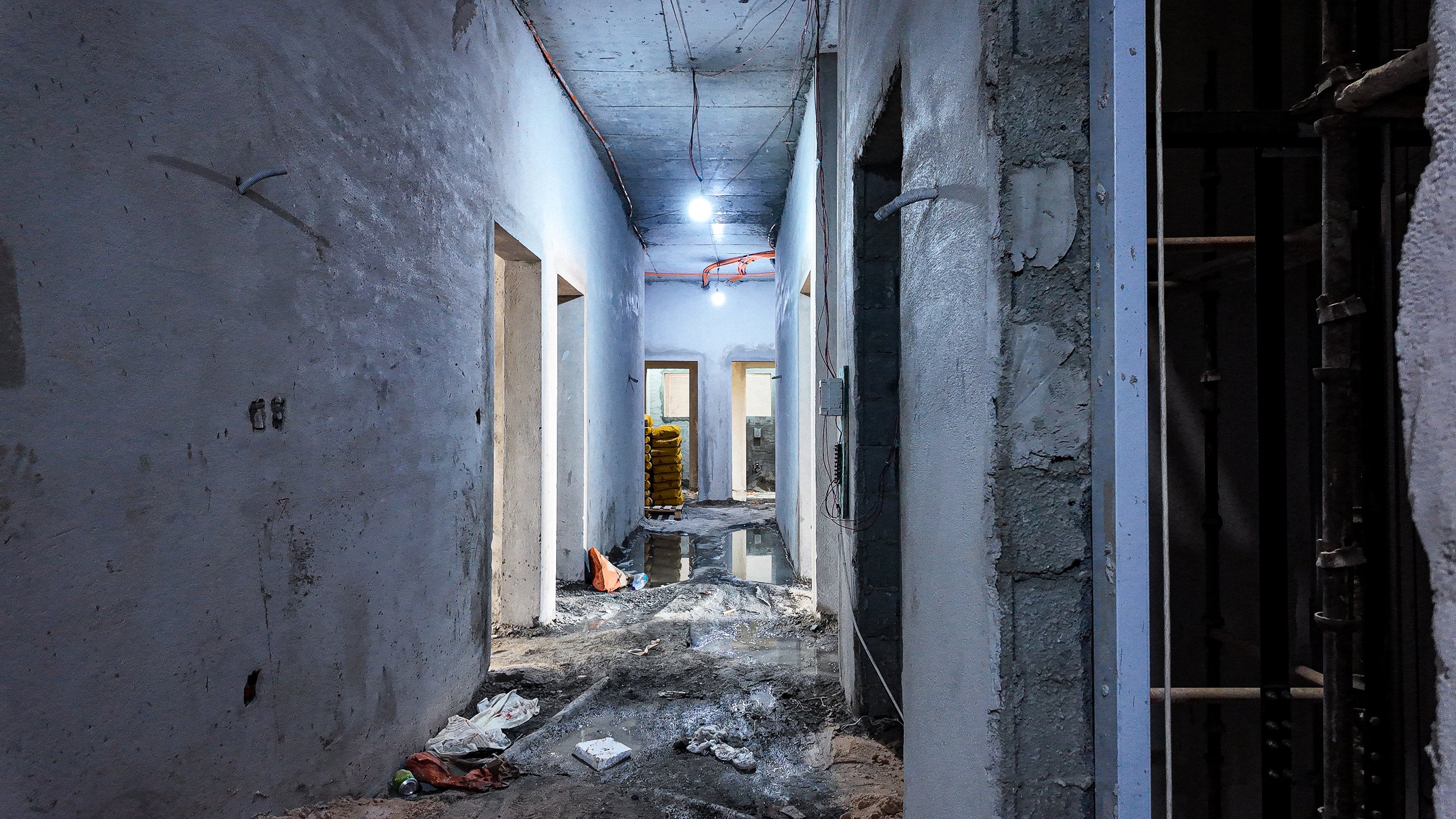

تنفيذ تمديدات المواسير الكهربائية (Conduits) في الأسقف والجدران، وتجهيز نقاط التغذية والصرف الصحي.

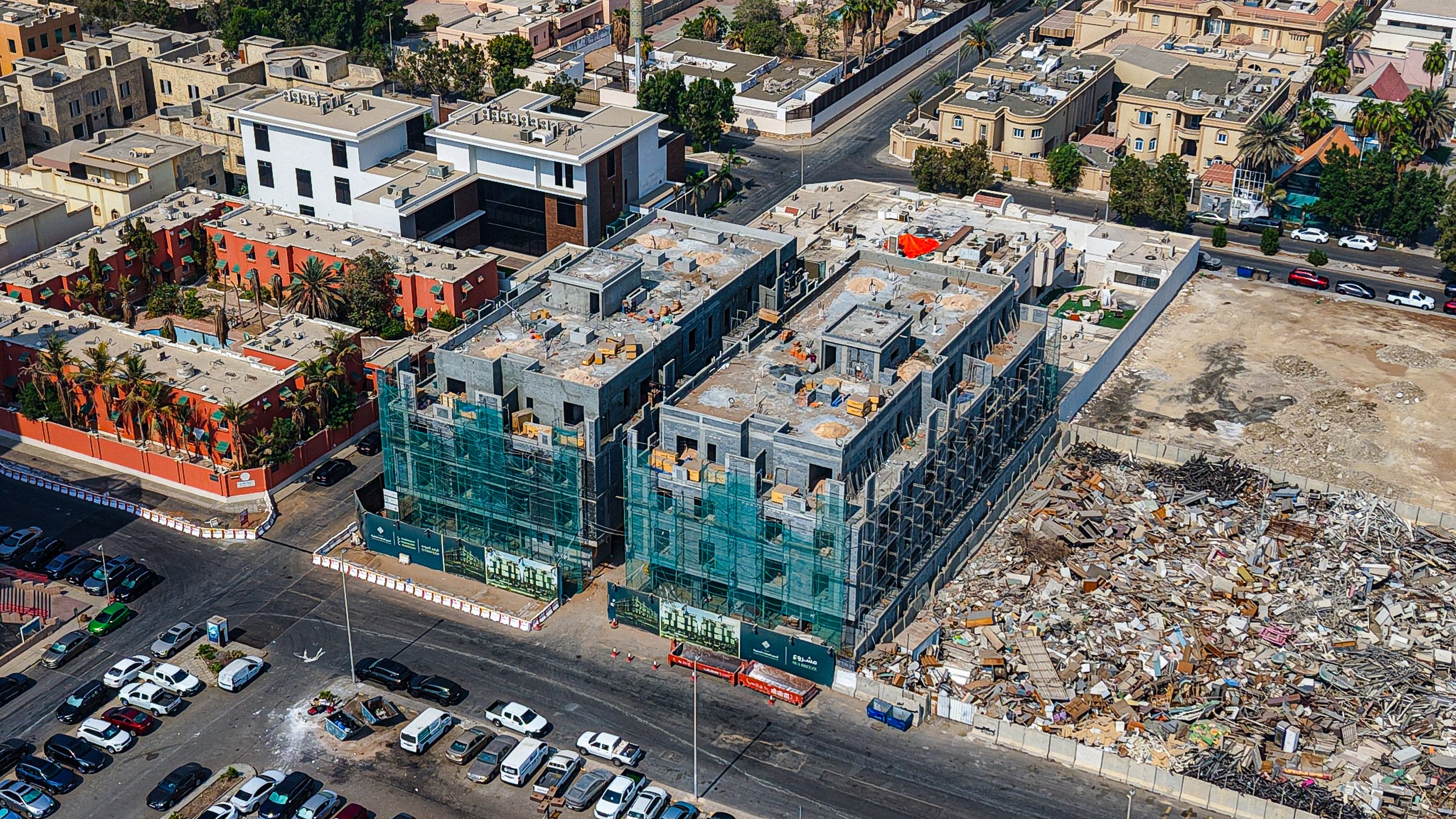

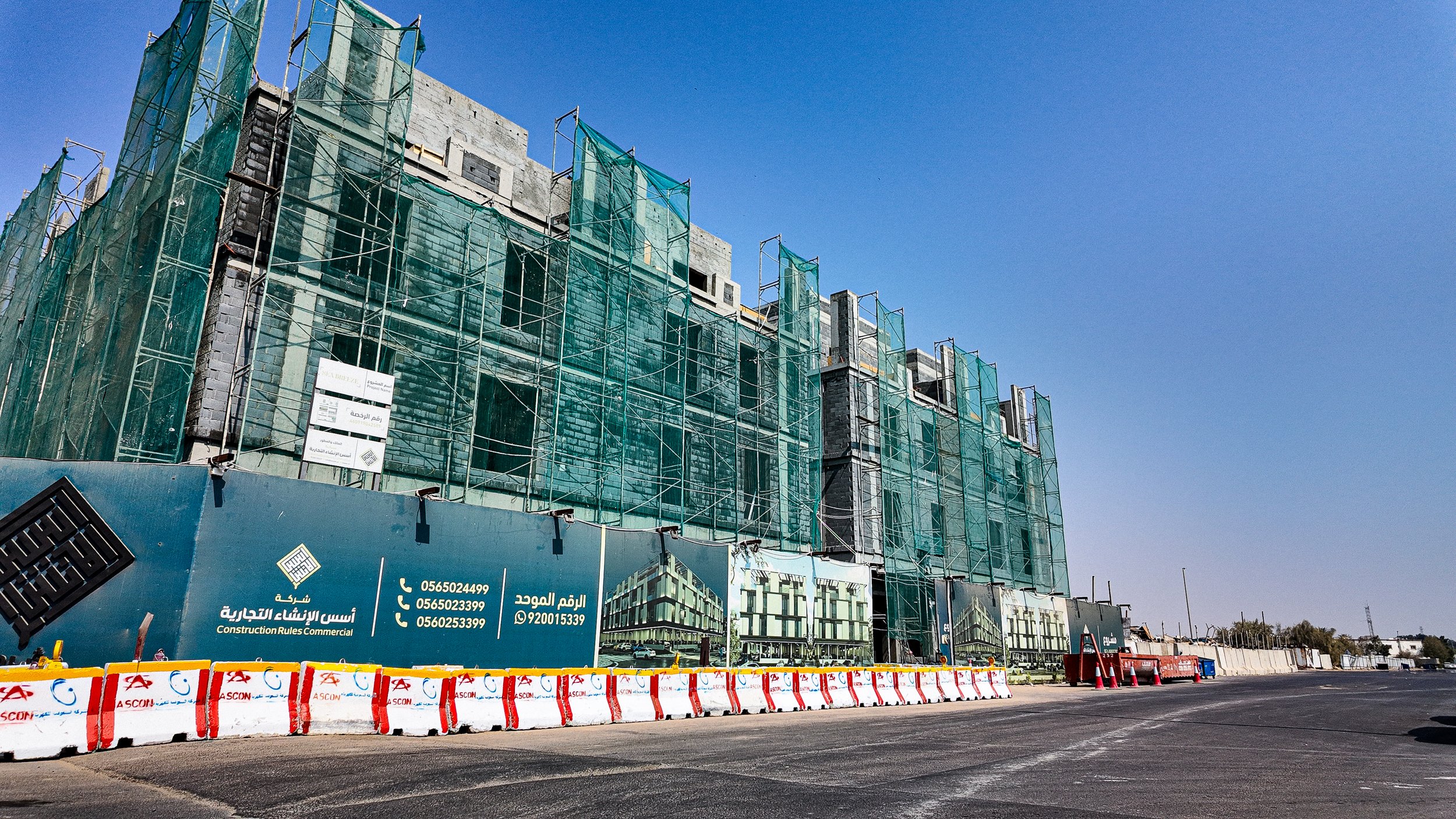

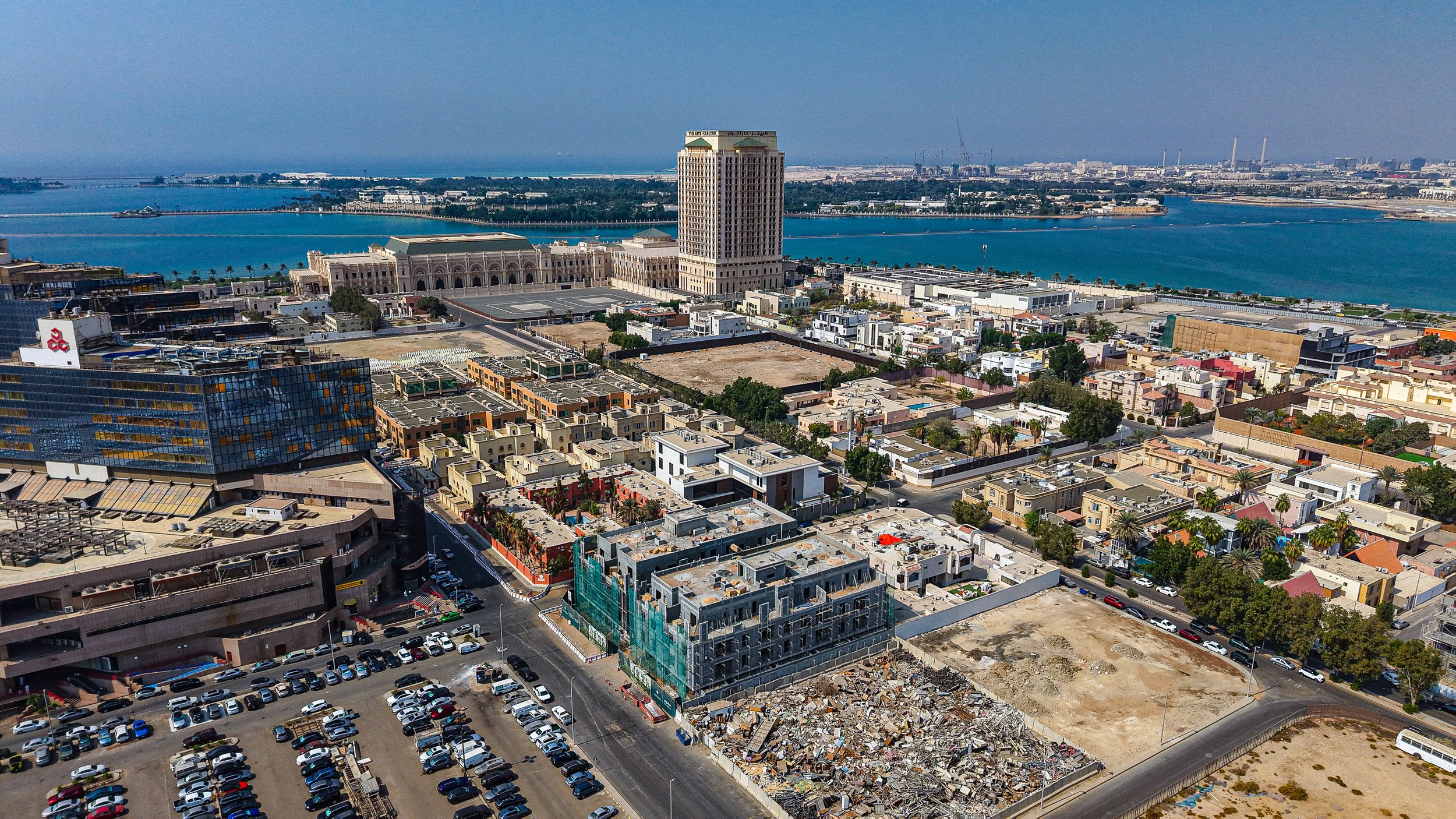

الموقع العام والواجهات100%

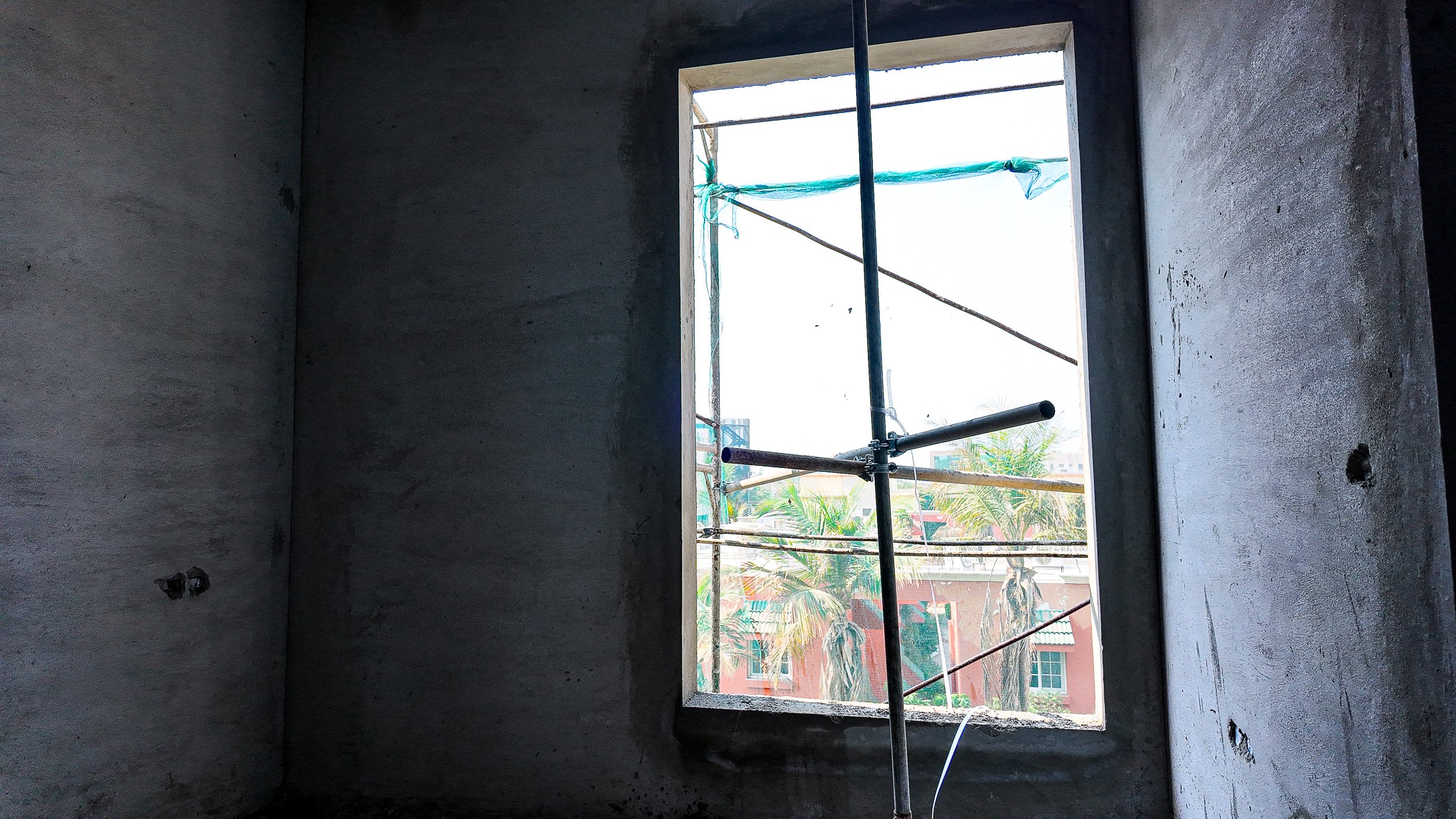

تغطية الواجهات بشبكات الحماية الخضراء، واستخدام الساحة المجاورة لتشوين مخلفات البناء والمواد.

قراءة الإنجاز

رغم أن نسبة الإنجاز المسجلة دفترياً هي 0%، إلا أن الصور تؤكد تجاوز المشروع لمرحلة الهيكل الإنشائي بنسبة كبيرة والدخول في مرحلة التشطيبات الأولية. الفجوة بين النسبة المسجلة والواقع البصري قد تعود لعدم اعتماد جداول الكميات أو المستخلصات بعد.

مقارنة بالزيارة السابقة

بمقارنة الصور الحالية بالسابقة، يظهر تقدم واضح في أعمال المباني الداخلية (البلوك) وبدء أعمال السيراميك التي لم تكن موجودة في الزيارة السابقة، بالإضافة إلى زيادة كثافة التمديدات الكهربائية في الأسقف.

المراحل القادمة المتوقعة

استكمال أعمال اللياسة الداخلية، البدء في تركيب إطارات النوافذ والأبواب، ومتابعة أعمال العزل المائي للمناطق الرطبة.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
1/4 مكتملمتوسط ▲ +3%
أعمال الخرسانة
0%
أعمال السباكة▲ +15%
0%
أعمال الكهرباء-15%
0%
أعمال التشطيب▲ +10%
0%
