الحمراء كورنر
٢٩ يوليو ٢٠٢٦

٢٩ يوليو ٢٠٢٦

13%الإنجاز الكلي▲ +3% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

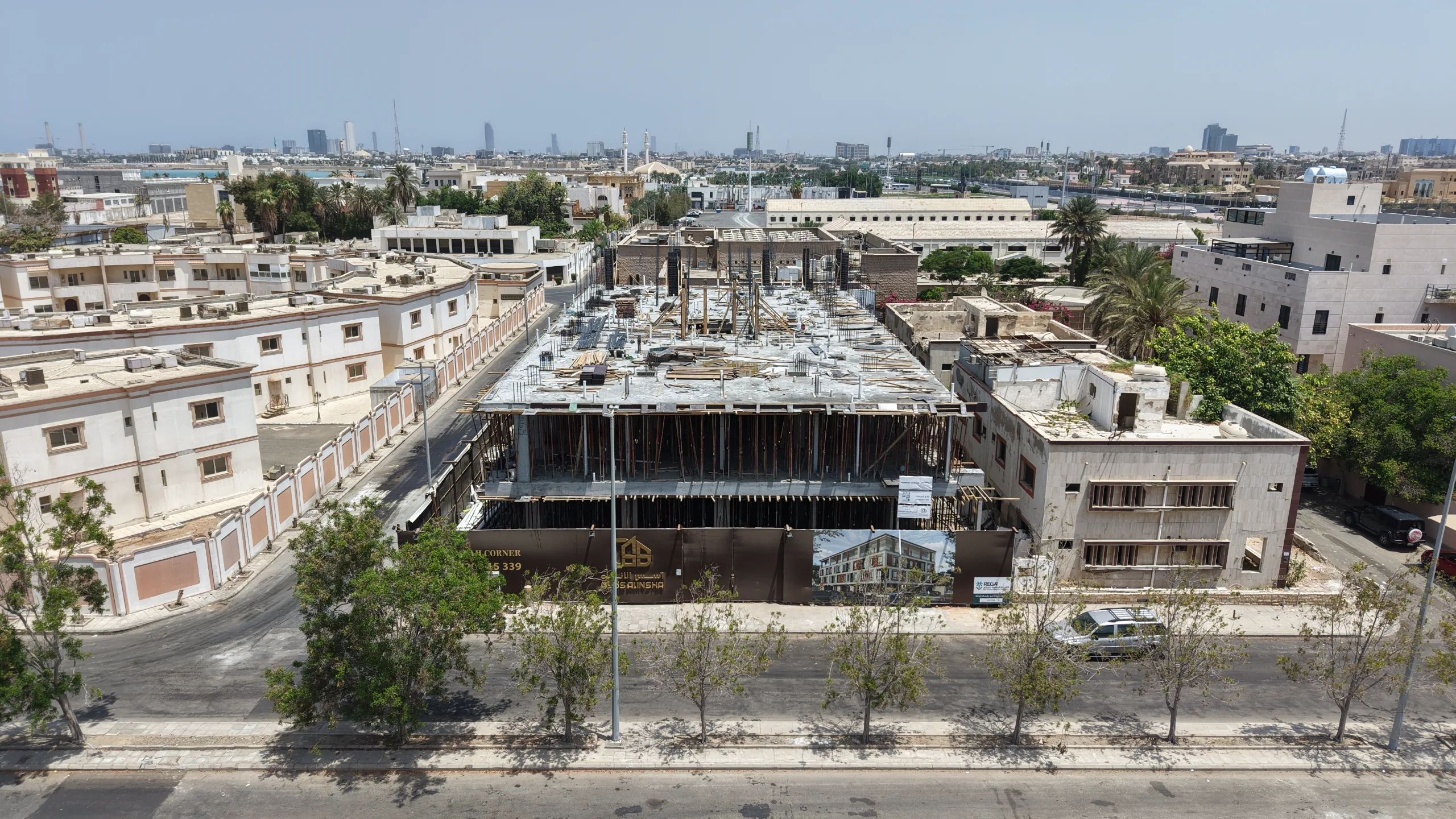

التقرير الهندسي

تم إحراز تقدم ملحوظ في الهيكل الخرساني للمشروع خلال شهر يوليو، حيث تم الانتهاء من صب بلاطة السقف للدور الأرضي والبدء في أعمال تسليح ونجارة أعمدة الدور الأول، مع استمرار أعمال التأسيسات الأولية للخدمات.
التغيّرات المرصودة
الهيكل الخرساني100%

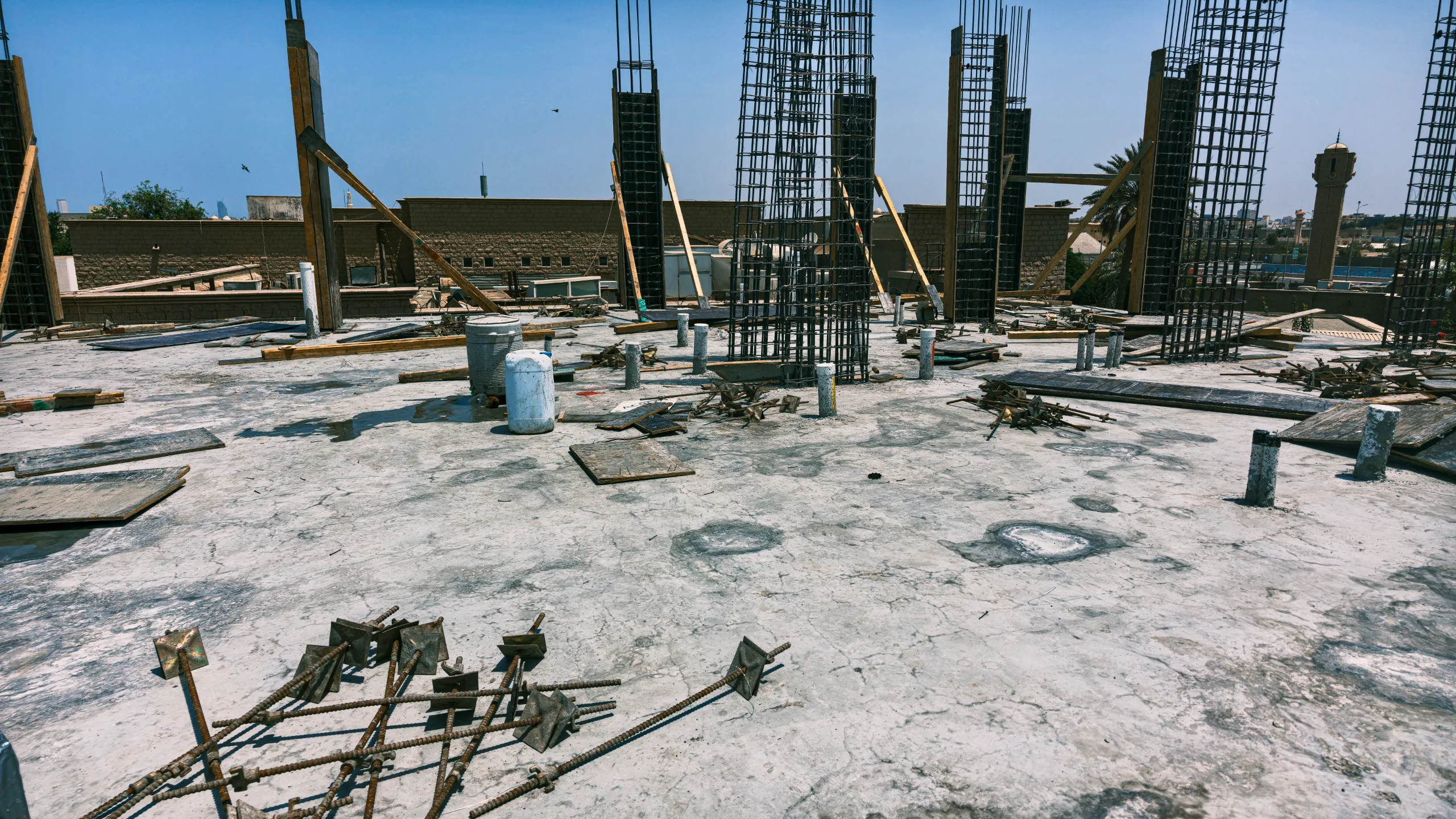

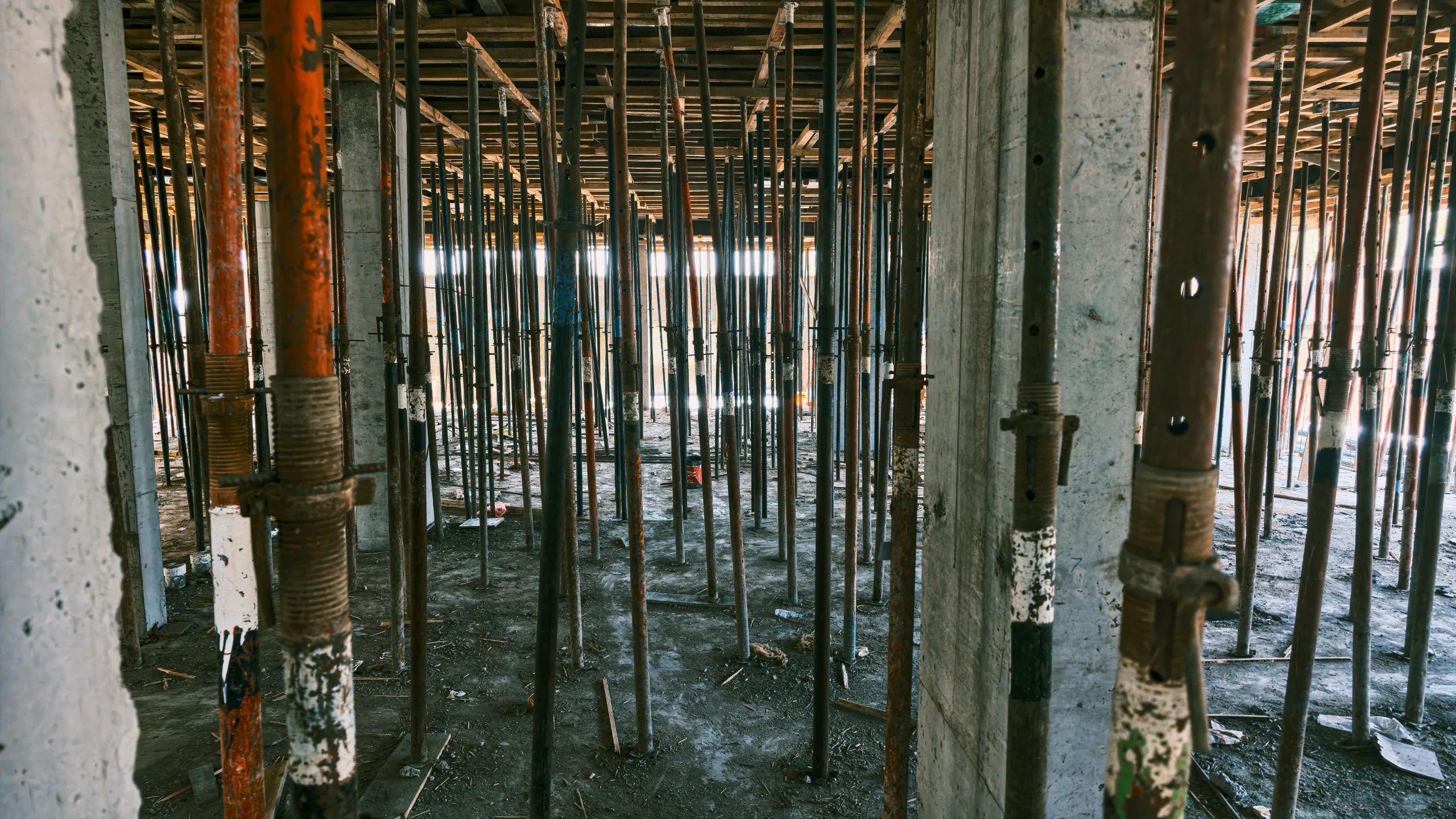

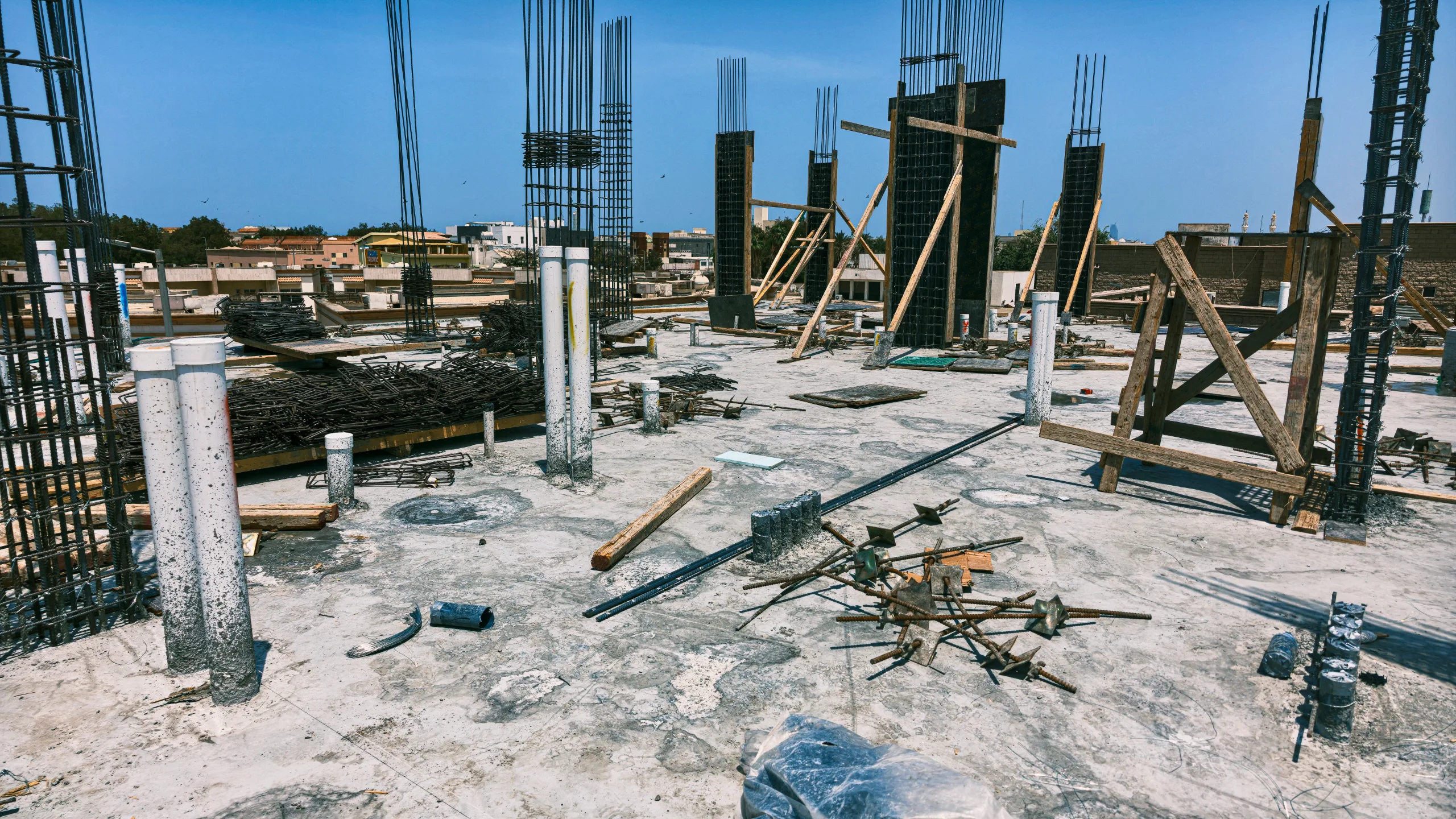

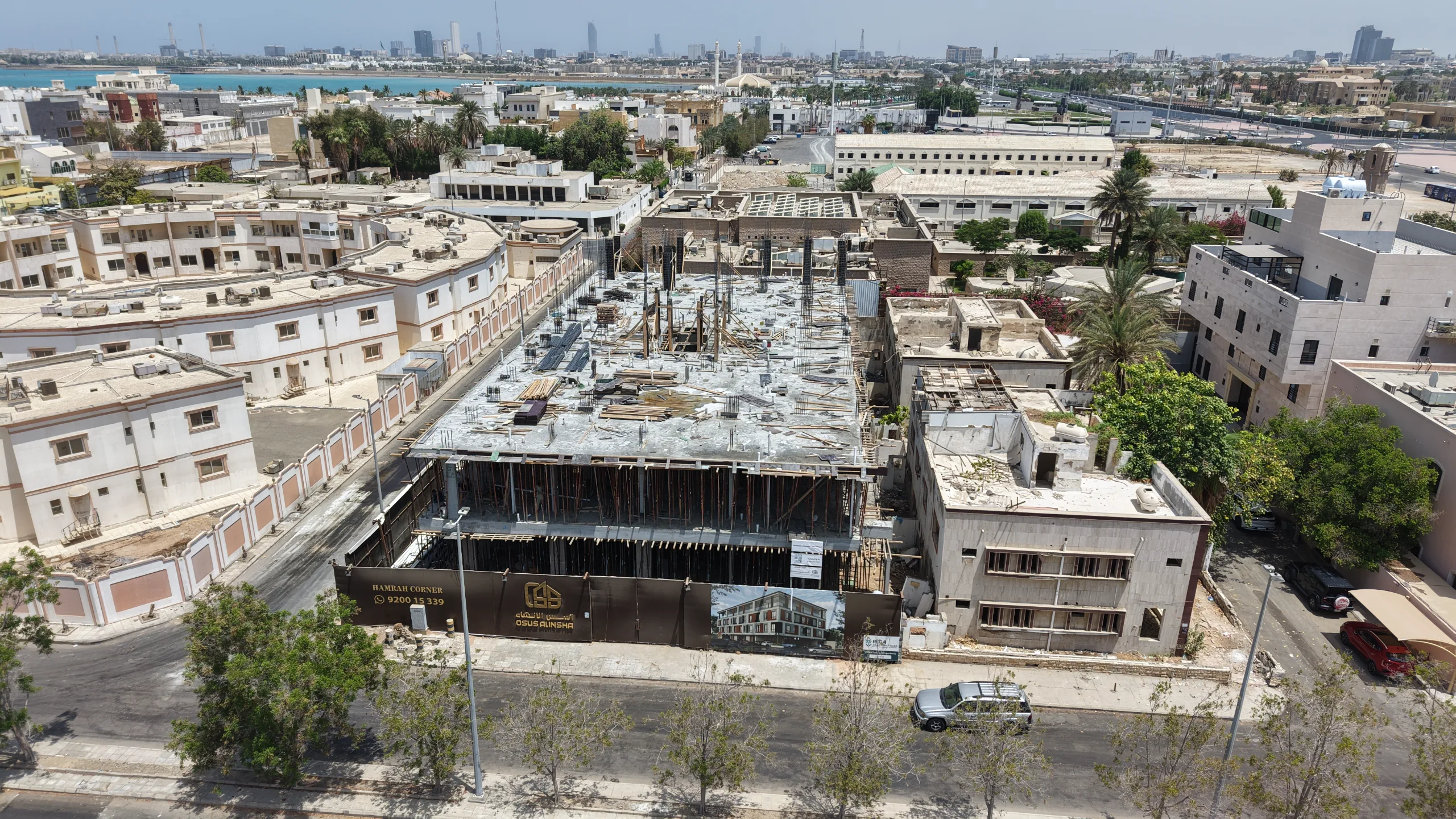

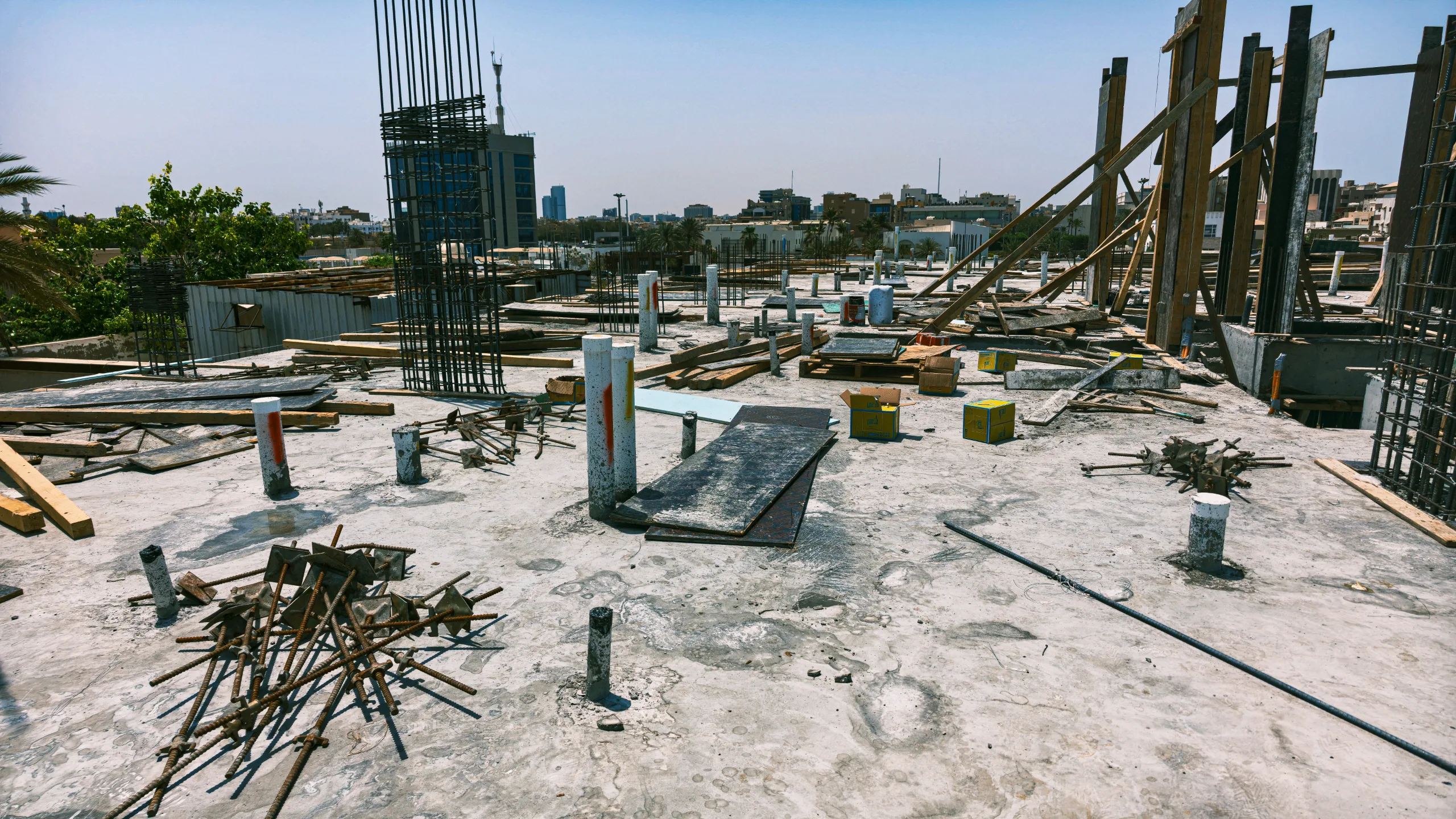

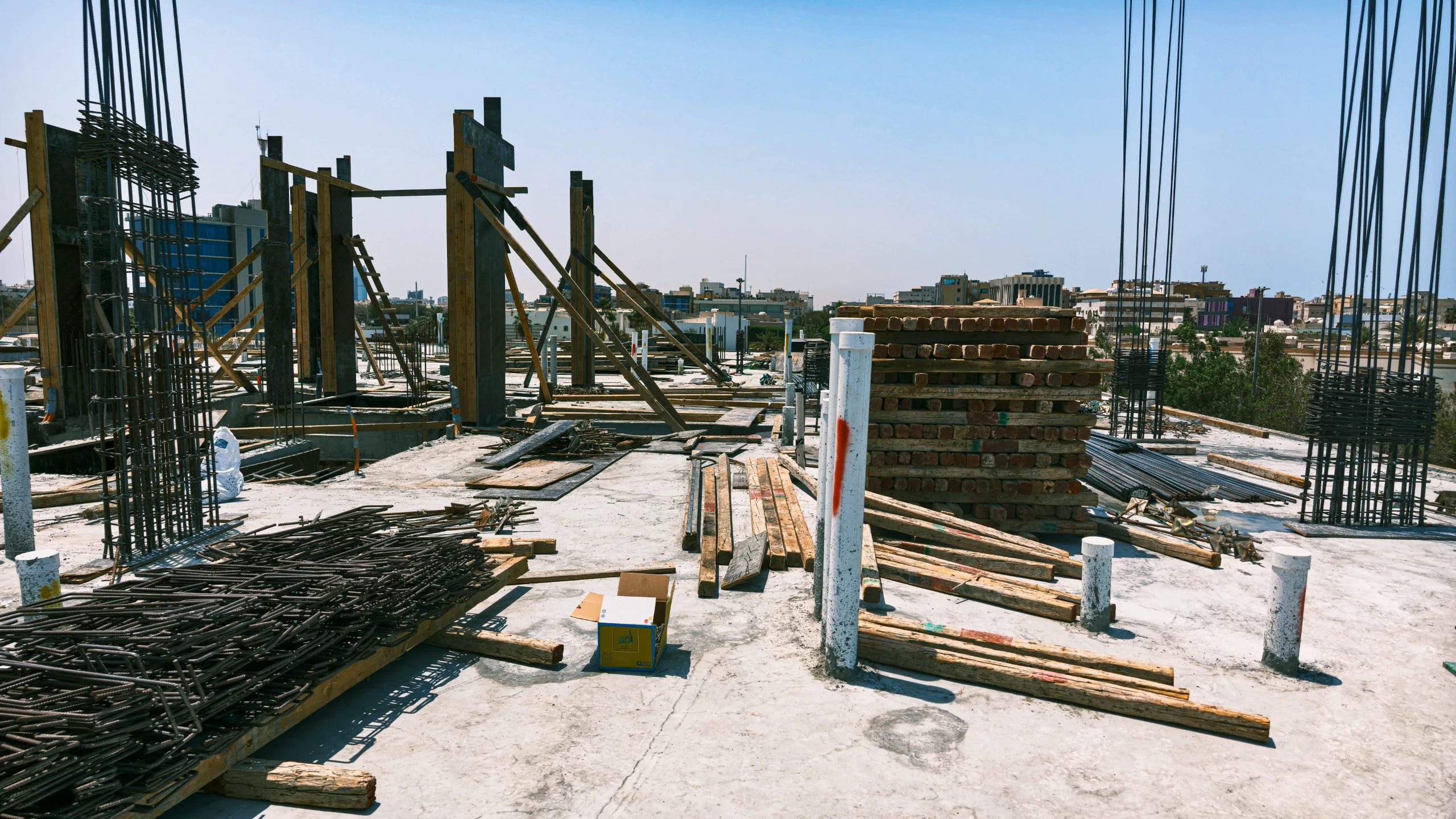

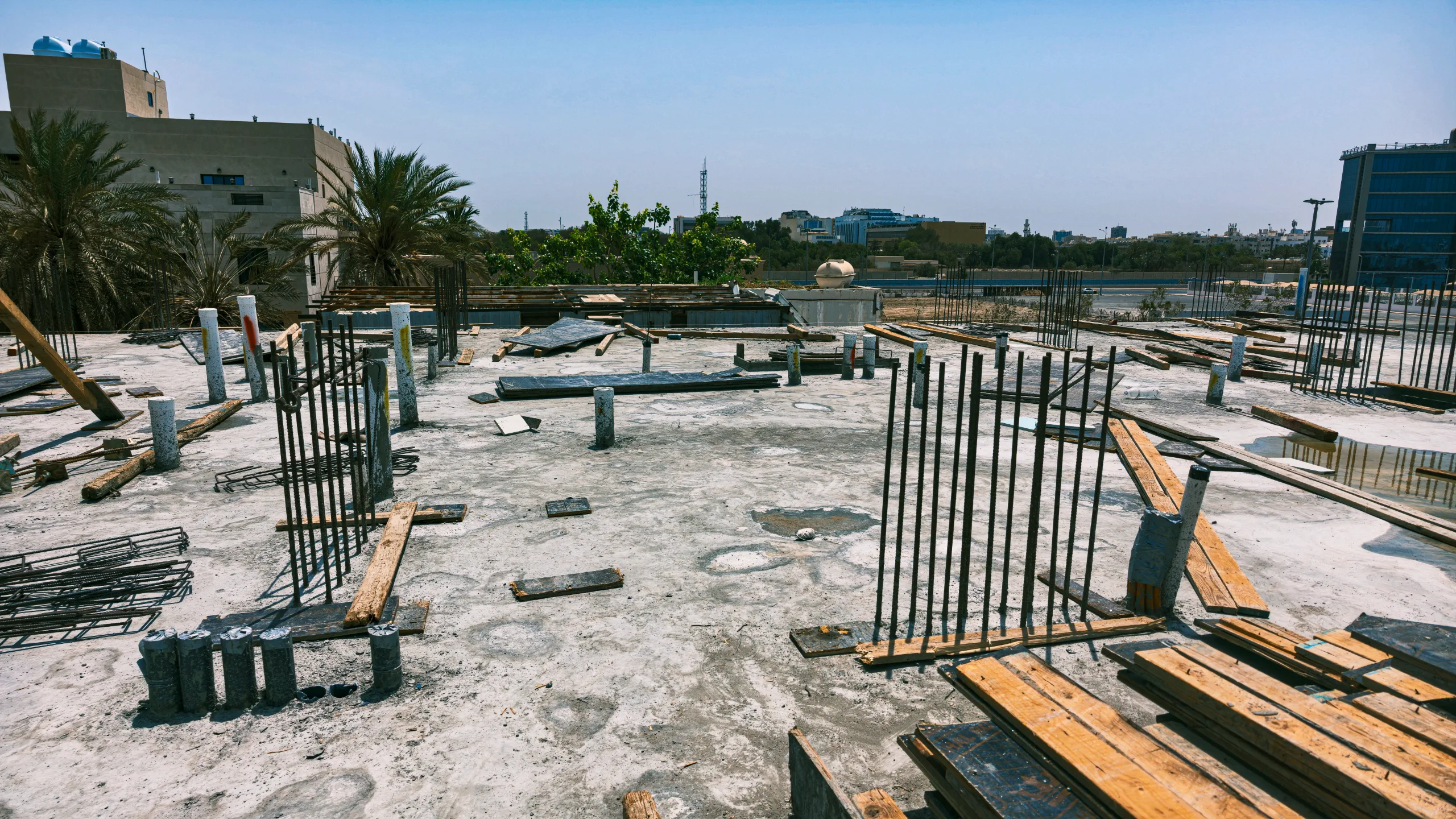

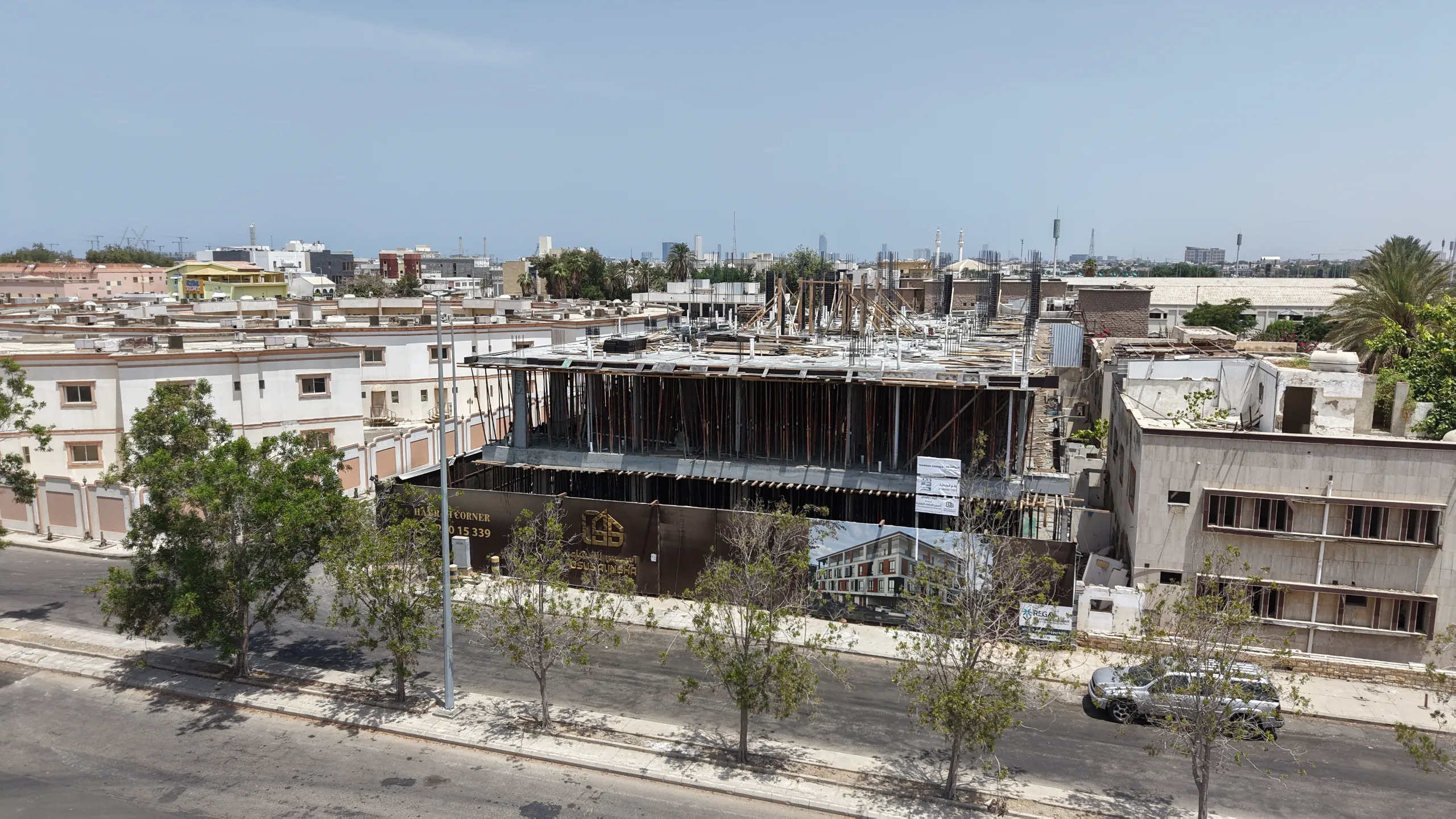

اكتمال صب بلاطة سقف الدور الأرضي بالكامل، وظهور حديد تسليح أعمدة الدور الأول مع تركيب القوالب الخشبية لبعضها، بالإضافة إلى وجود شدات معدنية داعمة للسقف.

أعمال التشطيب85%

بدء أعمال المباني (البلوك) في أجزاء محدودة من الدور الأرضي، مما يفسر نسبة الـ 5% المسجلة في بند التشطيبات.

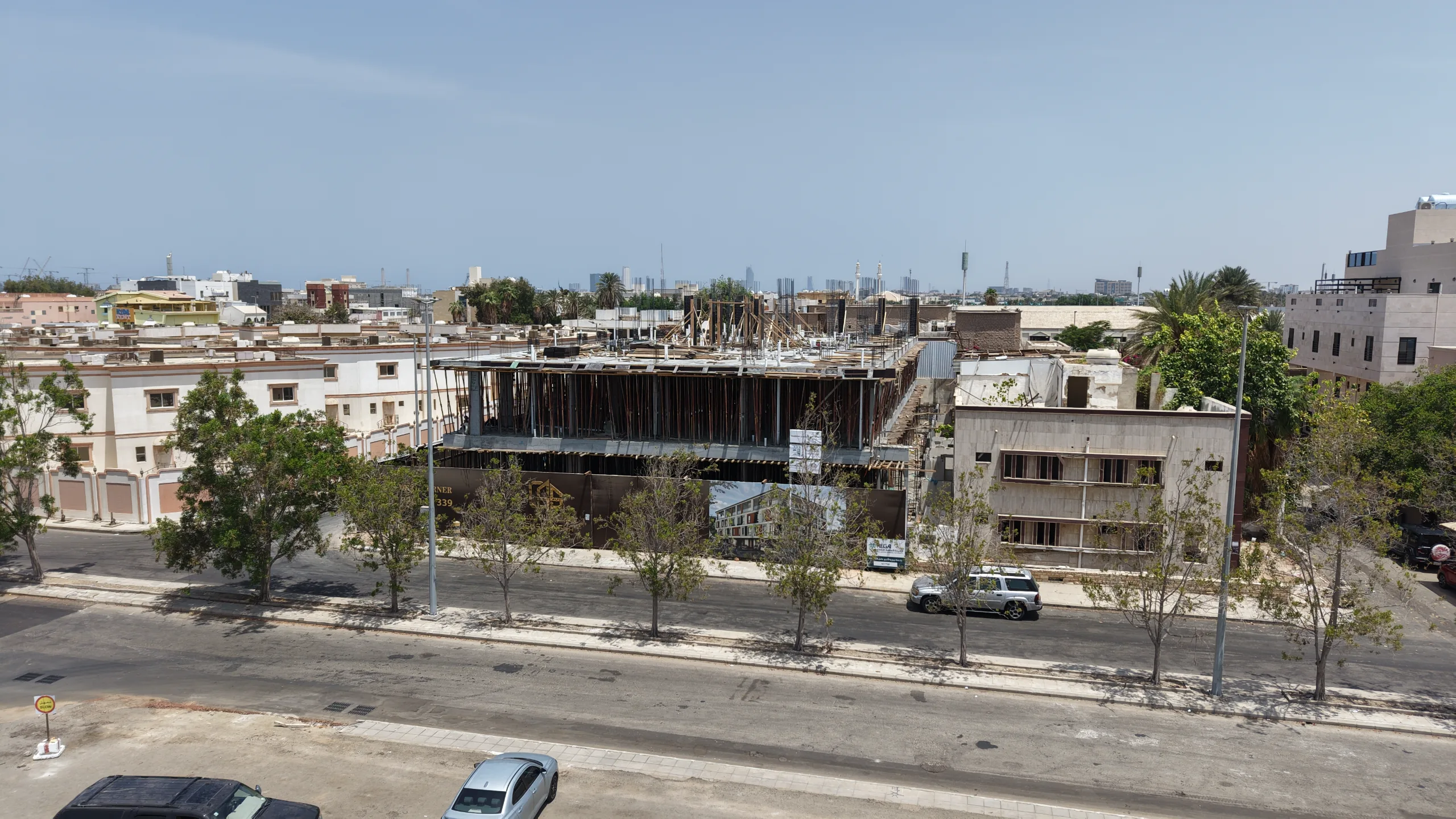

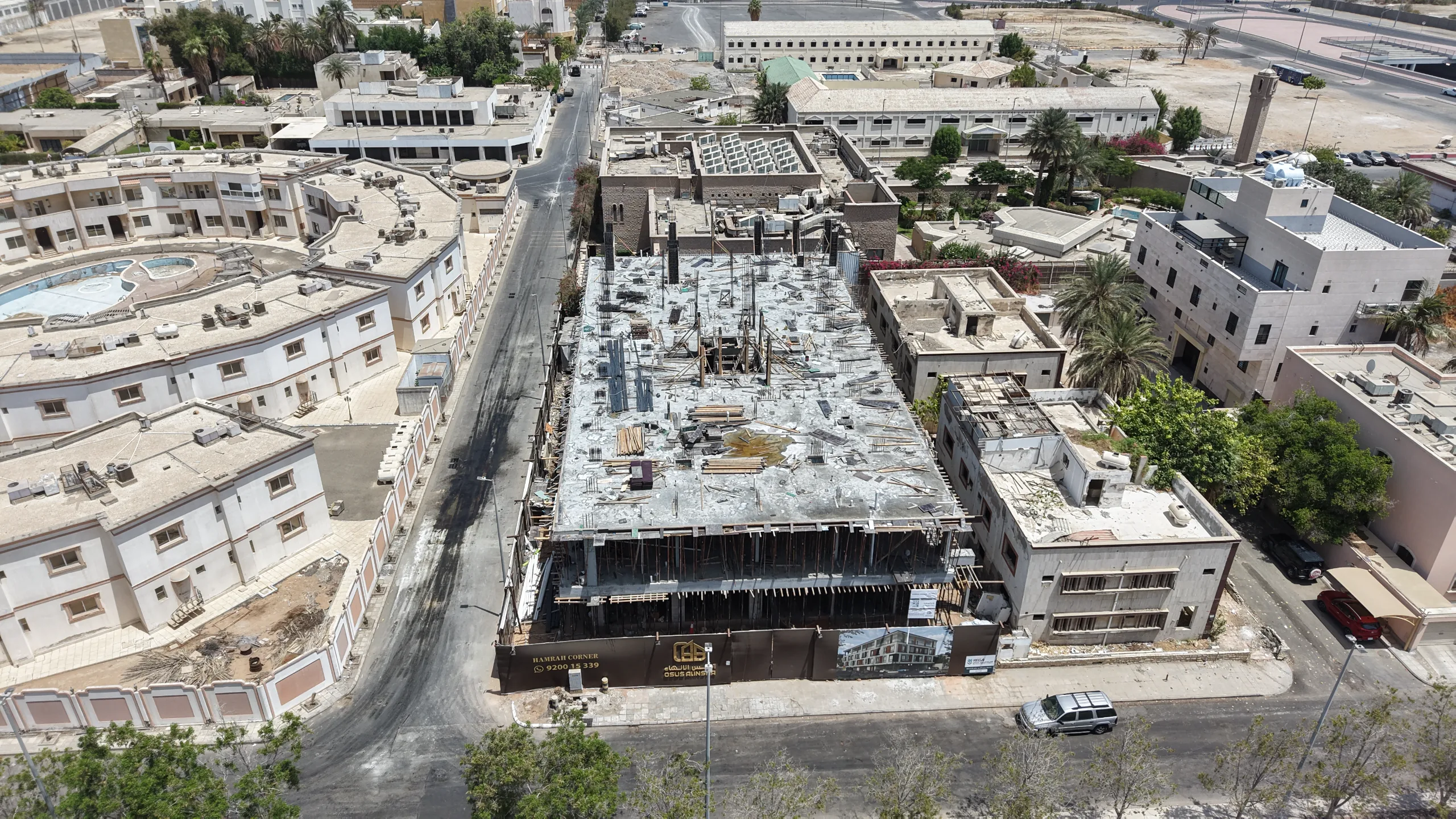

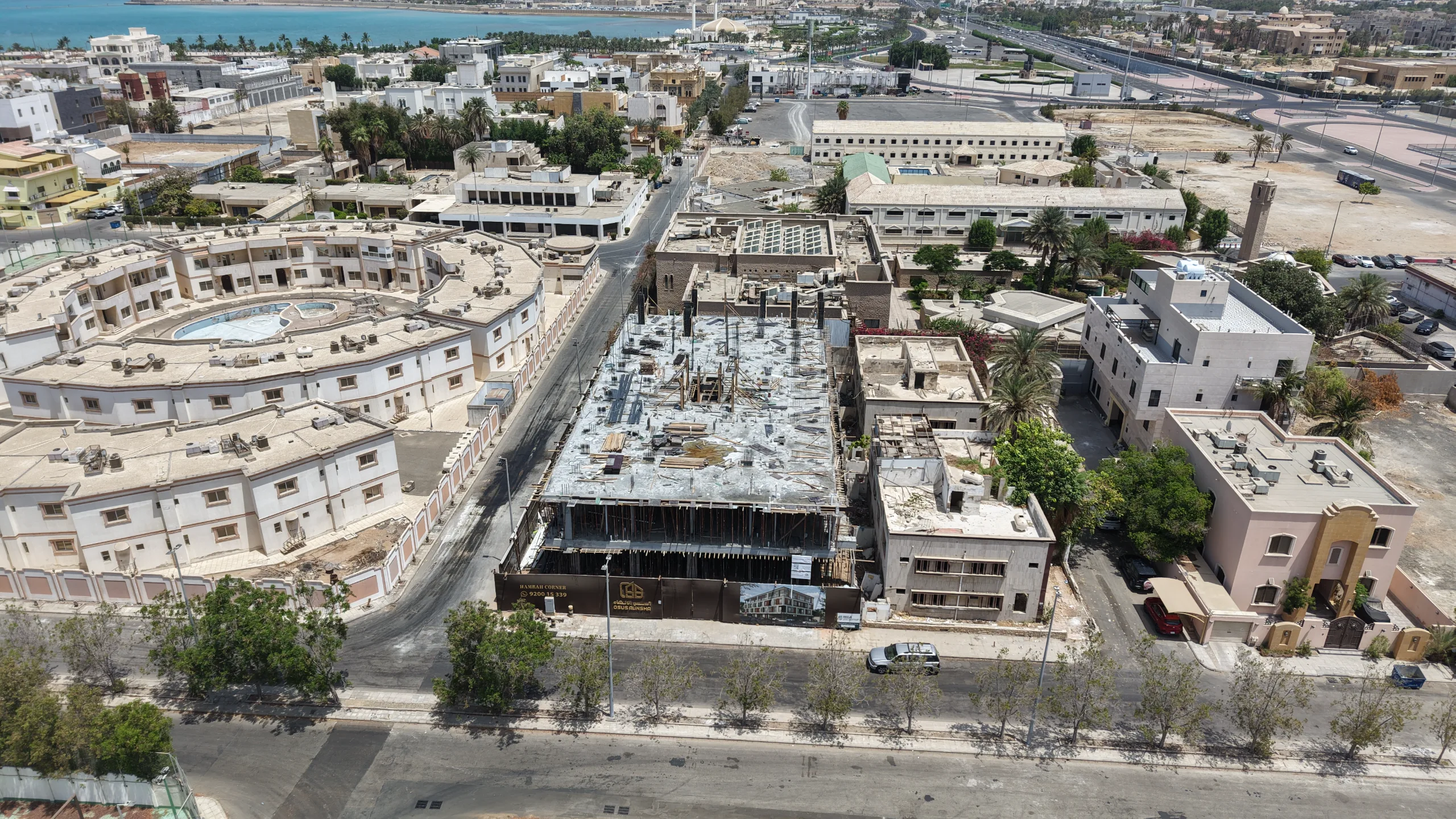

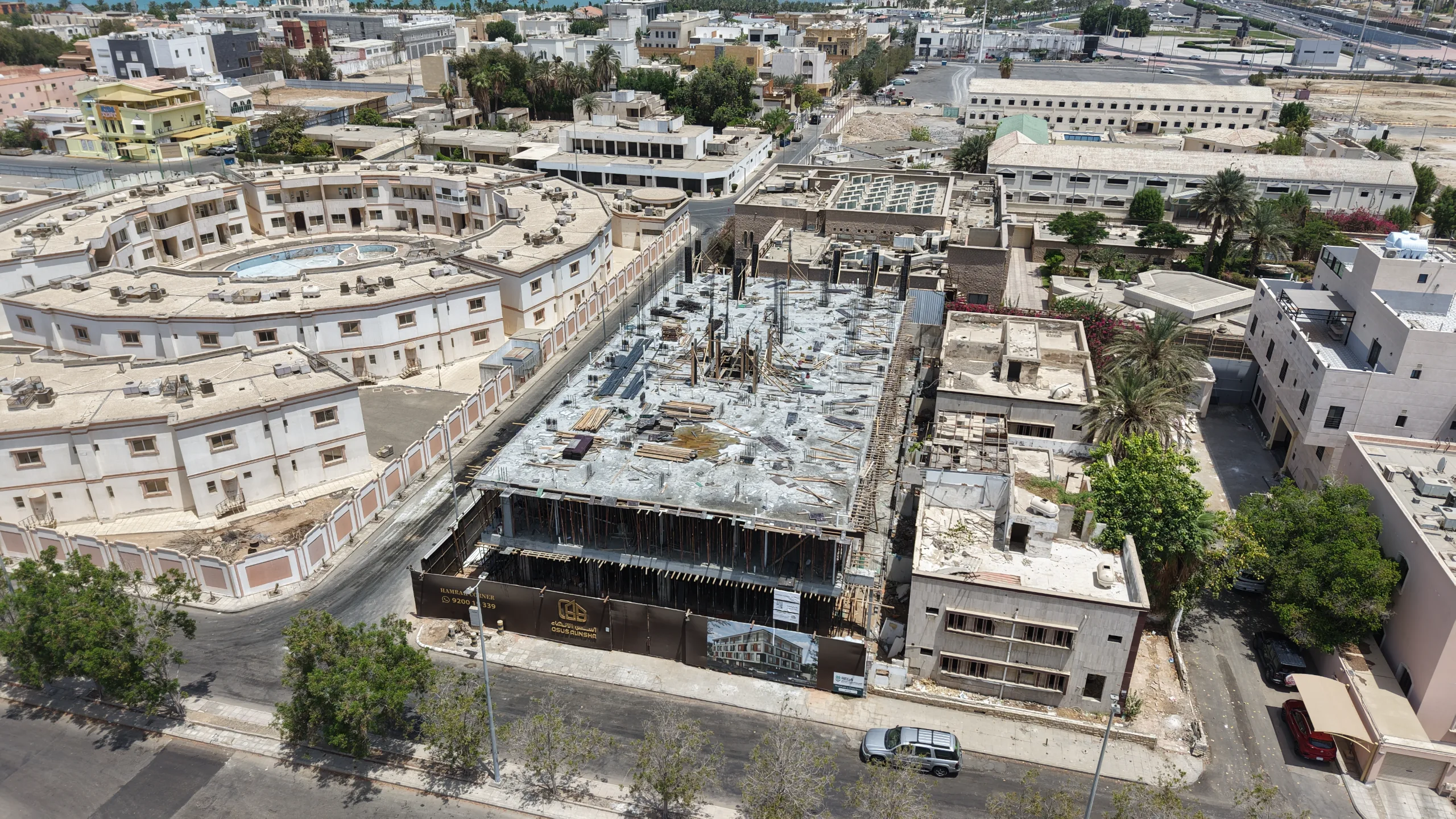

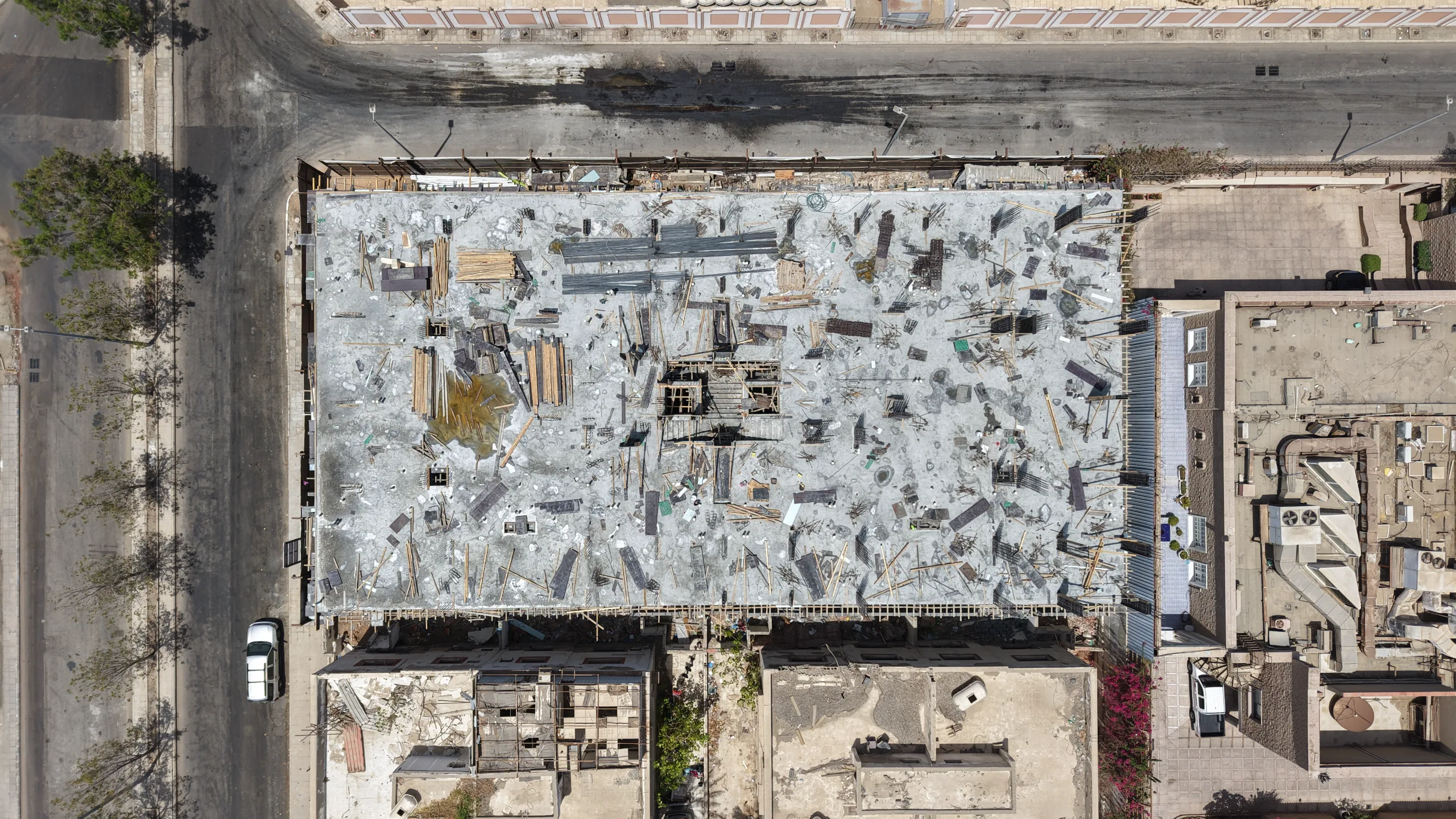

الموقع العام95%

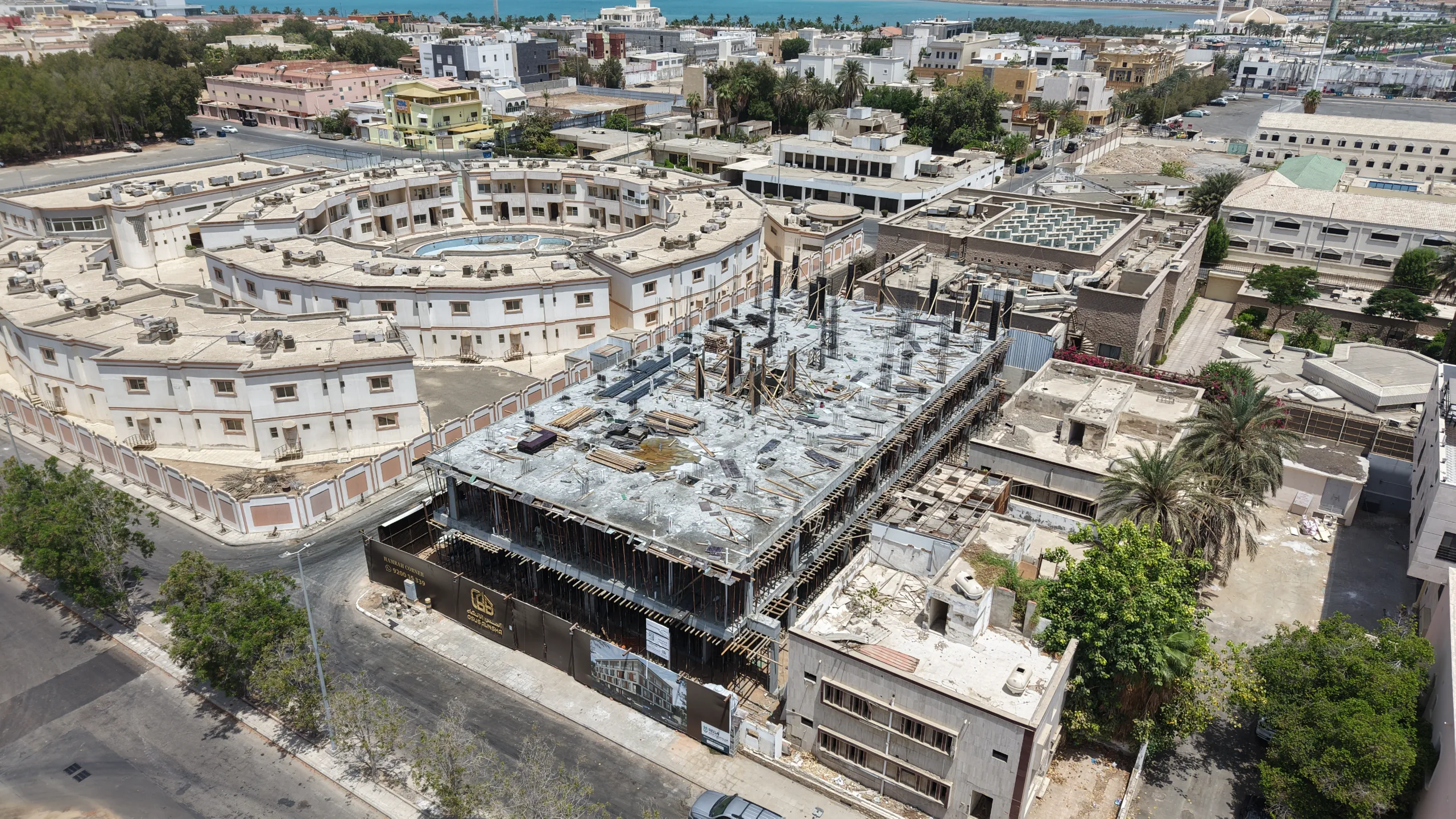

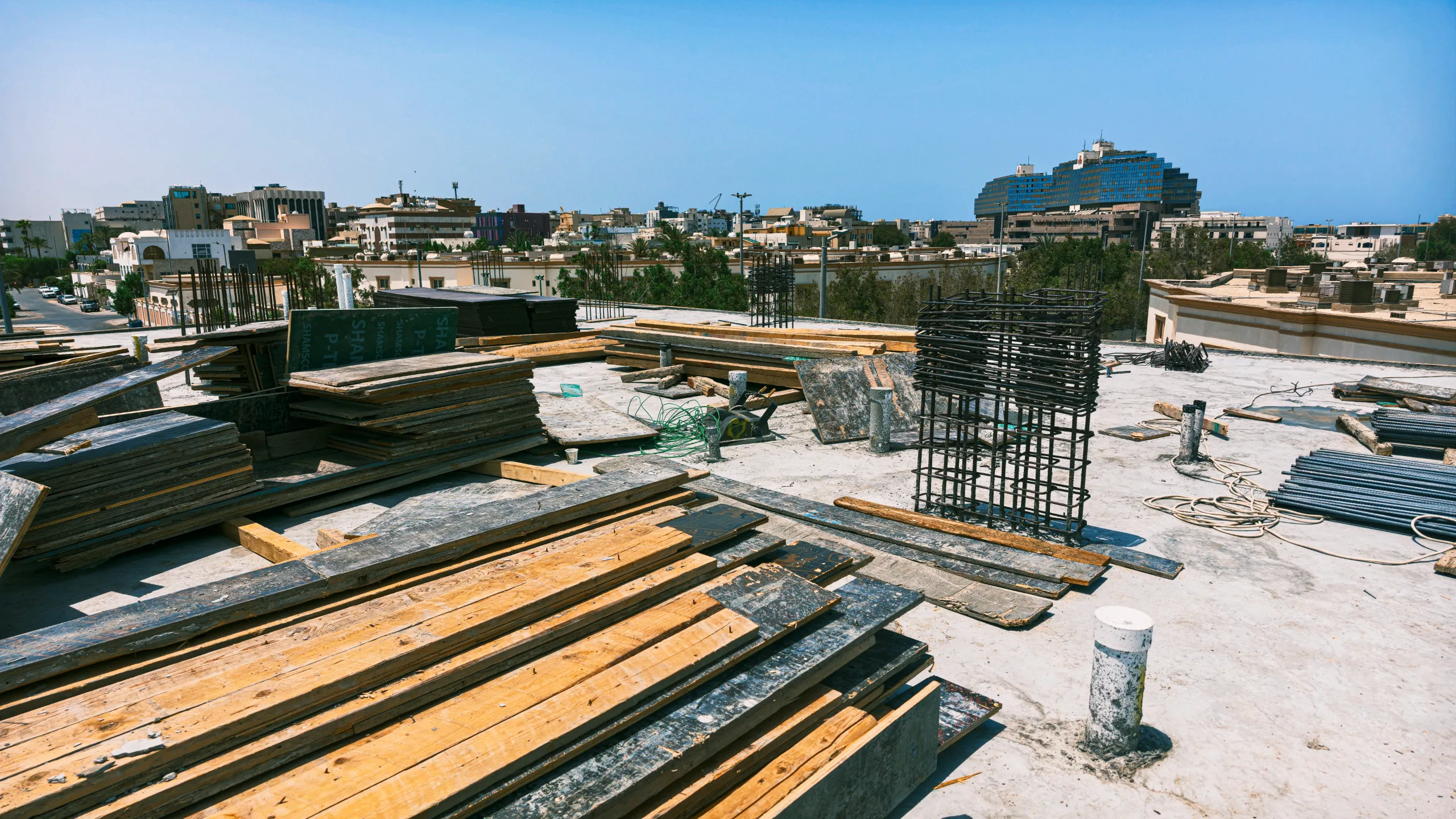

تنظيم منطقة العمل، وتشوين كميات من حديد التسليح والأخشاب فوق السقف المصبوب حديثاً، مع وجود أنابيب PVC للتأسيسات الكهربائية والميكانيكية.

قراءة الإنجاز

تتوافق الصور مع الزيادة المسجلة في أعمال الخرسانة (+12%)، حيث انتقل العمل من مرحلة نجارة السقف في الزيارة السابقة إلى سقف مصبوب وأعمدة دور جديد. كما يظهر بدء أعمال المباني التي تدعم نسبة الـ 5% في التشطيبات.

مقارنة بالزيارة السابقة

بالمقارنة مع صور الزيارة السابقة (18-23)، كان المشروع في مرحلة الشدات الخشبية لسقف الدور الأرضي، بينما تظهر الصور الحالية (1-17) سقفاً مكتملاً وبداية صريحة لأعمدة الدور الأول وأعمال المباني.

المراحل القادمة المتوقعة

صب أعمدة الدور الأول، البدء في شدات سقف الدور الأول، وتكثيف أعمال مباني الدور الأرضي.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/4 مكتملمتوسط ▲ +4%
أعمال الخرسانة▲ +12%
0%
أعمال السباكة
0%
أعمال الكهرباء
0%
أعمال التشطيب▲ +5%
0%

تصوير الدرون

تصوير أرضي

ثلاثي الأبعاد

مشاركةتواصل عبر واتساب
