الحمراء كورنر
١٩ أغسطس ٢٠٢٦

١٩ أغسطس ٢٠٢٦

16%الإنجاز الكلي▲ +3% · مقارنةً بالزيارة السابقة

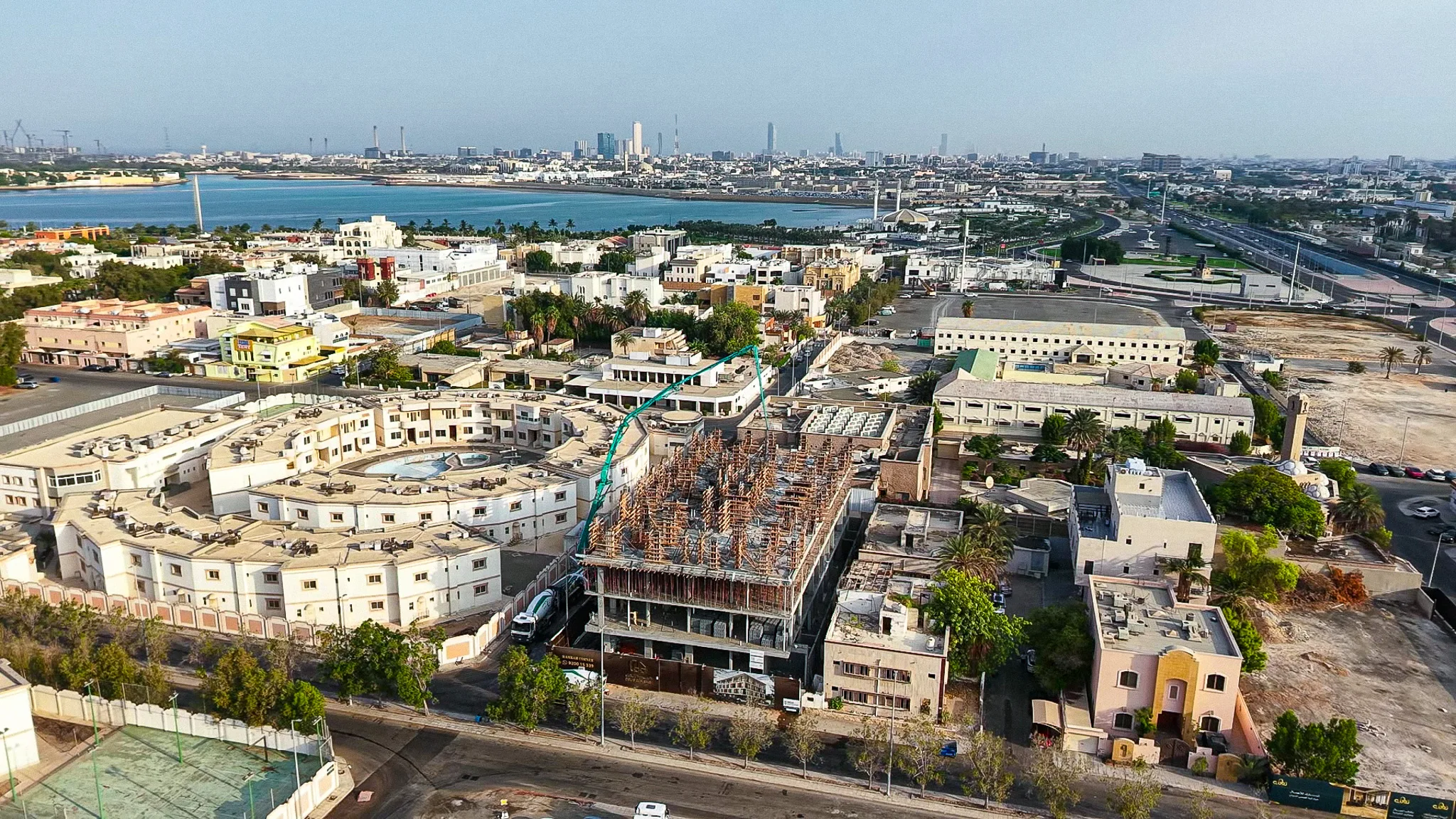

الفيديو الرئيسي

التقرير الهندسي

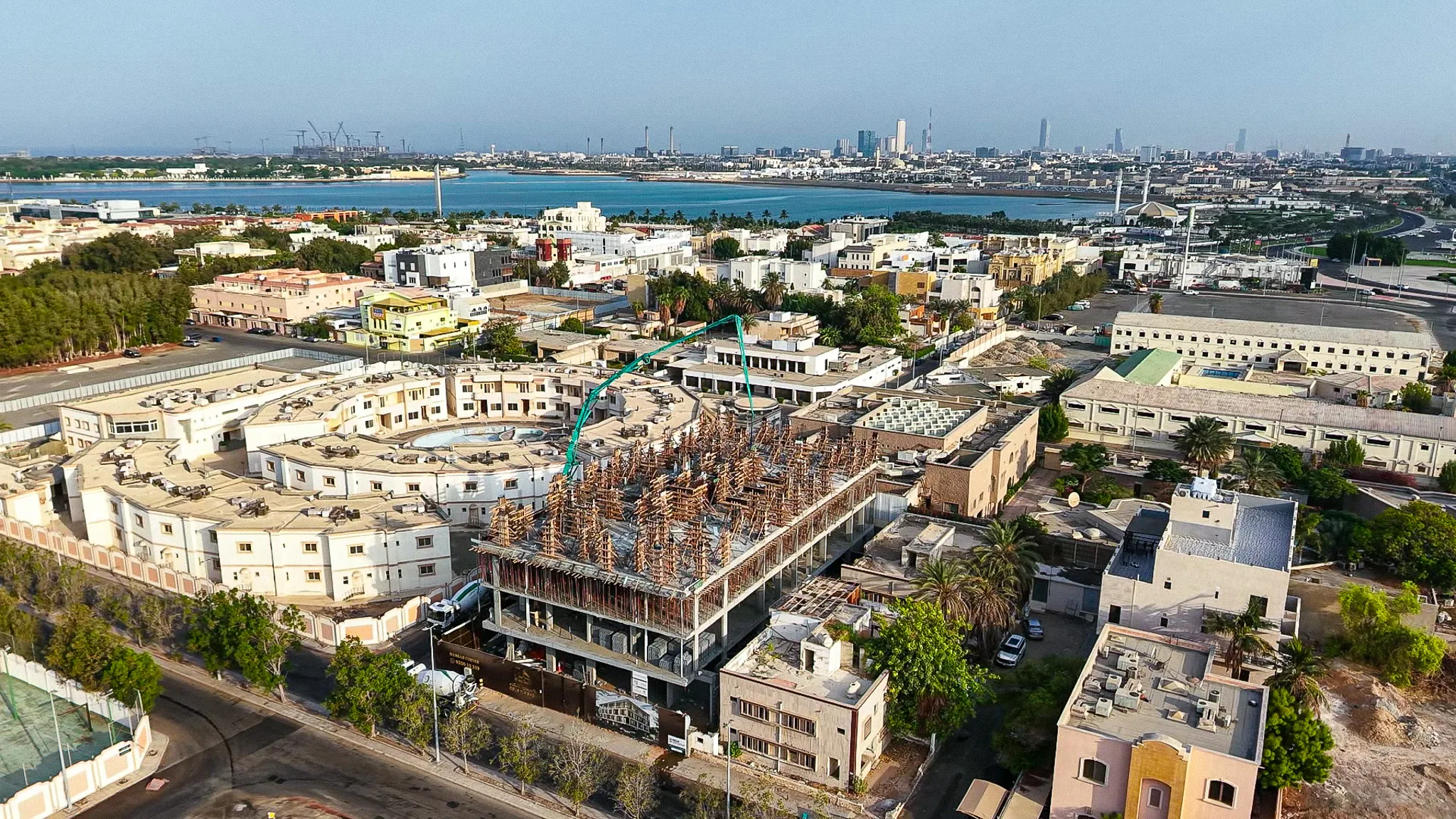

شهد المشروع تقدماً ملحوظاً في الهيكل الخرساني مع استمرار أعمال صب الأعمدة للدور الثاني، بالتوازي مع بدء أعمال المباني (البلوك) في الأدوار السفلية وتواجد مكثف للمعدات (مضخات الخرسانة وخلاطات) في الموقع.
التغيّرات المرصودة

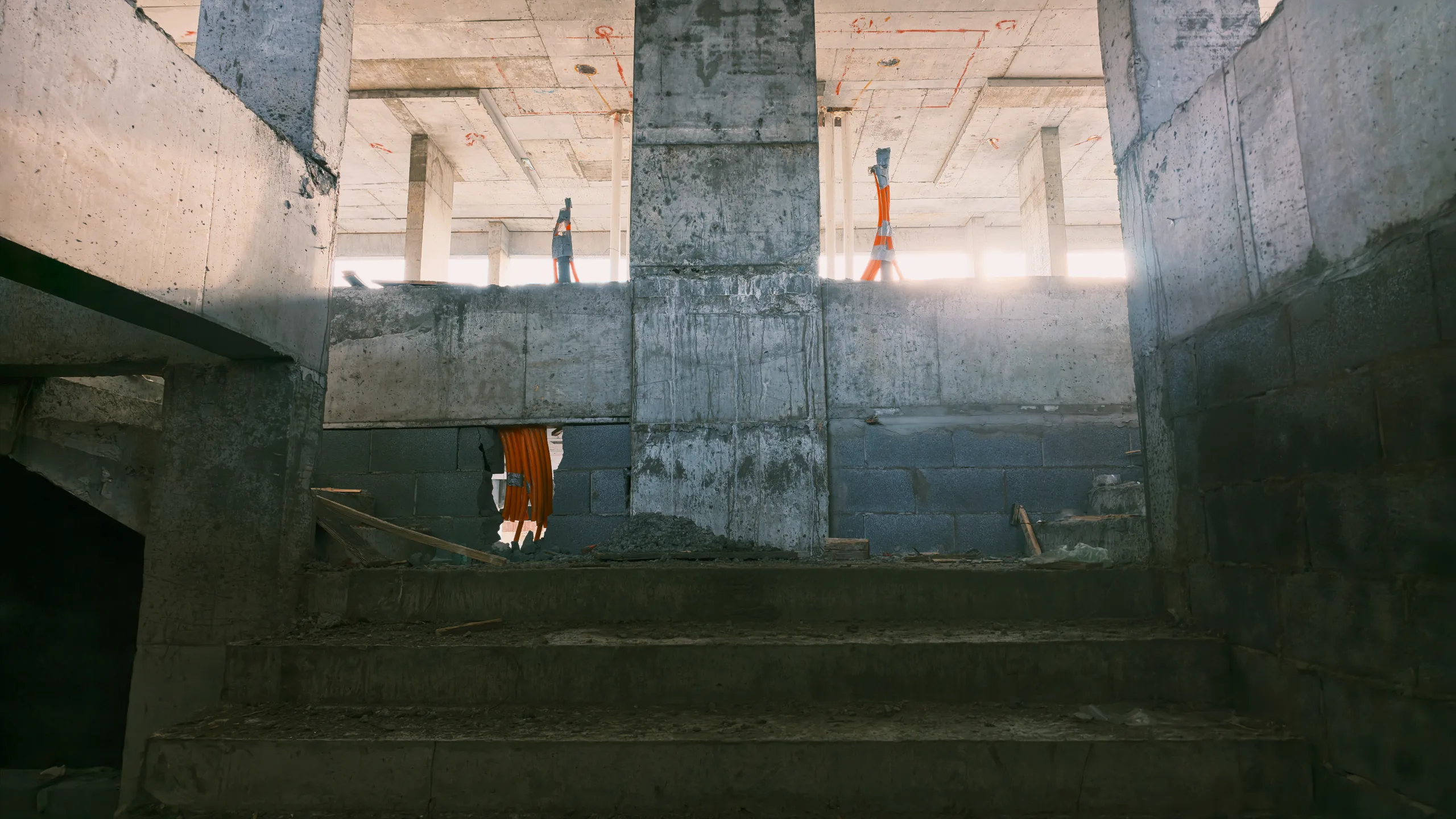

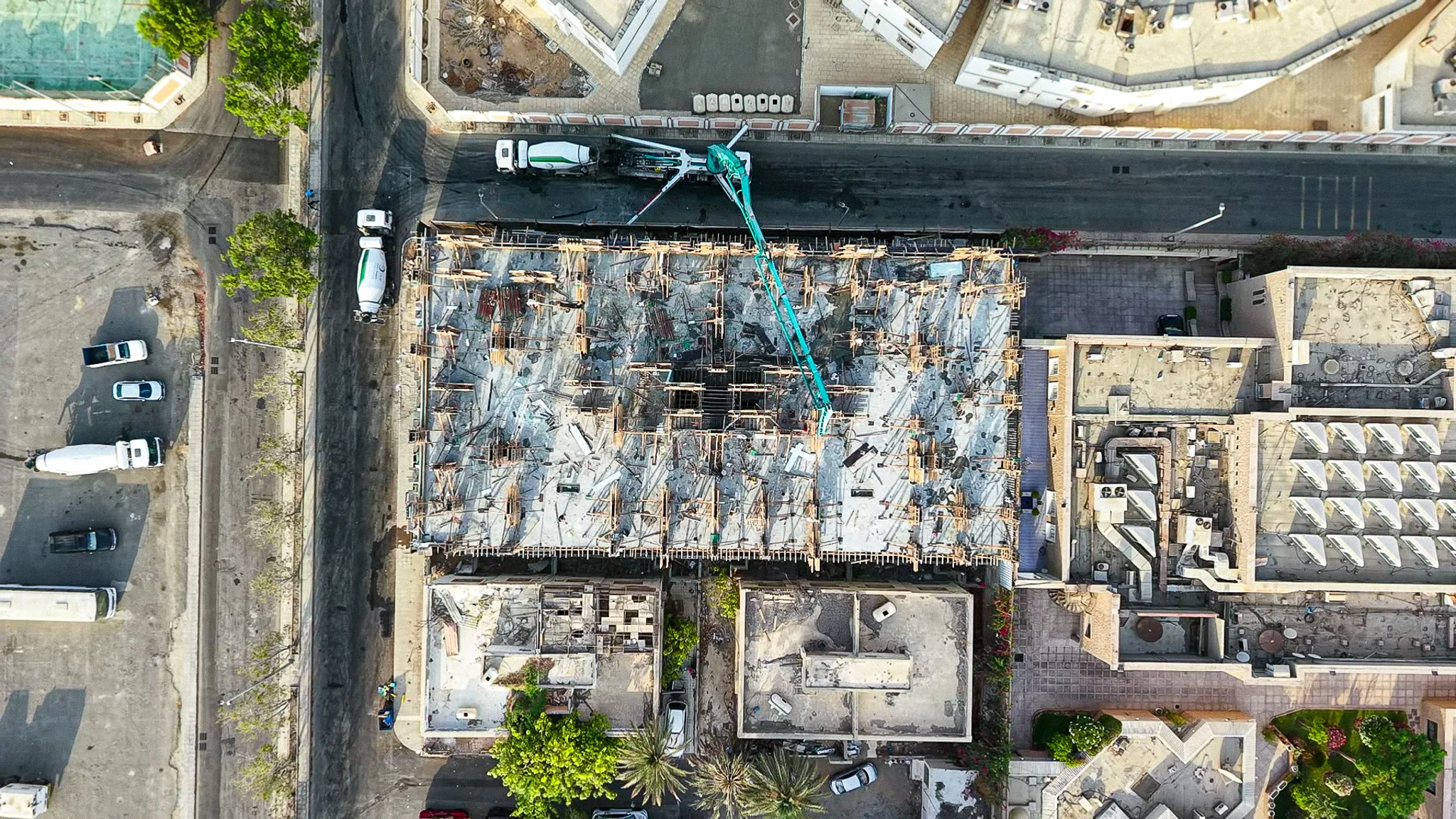

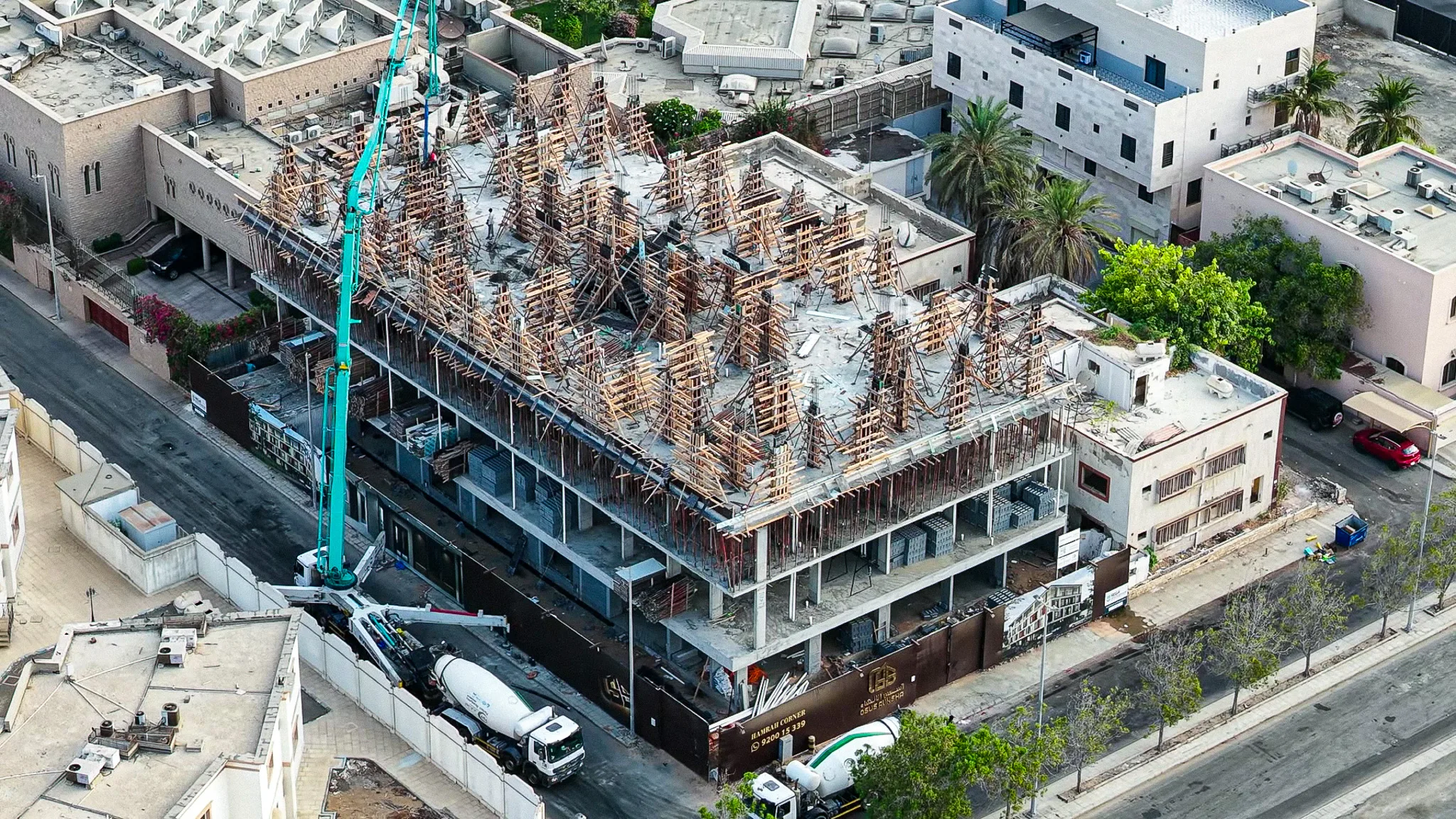

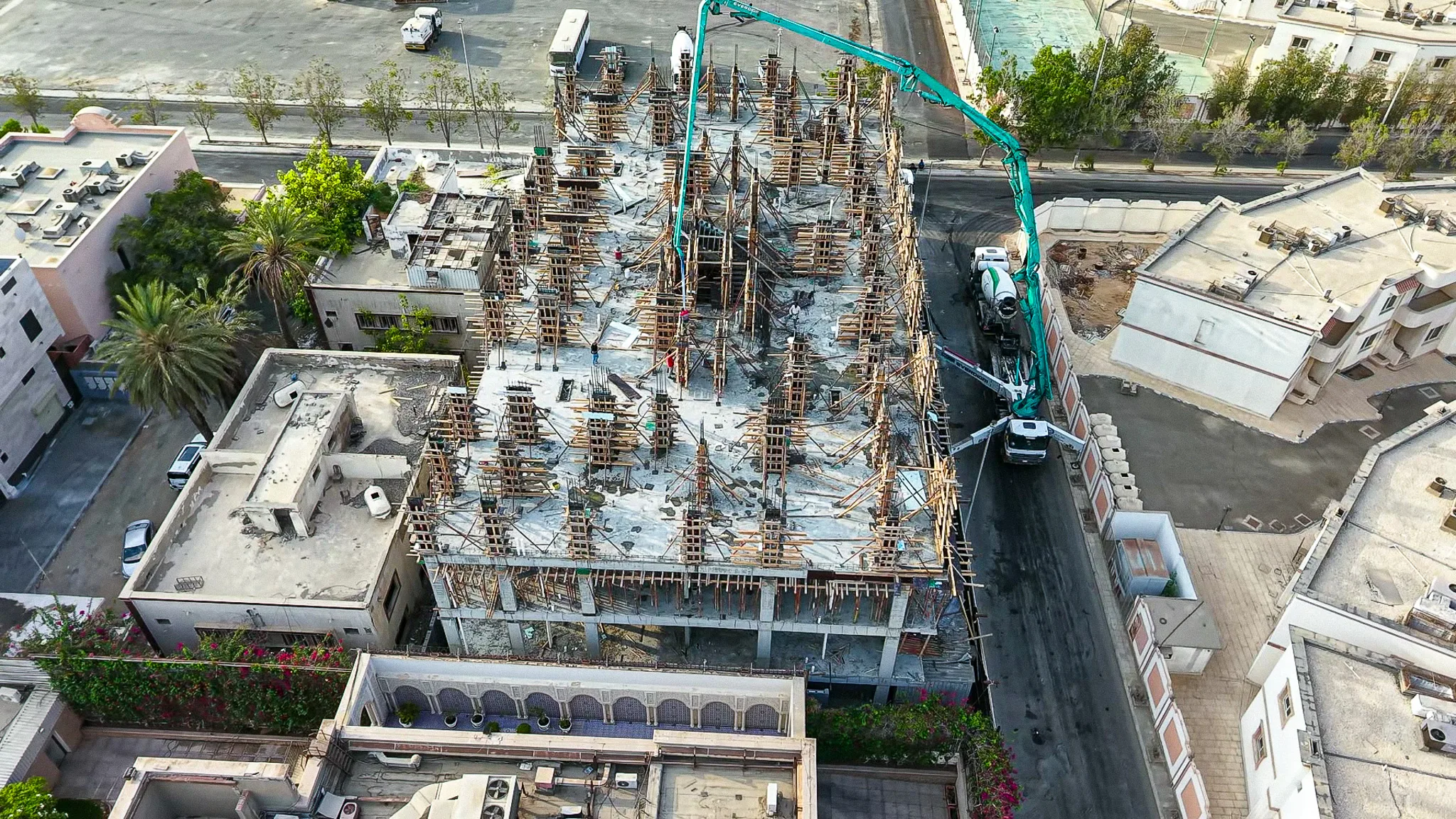

الهيكل الخرساني100%

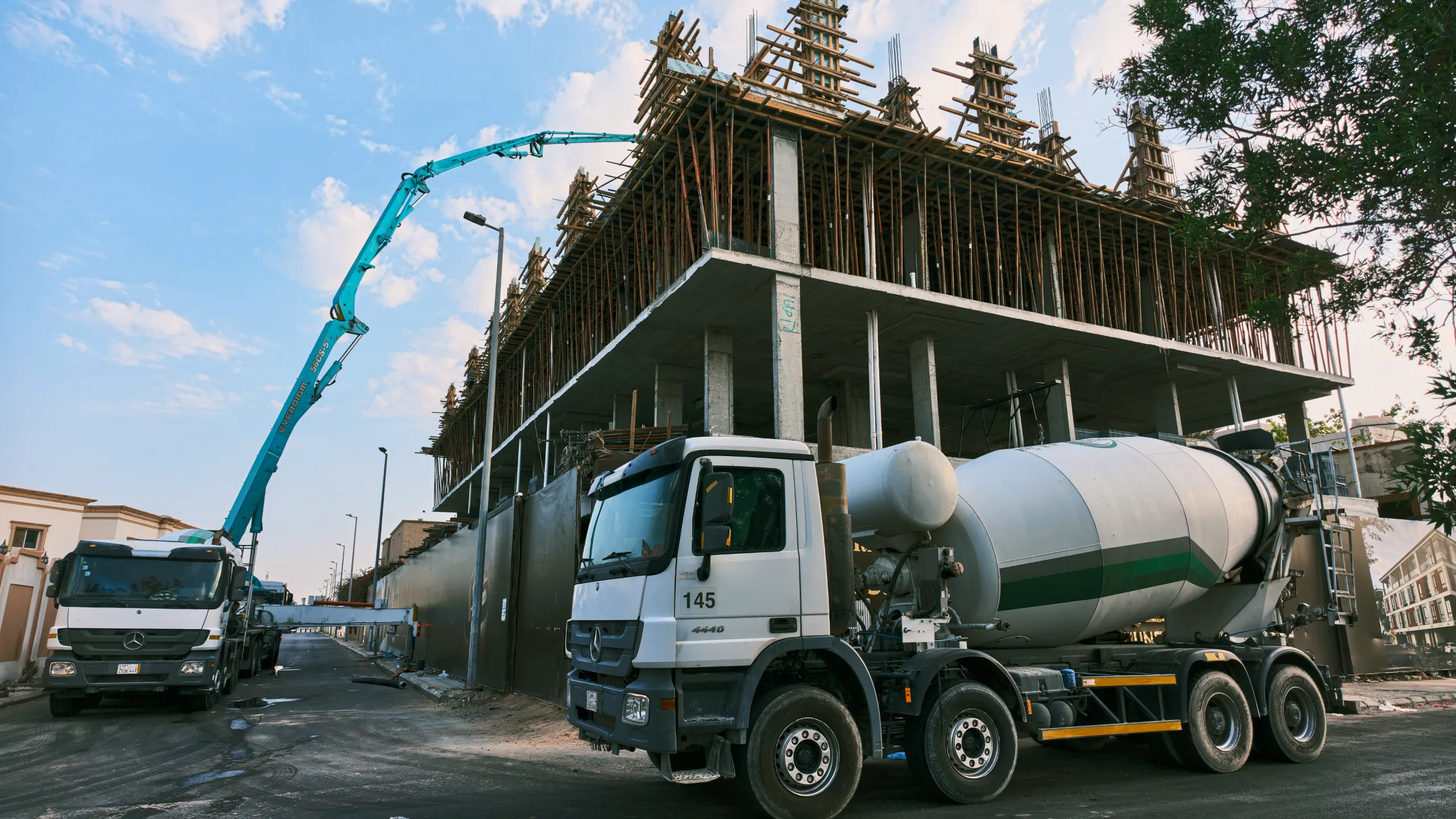

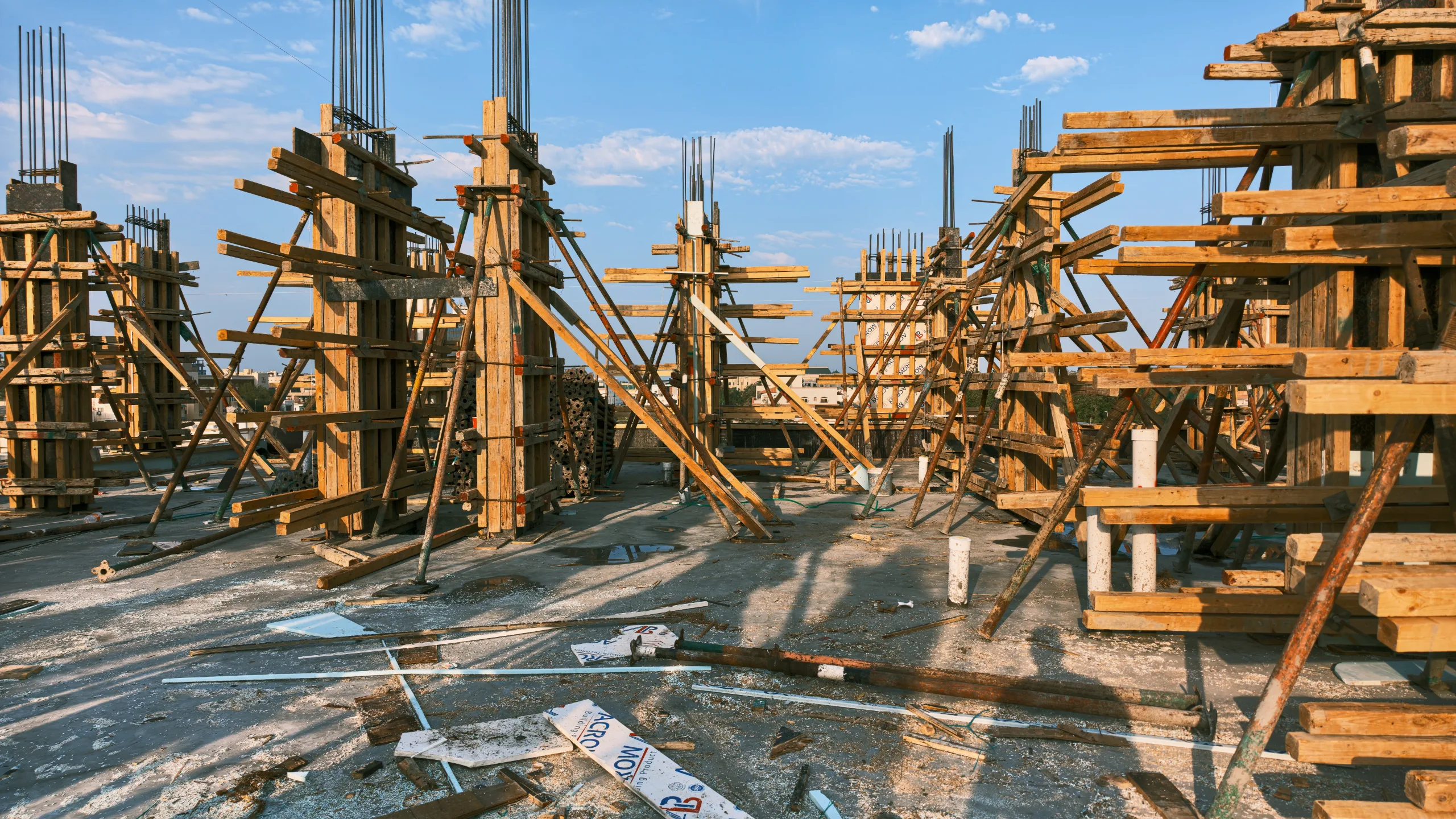

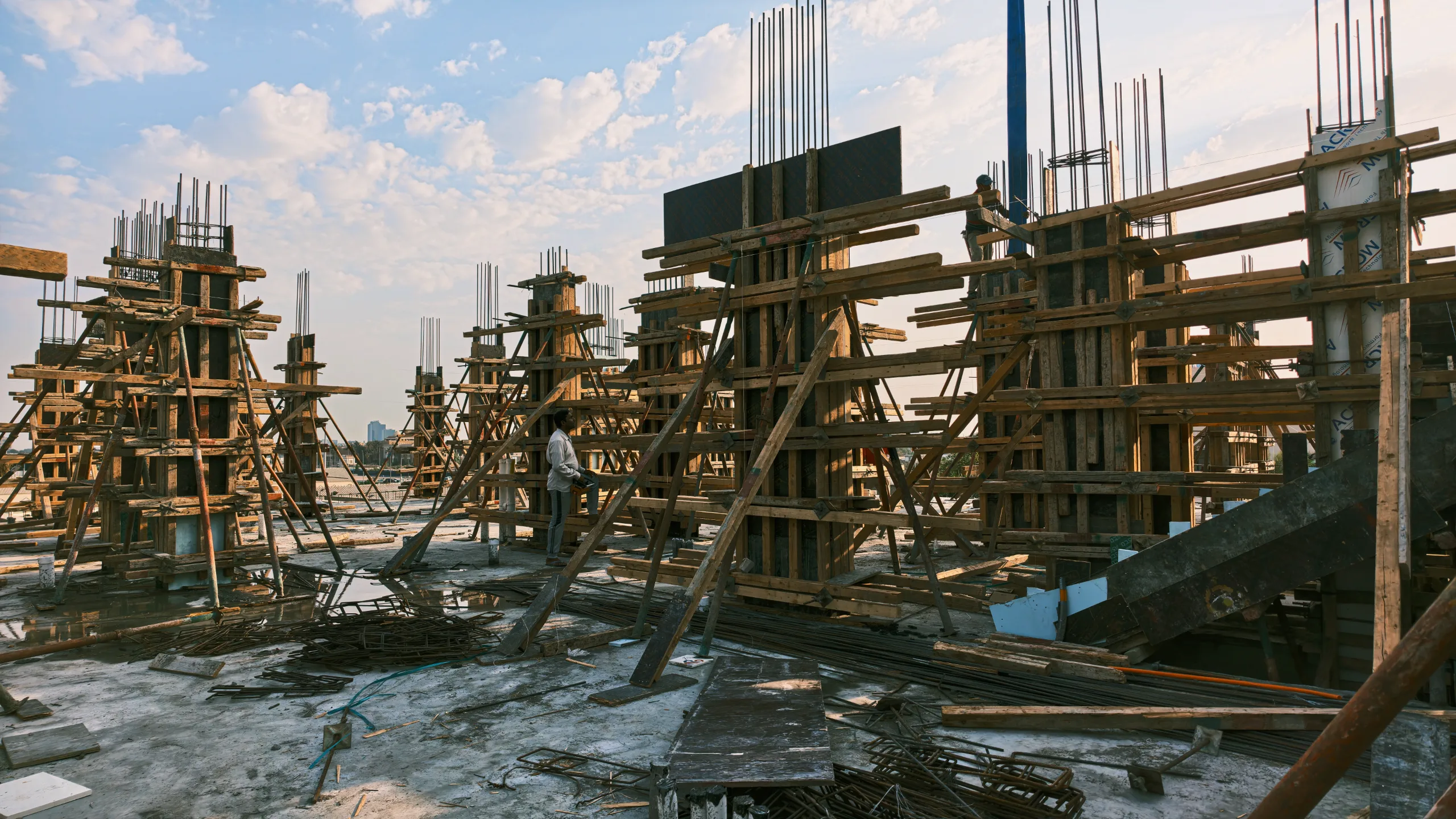

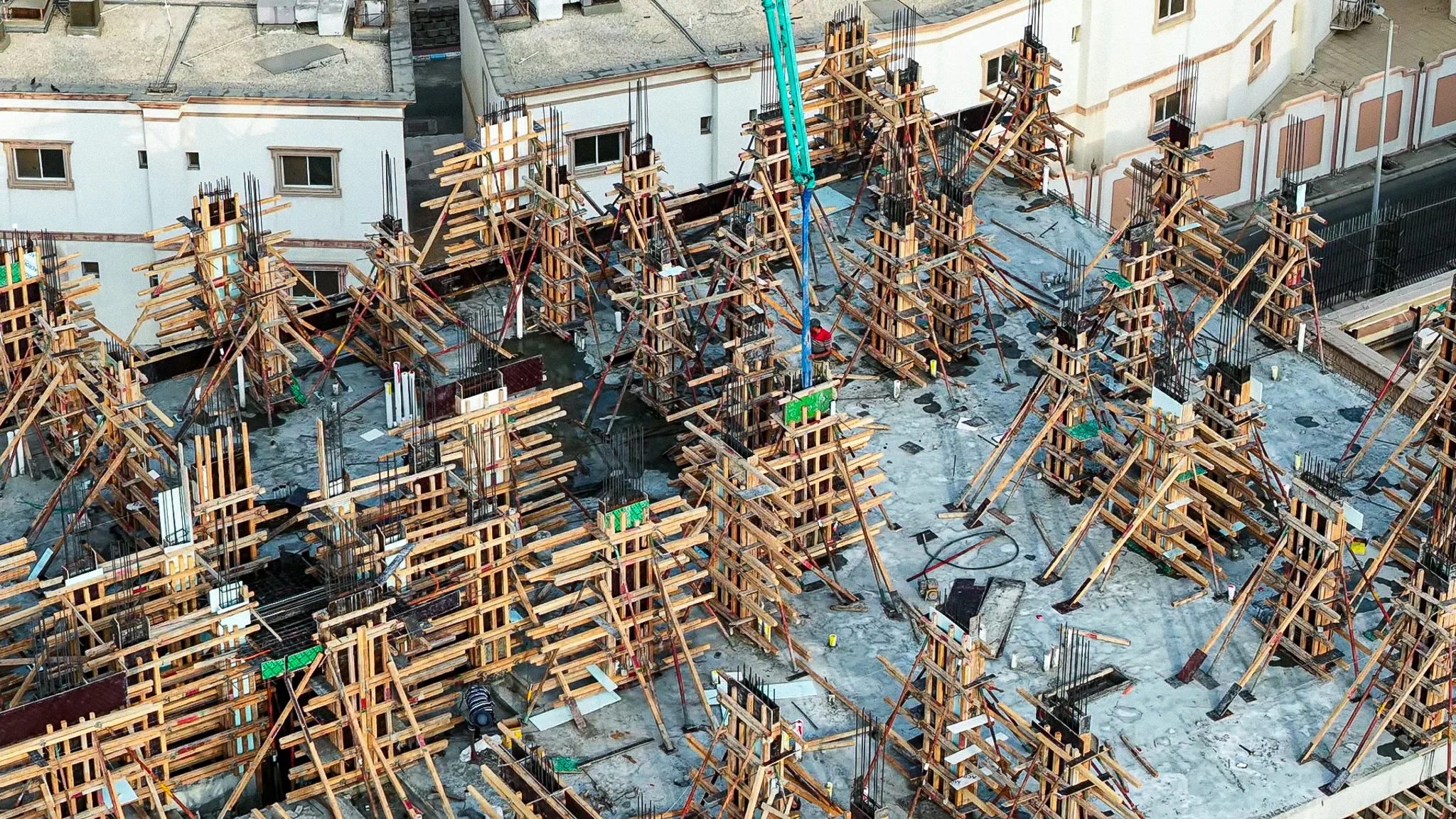

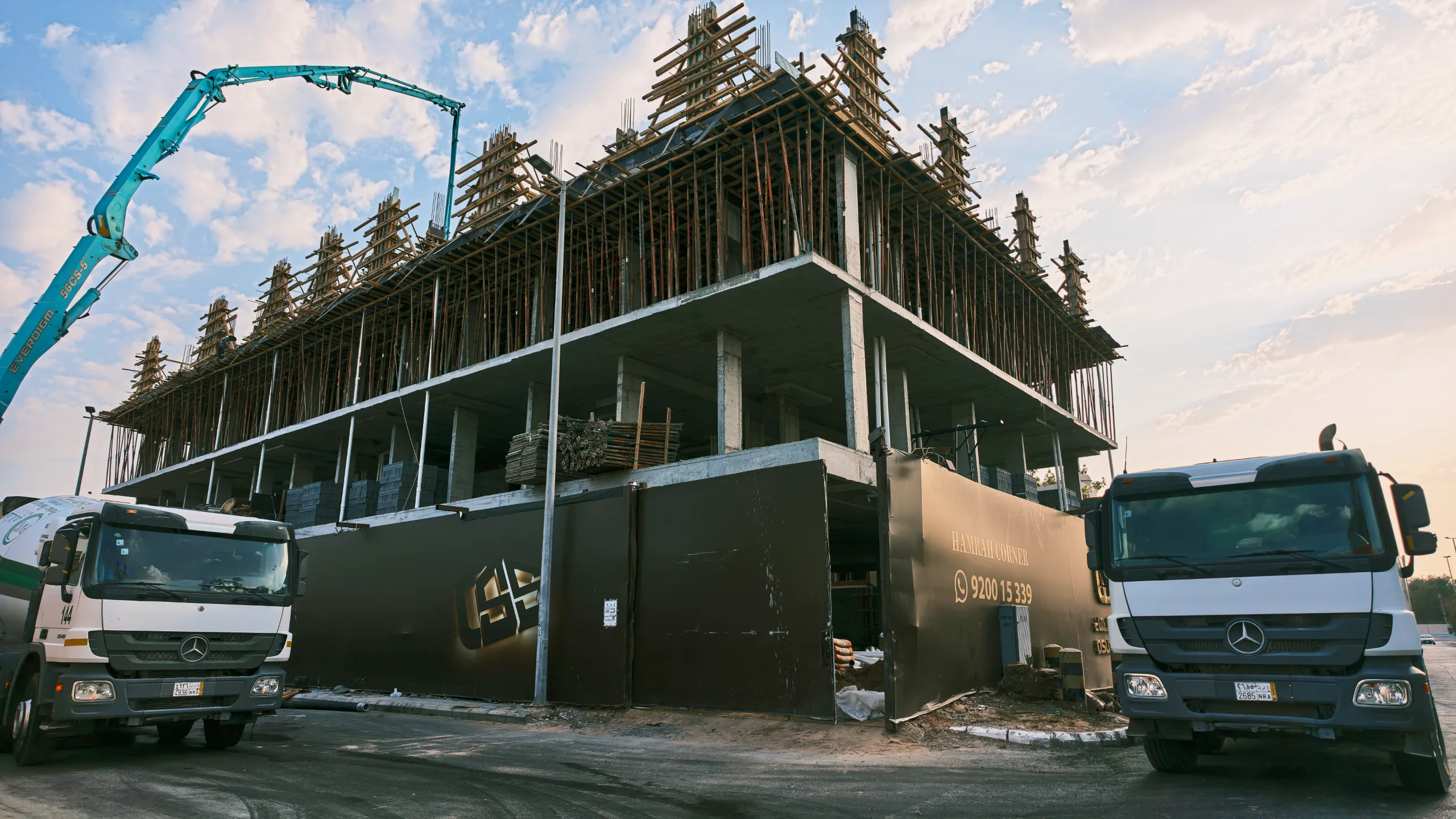

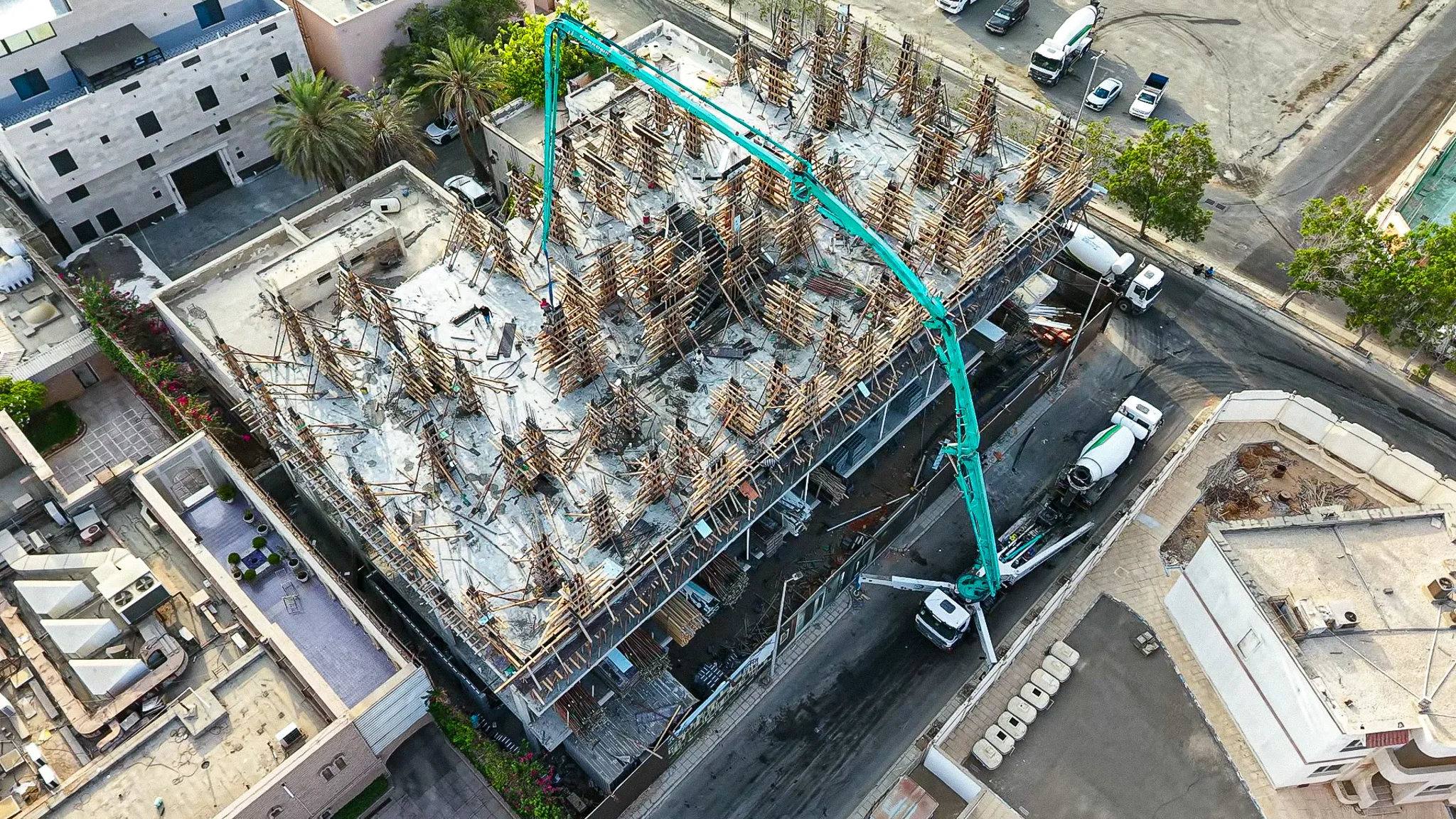

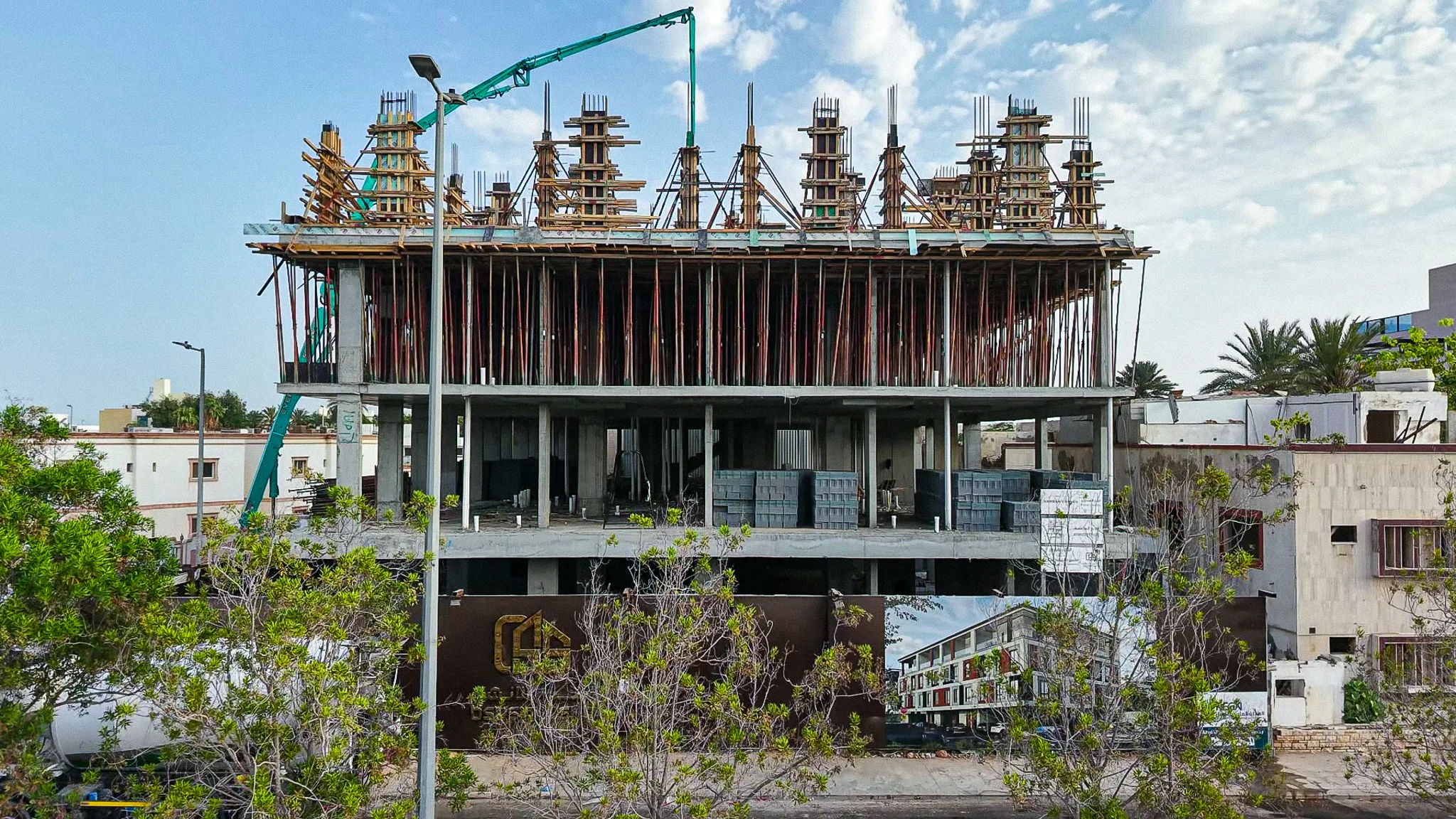

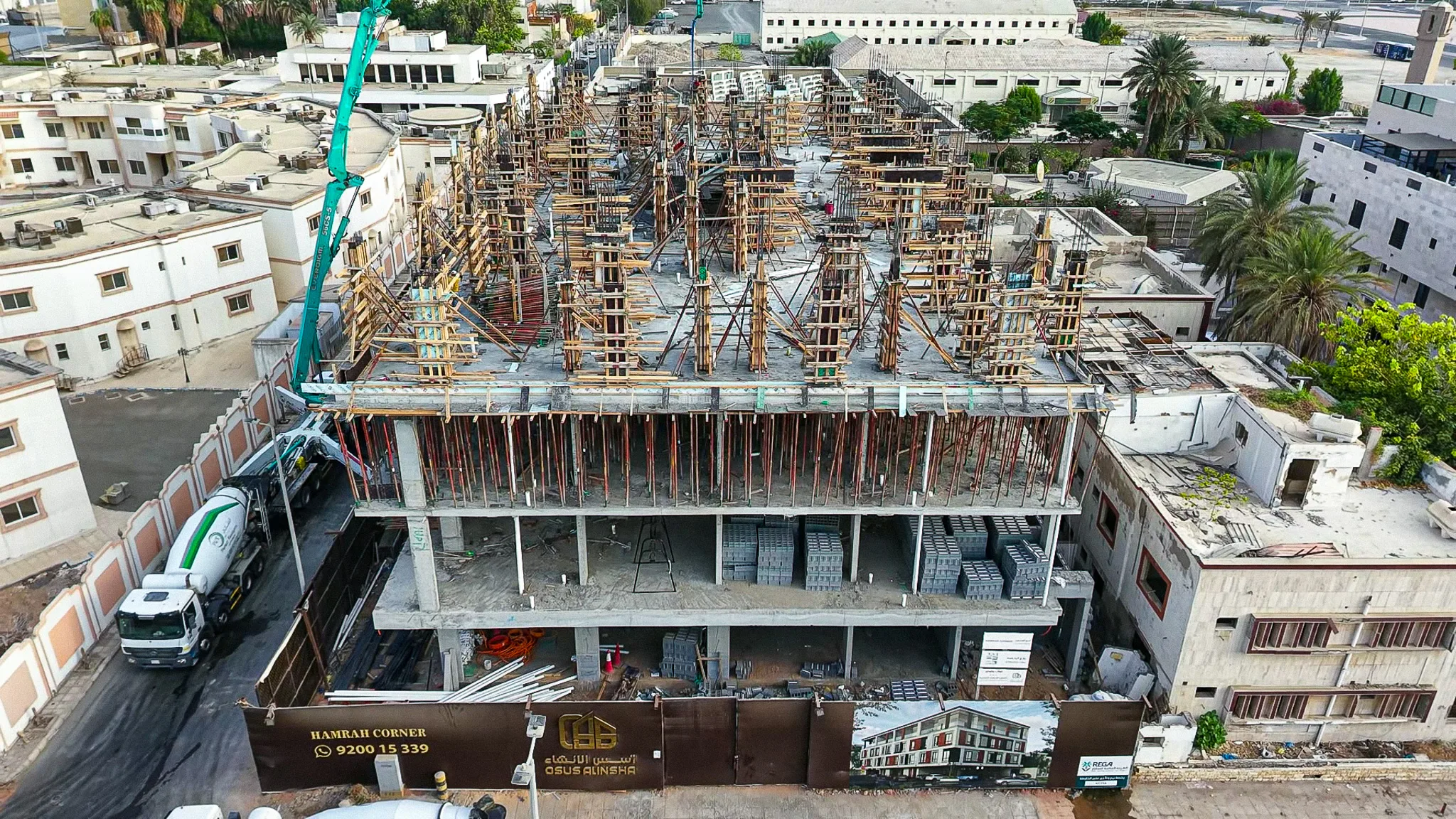

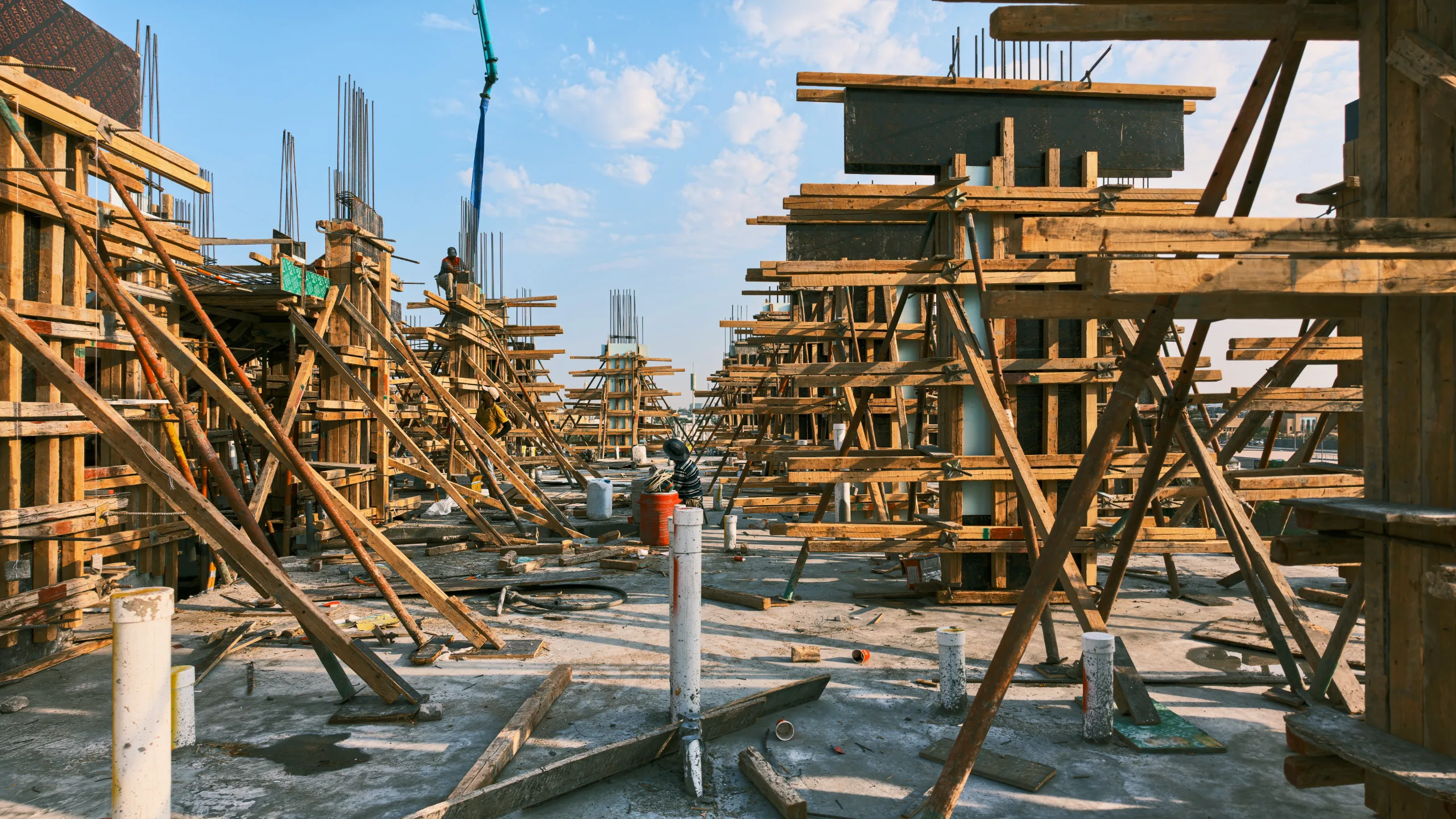

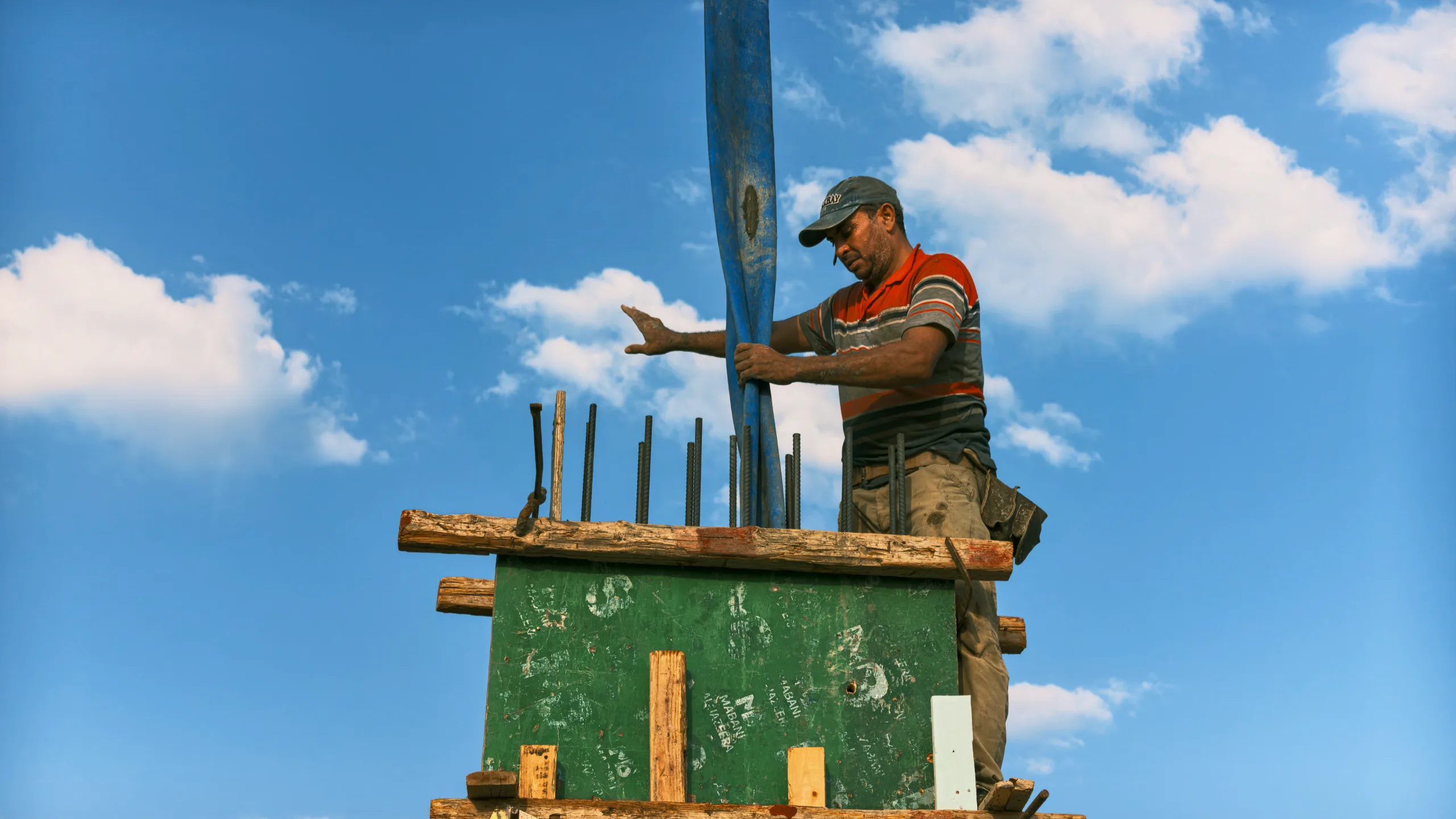

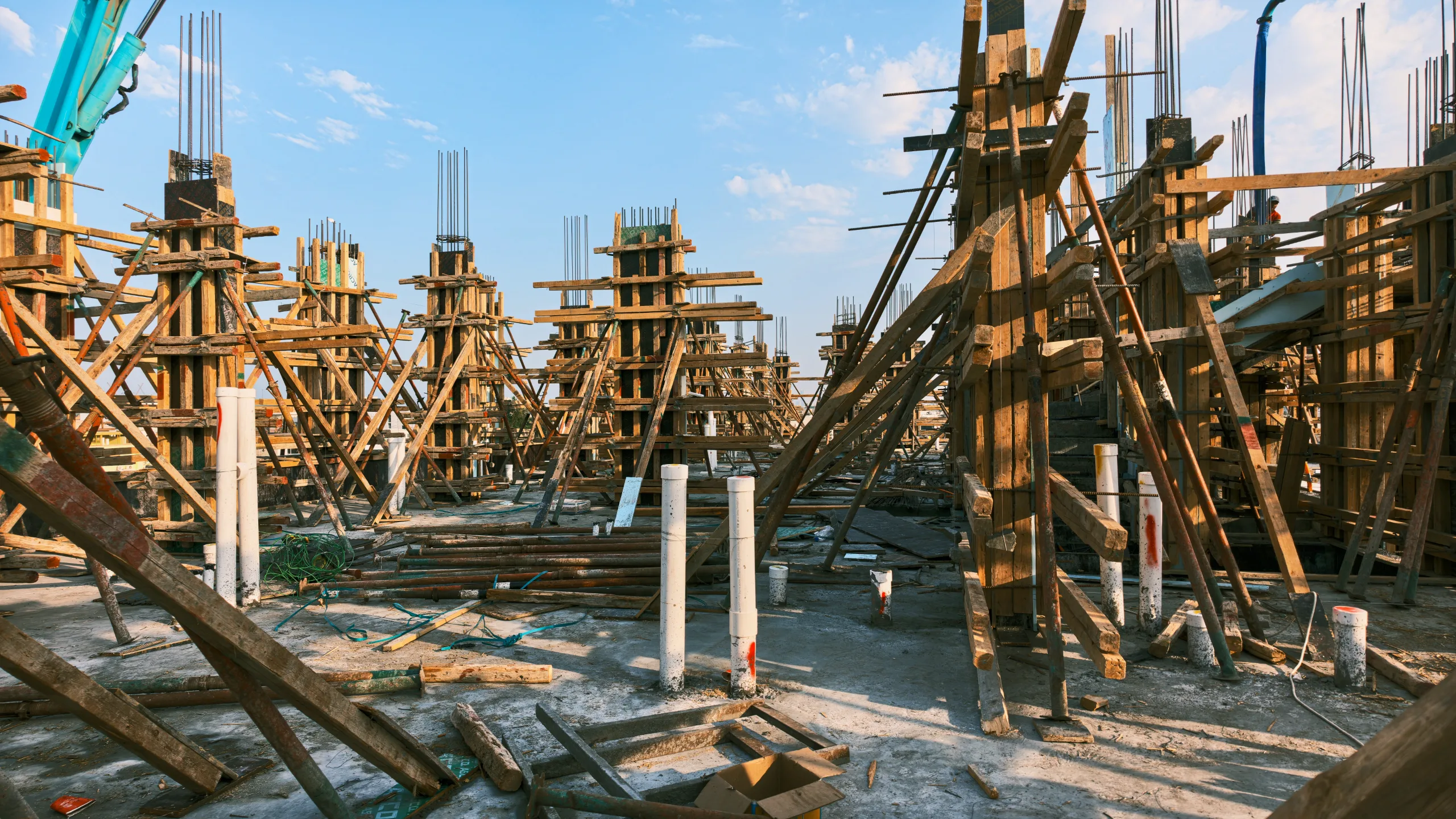

اكتمال صب أسقف الأدوار الأولى والبدء في شد وتدعيم أعمدة الدور الثاني مع تواجد مضخة الخرسانة في وضعية التشغيل.

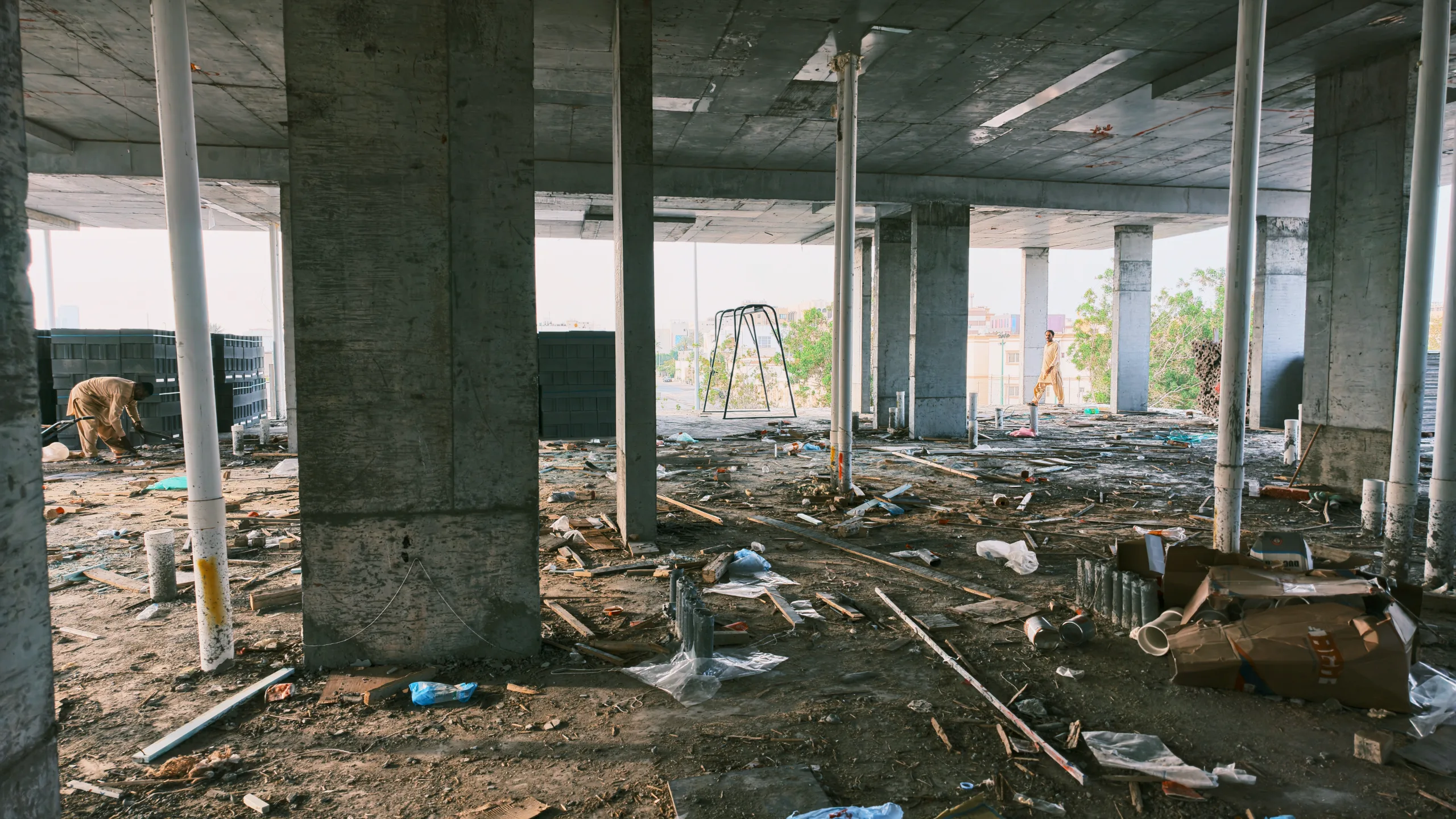

أعمال المباني والتشطيبات الأولية95%

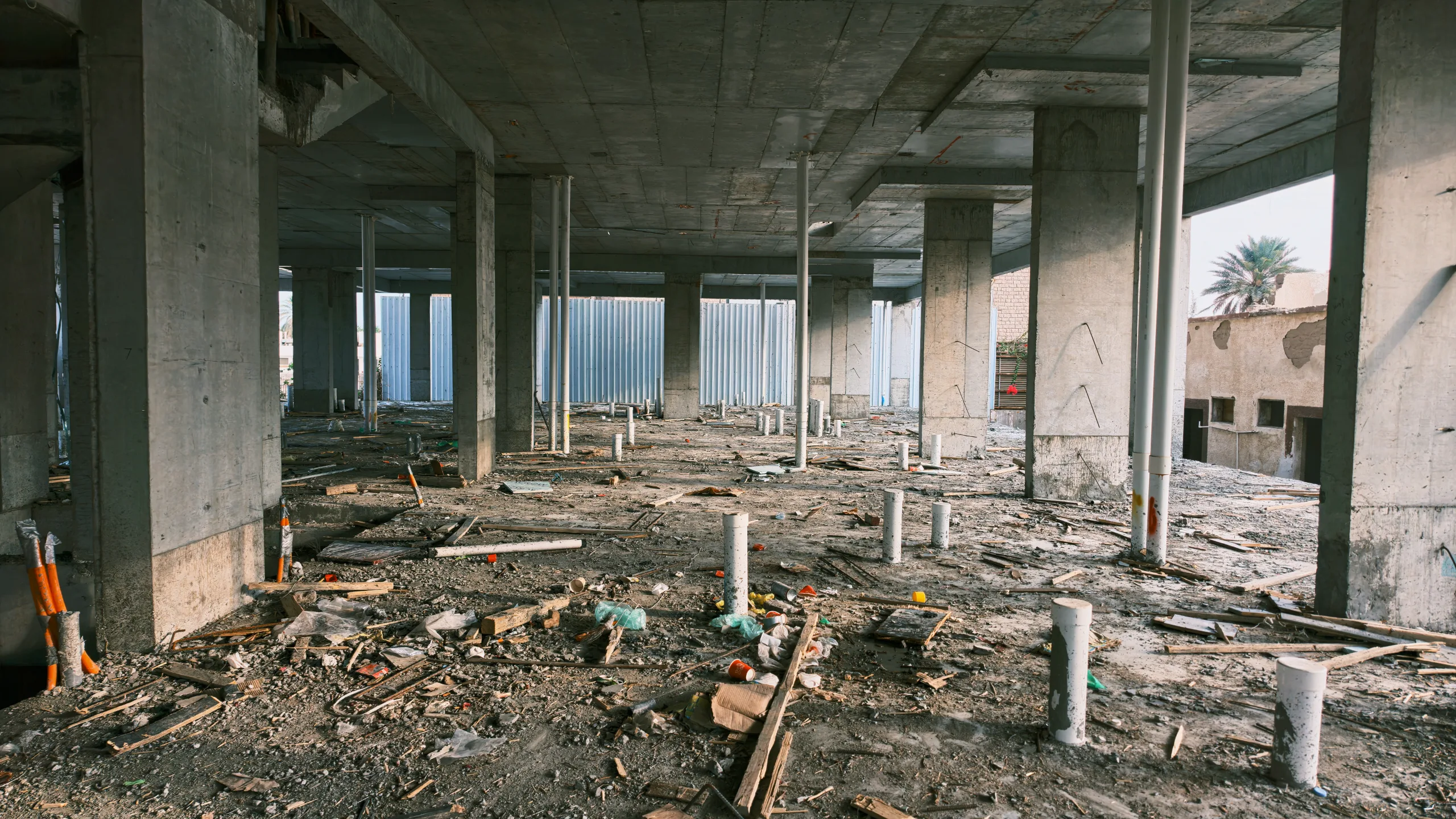

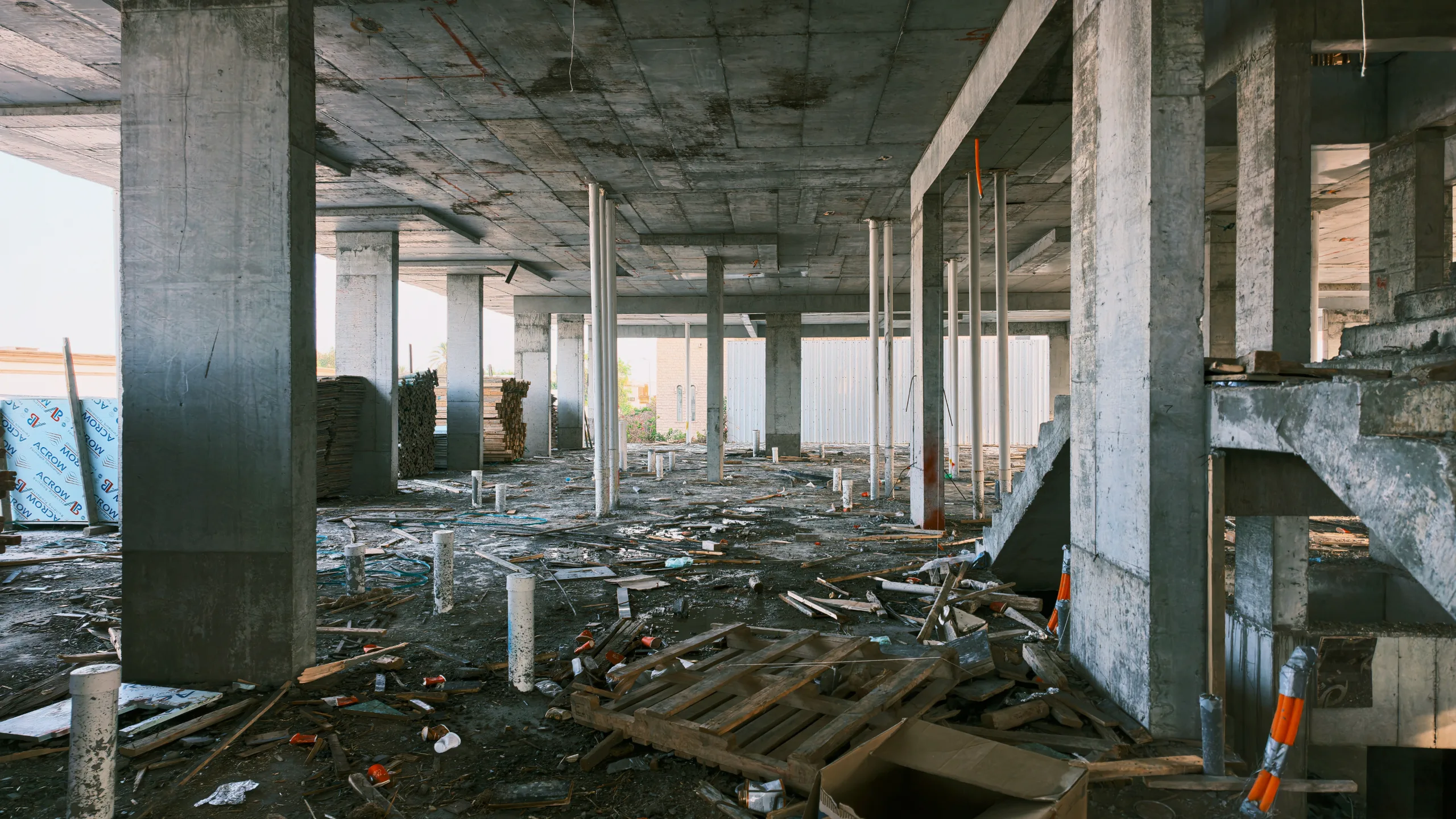

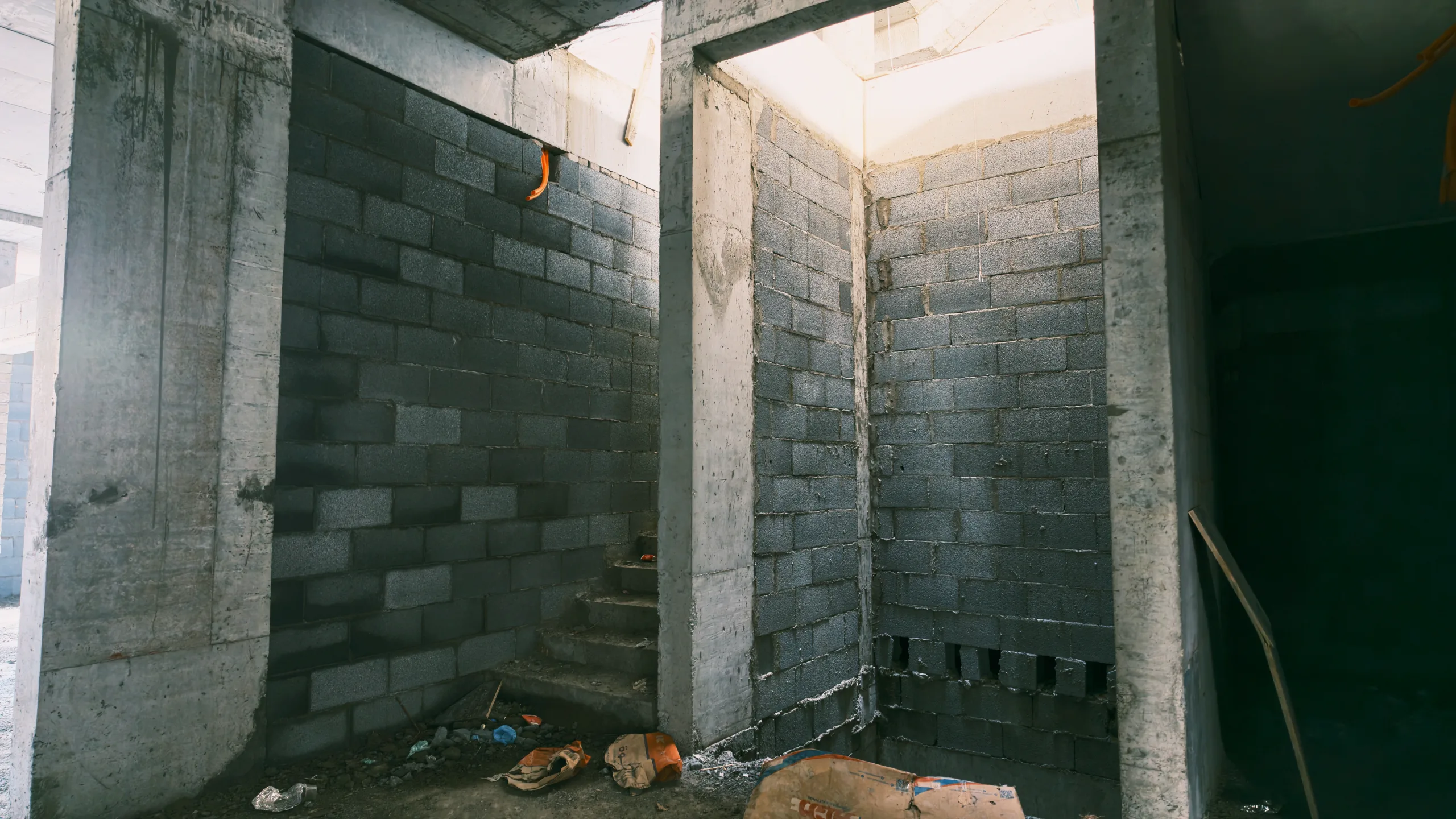

بدء رص وتوريد البلوك الأسمنتي داخل الأدوار المصبوبة وبناء بعض القواطع الداخلية والجدران.

الموقع العام والخدمات85%

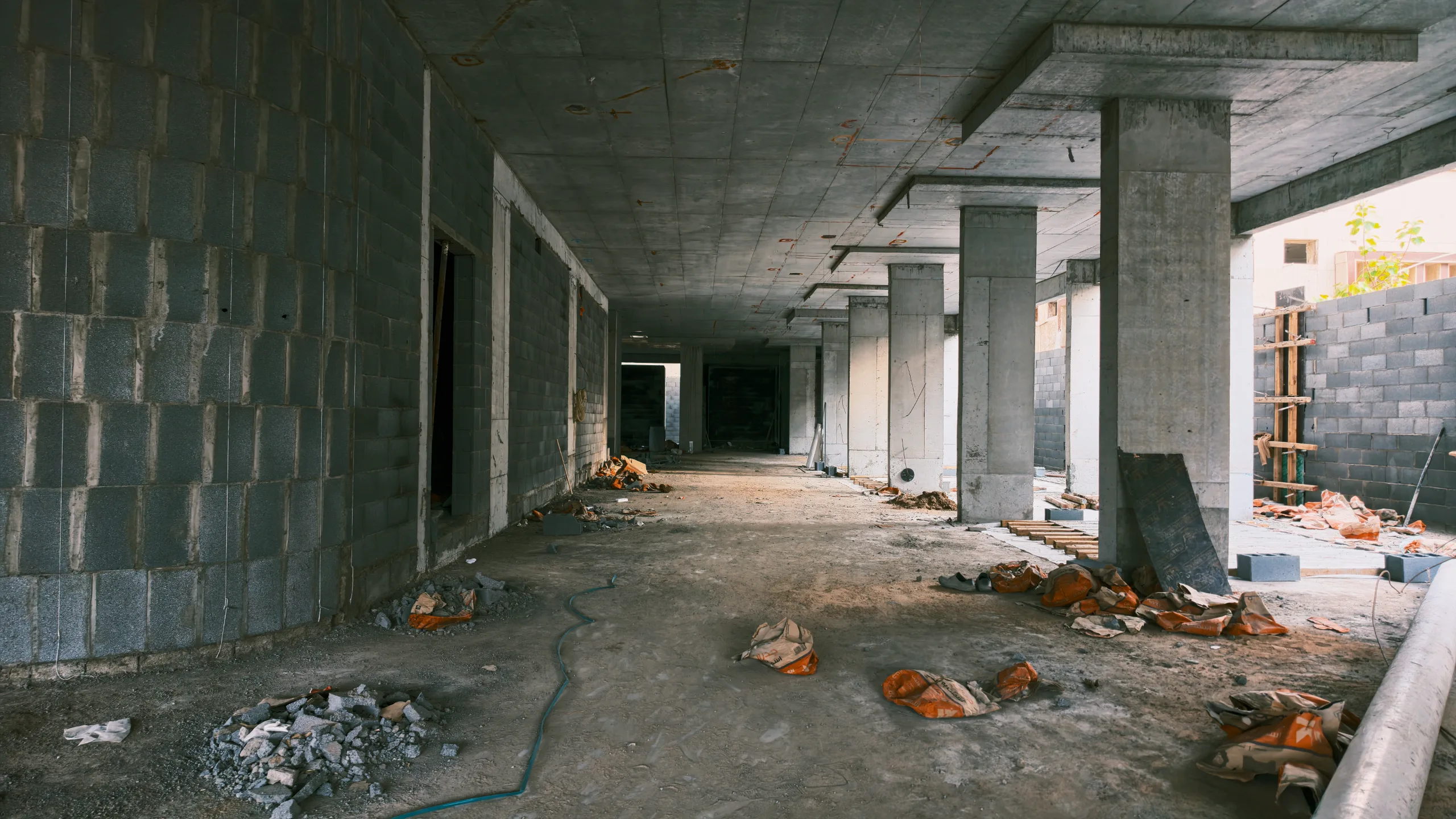

تنظيم حركة الشاحنات والمعدات حول الموقع، مع ظهور تمديدات أولية لمواسير السباكة والكهرباء (الجرابات) داخل العناصر الخرسانية والمباني.

قراءة الإنجاز

تتوافق الصور مع القفزة في أعمال الخرسانة من 20% إلى 40%، حيث يظهر بوضوح الانتقال من صب الأسقف إلى أعمدة الدور الجديد. كما تدعم الصور بدء أعمال السباكة والكهرباء بنسبة 5% من خلال التمديدات الظاهرة في الأسقف والجدران، وزيادة نسبة التشطيبات إلى 15% نتيجة تقدم أعمال المباني.

مقارنة بالزيارة السابقة

بالمقارنة مع صور الزيارة السابقة، انتقل العمل من مرحلة صب سقف الدور الأول إلى مرحلة متقدمة في أعمدة الدور الثاني، كما لم تكن أعمال المباني (البلوك) ظاهرة في الزيارة السابقة بينما هي واضحة الآن في عدة مناطق.

المراحل القادمة المتوقعة

صب أعمدة الدور الثاني، البدء في شد سقف الدور الثاني، والاستمرار في أعمال المباني للأدوار السفلية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/4 مكتملمتوسط ▲ +10%
أعمال الخرسانة▲ +20%
0%
أعمال السباكة▲ +5%
0%
أعمال الكهرباء▲ +5%
0%
أعمال التشطيب▲ +10%
0%

تصوير الدرون

تصوير أرضي

360

ثلاثي الأبعاد

مشاركةتواصل عبر واتساب
