١٦ يونيو ٢٠٢٥
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

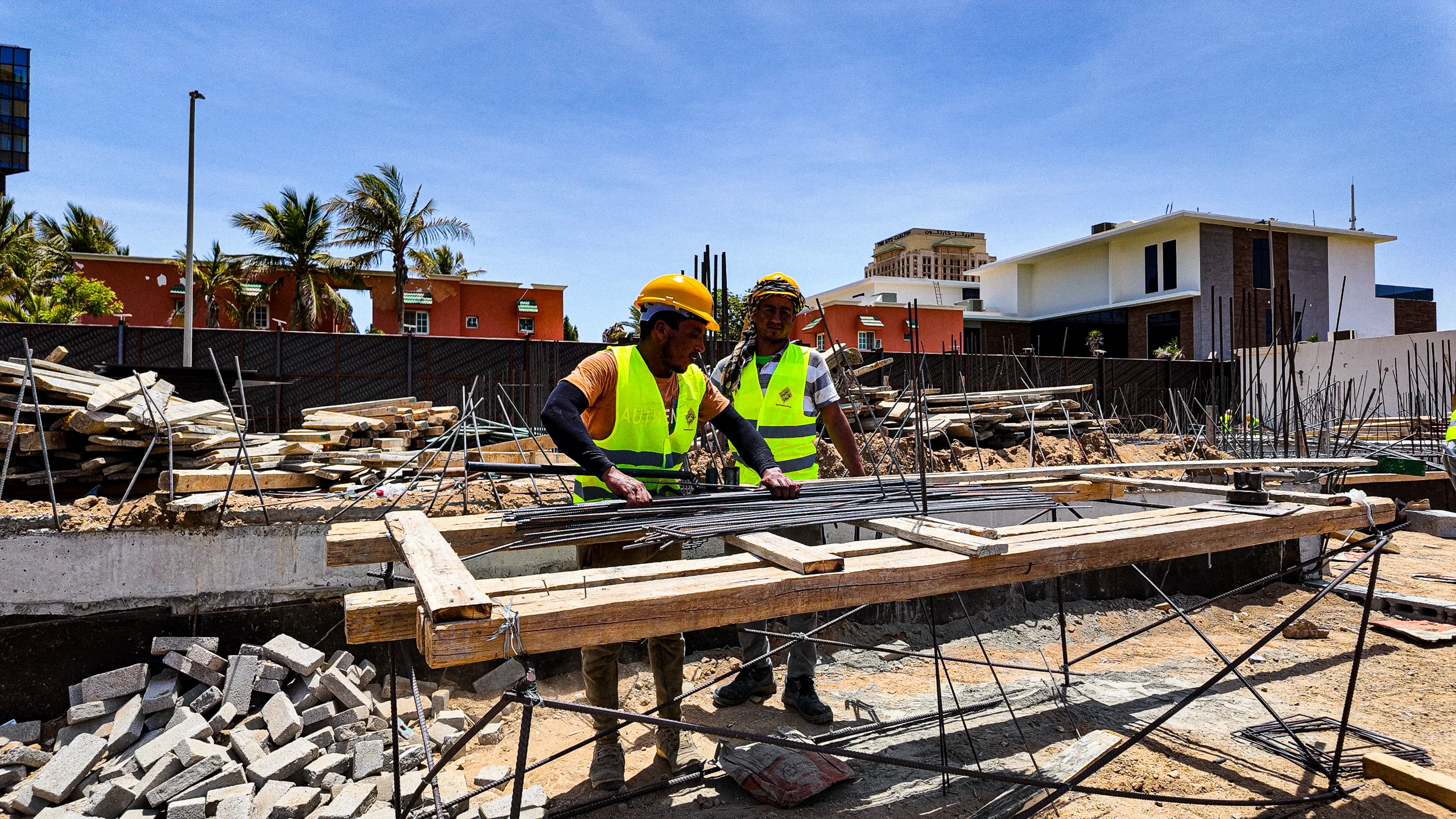

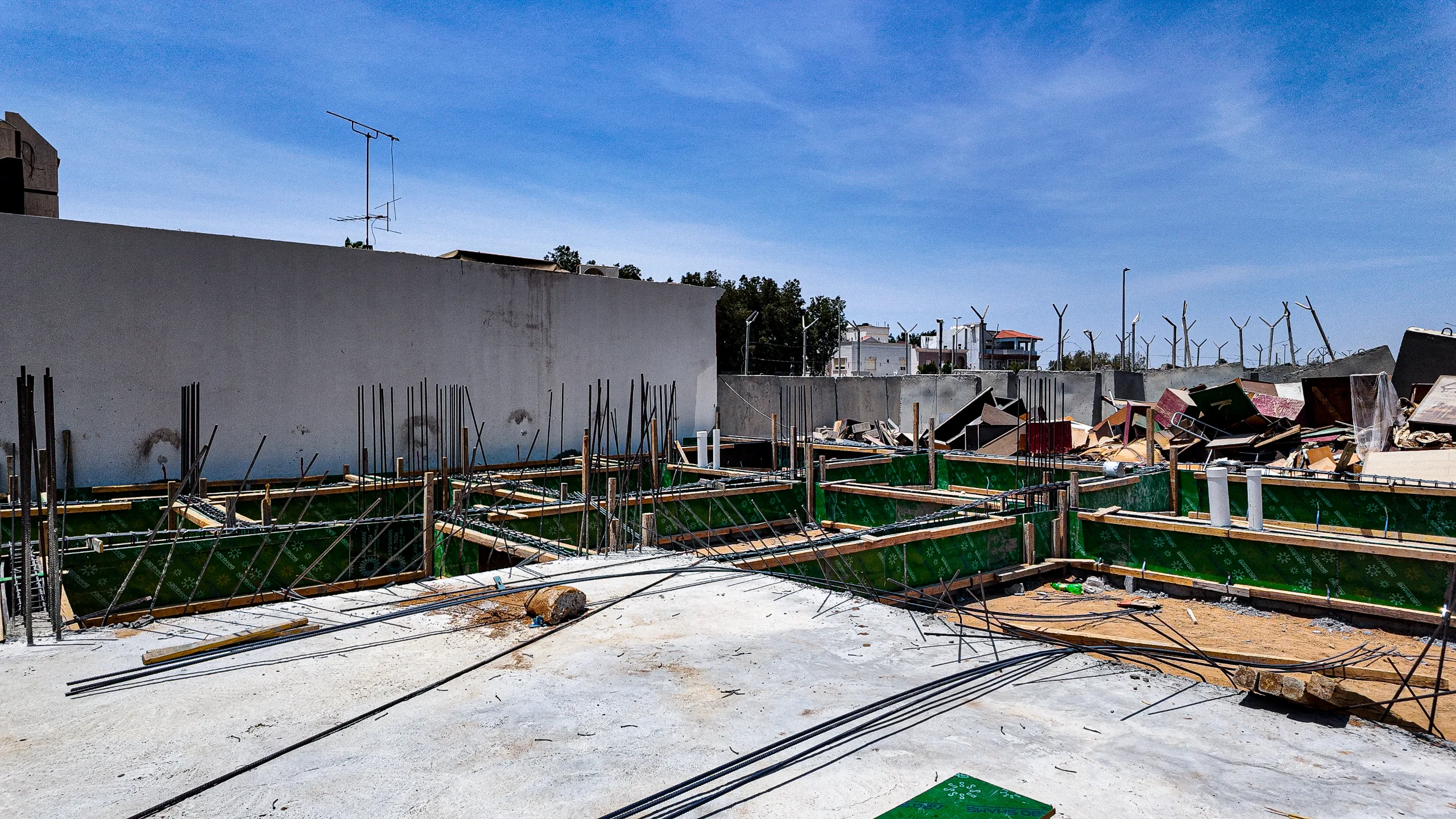

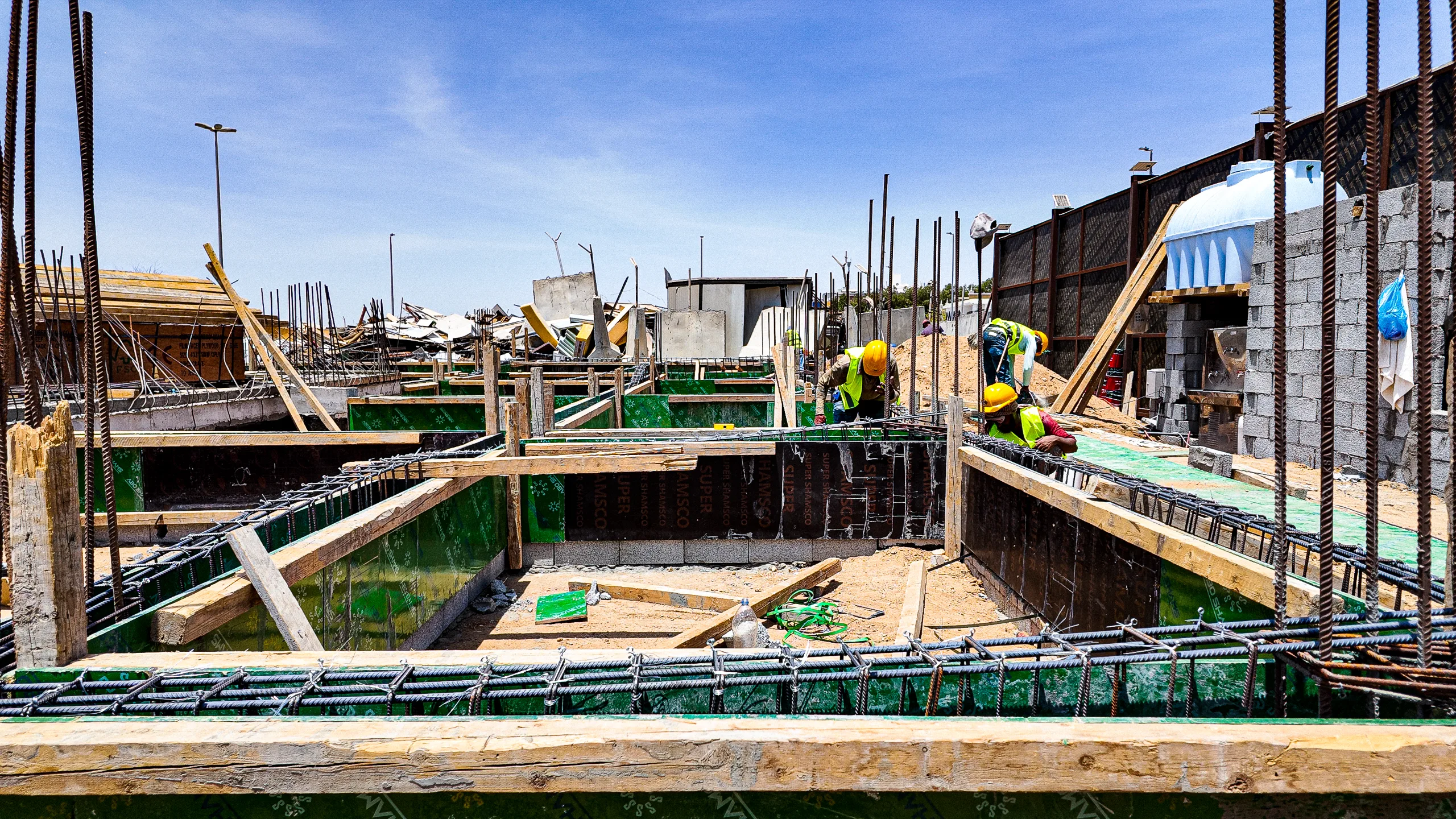

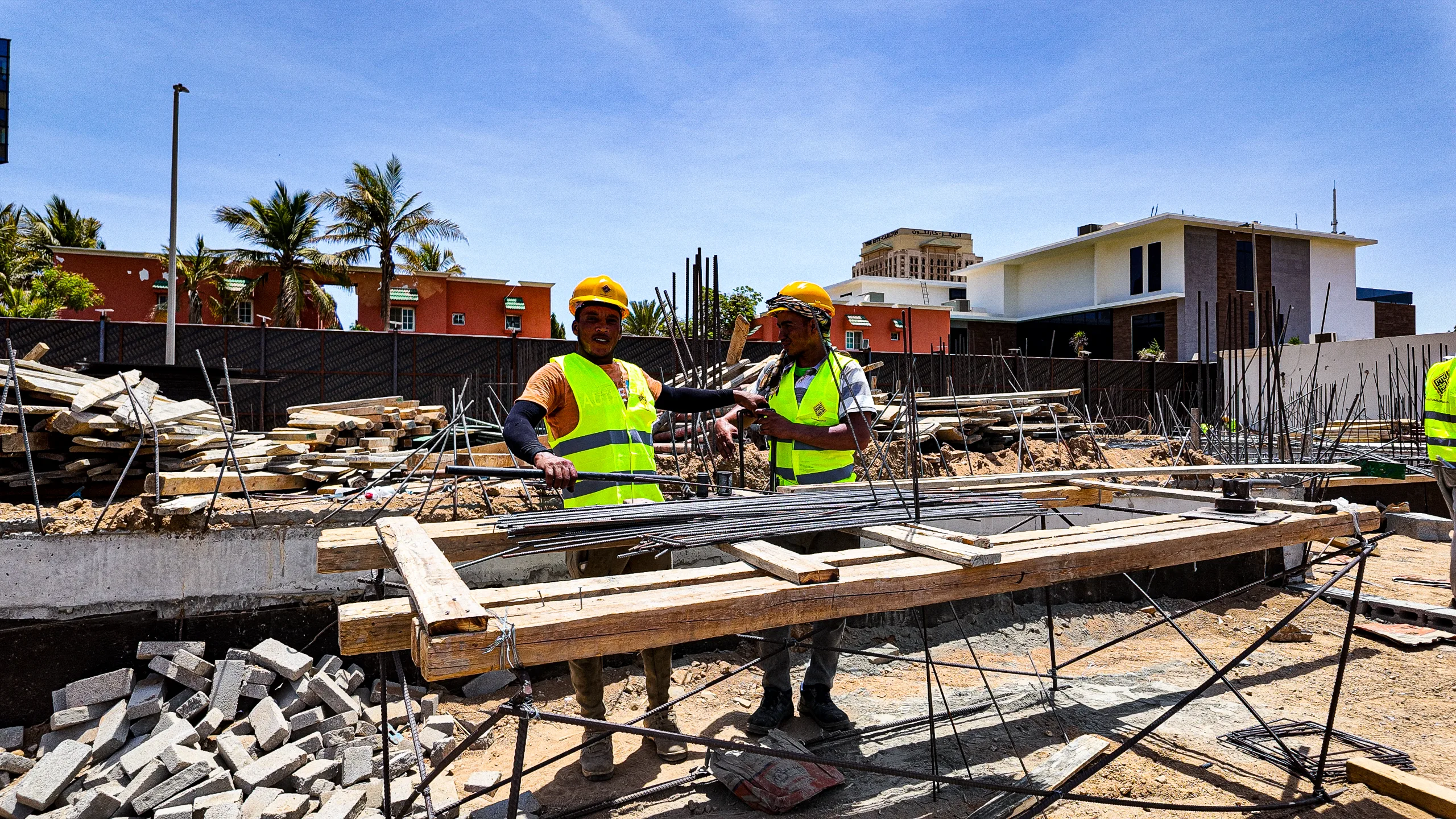

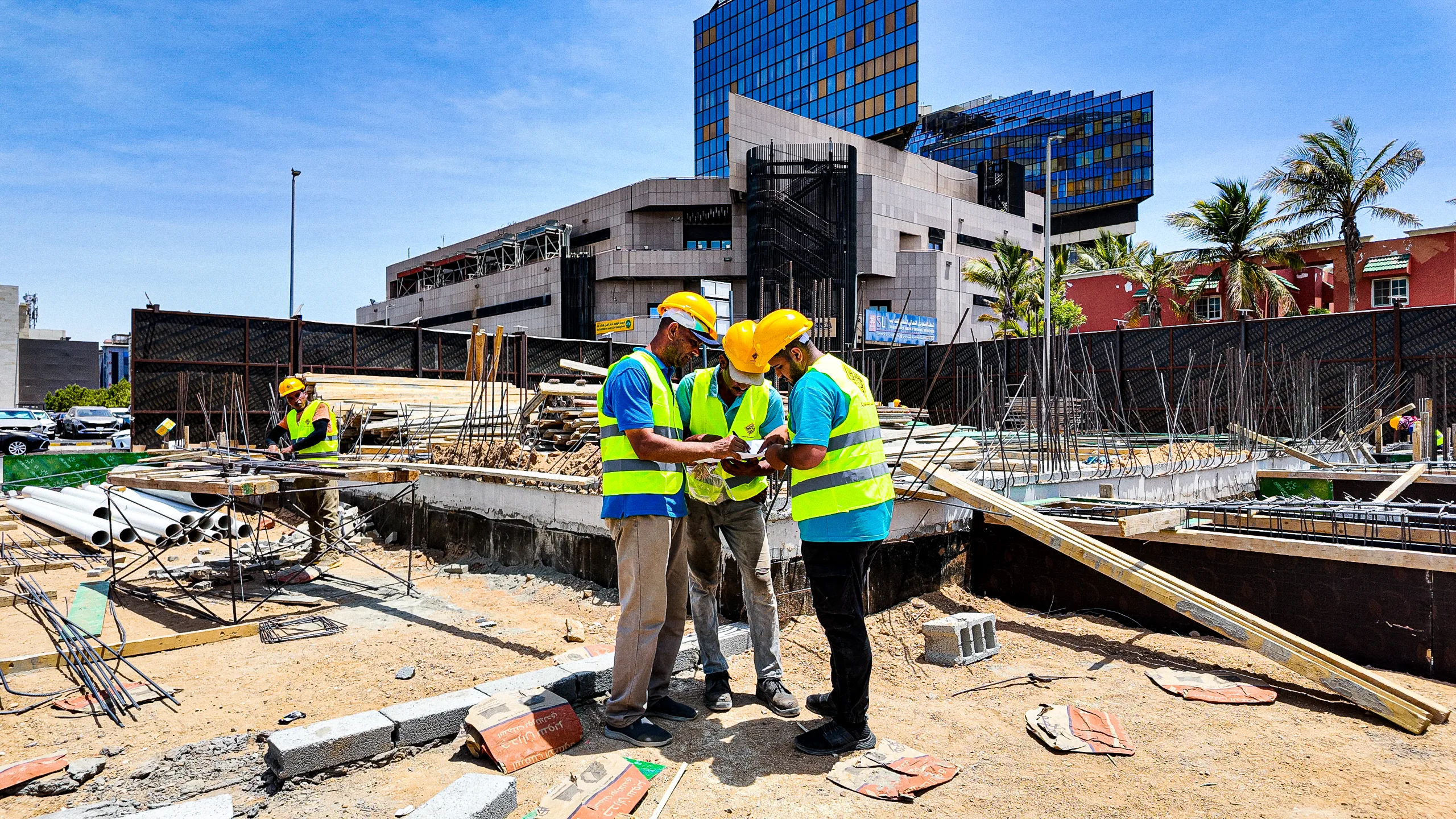

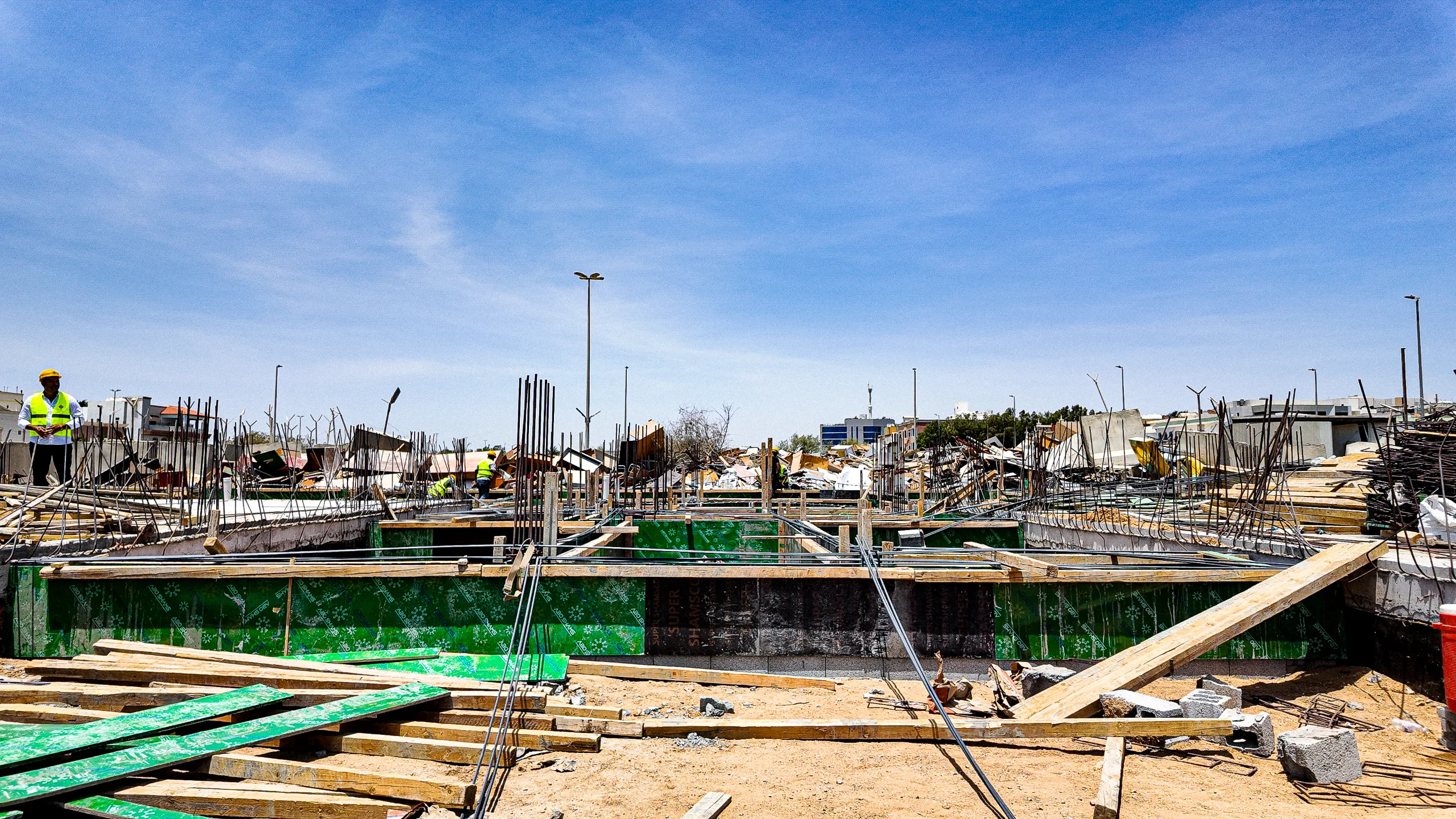

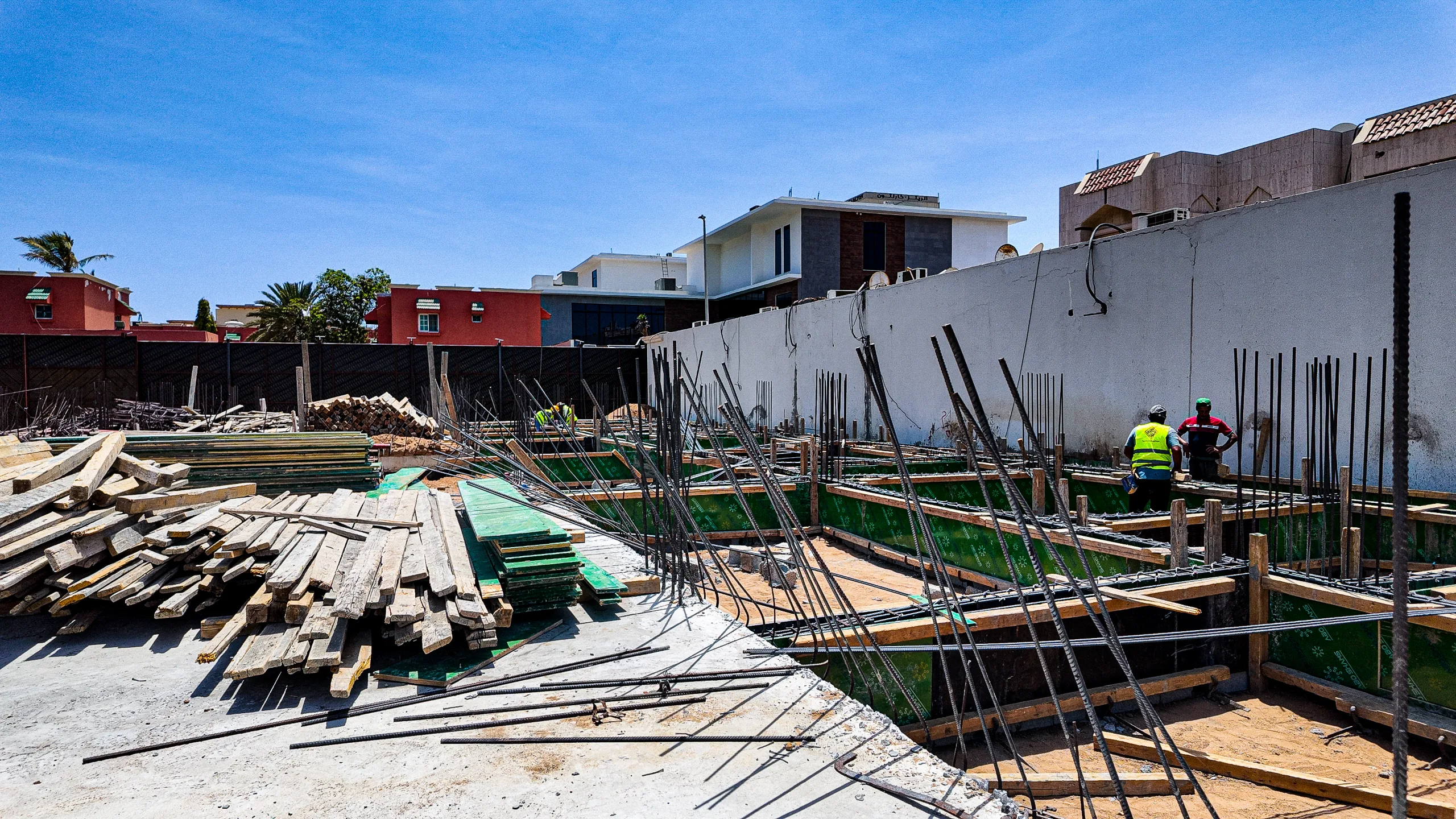

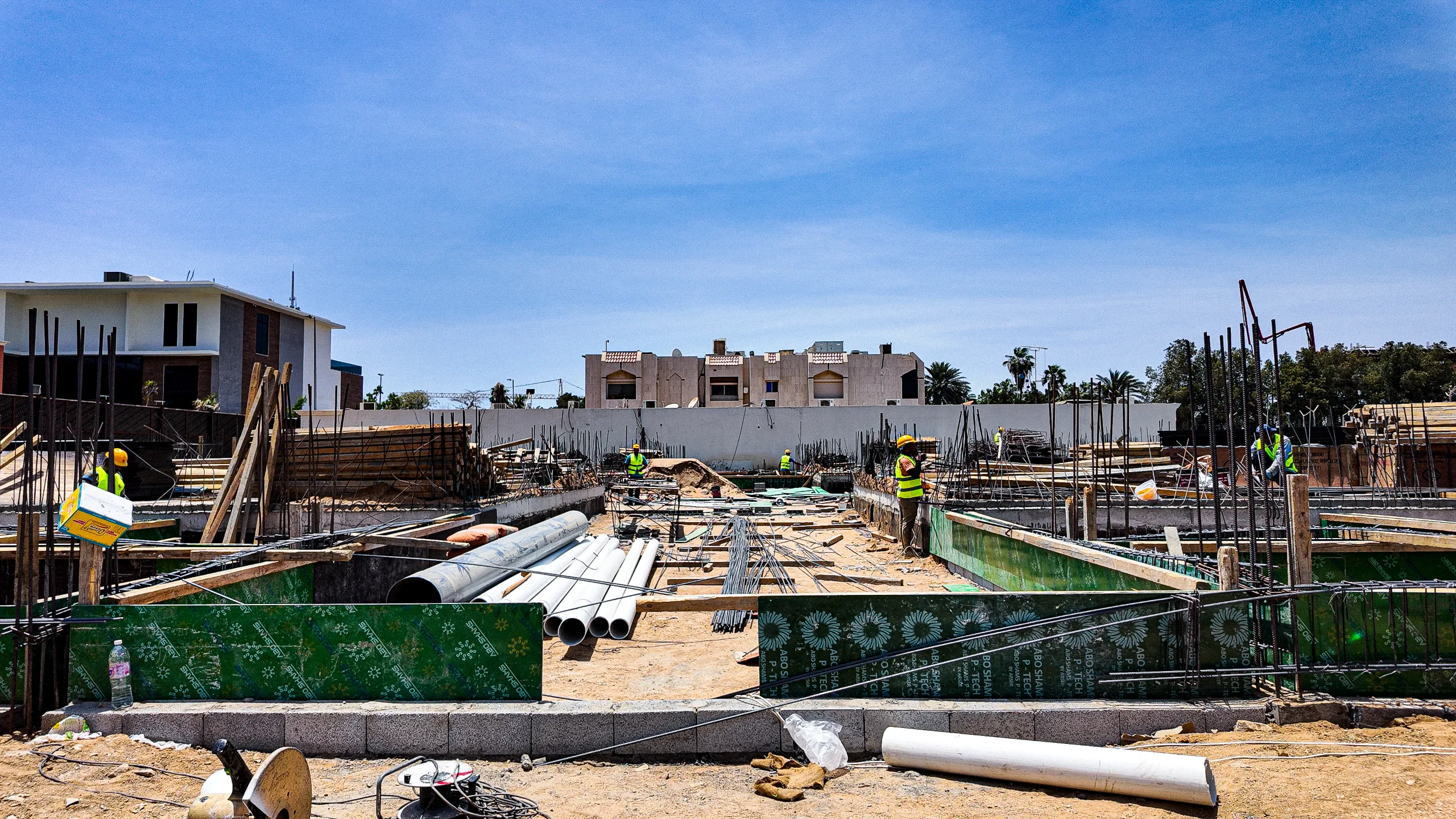

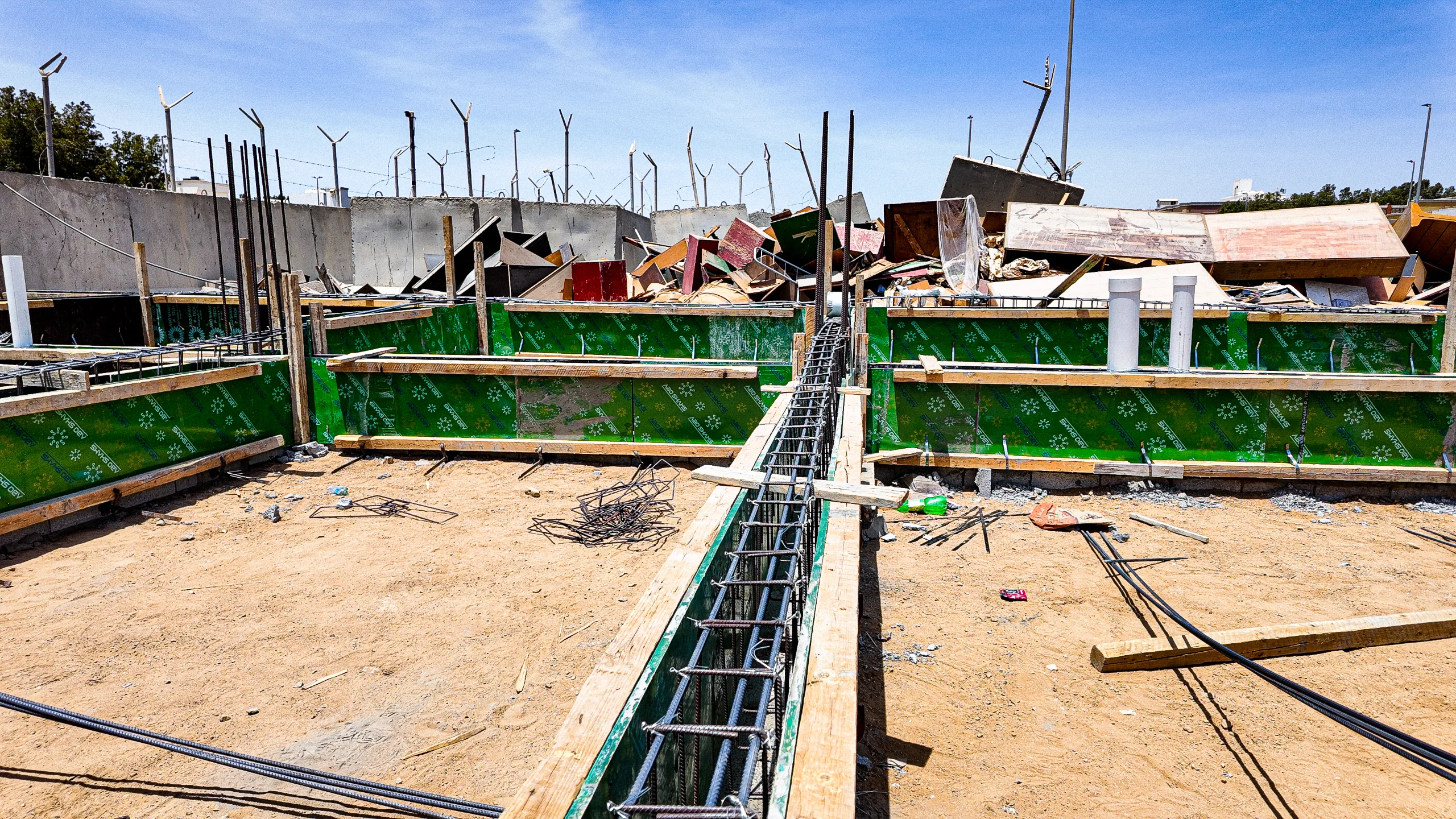

بدء عمليات صب الخرسانة المسلحة للقواعد والأساسات، وتجهيز الشدات الخشبية وتسليح الحديد للميد الأرضية في عدة قطاعات.

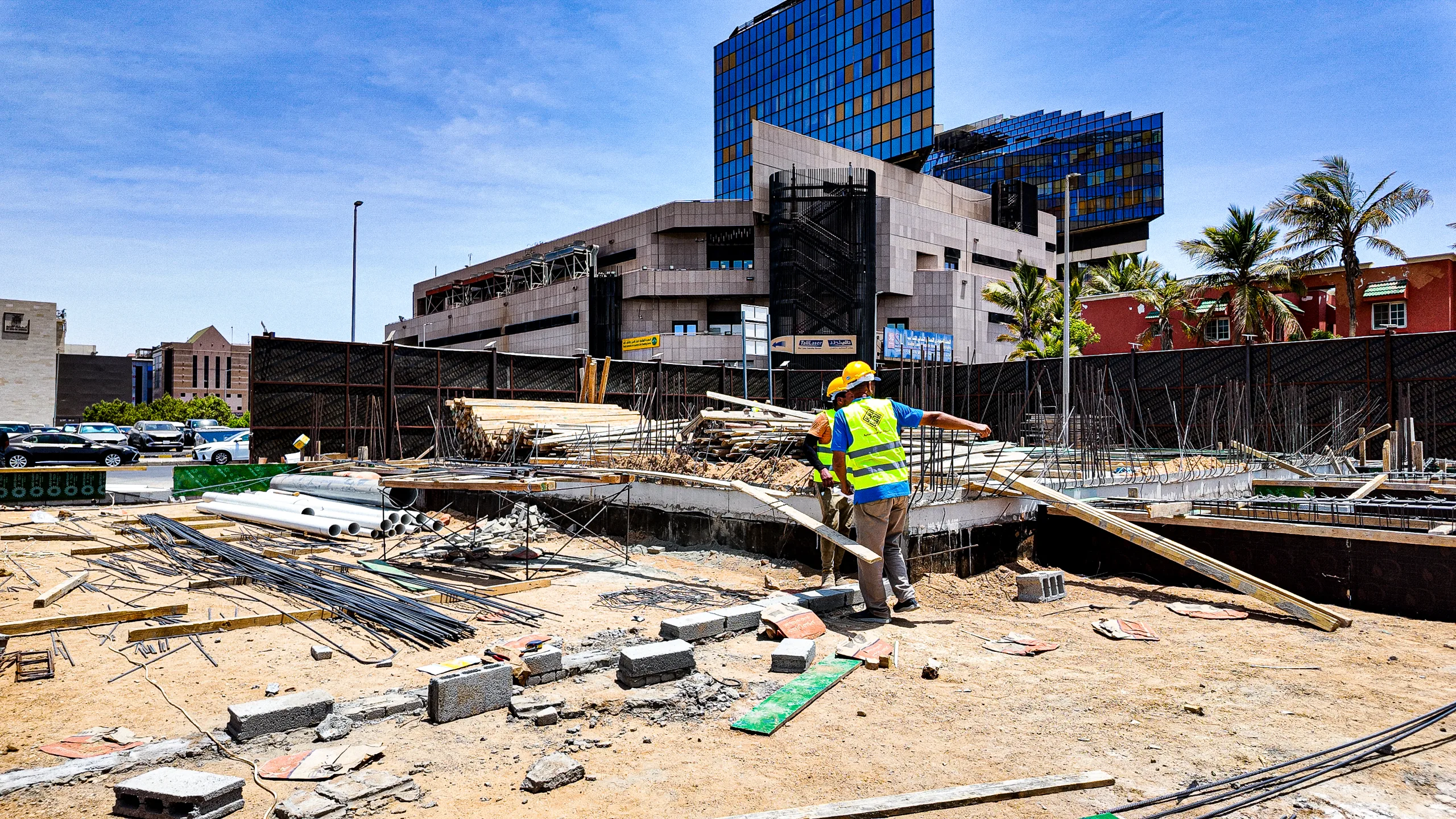

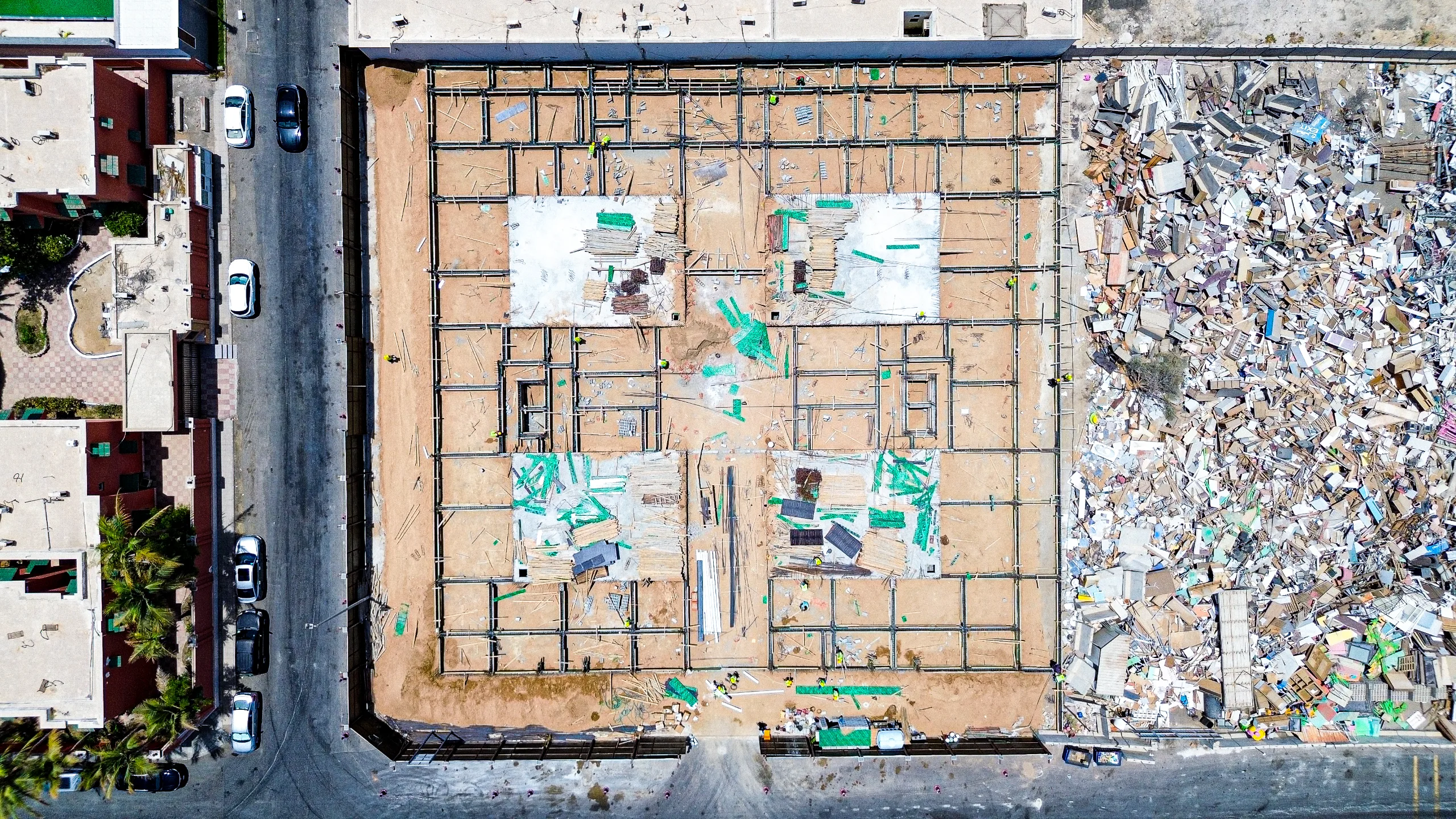

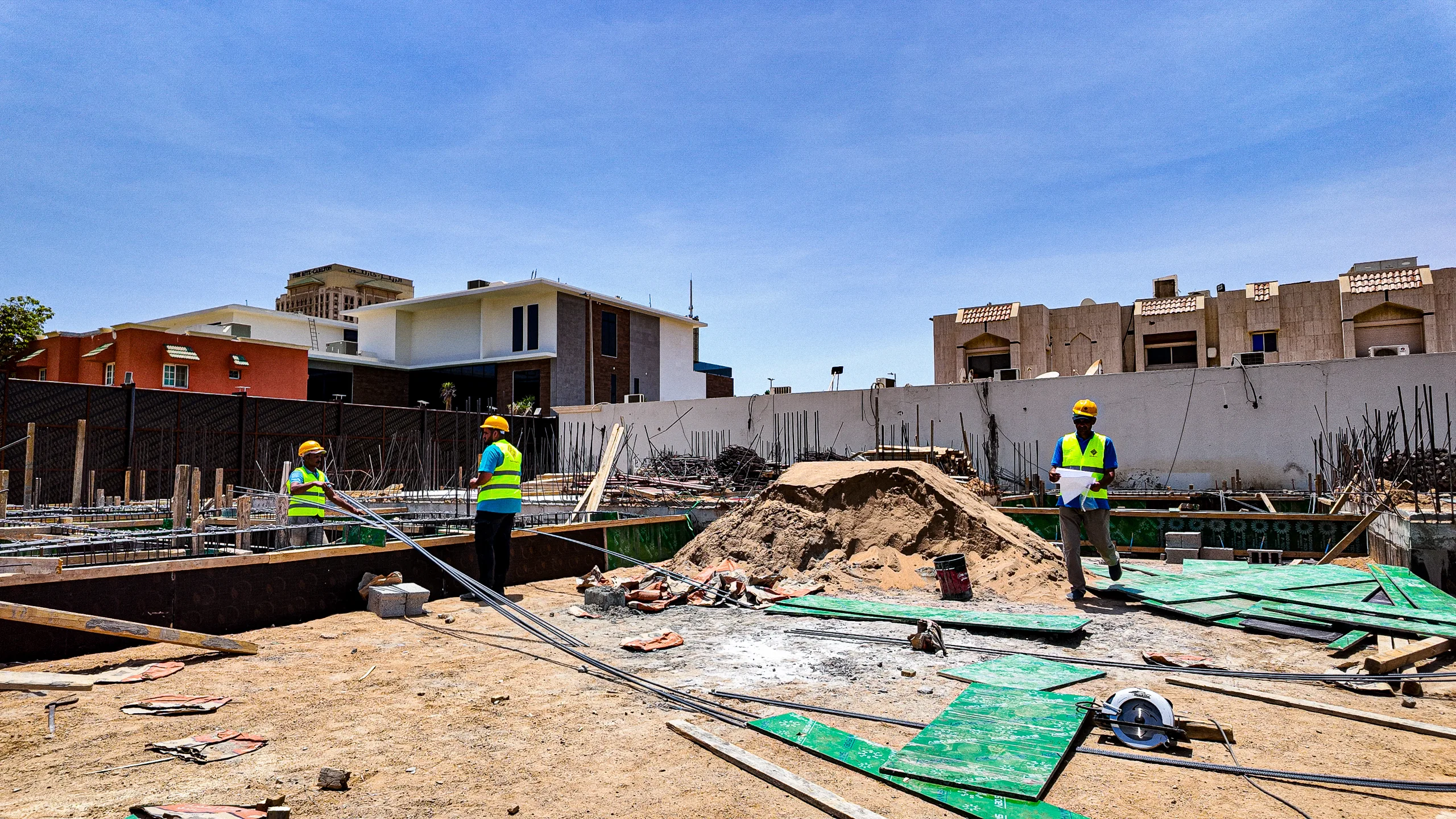

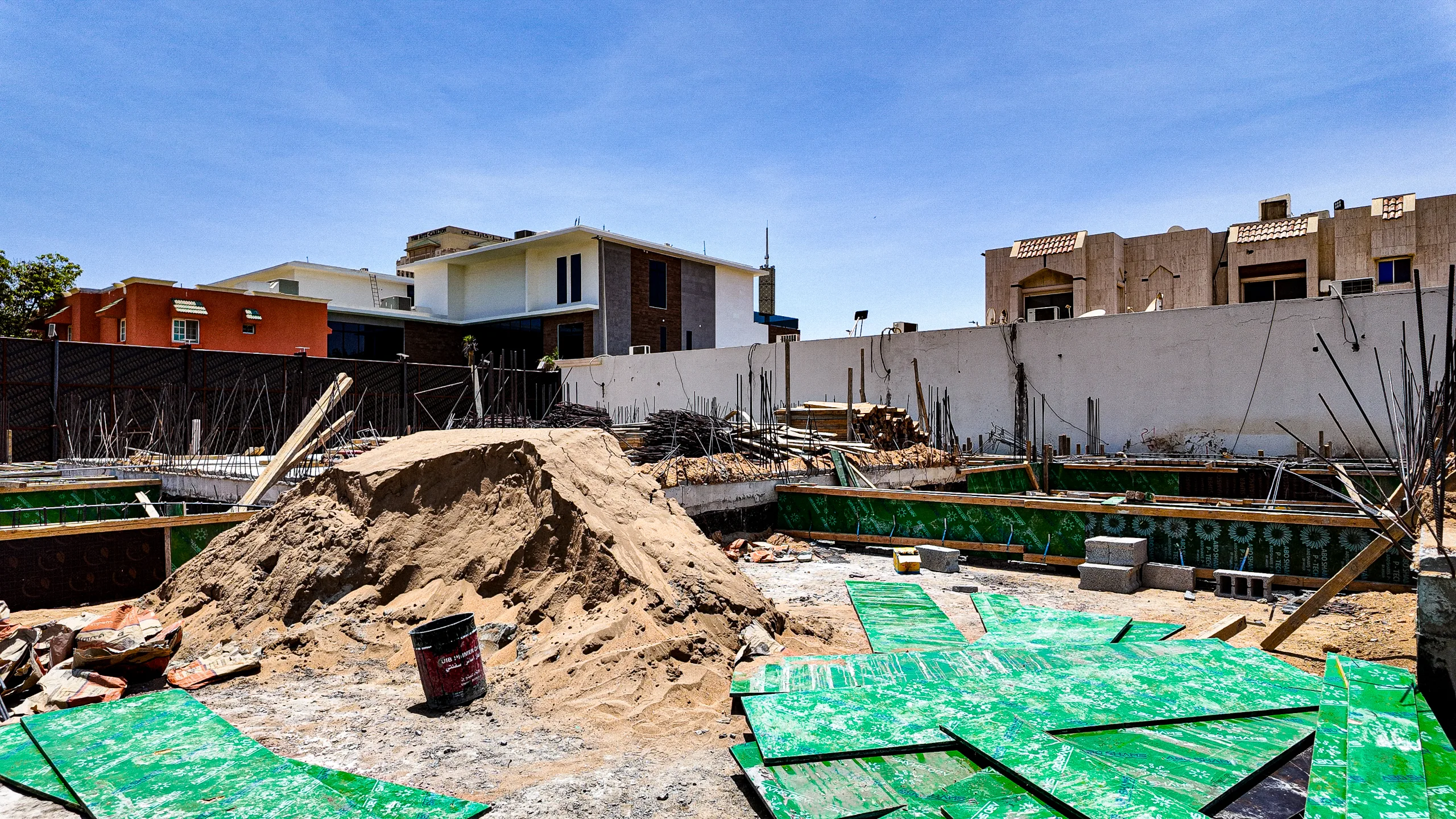

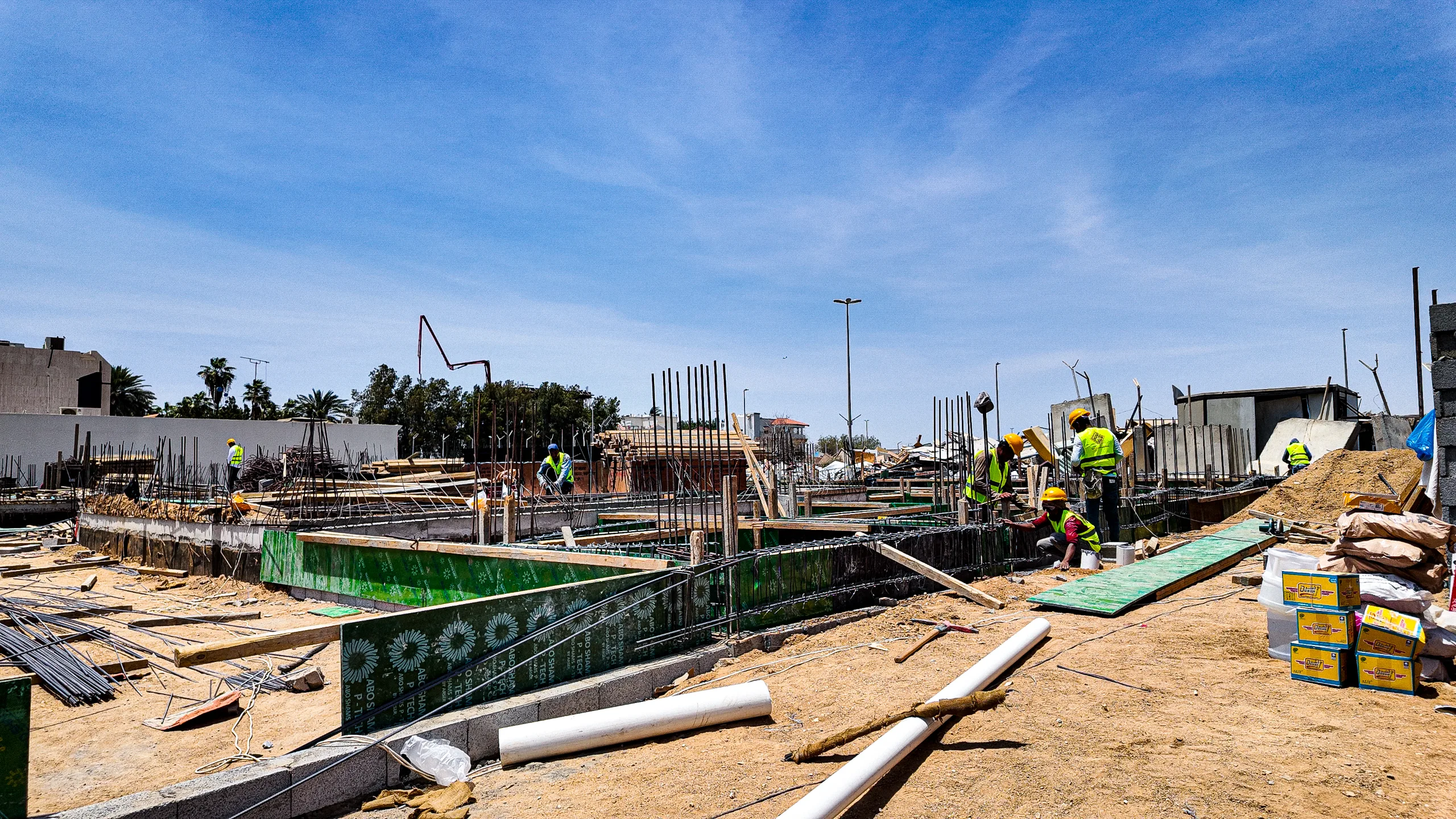

تواجد مكثف لمعدات الصب (مضخات وخلاطات خرسانة) داخل الموقع، مع تنظيم لمناطق تخزين المواد والمخلفات الإنشائية في القسيمة المجاورة.

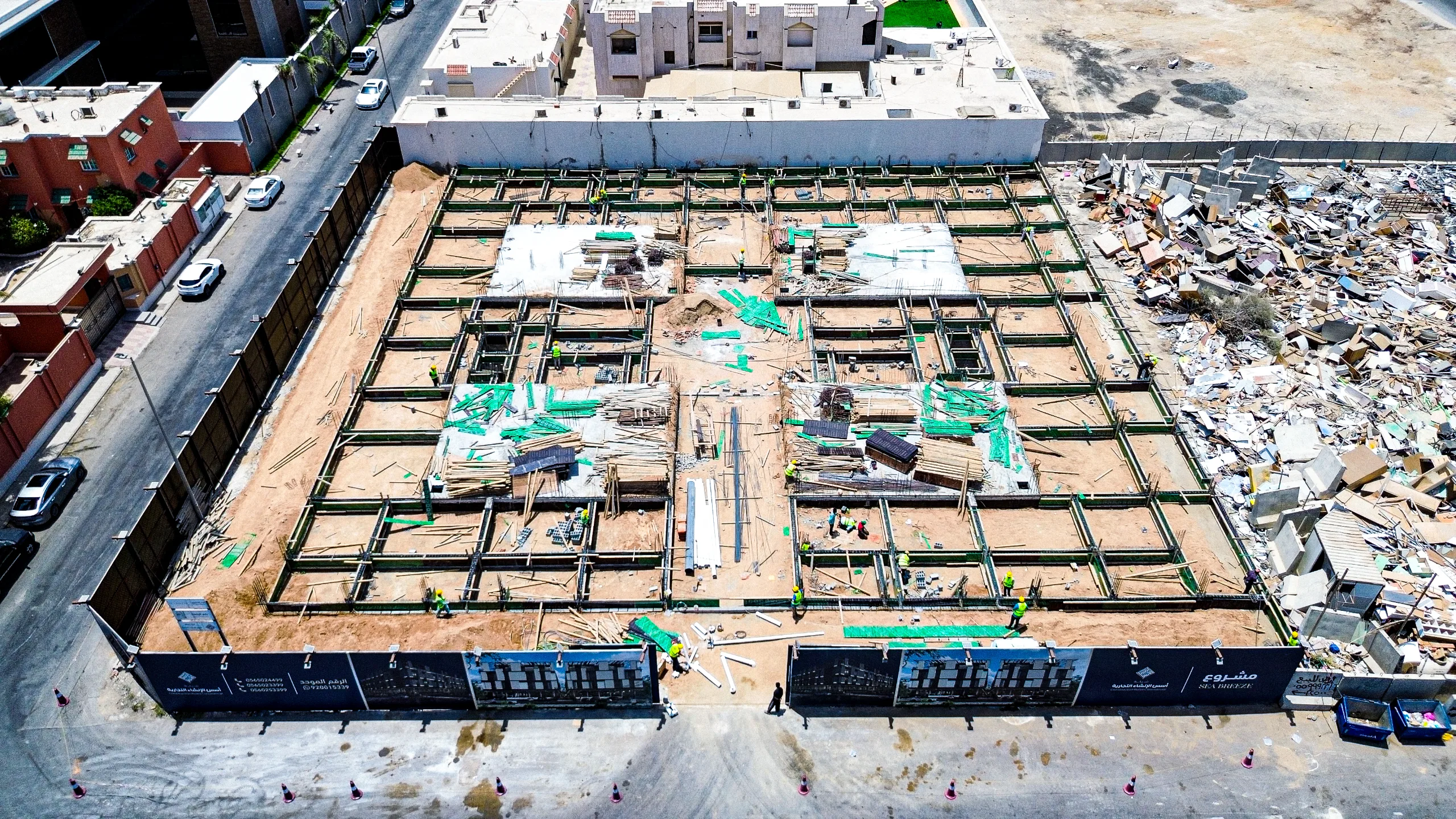

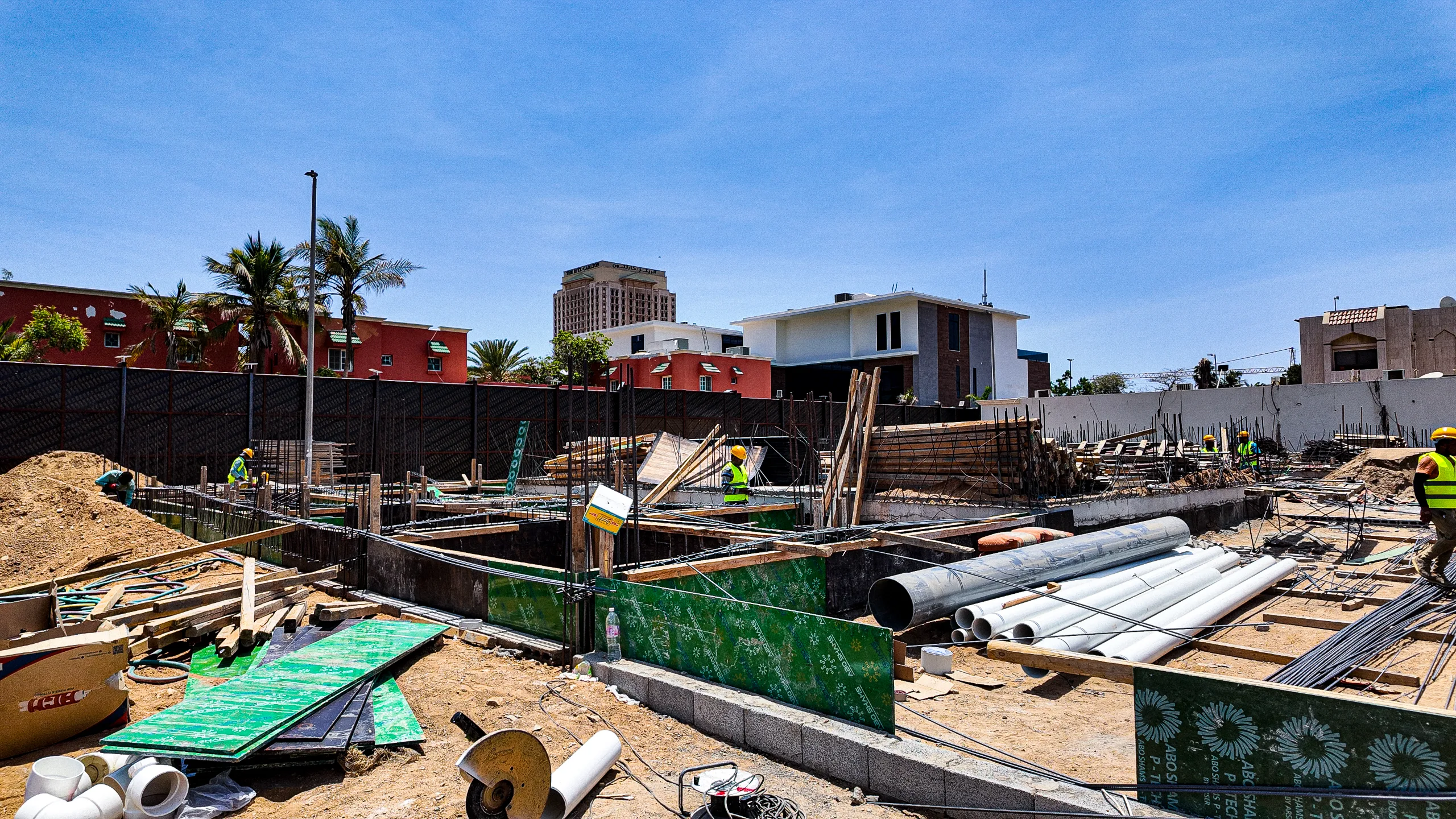

اكتمال تركيب السور الخارجي واللوحات الإعلانية والتعريفية للمشروع بشكل احترافي.
قراءة الإنجاز

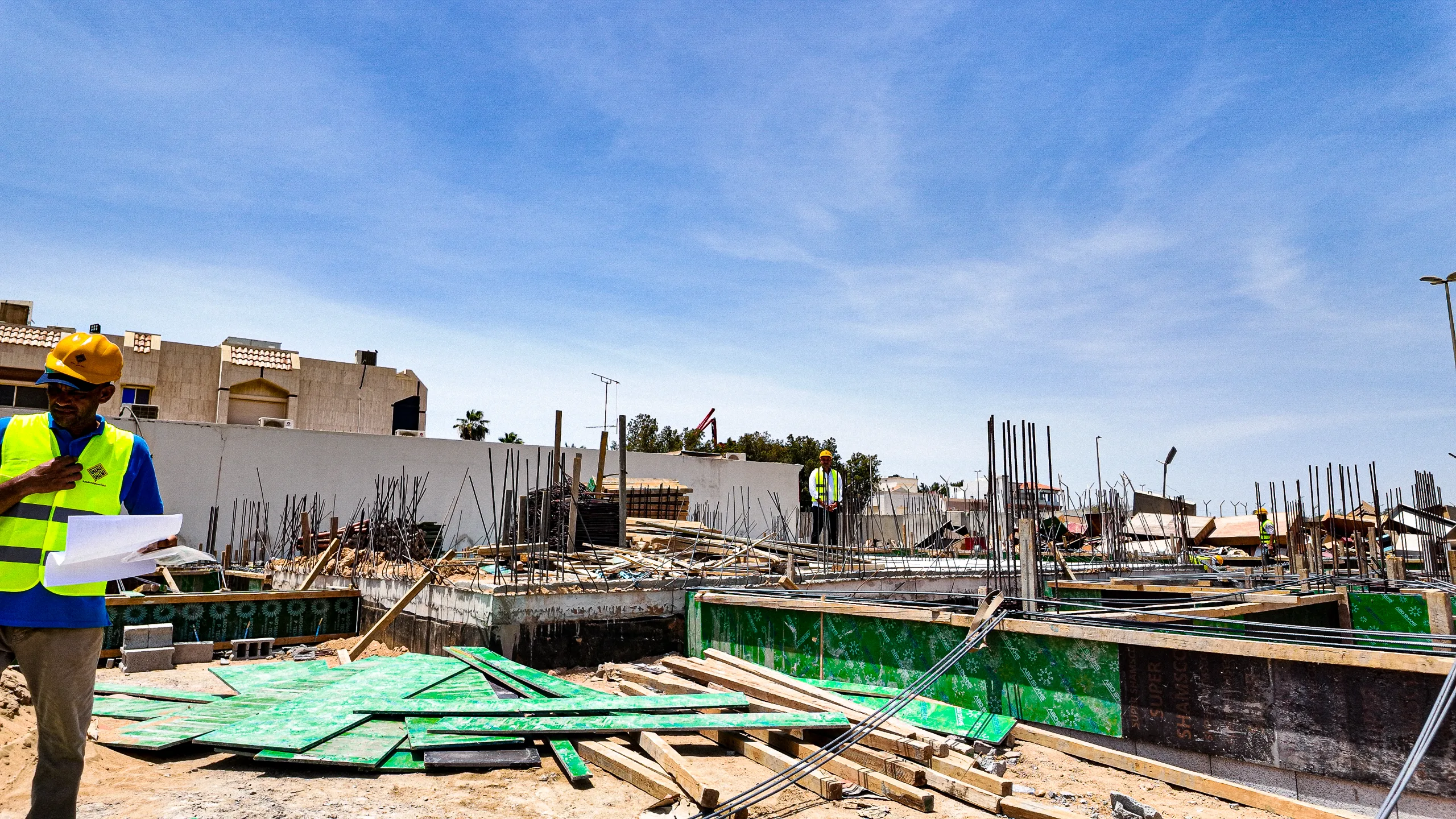

تتوافق الصور المرئية مع الزيادة المسجلة في أعمال الخرسانة (من 5% إلى 8%)، حيث يظهر بوضوح الانتقال من مرحلة الحفر والتسوية إلى مرحلة الصب الفعلي للهيكل الإنشائي تحت مستوى الأرض، وهو ما يفسر الارتفاع بنسبة 3%.
مقارنة بالزيارة السابقة

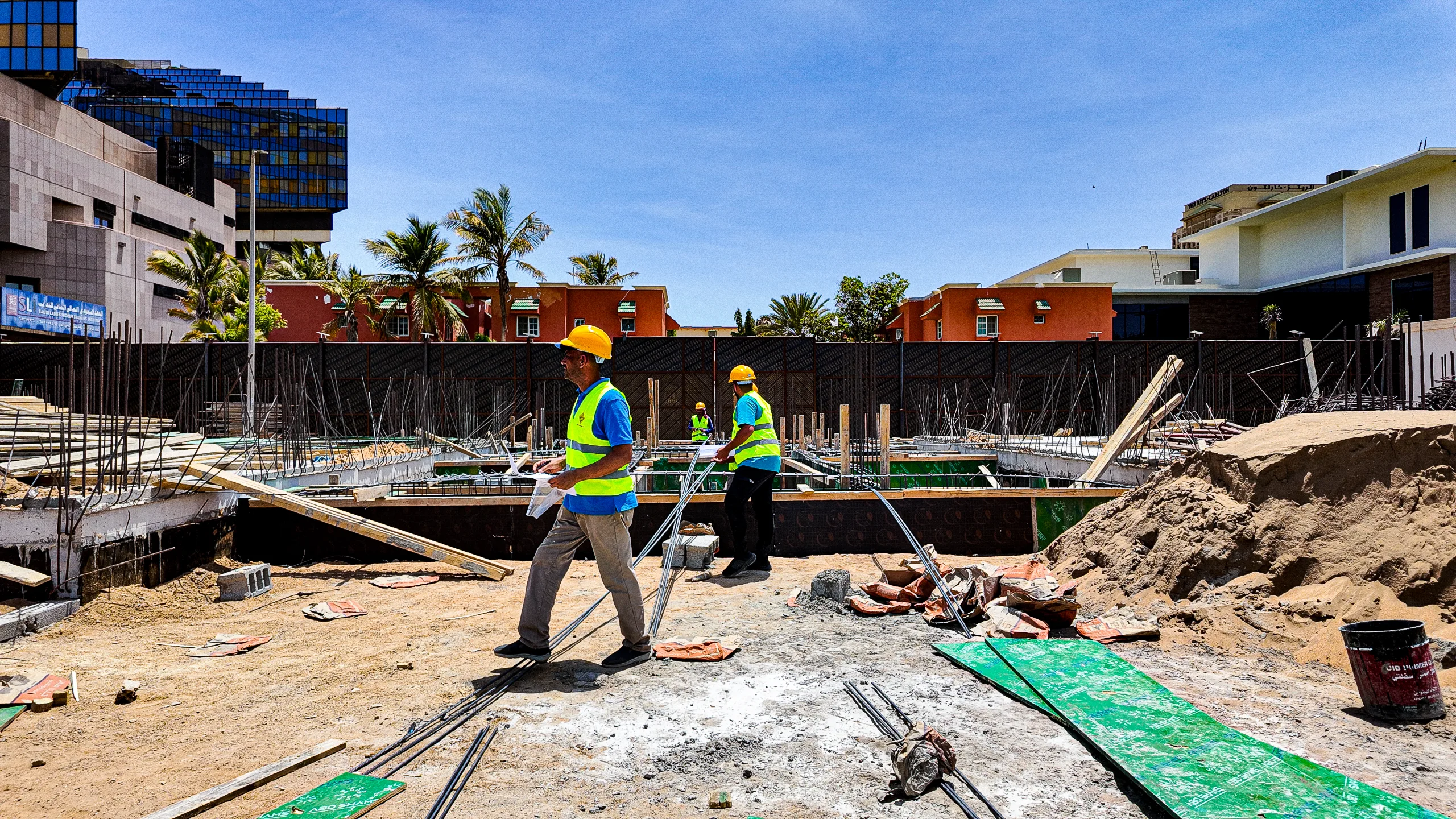

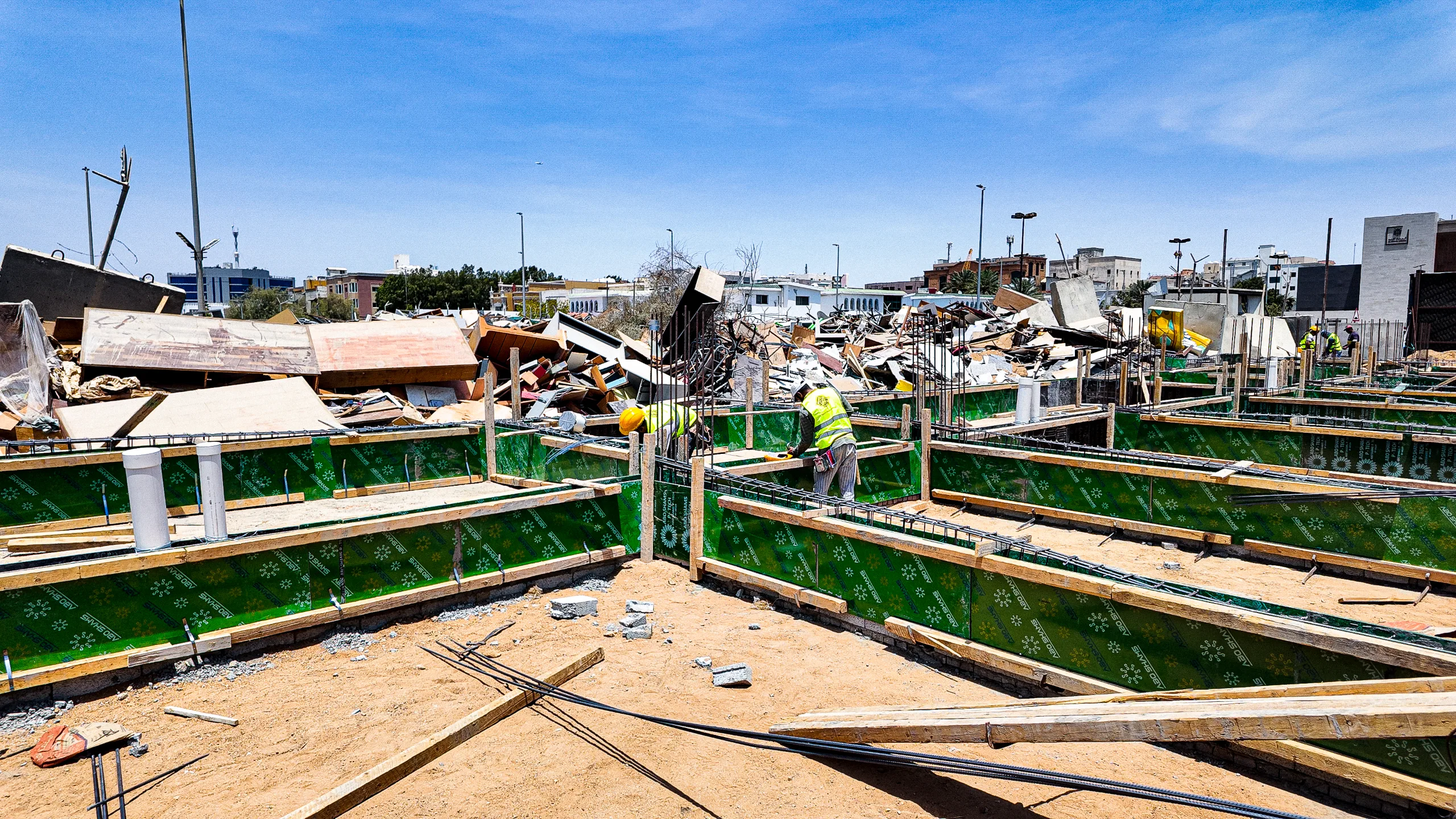

بالمقارنة مع الزيارة السابقة، انتقل الموقع من مجرد تخطيط وتجهيز حديد التسليح إلى مرحلة الصب الميداني، حيث تظهر الصور الحالية وجود مضخات الخرسانة (Concrete Pumps) وهي تعمل بنشاط، بينما كانت الصور السابقة تقتصر على أعمال النجارة والحدادة الأولية.
المراحل القادمة المتوقعة
استكمال صب كافة القواعد الأرضية، البدء في عزل الأساسات، والتحضير لصب رقاب الأعمدة.
