سي بريز الحمراء
٢٣ ديسمبر ٢٠٢٥

سي بريز الحمراء

94%الإنجاز الكلي▲ +1% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

أظهرت الزيارة الميدانية تقدماً ملحوظاً في أعمال التشطيبات الداخلية والخارجية للمشروع، حيث تم الانتهاء من صب أجزاء من سقف الدور الأخير، مع استمرار أعمال اللياسة وتركيب البلاط للأرضيات والجدران في الوحدات السكنية، بالإضافة إلى تركيب الواجهات المعدنية والزجاجية الخارجية.
التغيّرات المرصودة

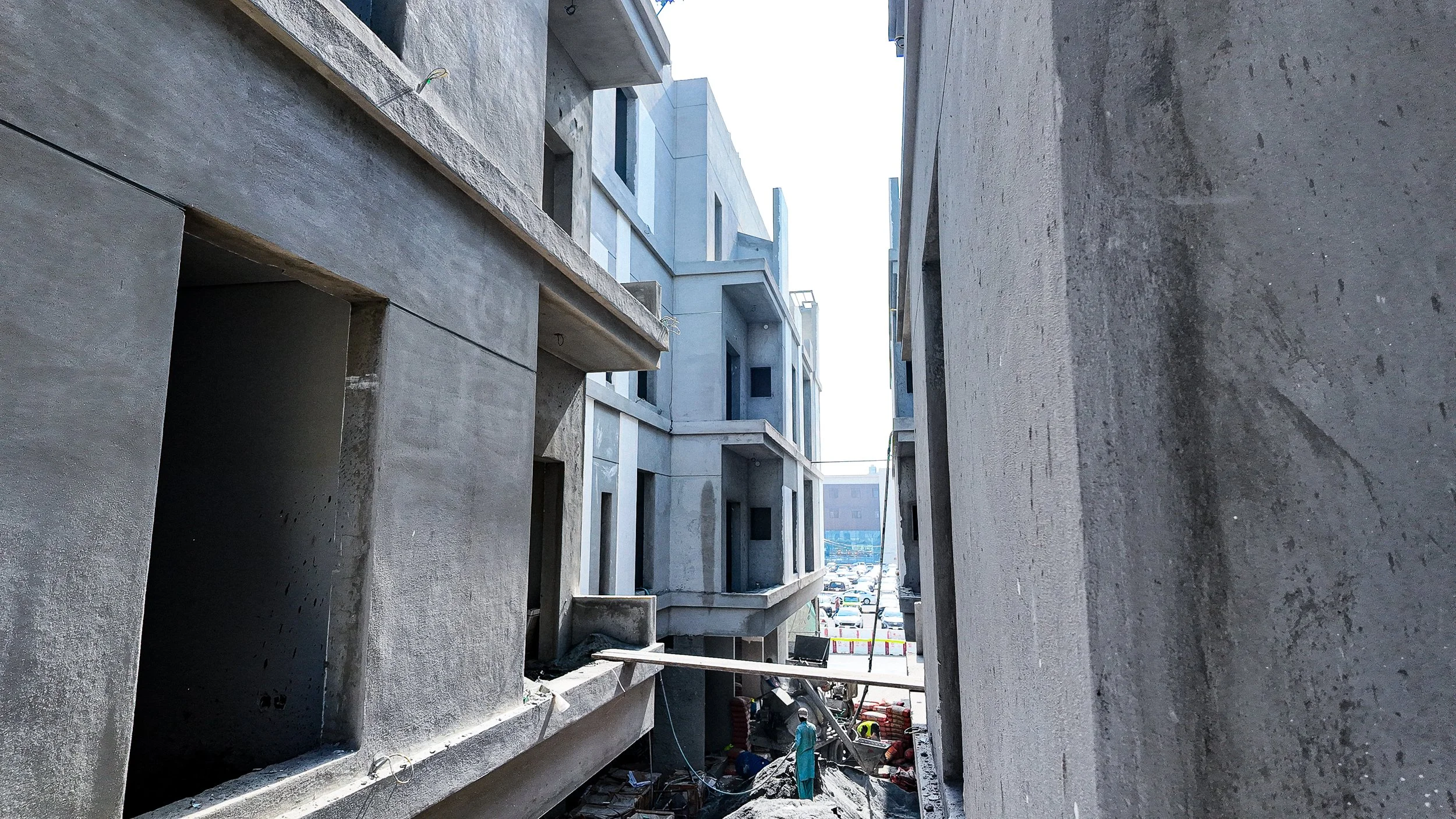

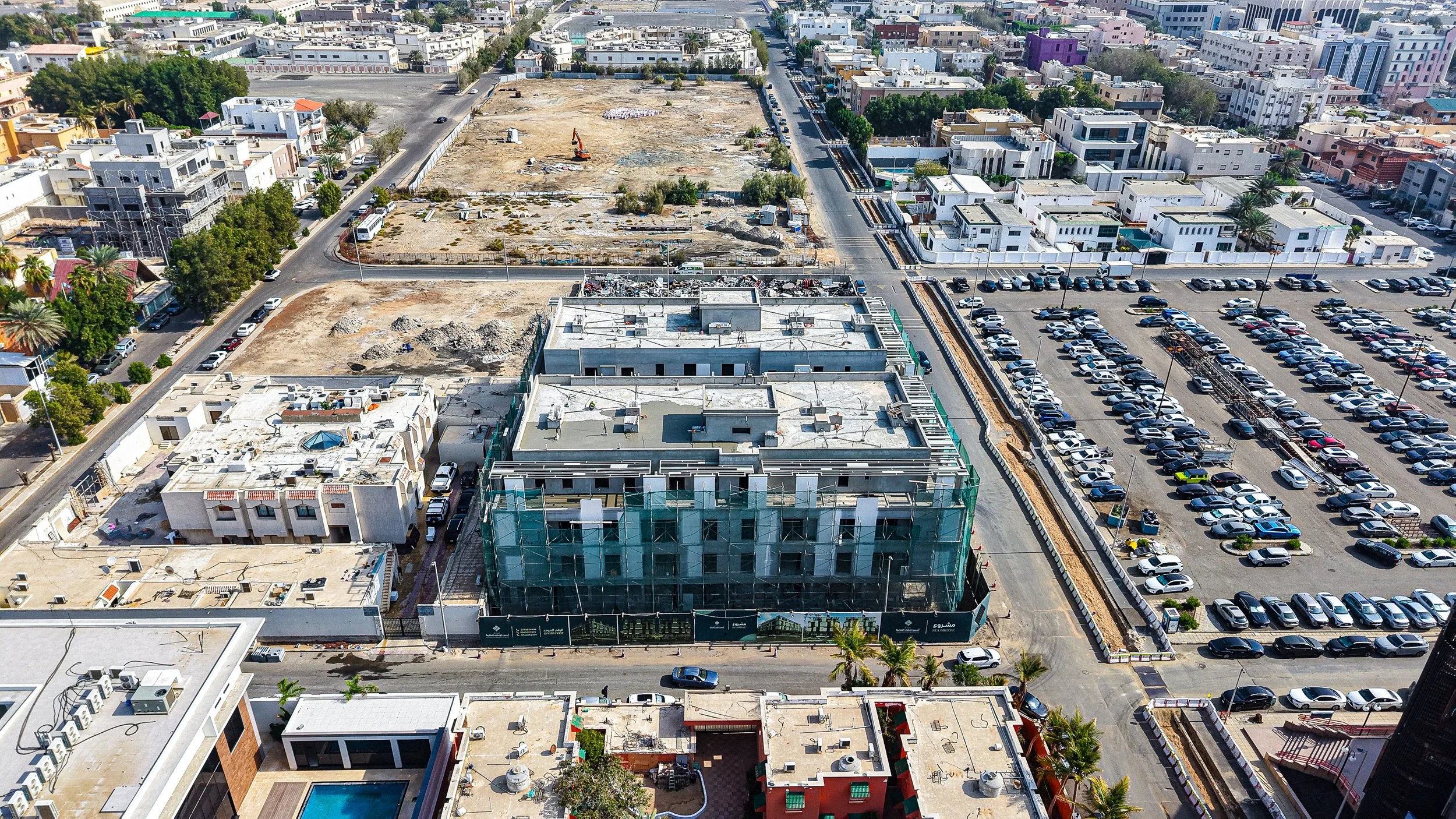

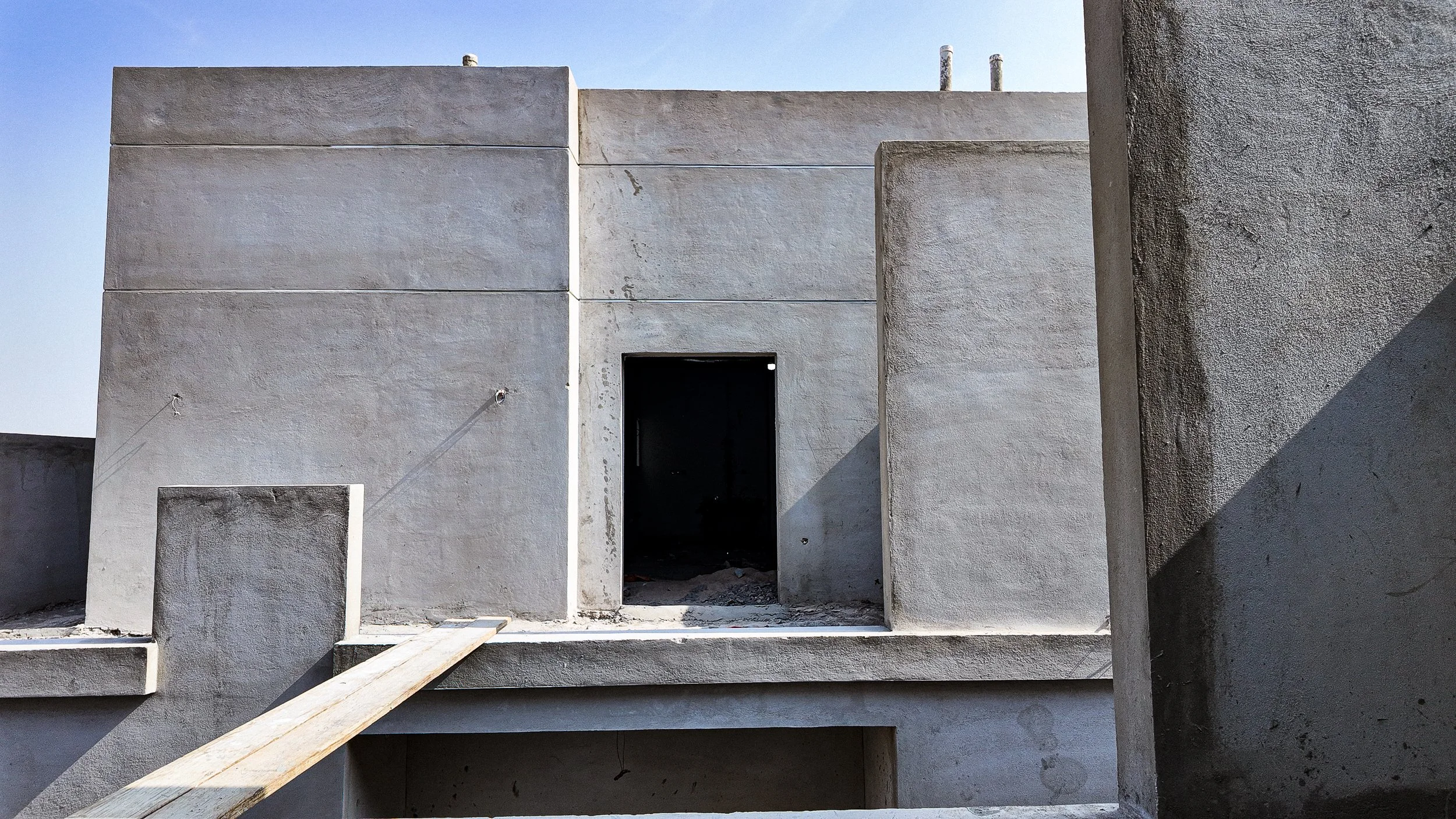

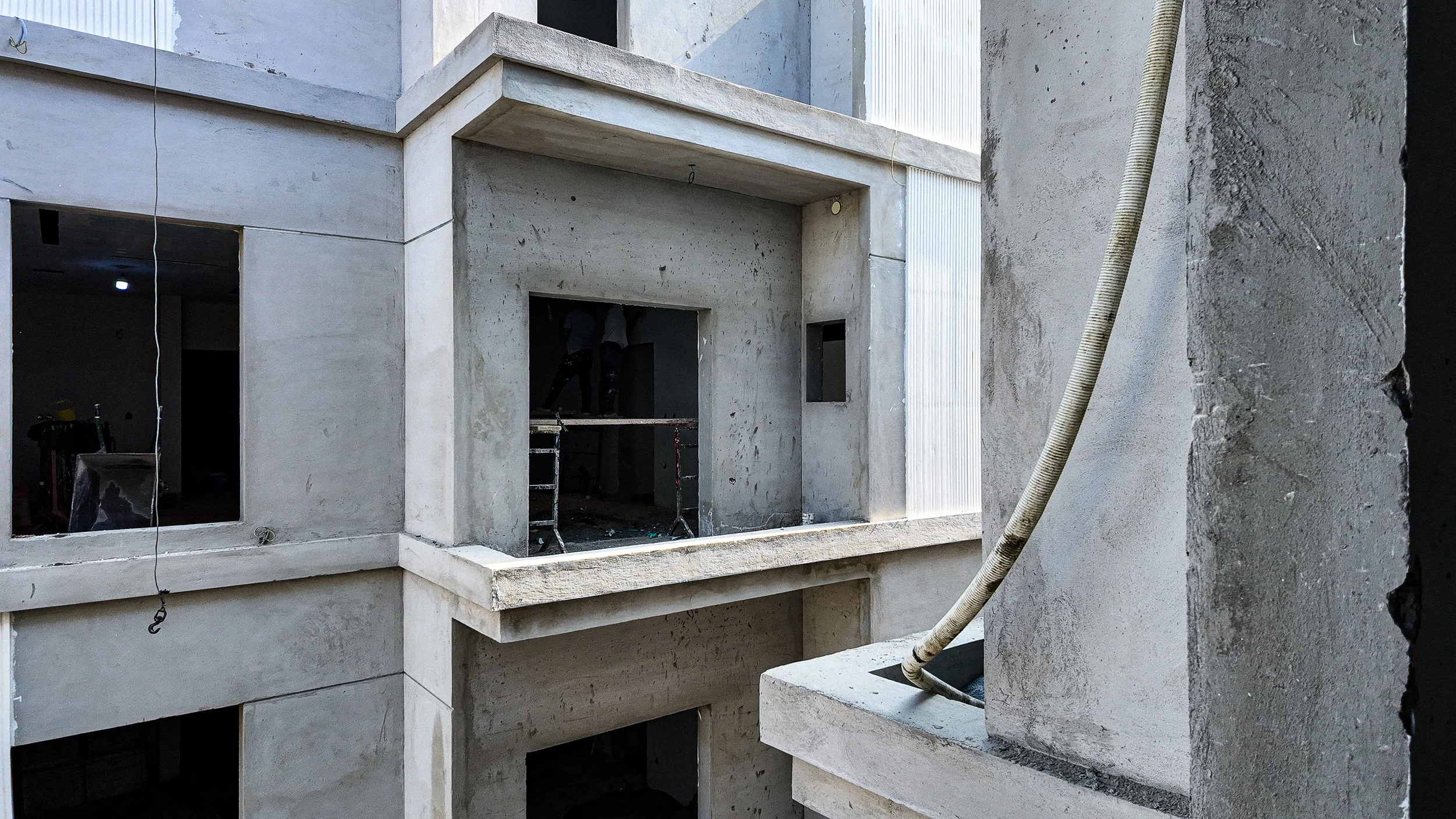

الهيكل الخرساني95%

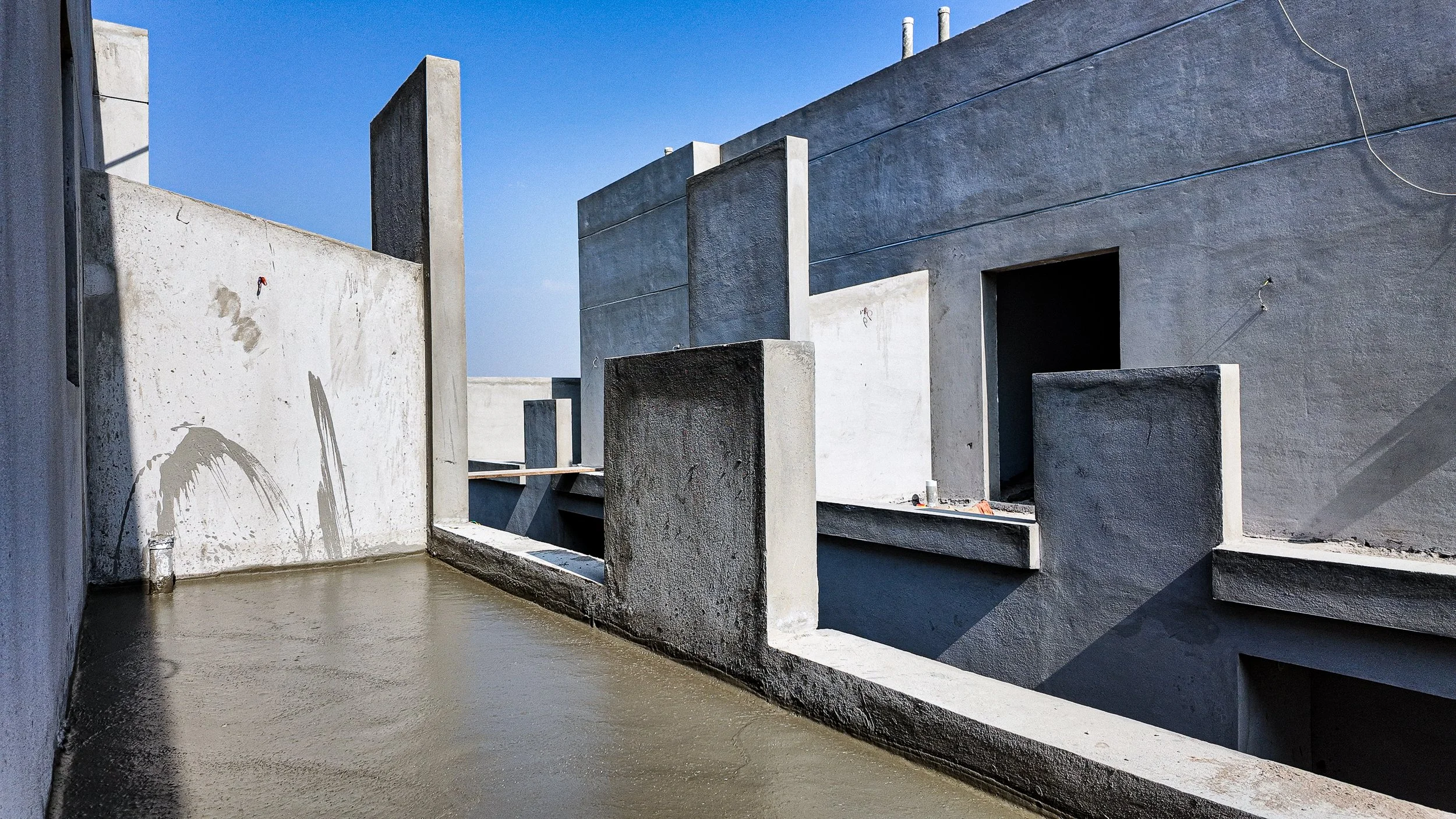

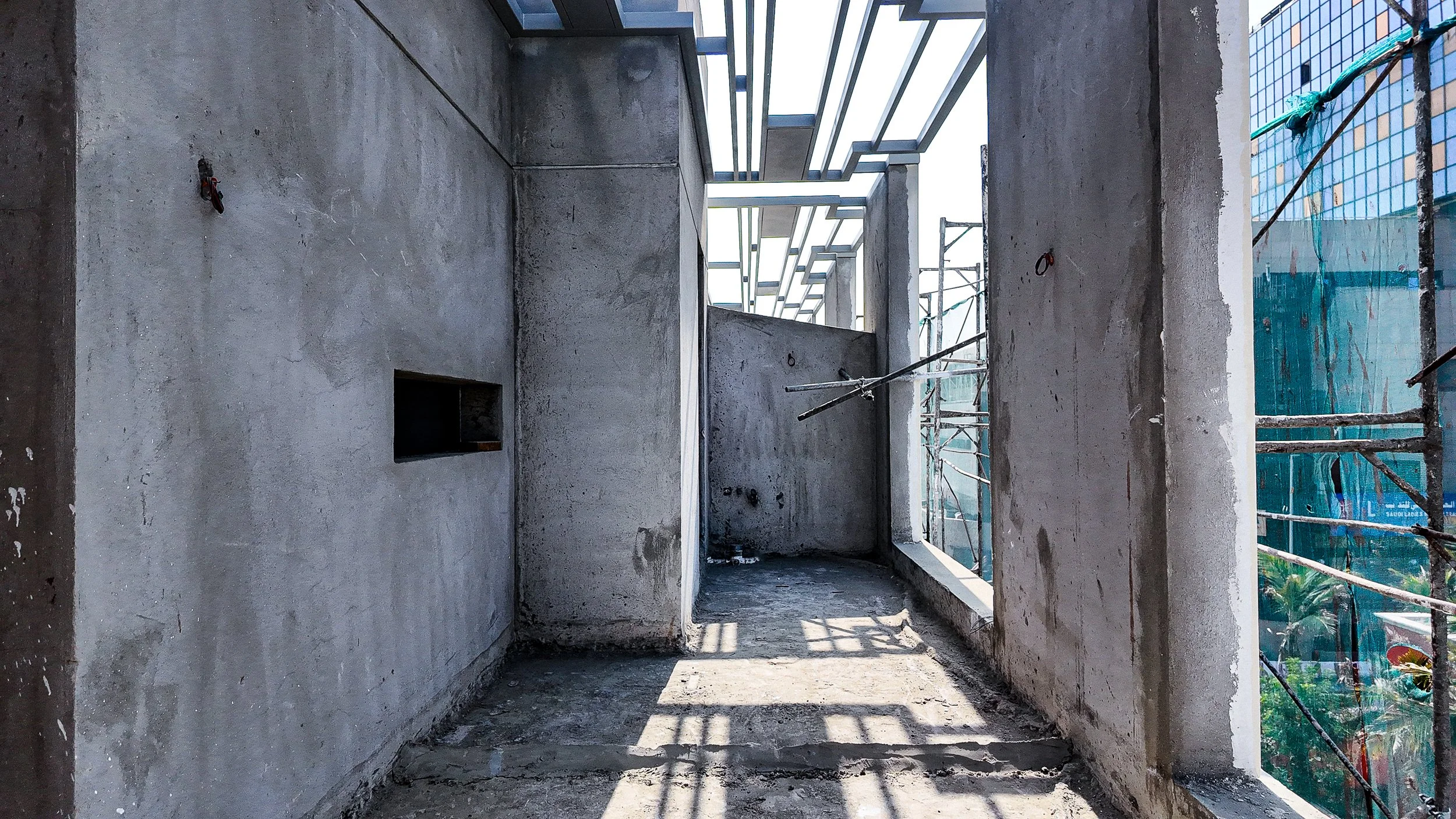

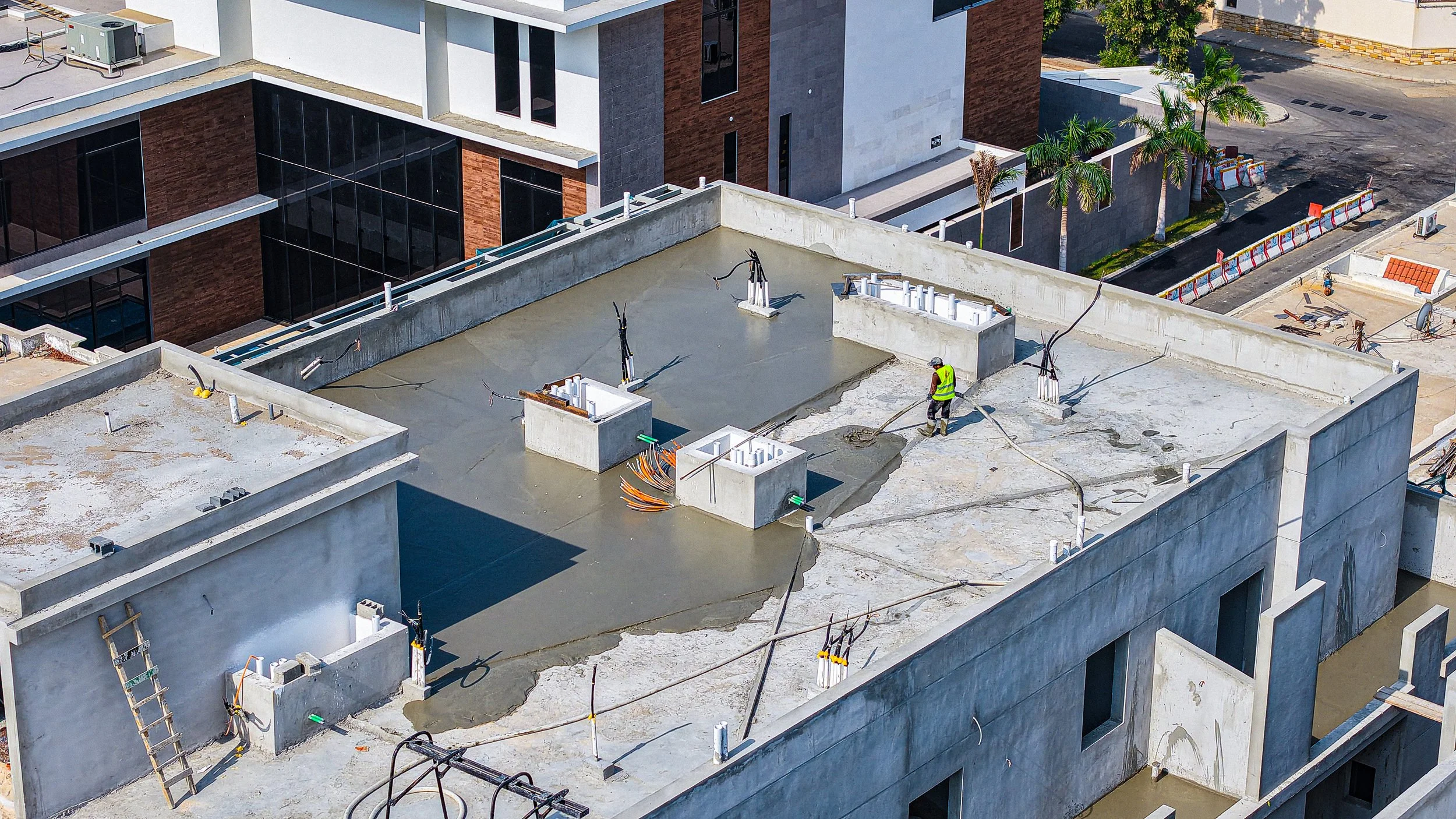

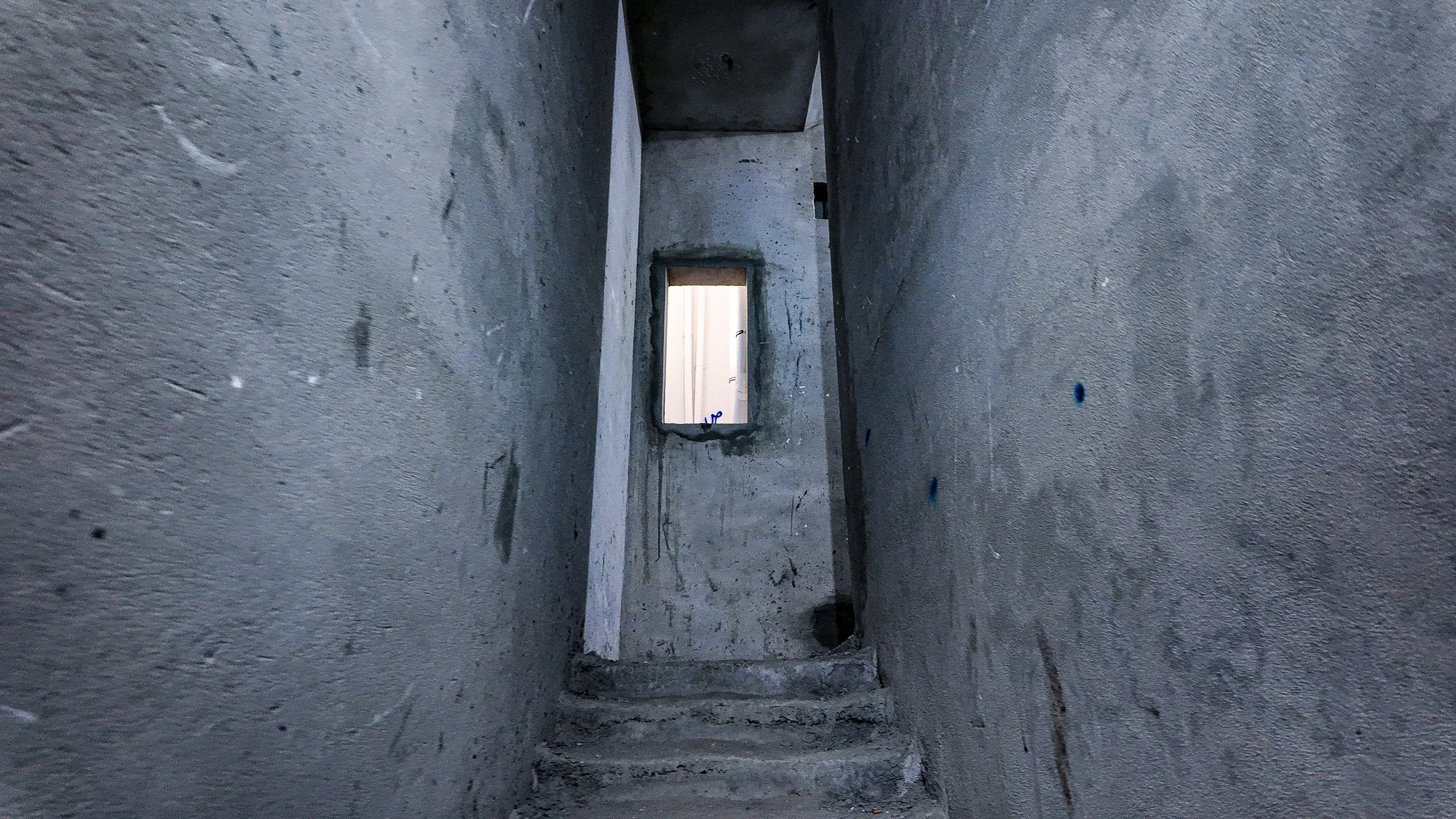

استكمال صب أجزاء من بلاطة السقف العلوي وتجهيز الفتحات الإنشائية والمناور.

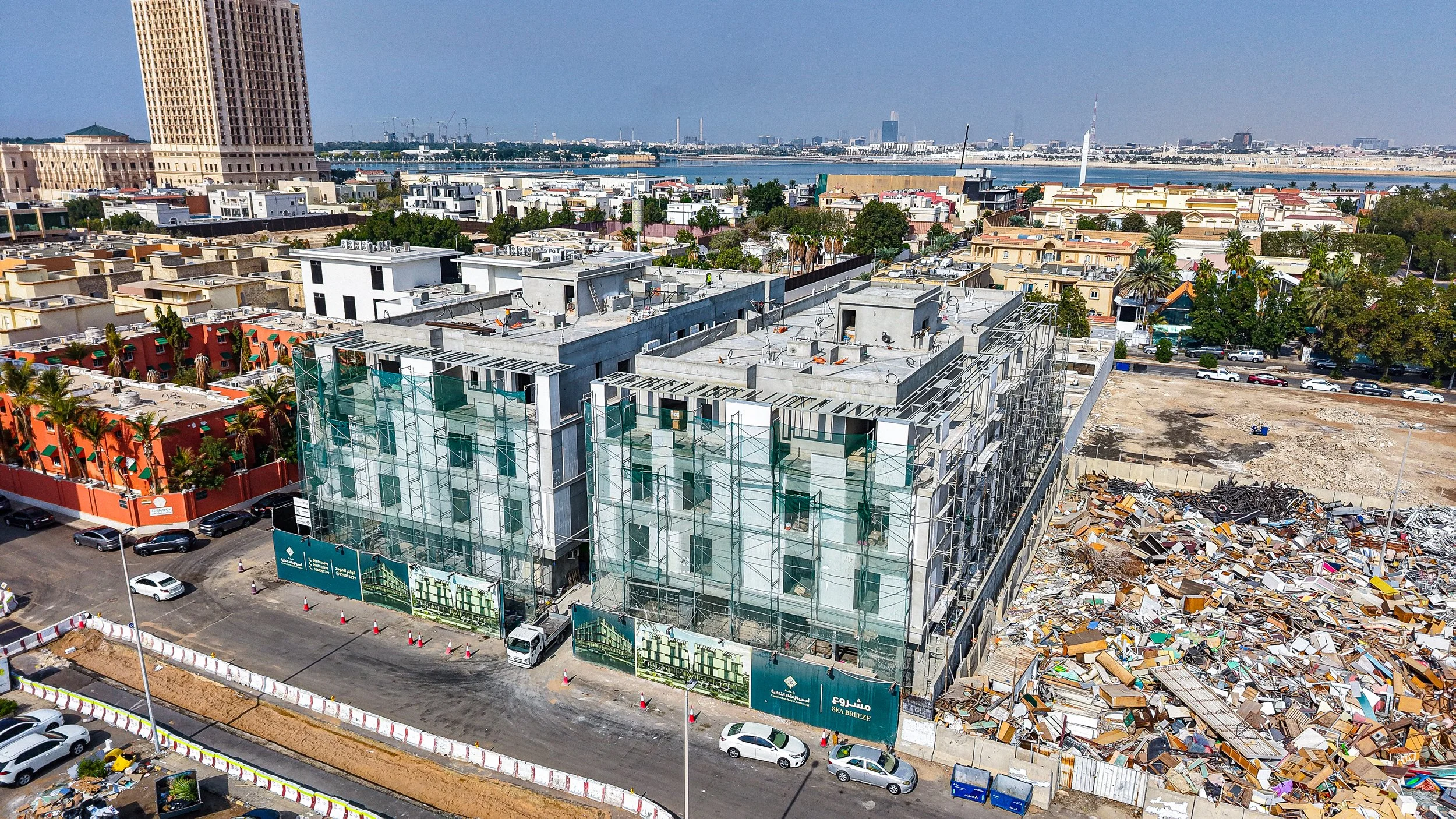

الواجهات الخارجية90%

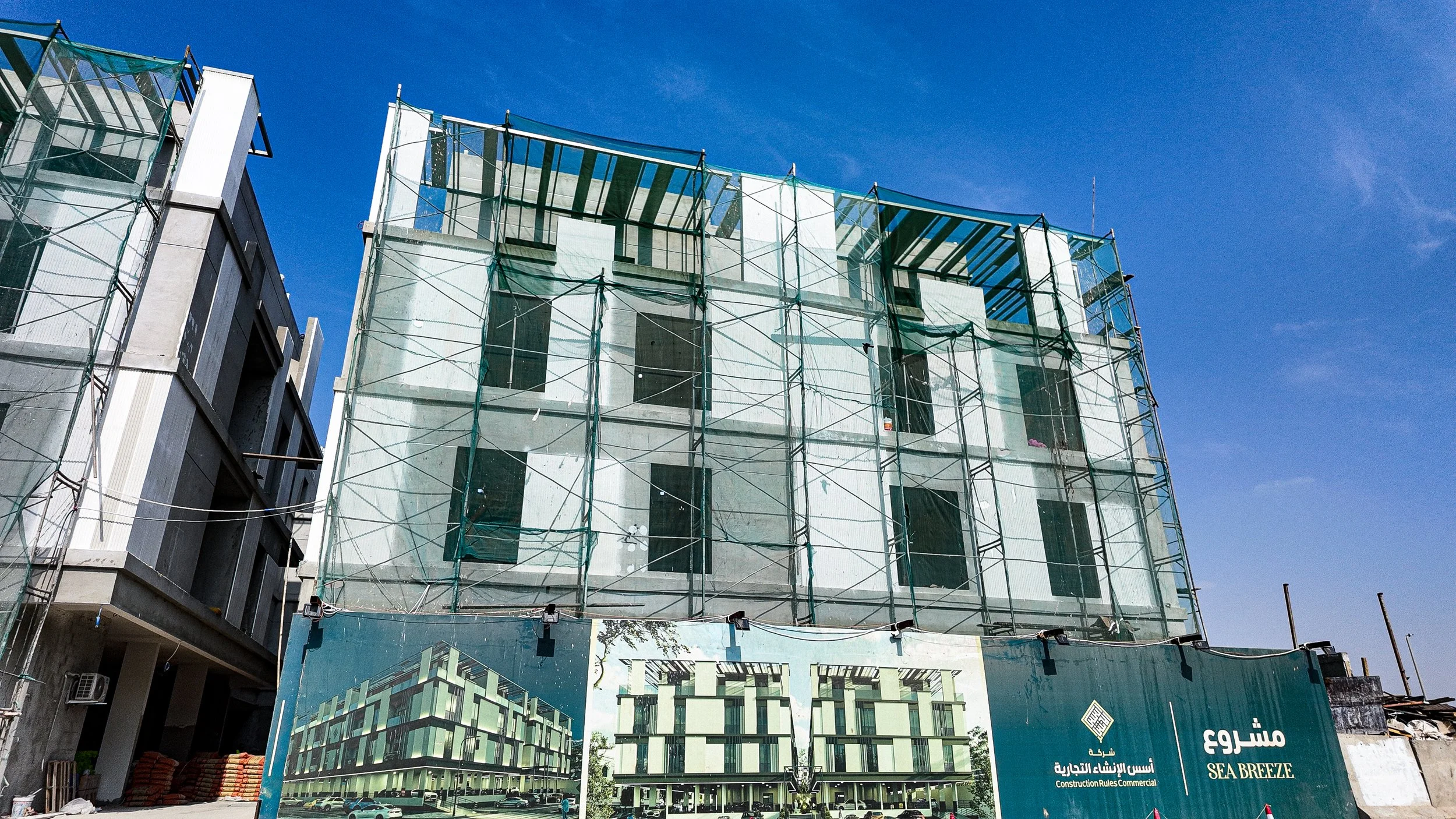

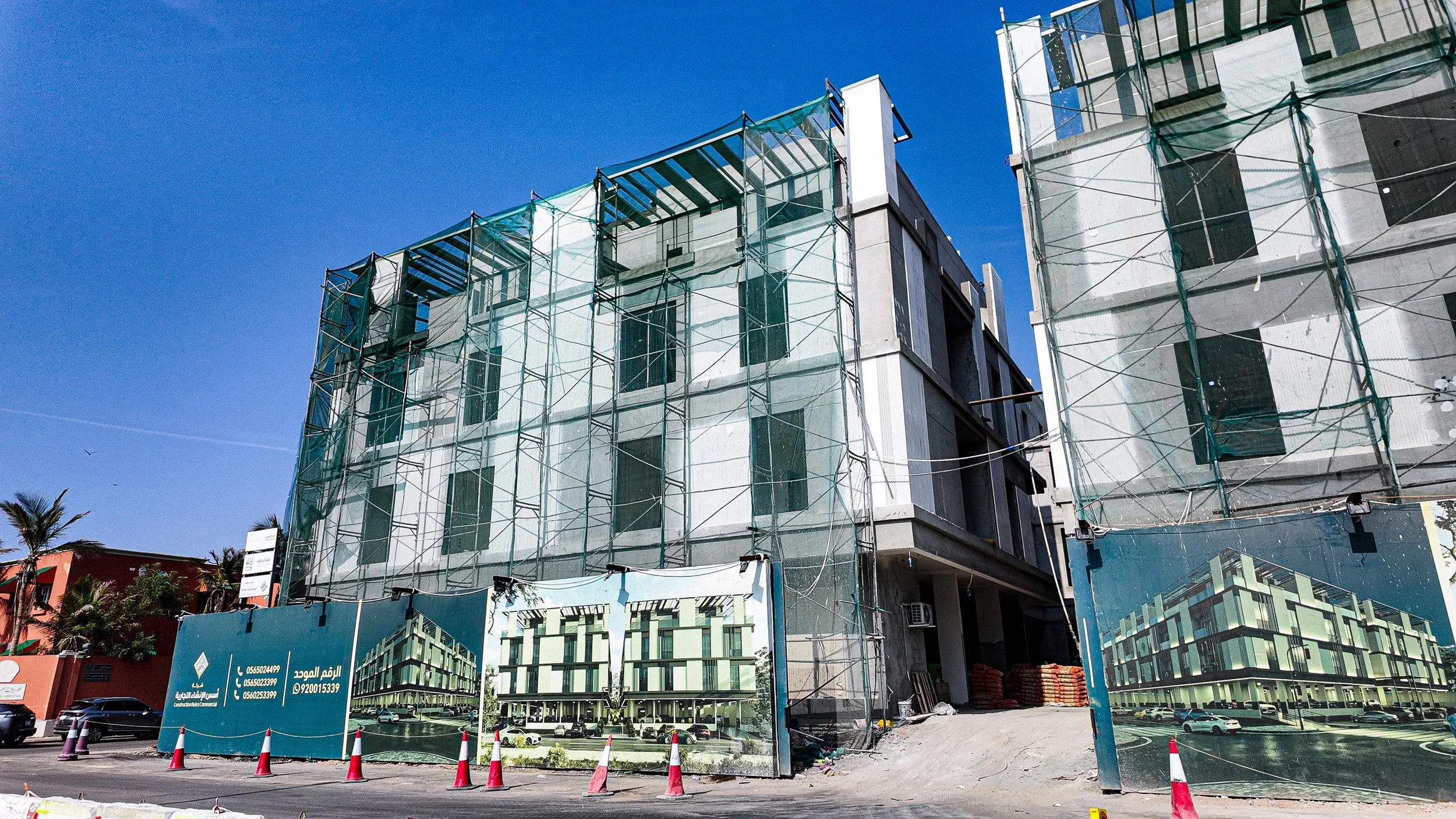

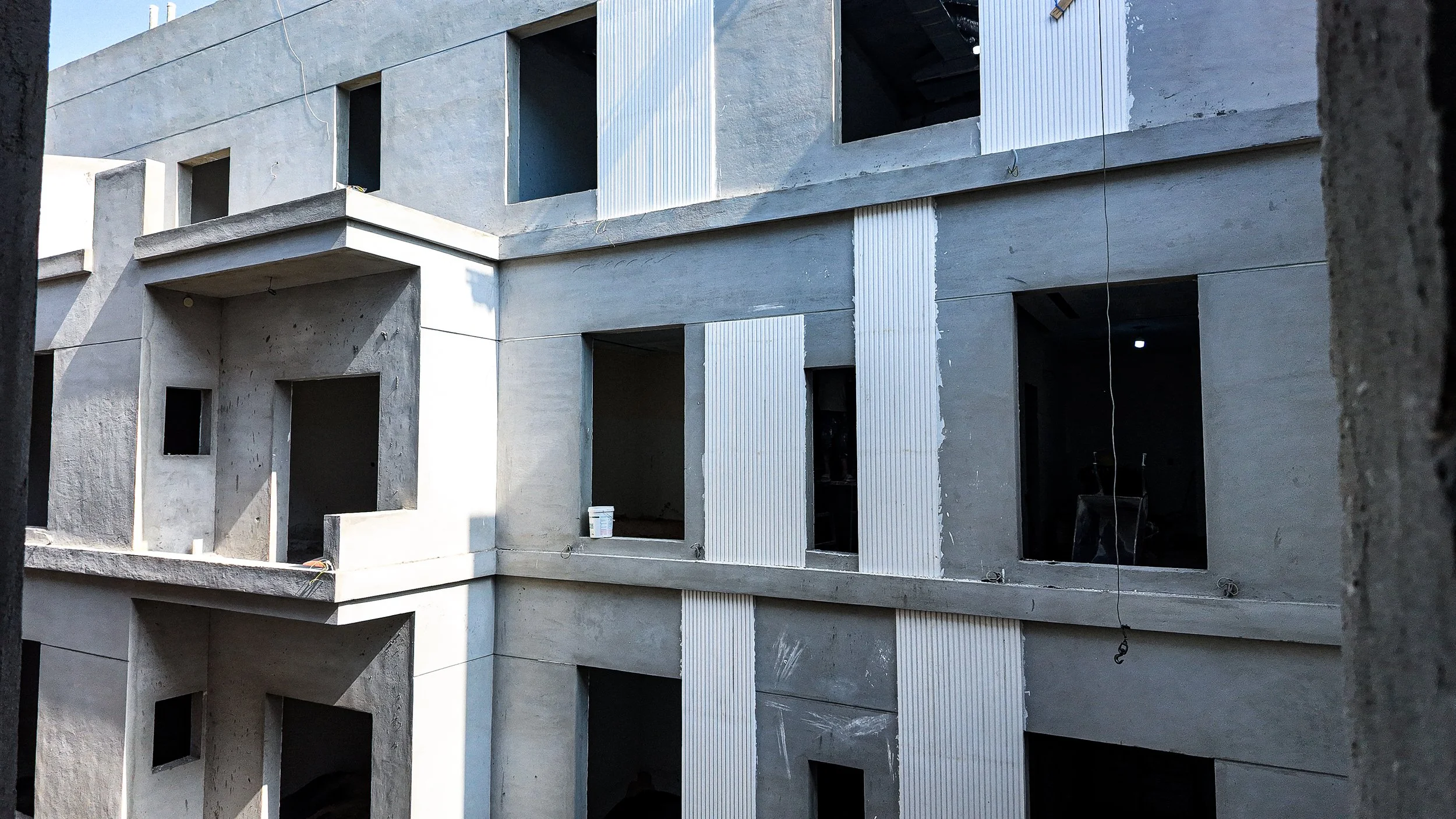

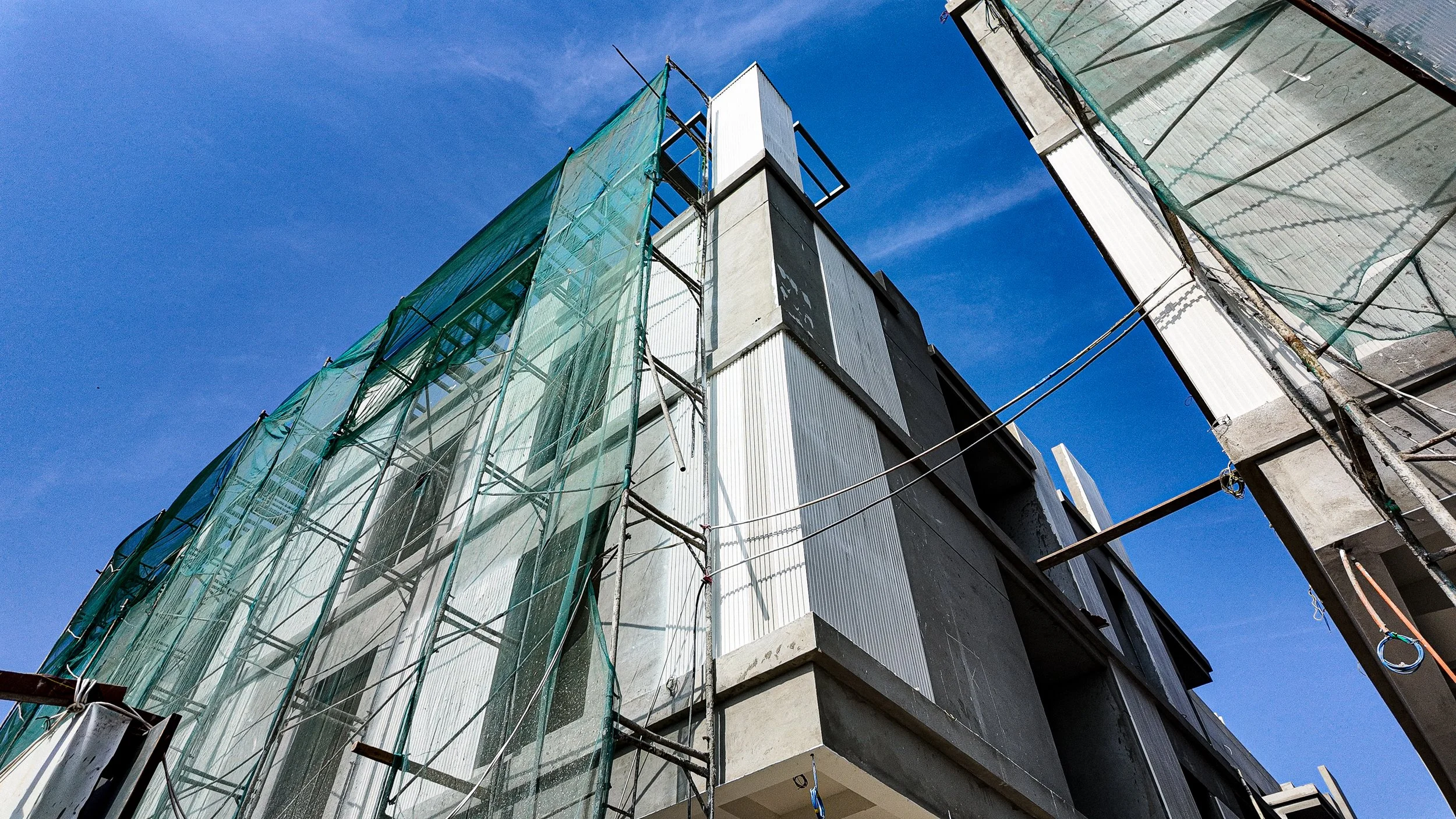

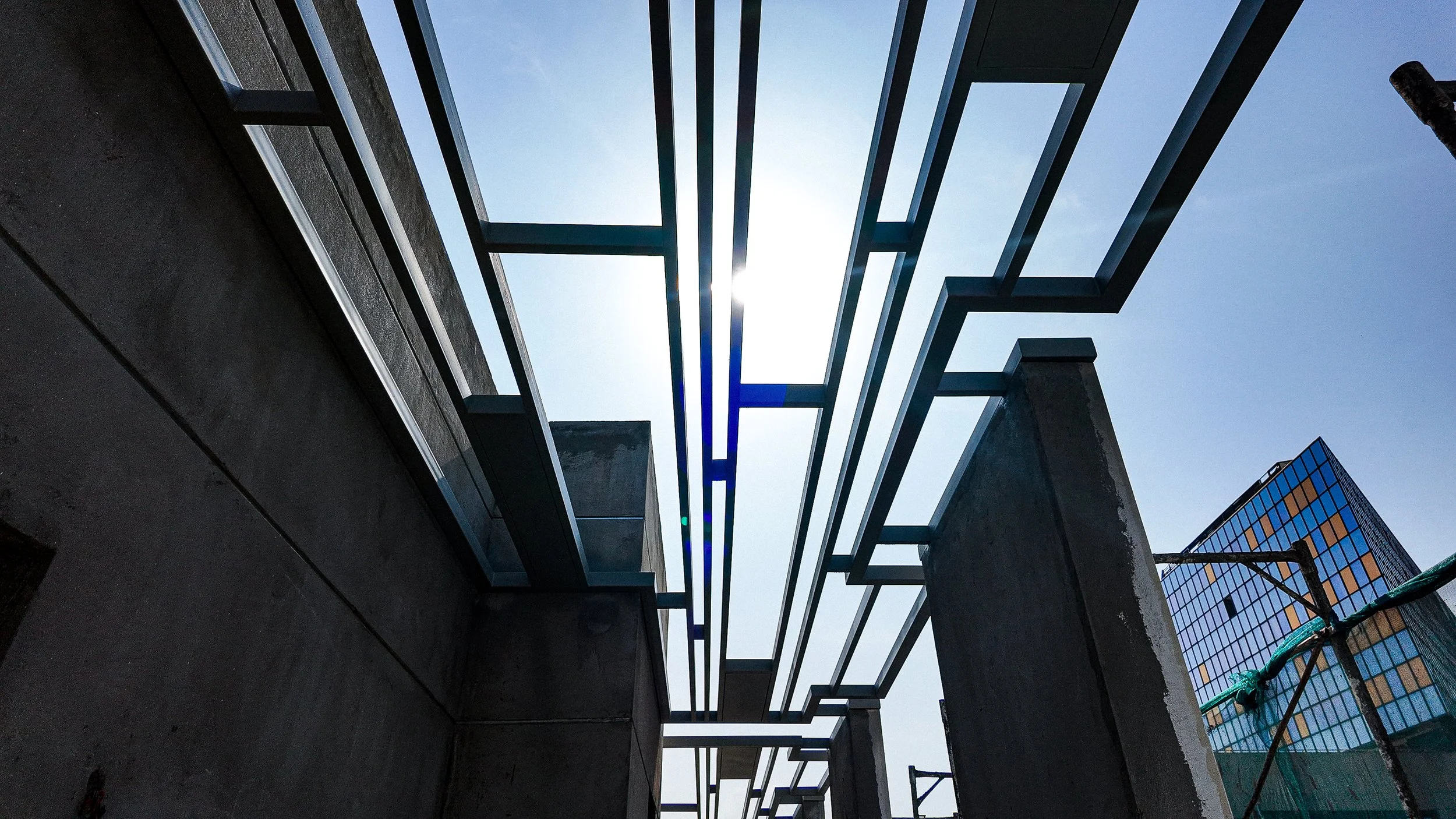

تركيب الألواح المعدنية الطولية (Cladding) والبدء في تركيب قطاعات الألمنيوم والزجاج تحت الحماية بالسواتر الخضراء.

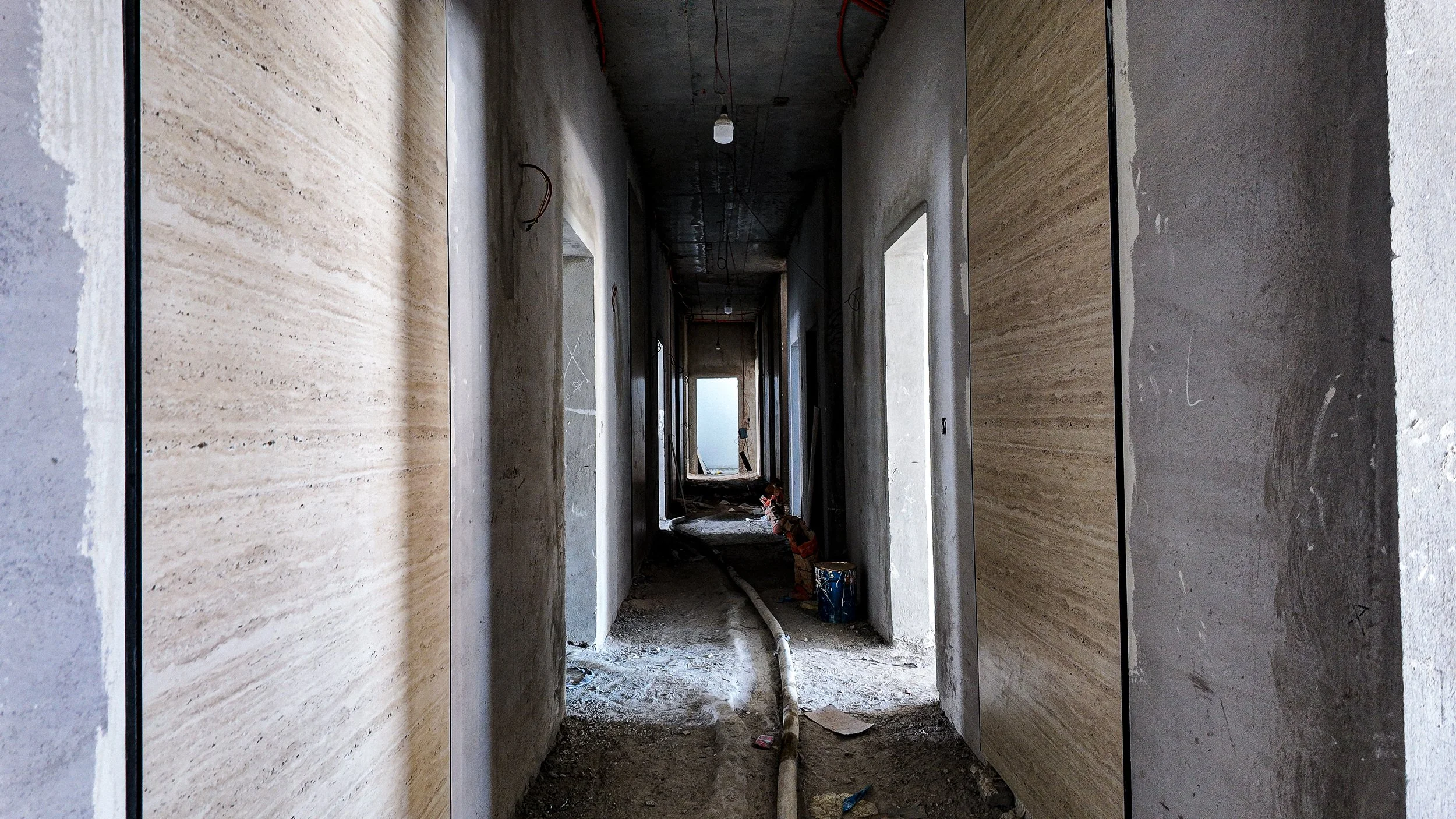

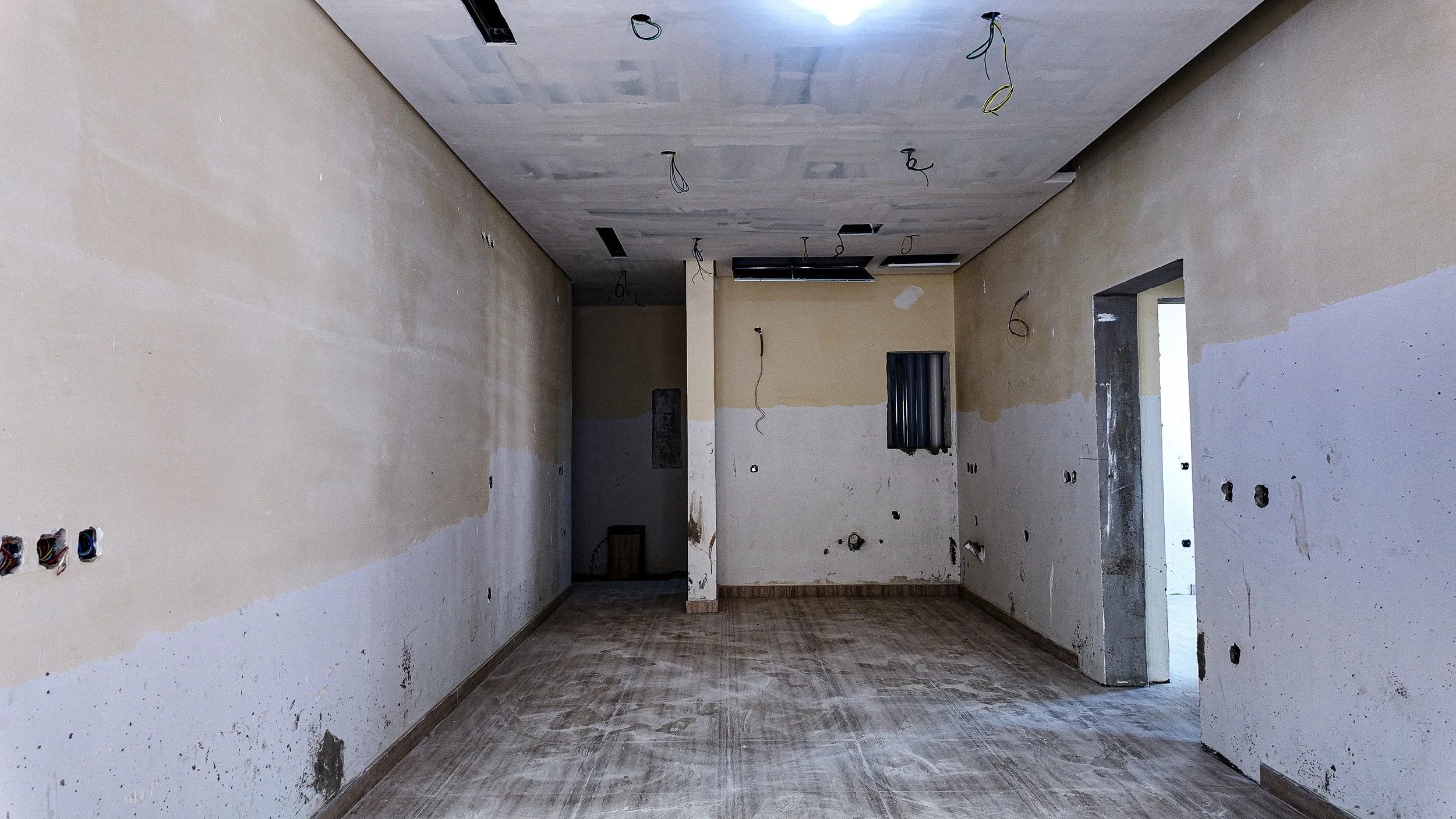

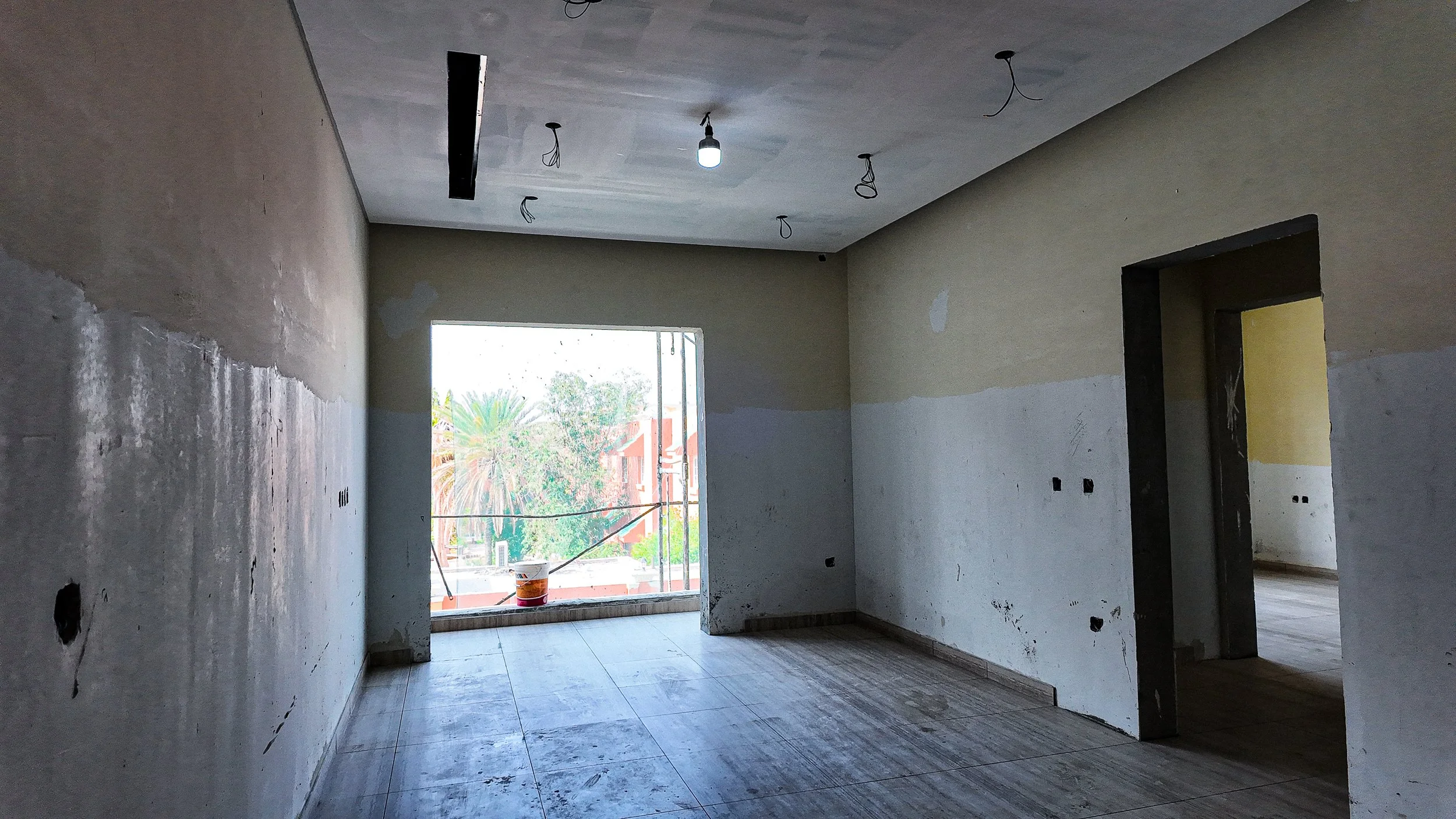

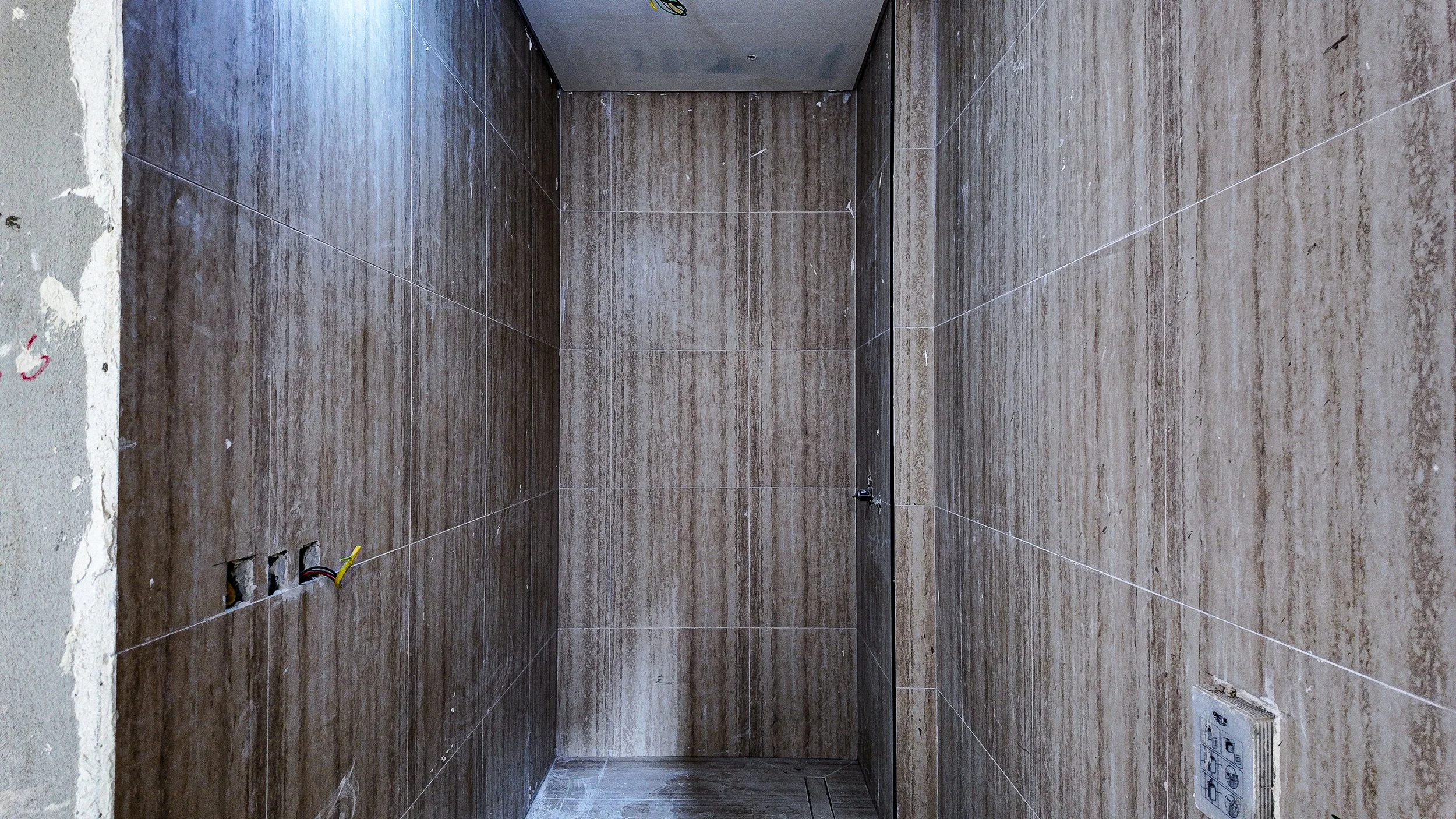

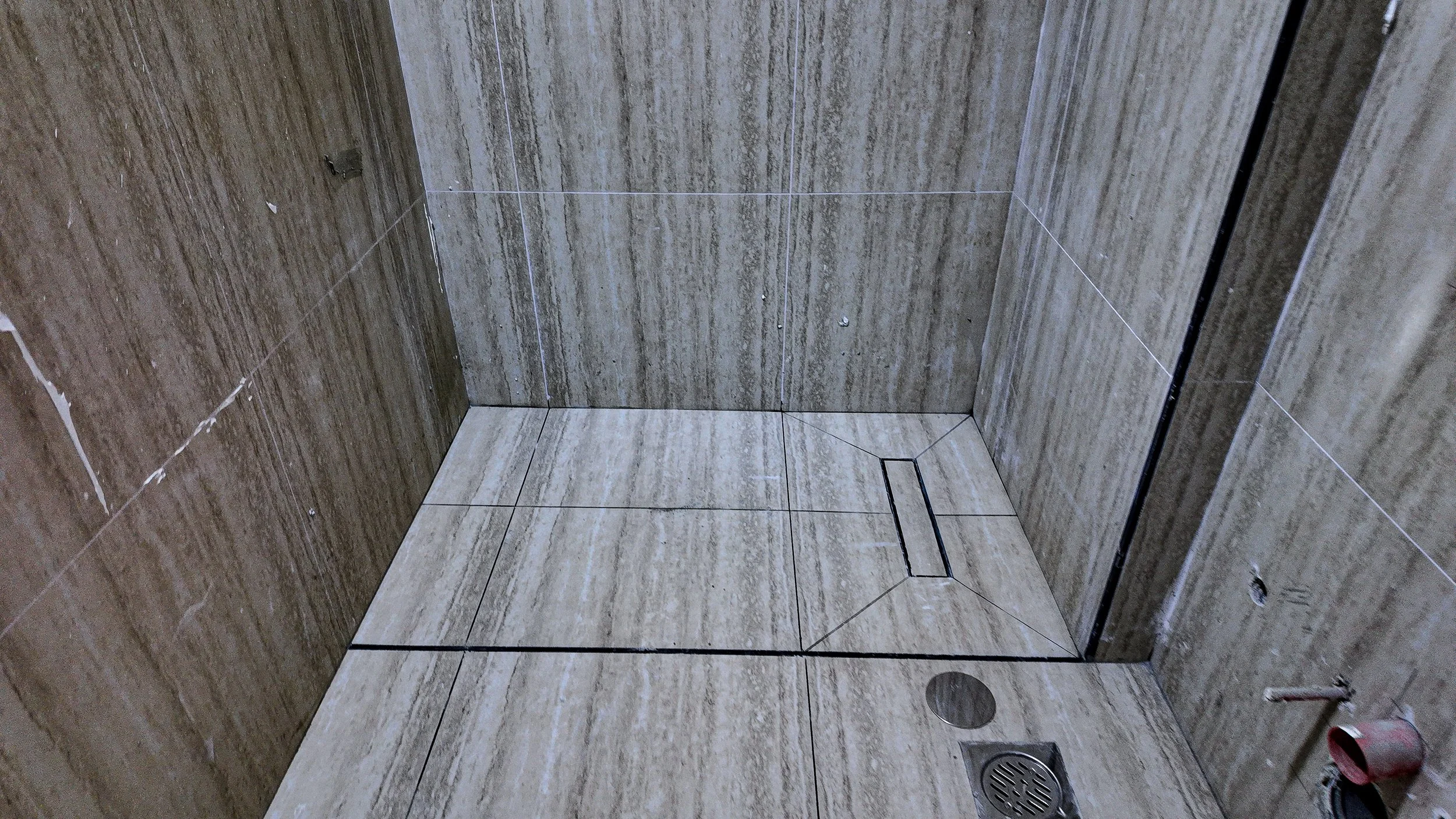

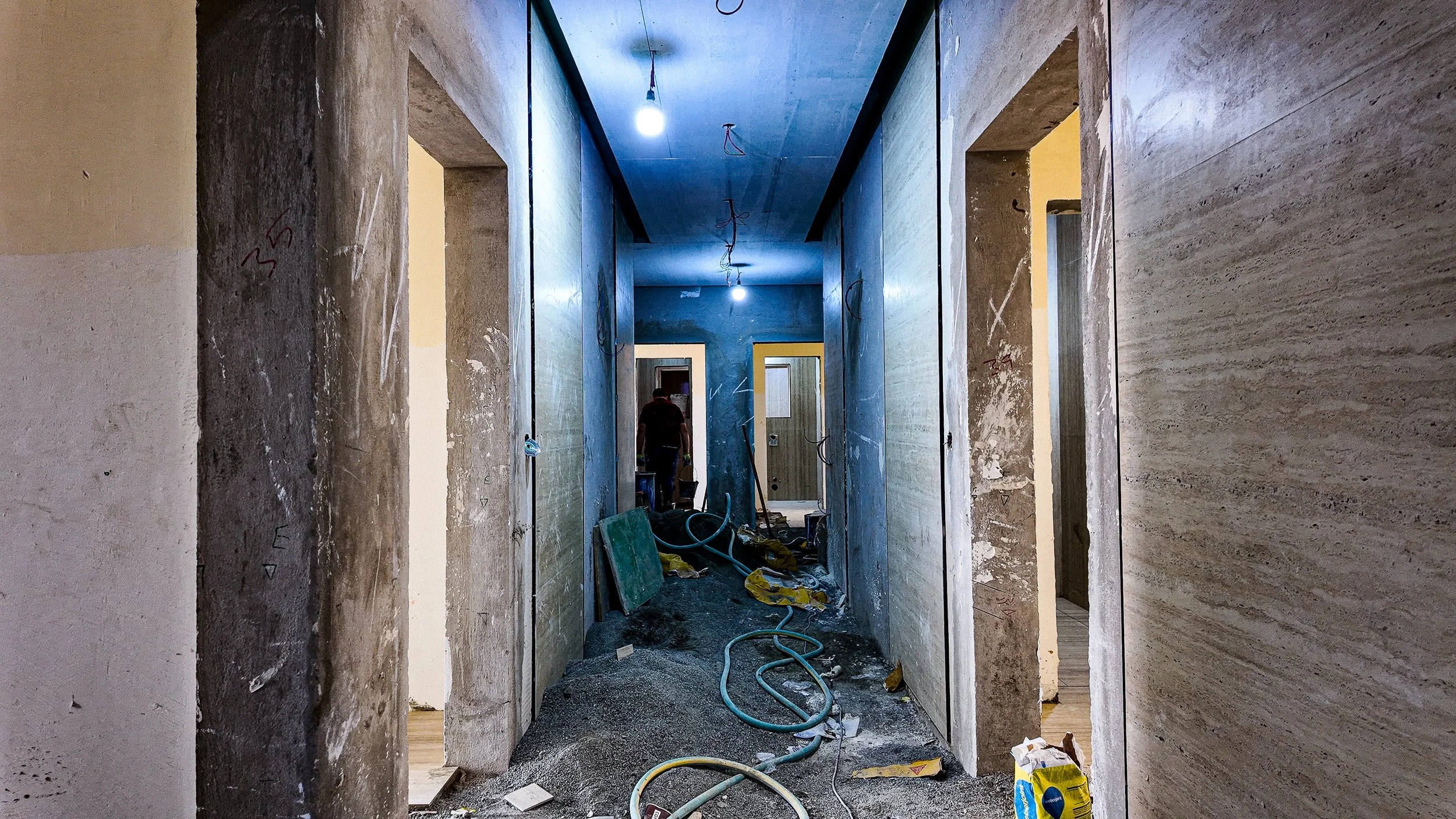

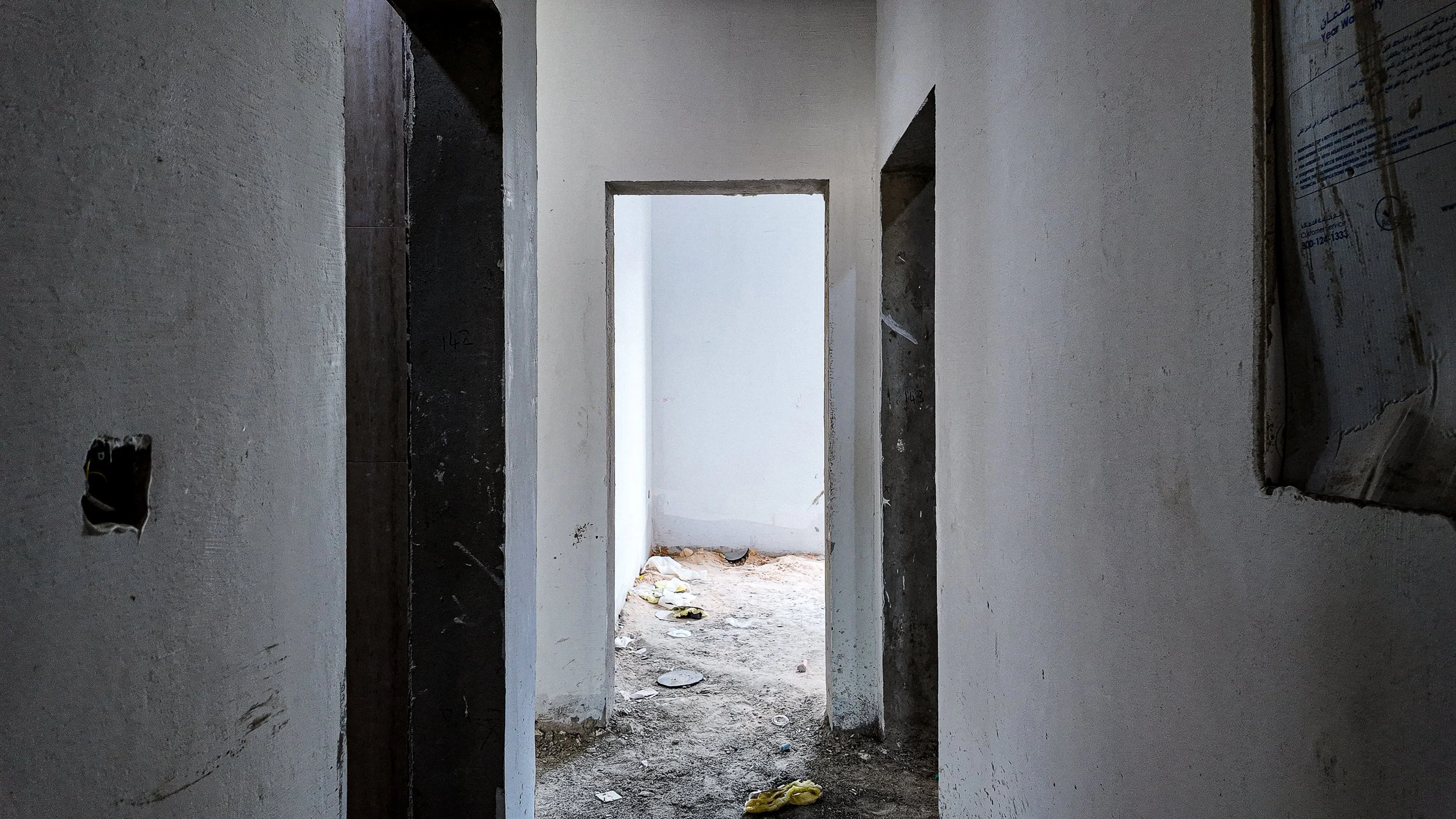

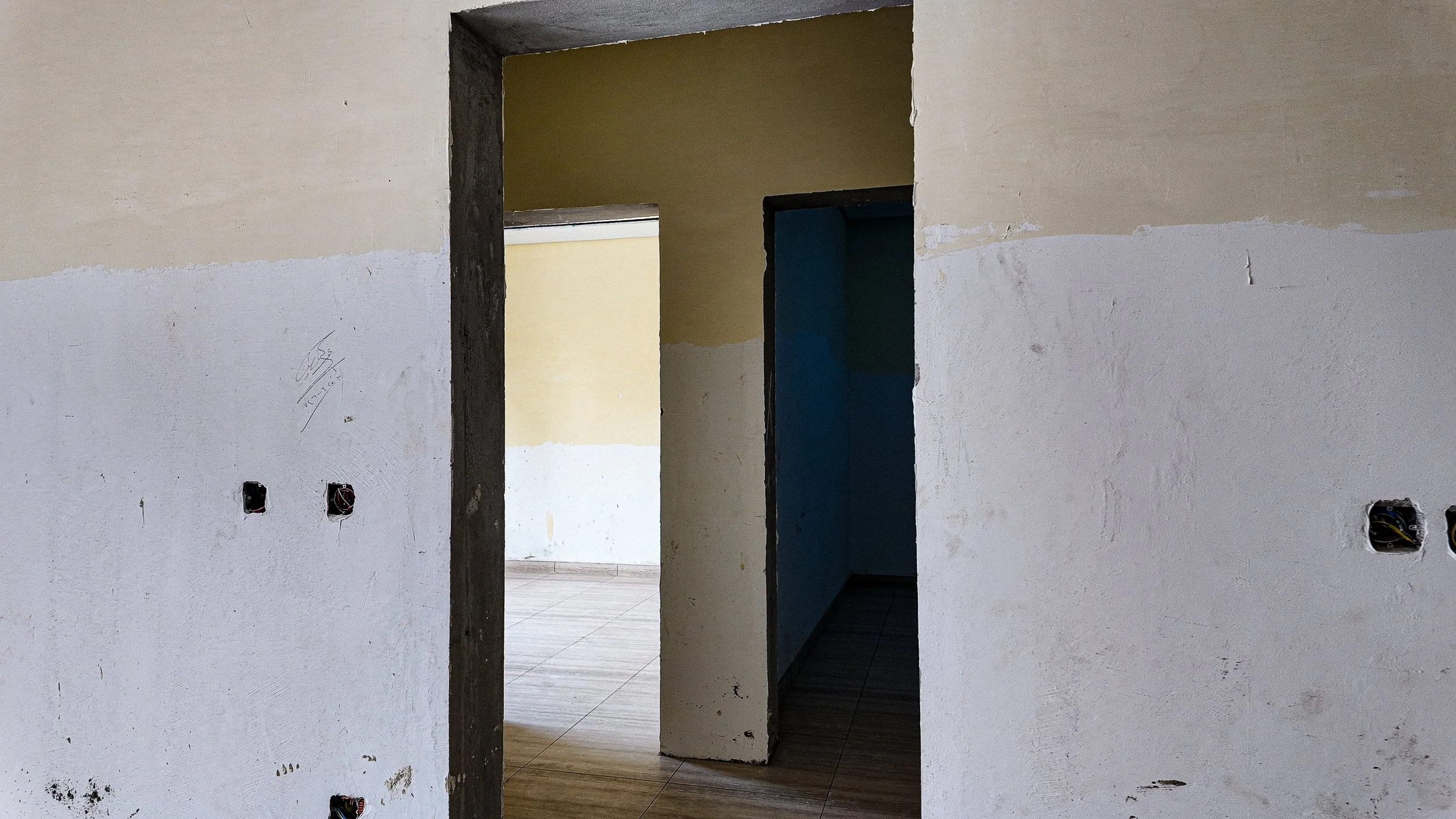

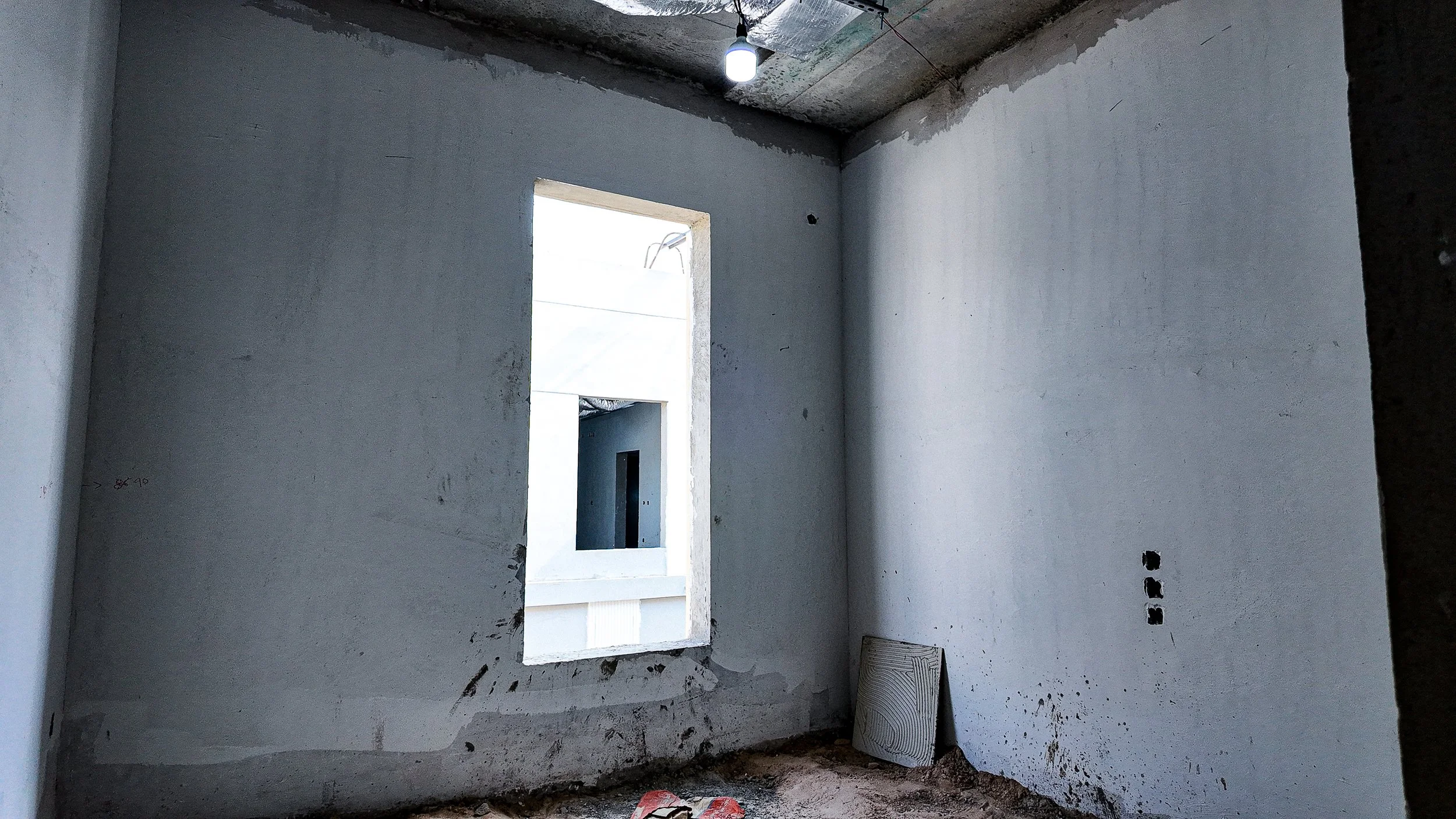

التشطيبات الداخلية95%

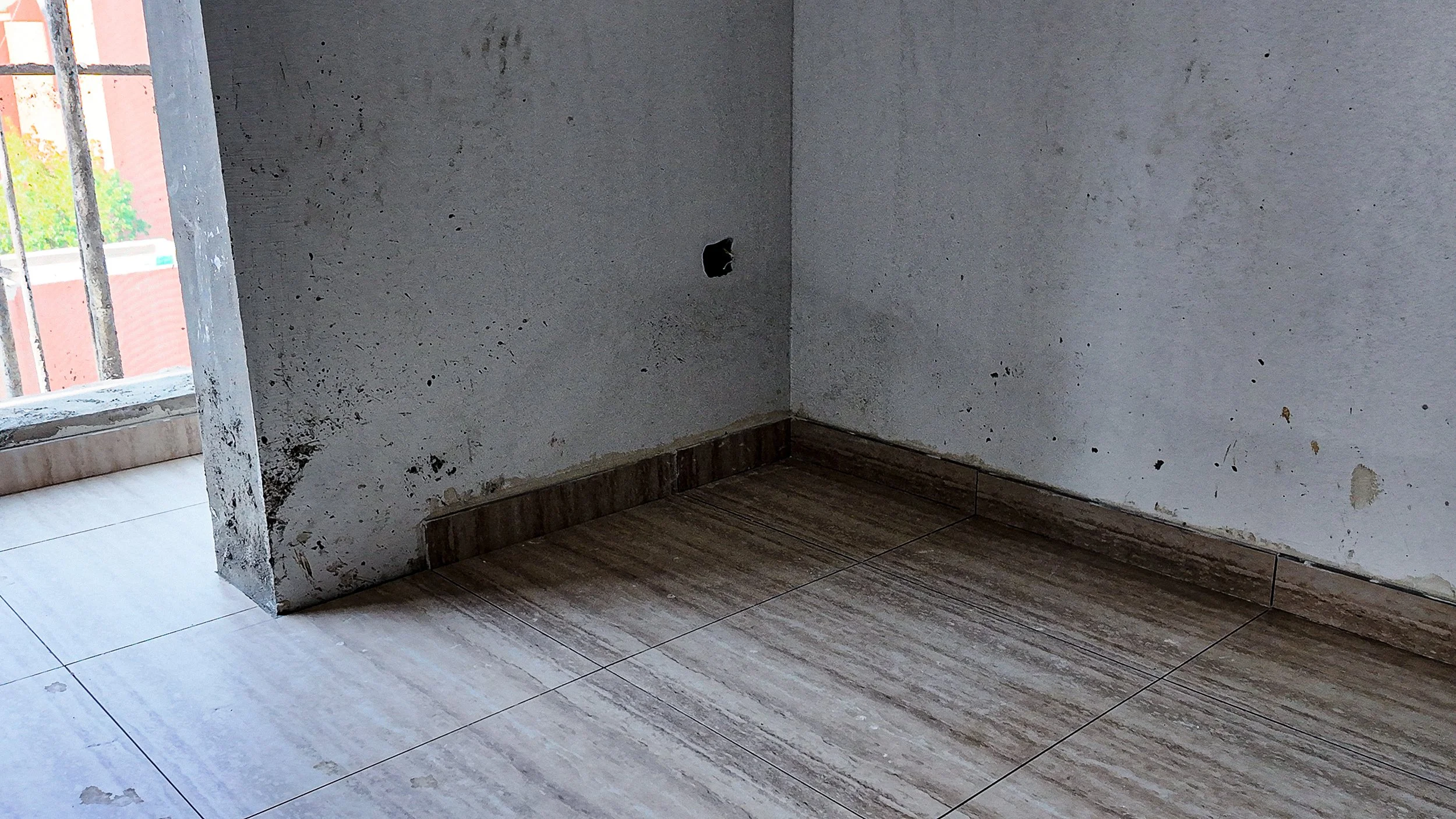

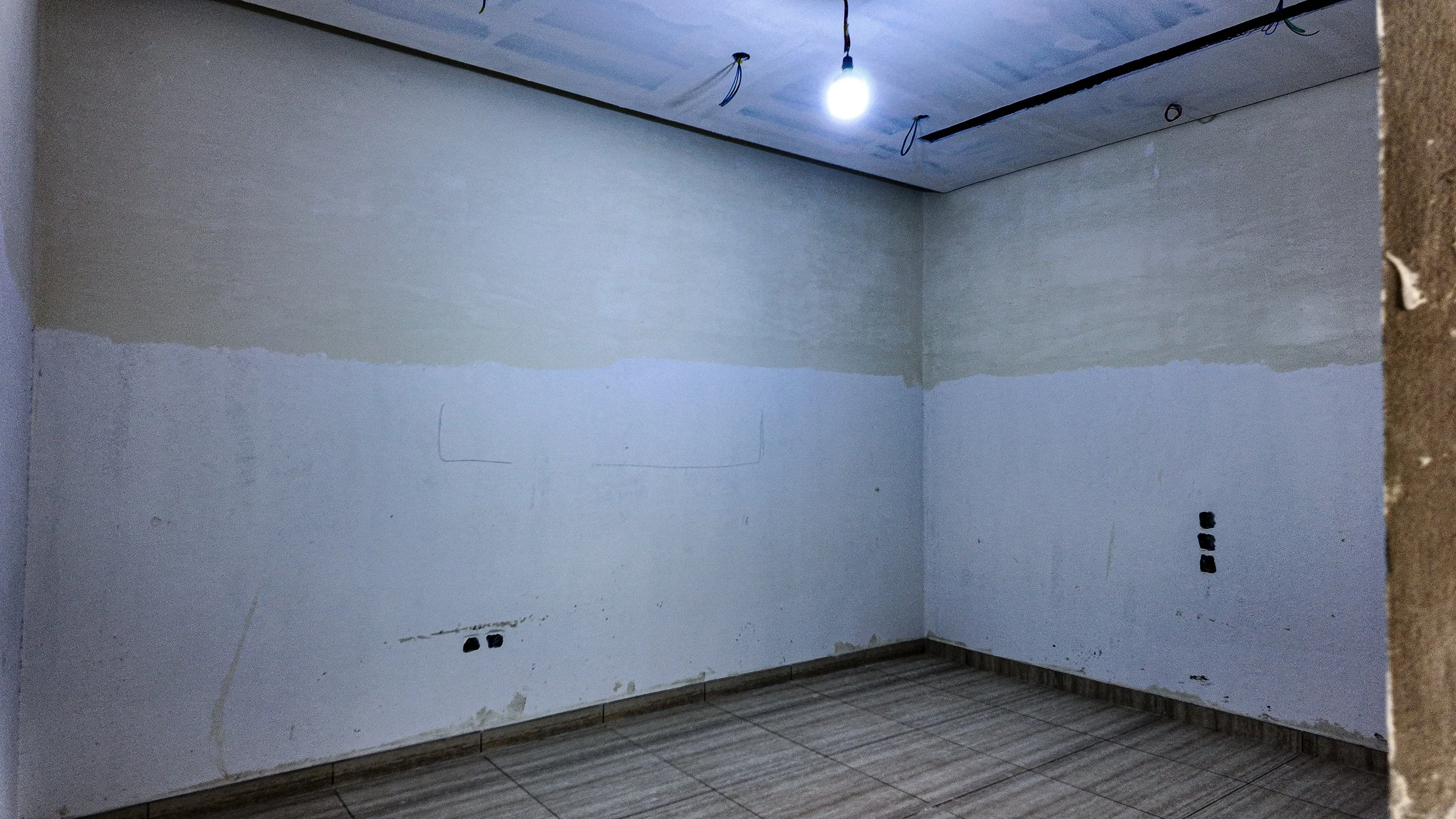

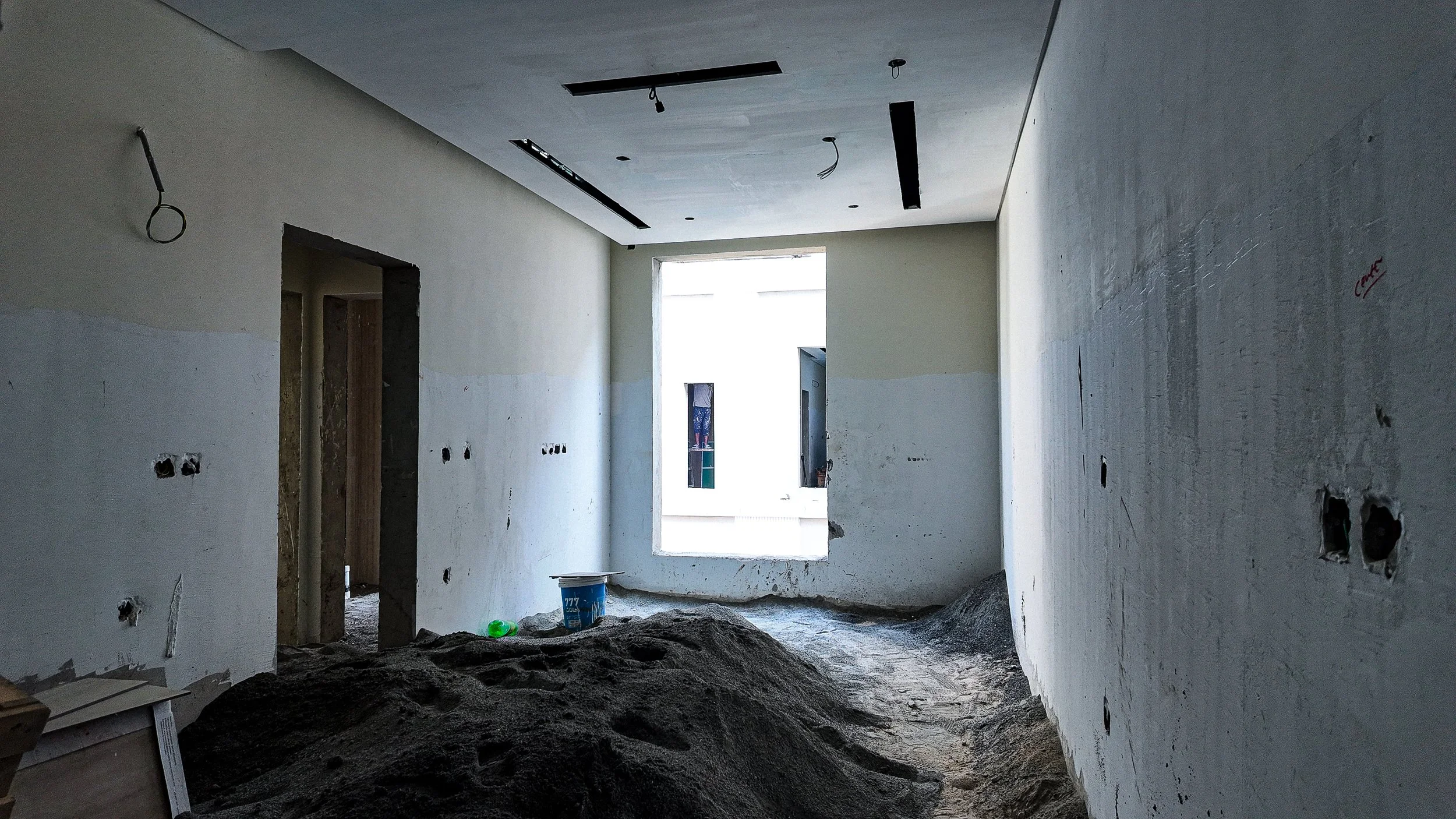

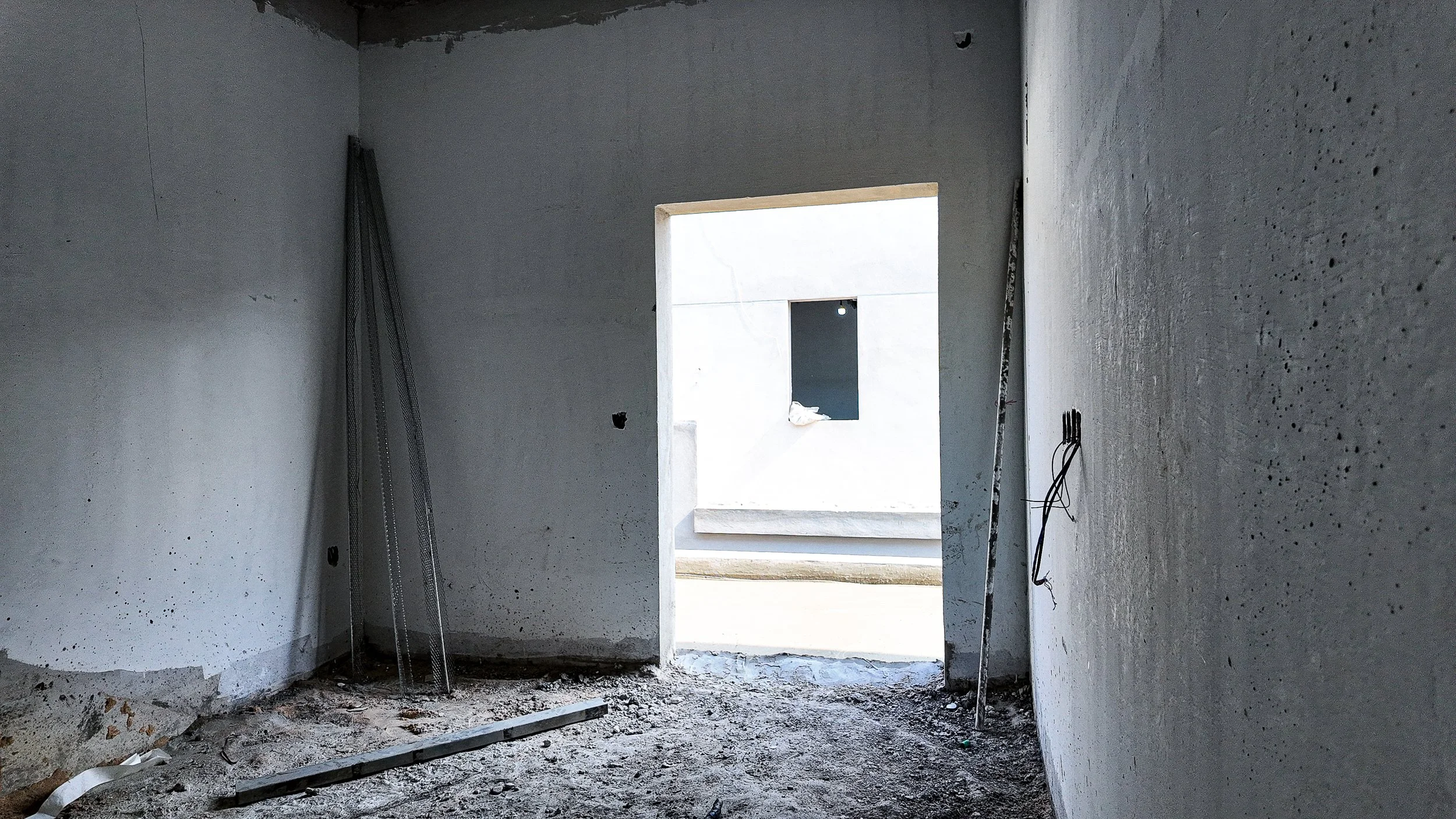

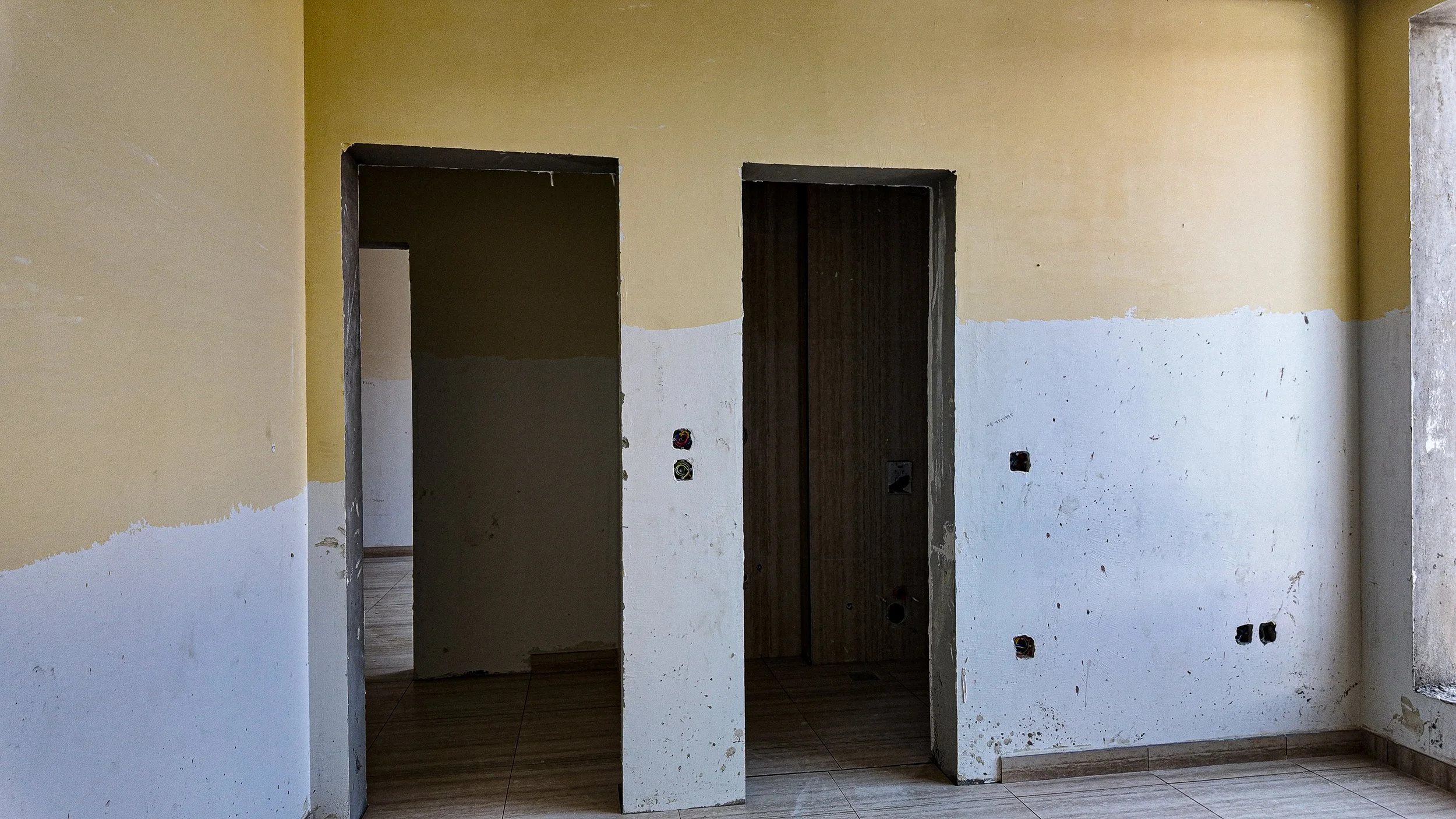

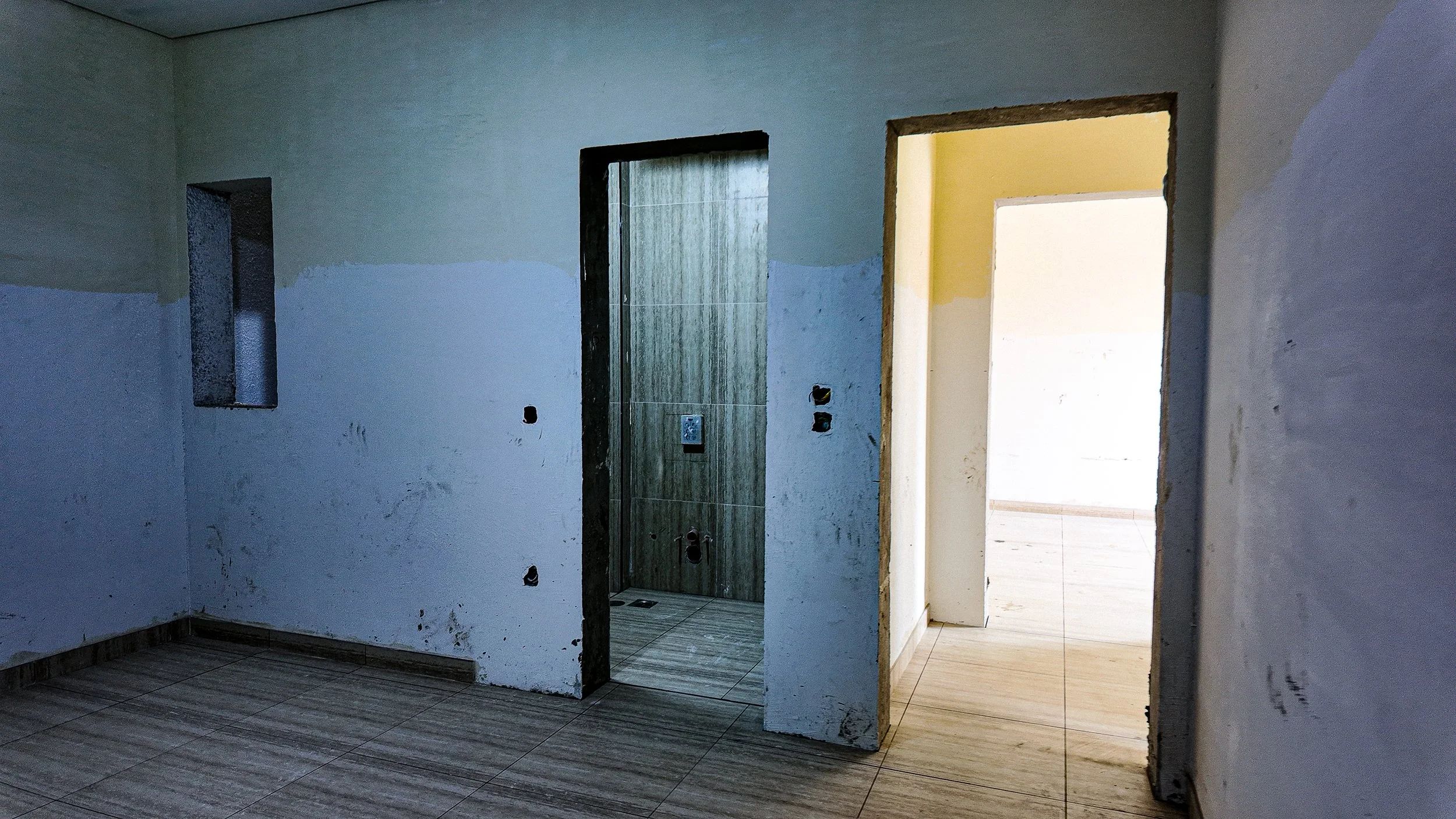

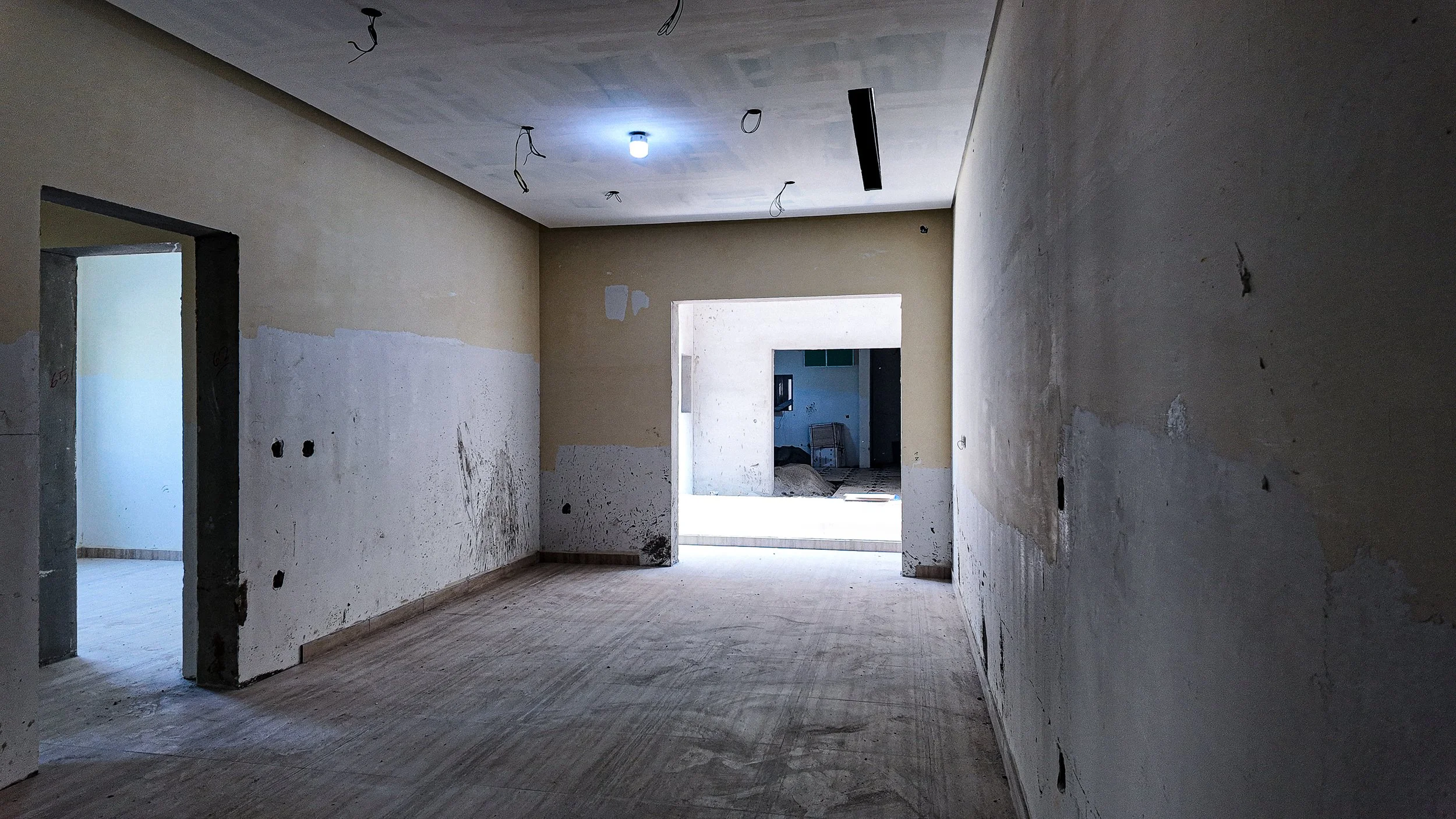

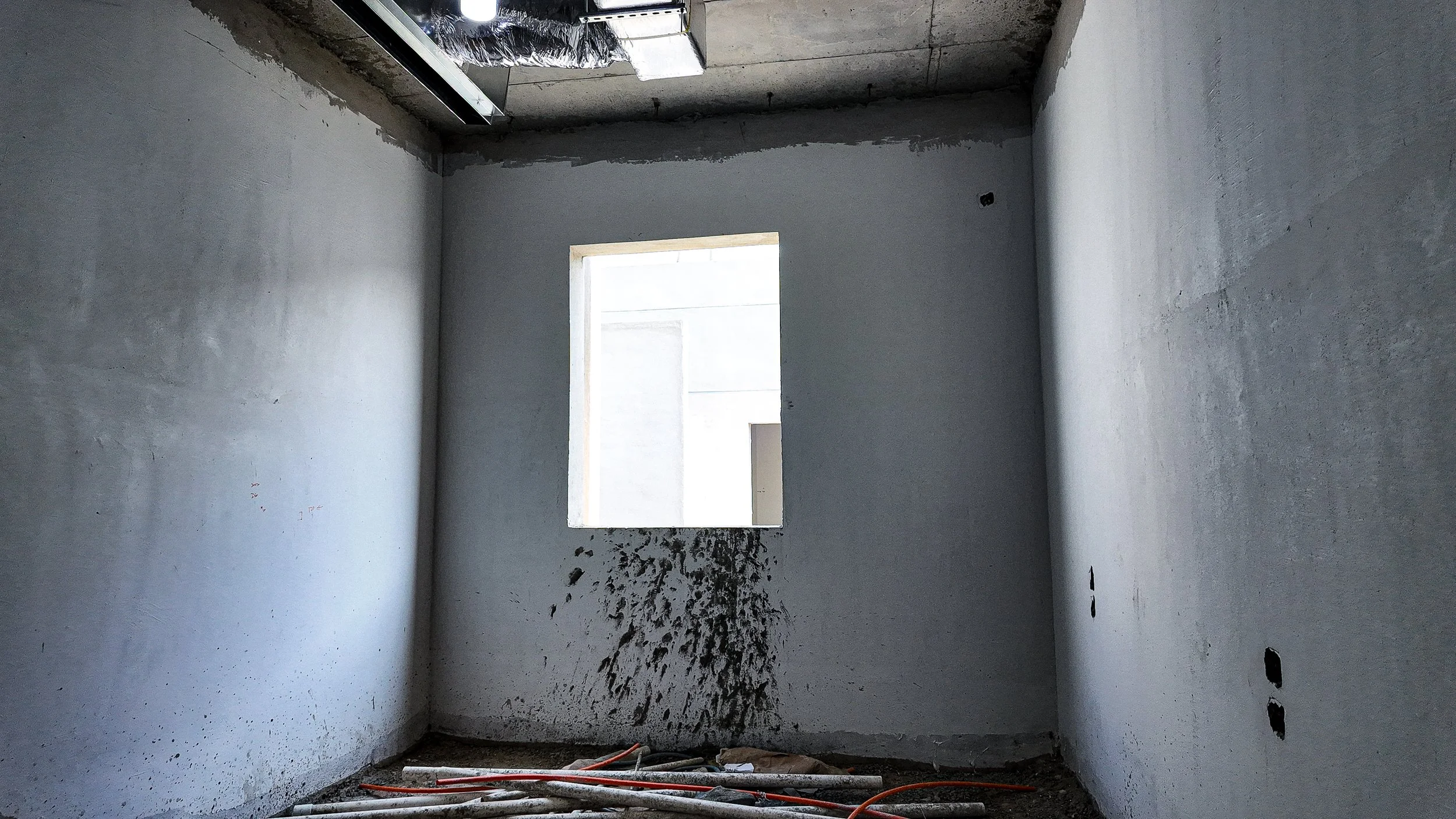

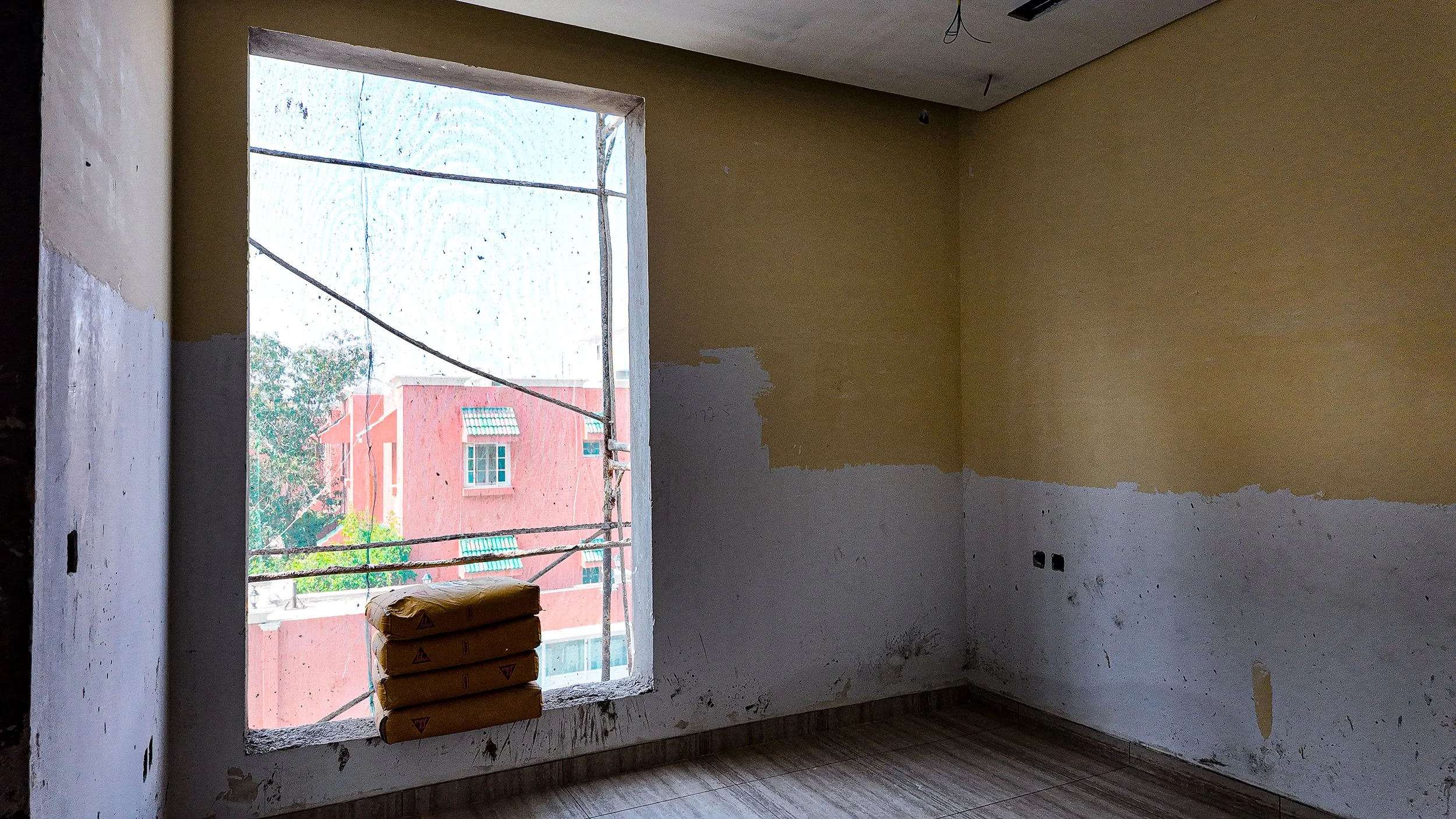

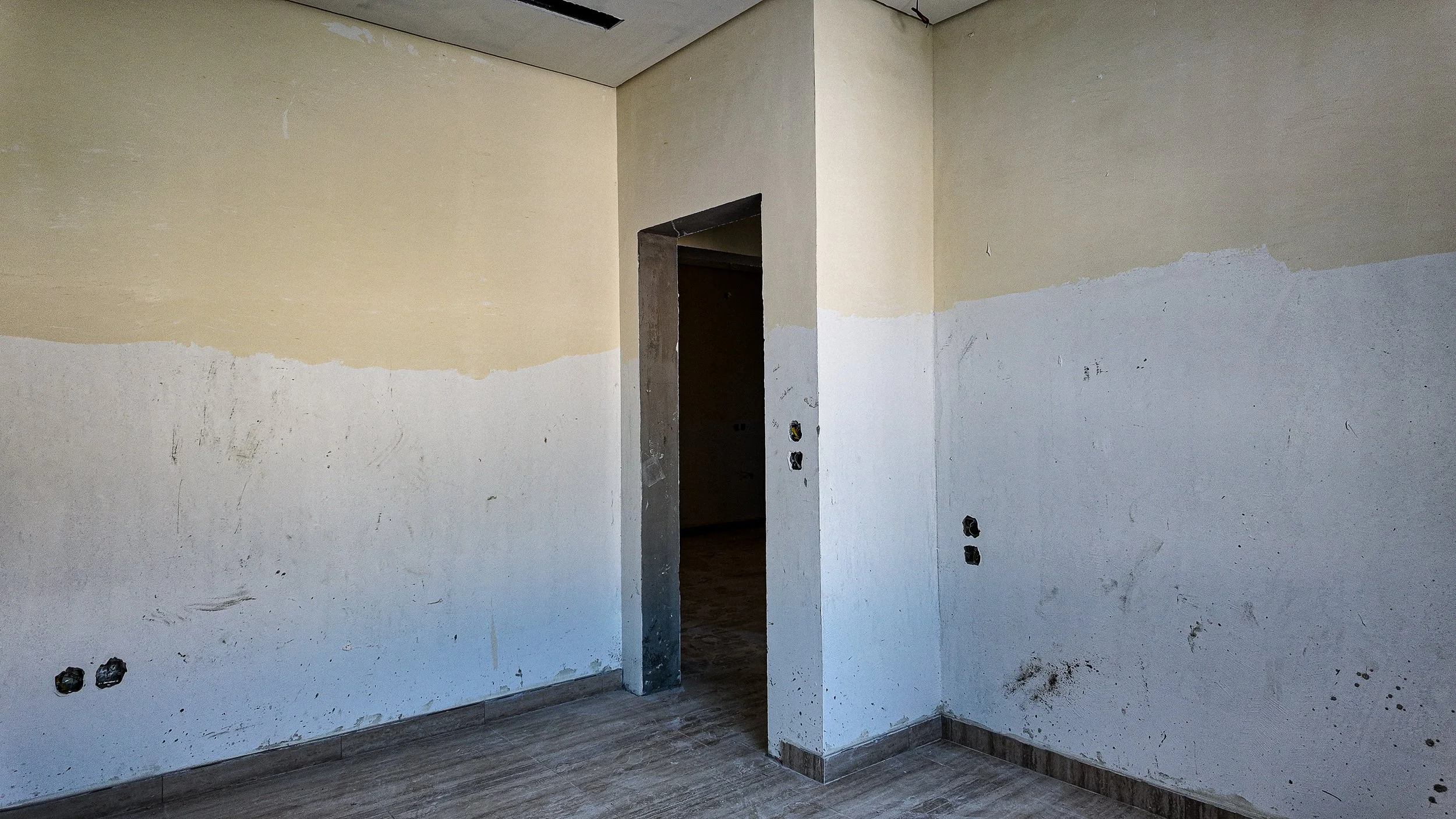

تنفيذ أعمال بلاط الأرضيات والوزرات، وتركيب بلاط جدران دورات المياه، مع استمرار أعمال اللياسة والدهانات الأولية (الأساس).

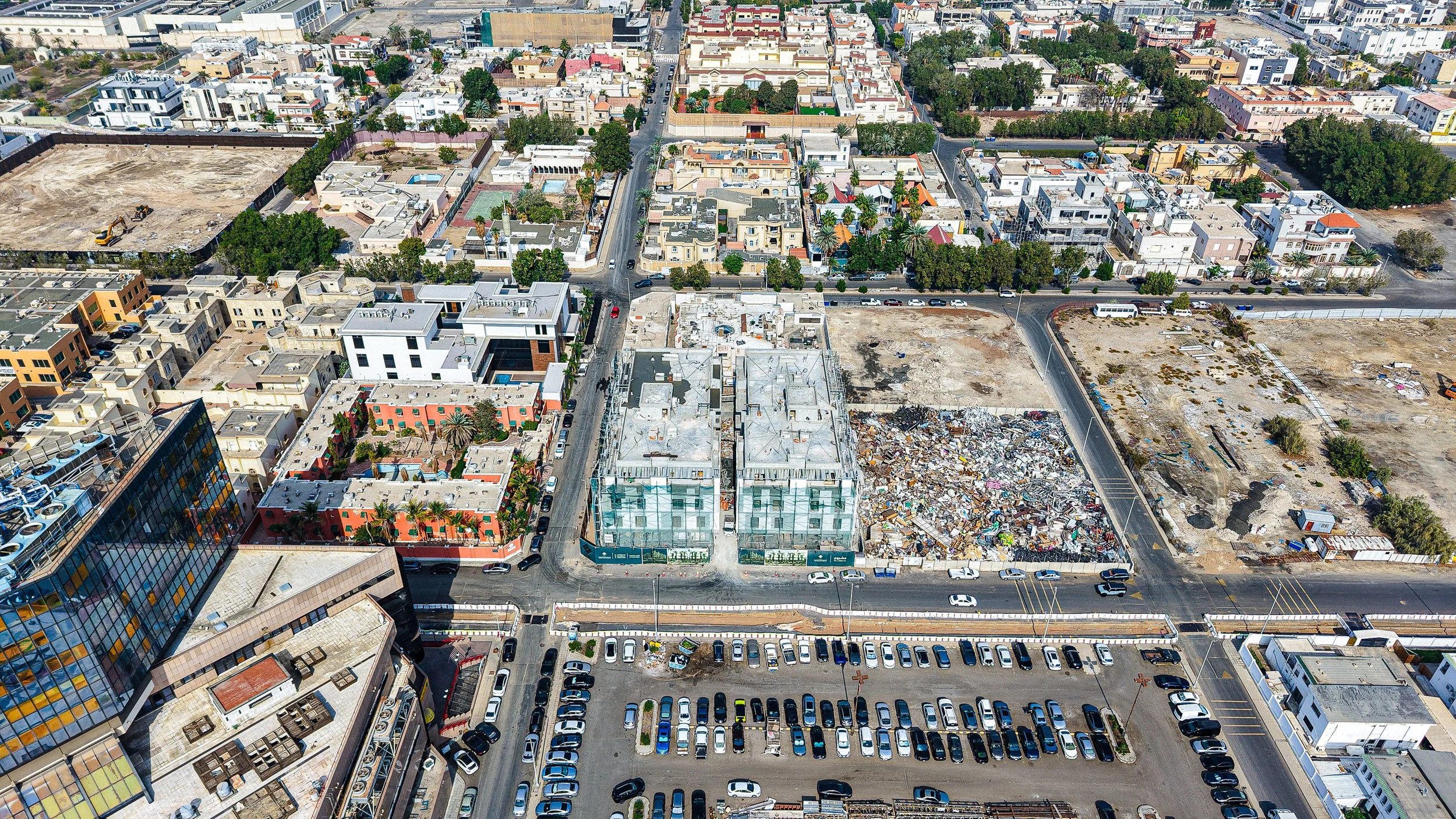

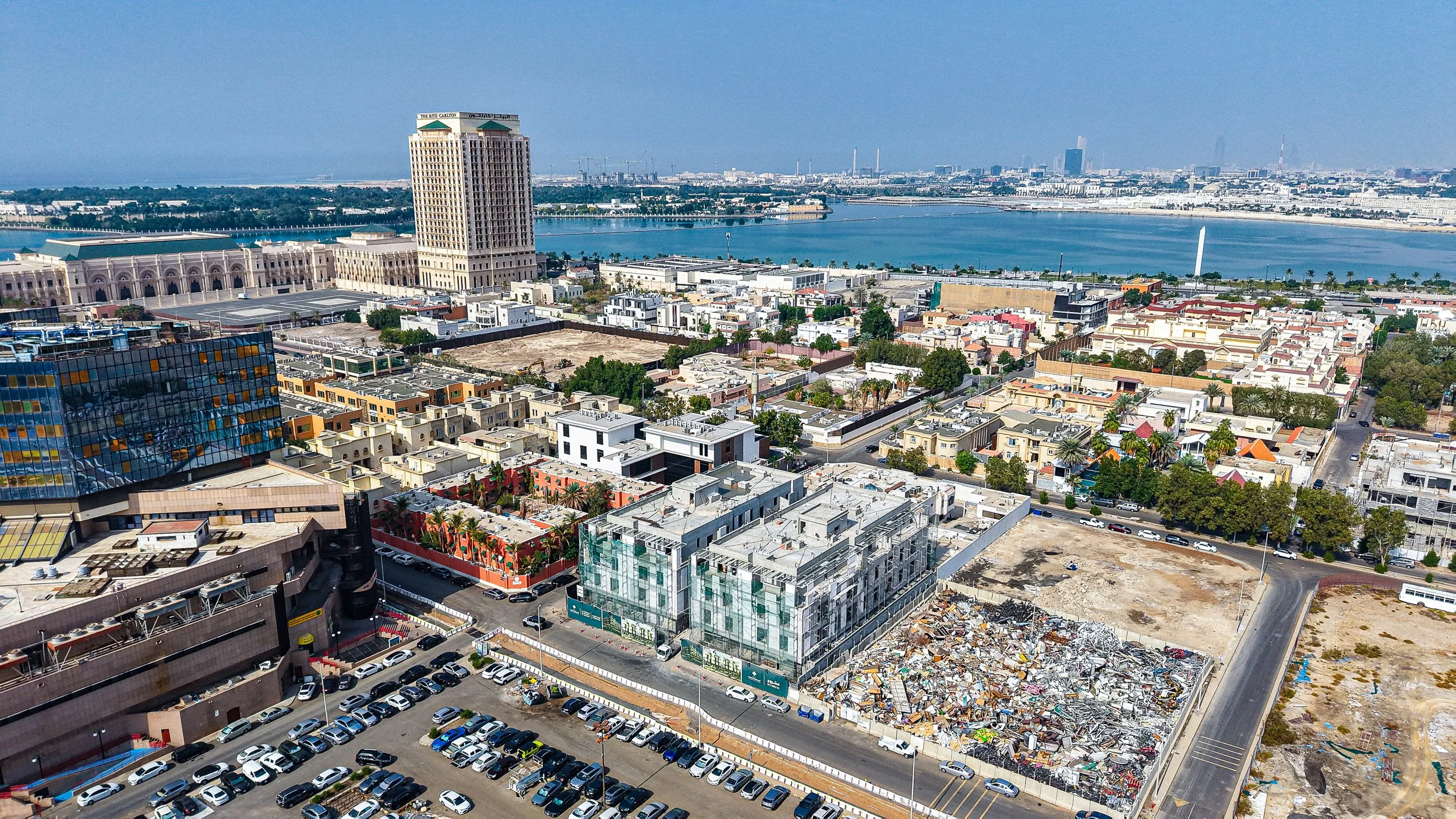

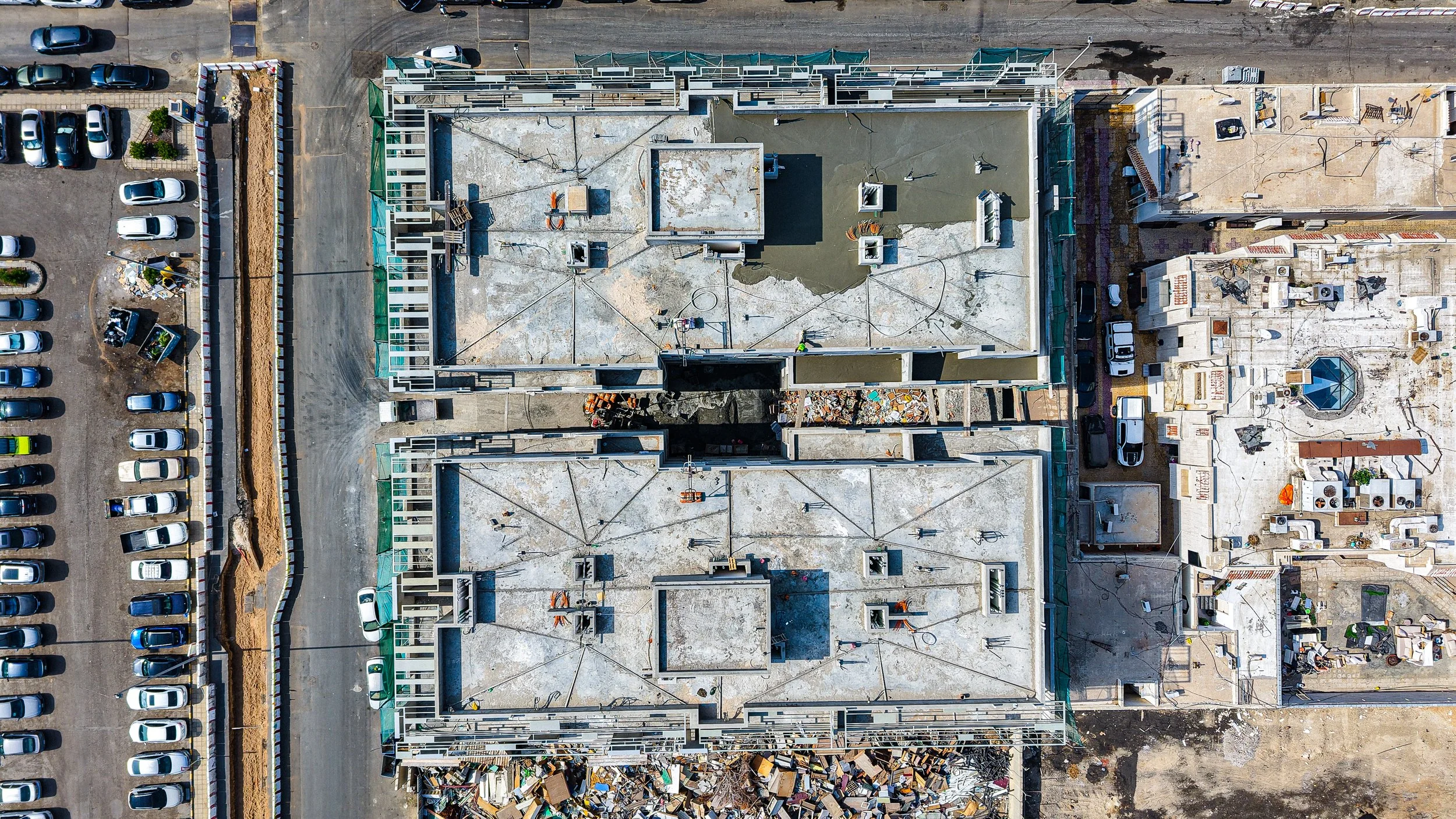

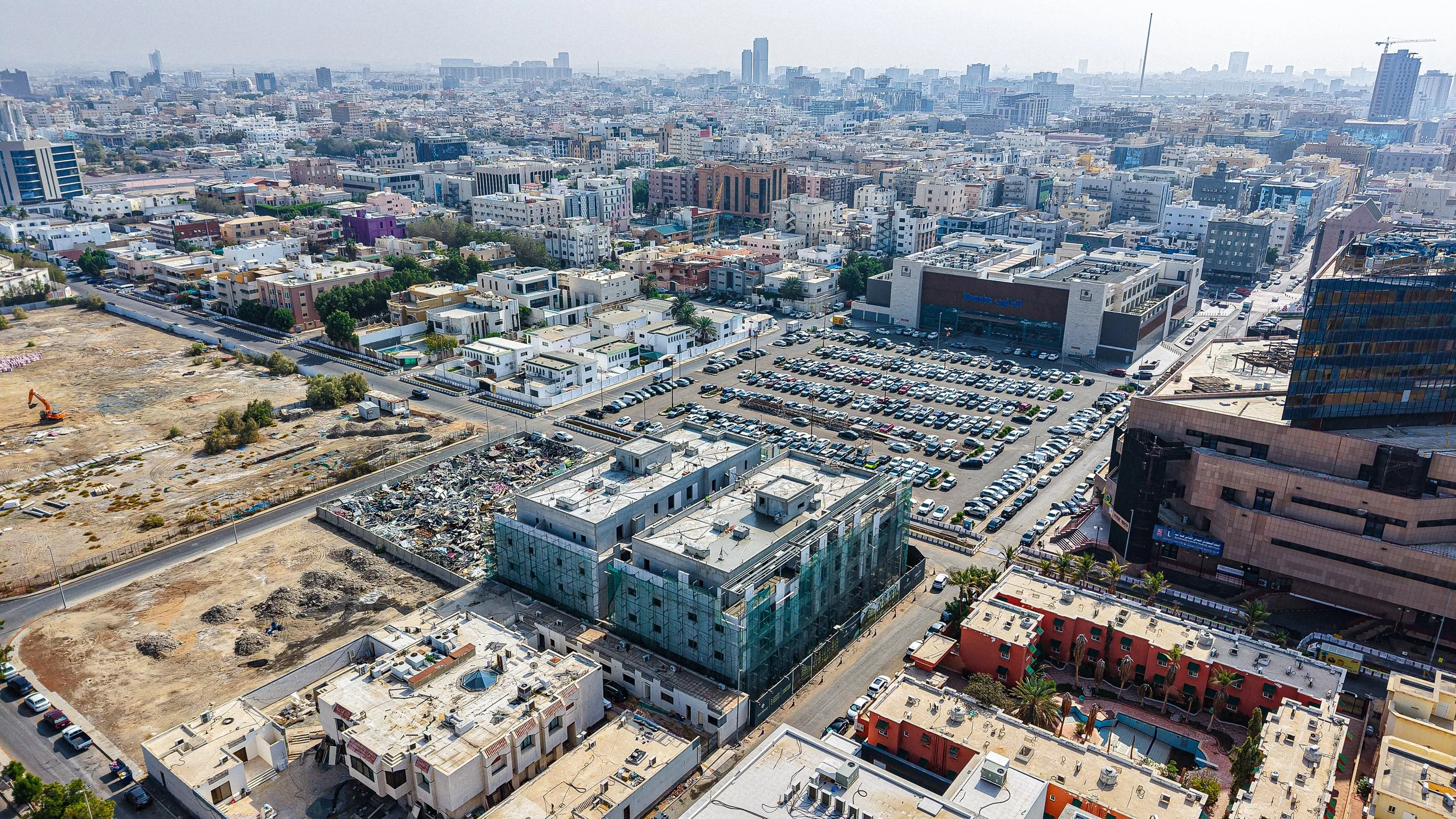

الموقع العام85%

استمرار وجود مخلفات بناء في القسيمة المجاورة، مع تنظيم منطقة دخول العمالة والمواد.

قراءة الإنجاز

على الرغم من أن النسب المسجلة تشير إلى 0%، إلا أن الصور تؤكد بصرياً وصول المشروع لمرحلة متقدمة في الهيكل الإنشائي (مكتمل بنسبة كبيرة) وبدء مرحلة التشطيبات النهائية، مما يستدعي تحديث نسب الإنجاز لتعكس الواقع الفعلي.

مقارنة بالزيارة السابقة

بالمقارنة مع صور الزيارة السابقة، يلاحظ تقدم في أعمال صب الخرسانة في السقف العلوي (الصورة 4 مقابل الصورة 22) وزيادة في وتيرة أعمال التشطيبات الداخلية وتركيب الواجهات الخارجية.

المراحل القادمة المتوقعة

إتمام أعمال عزل الأسطح، استكمال تركيب الزجاج للواجهات، والبدء في التأسيسات النهائية للكهرباء والسباكة (Final Fix).

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
2/4 مكتملمتوسط ▲ +1%
أعمال الخرسانة
0%
أعمال السباكة
0%
أعمال الكهرباء
0%
أعمال التشطيب▲ +5%
0%

تصوير الدرون

تصوير 360

ثلاثي الابعاد

تصوير داخل الموقع

مشاركةتواصل عبر واتساب
