سي بريز 2
١١ أبريل ٢٠٢٦

سي بريز 2

11%الإنجاز الكلي▲ +7% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

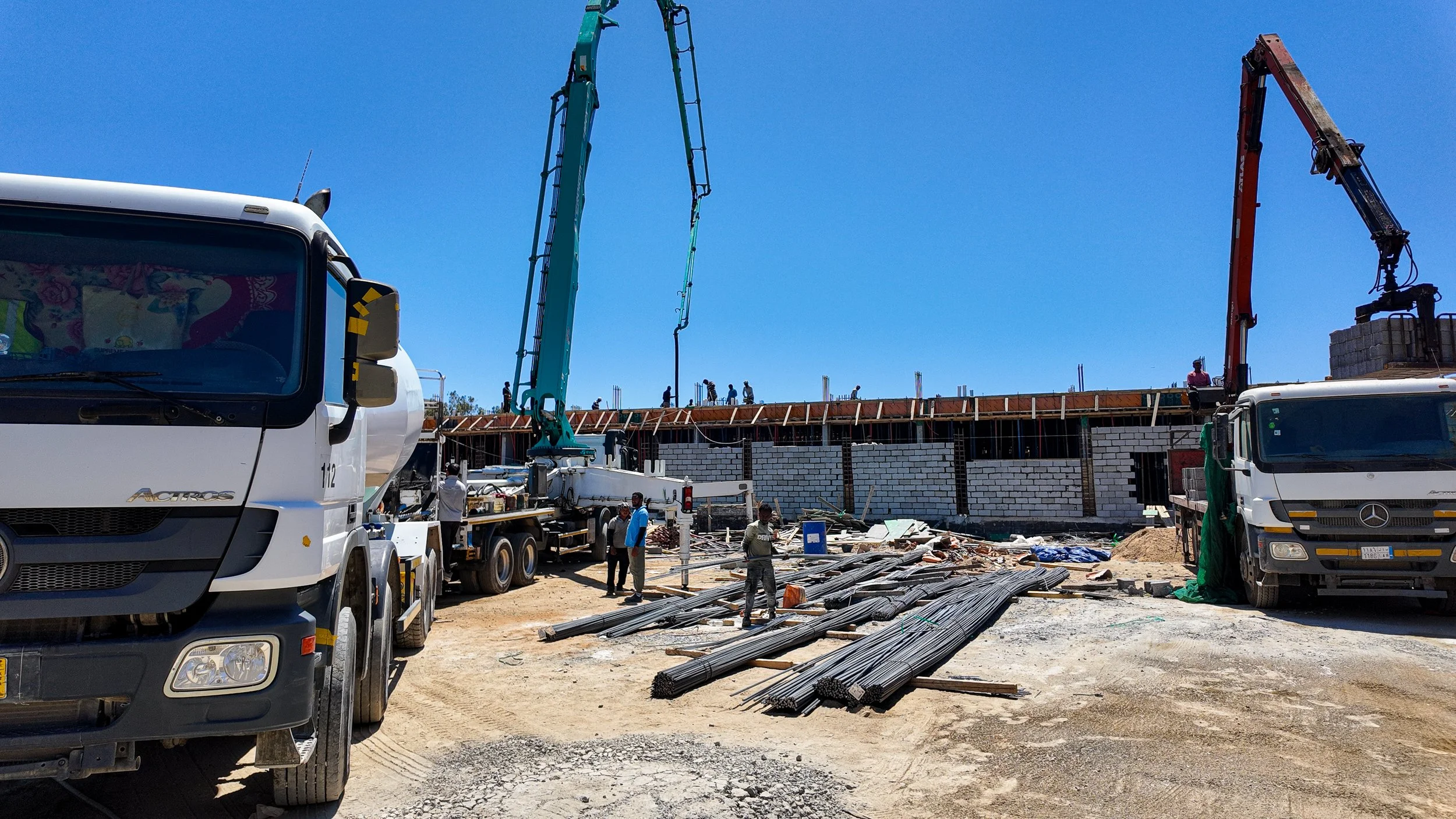

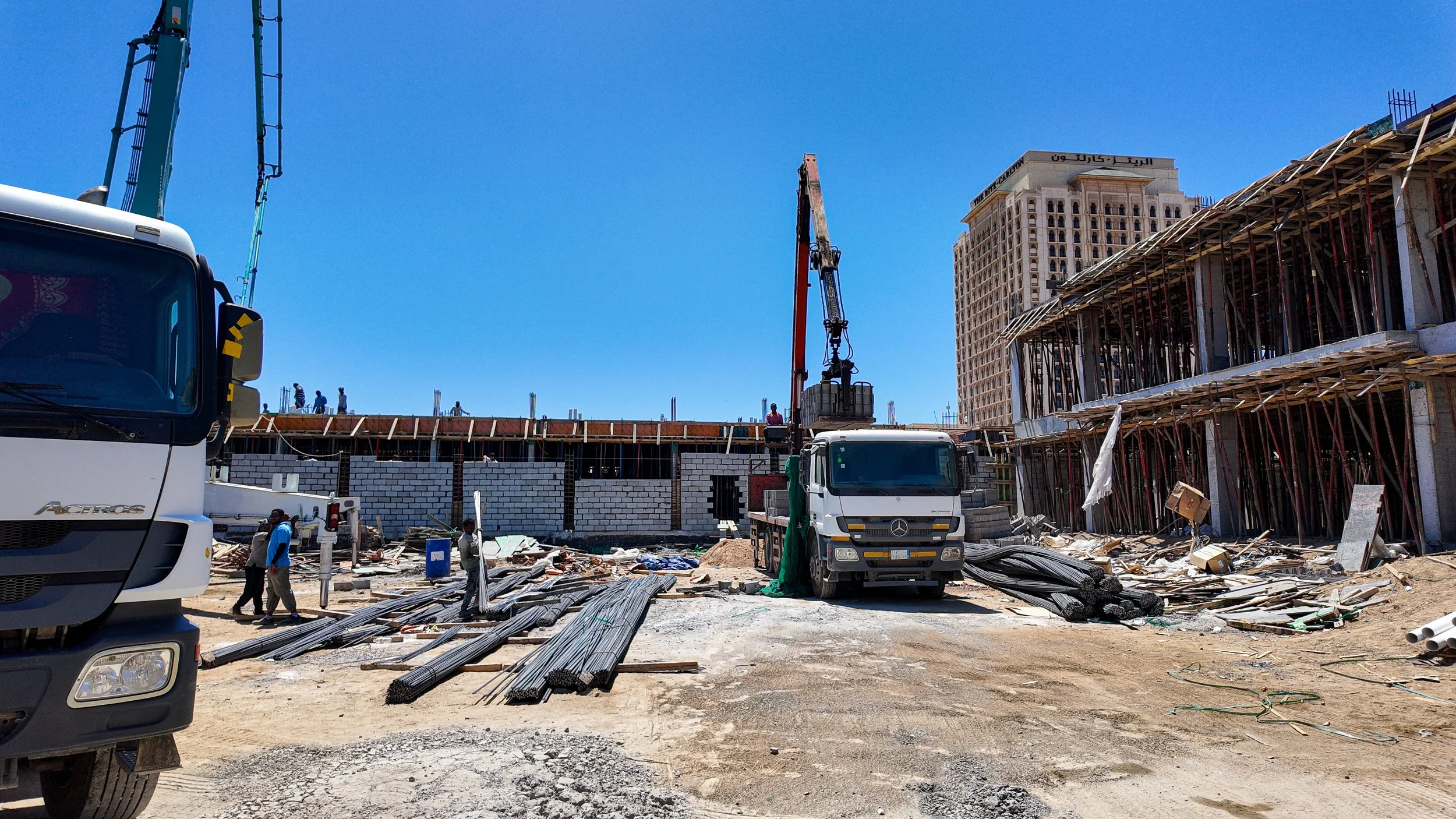

شهد مشروع Sea Breeze 2 تقدماً ملحوظاً في أعمال الهيكل الخرساني، حيث تجري حالياً عمليات صب الأسقف والأعمدة باستخدام المضخات الخرسانية. كما بدأت أعمال التأسيسات الأولية للسباكة والكهرباء ضمن بلاطات الأسقف، مع استمرار أعمال النجارة والحدادة المسلحة في مناطق متفرقة من الموقع.
التغيّرات المرصودة

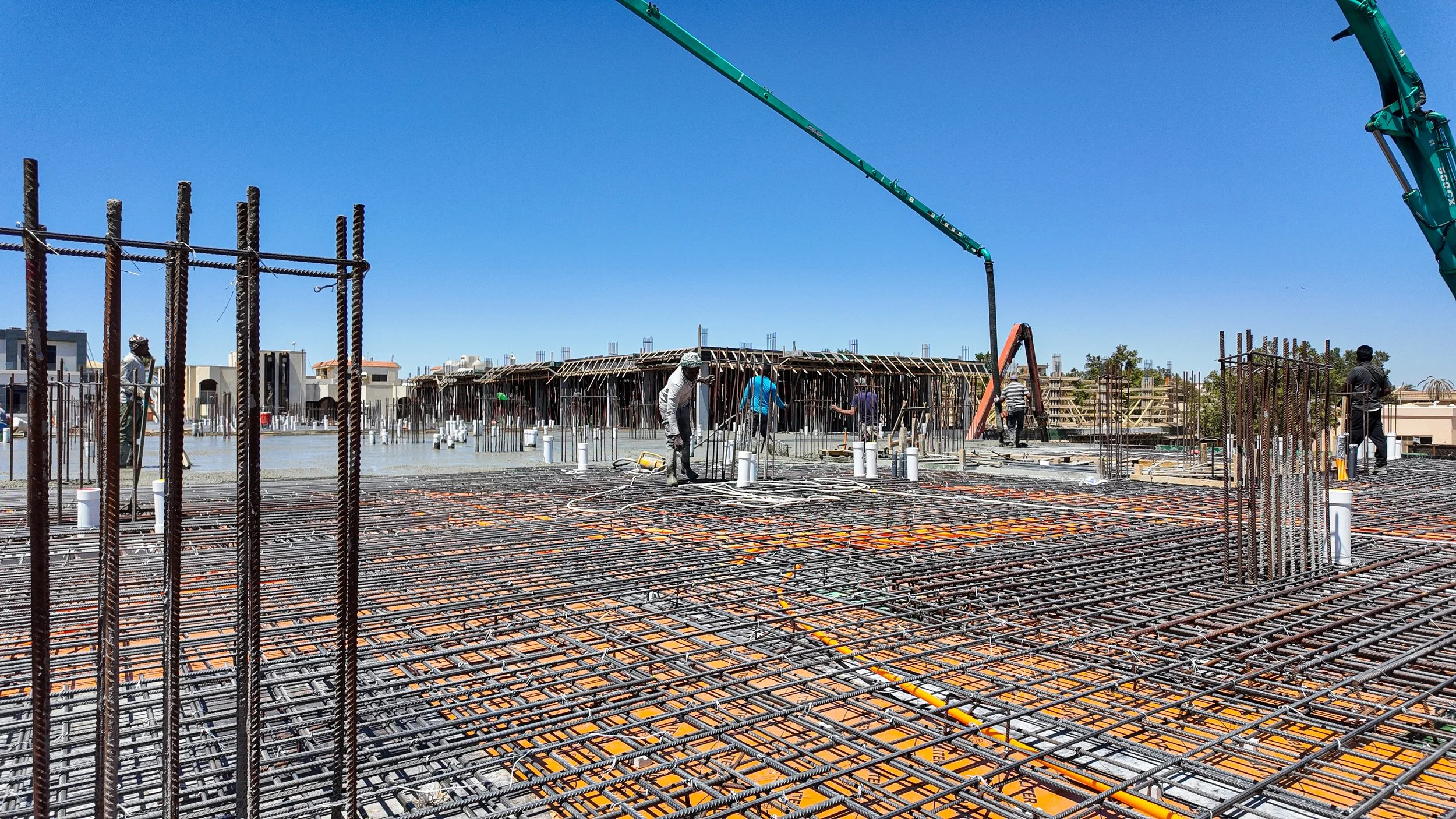

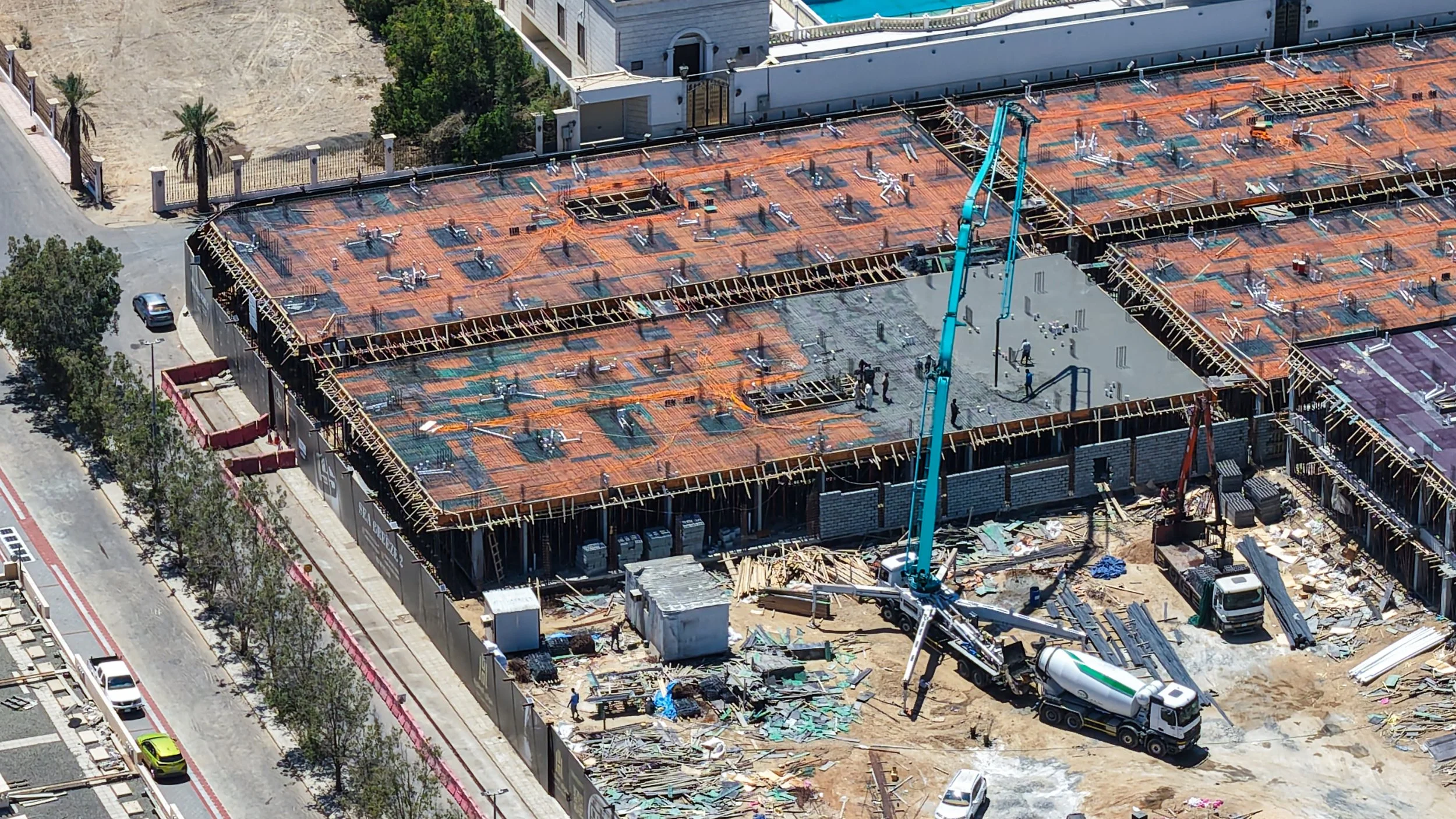

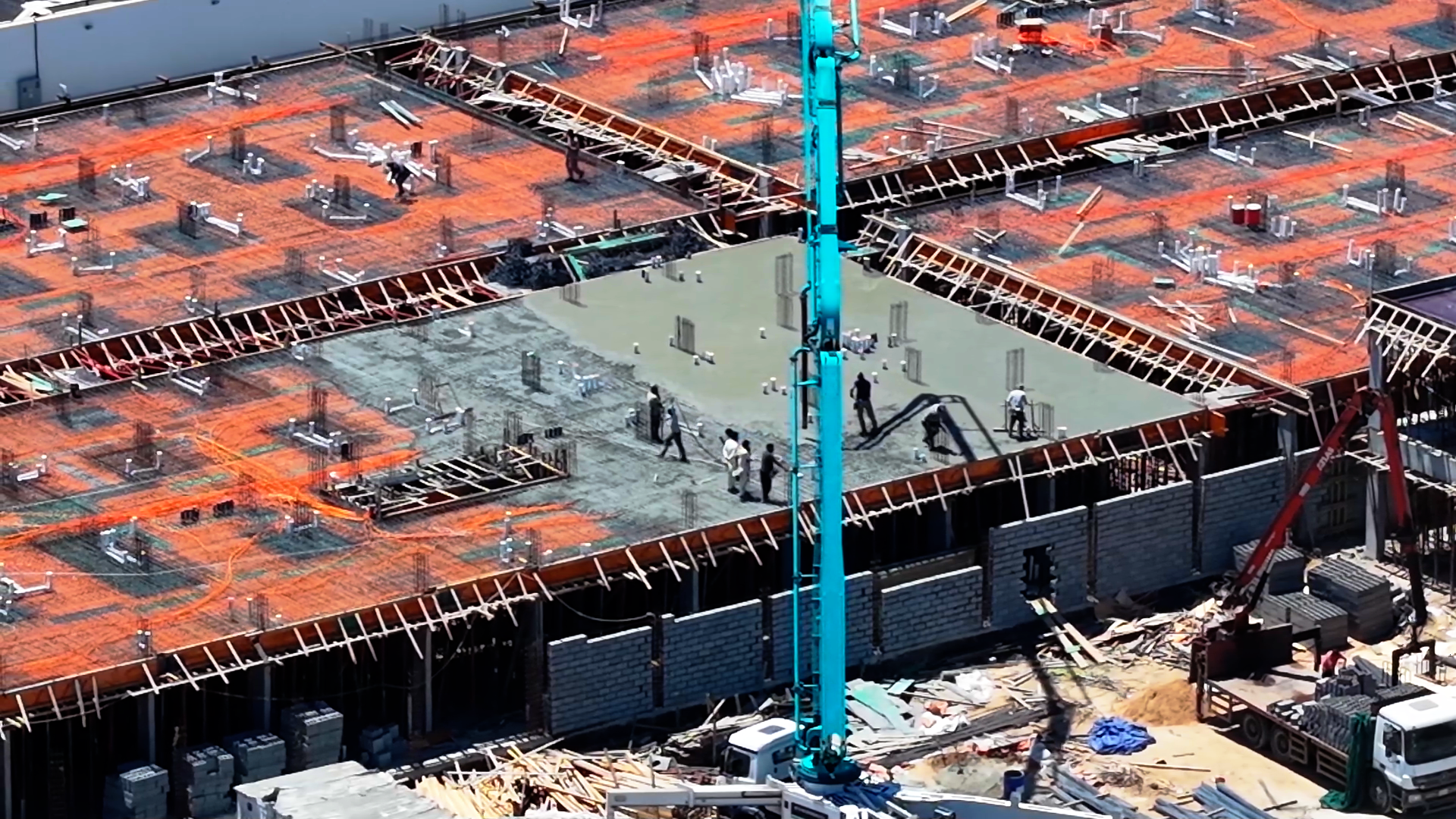

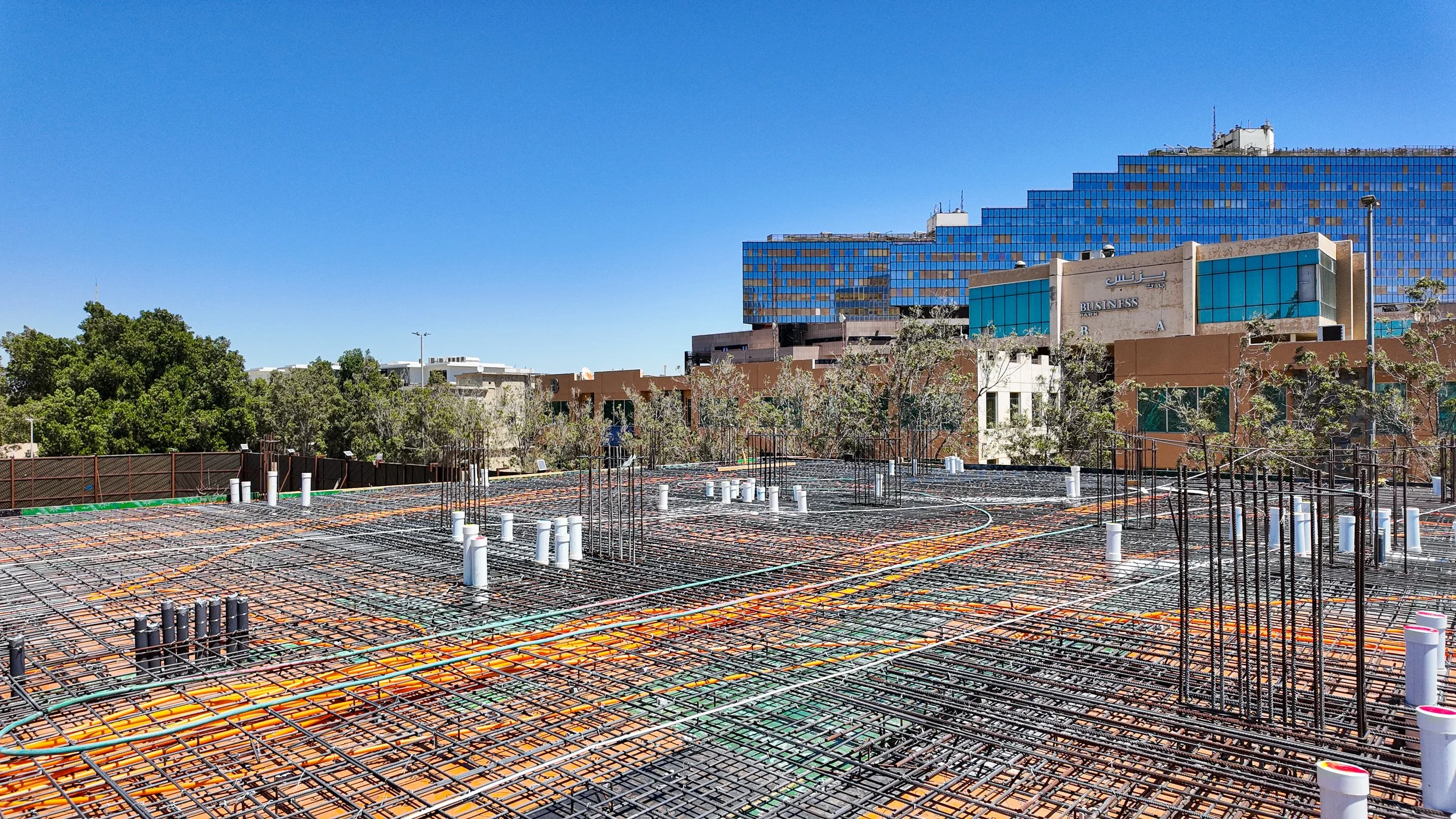

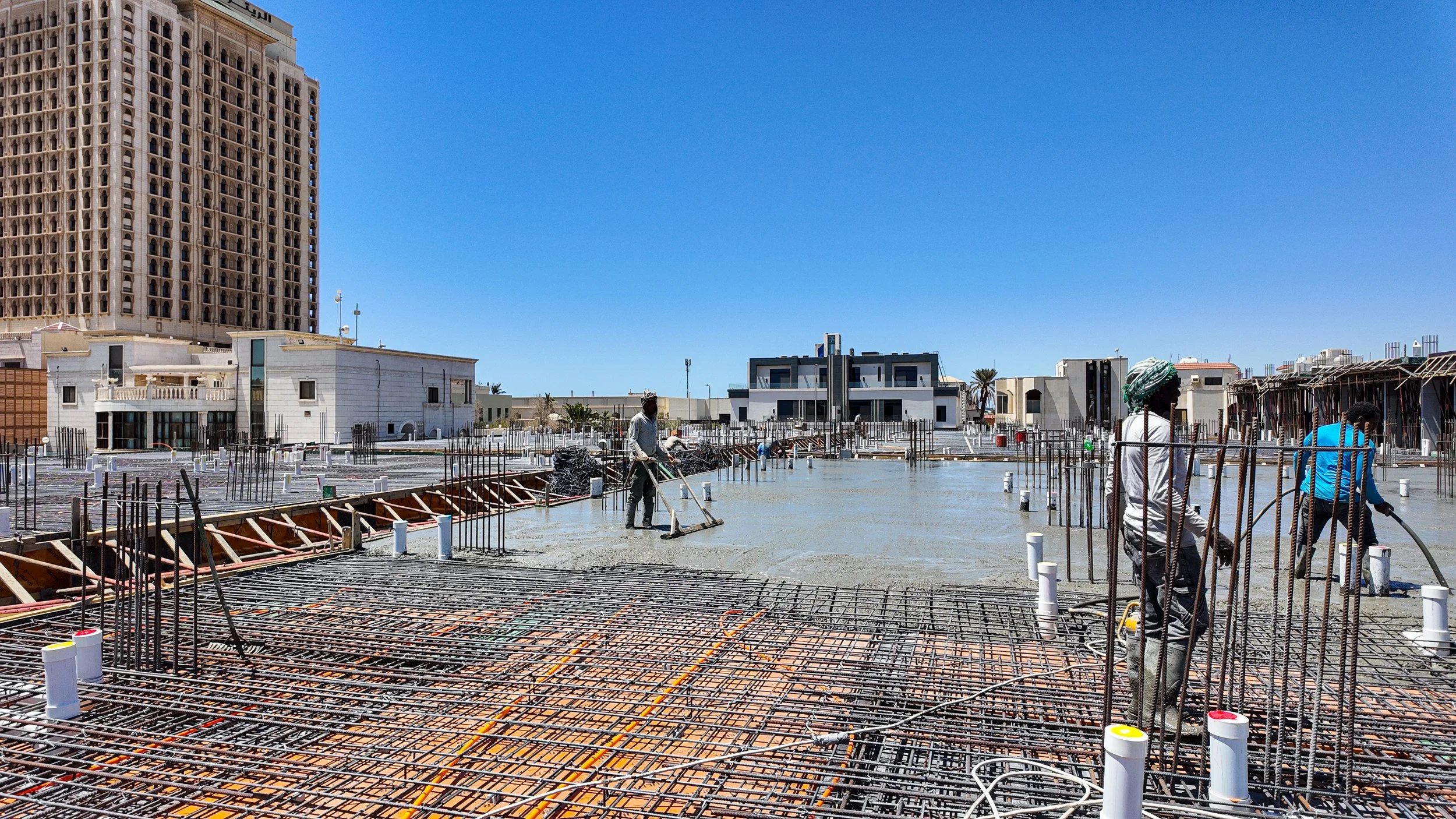

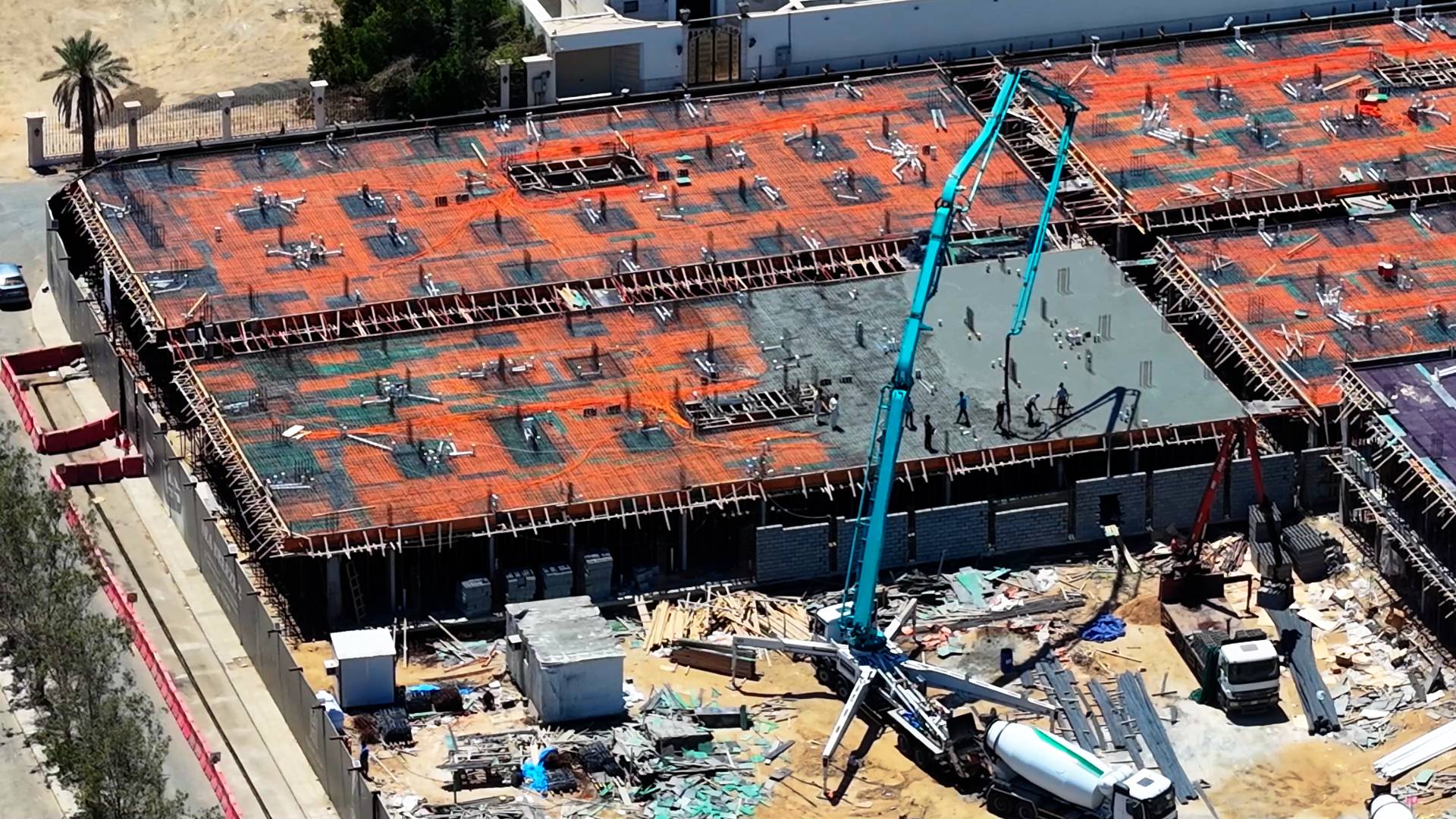

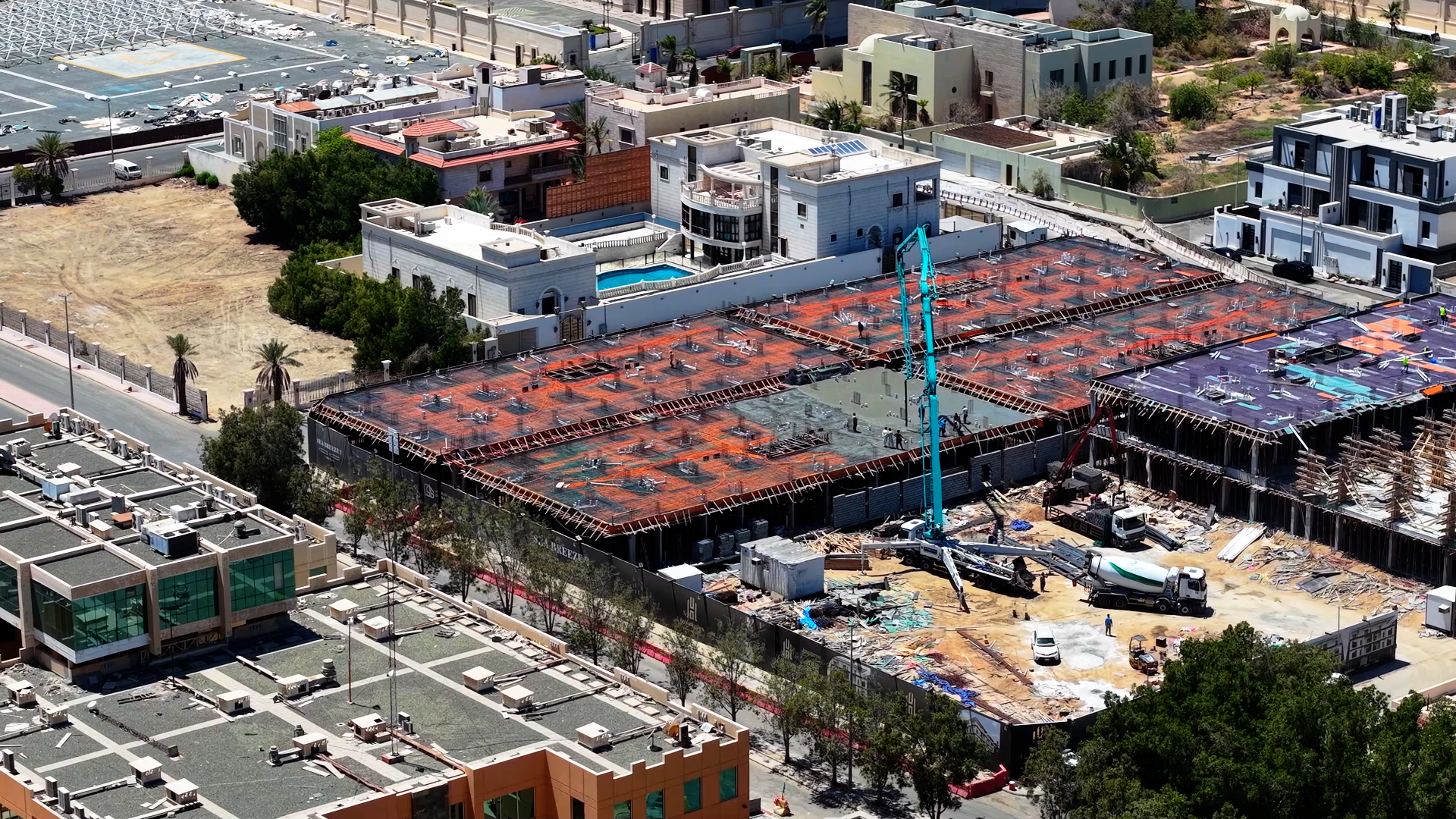

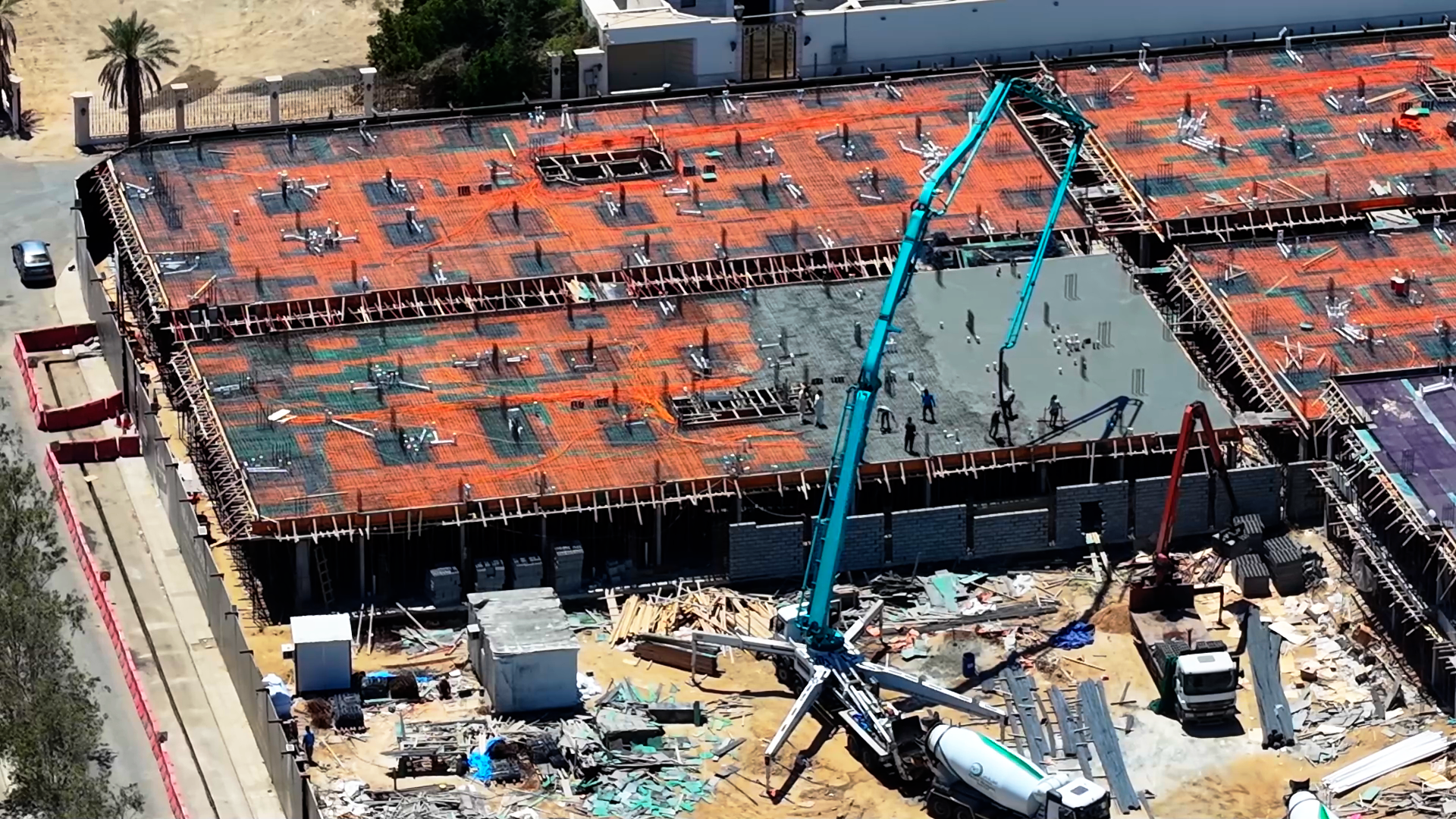

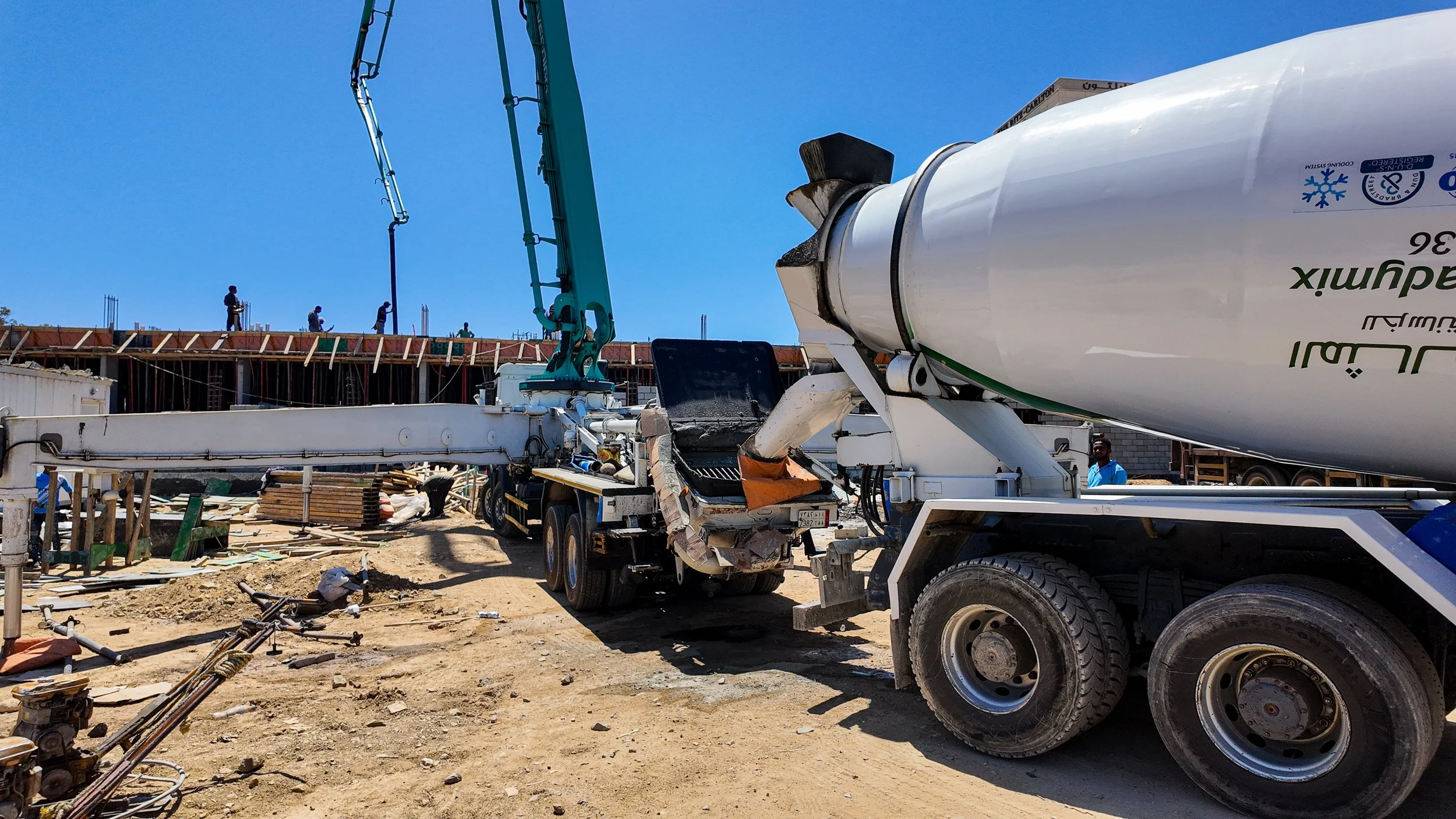

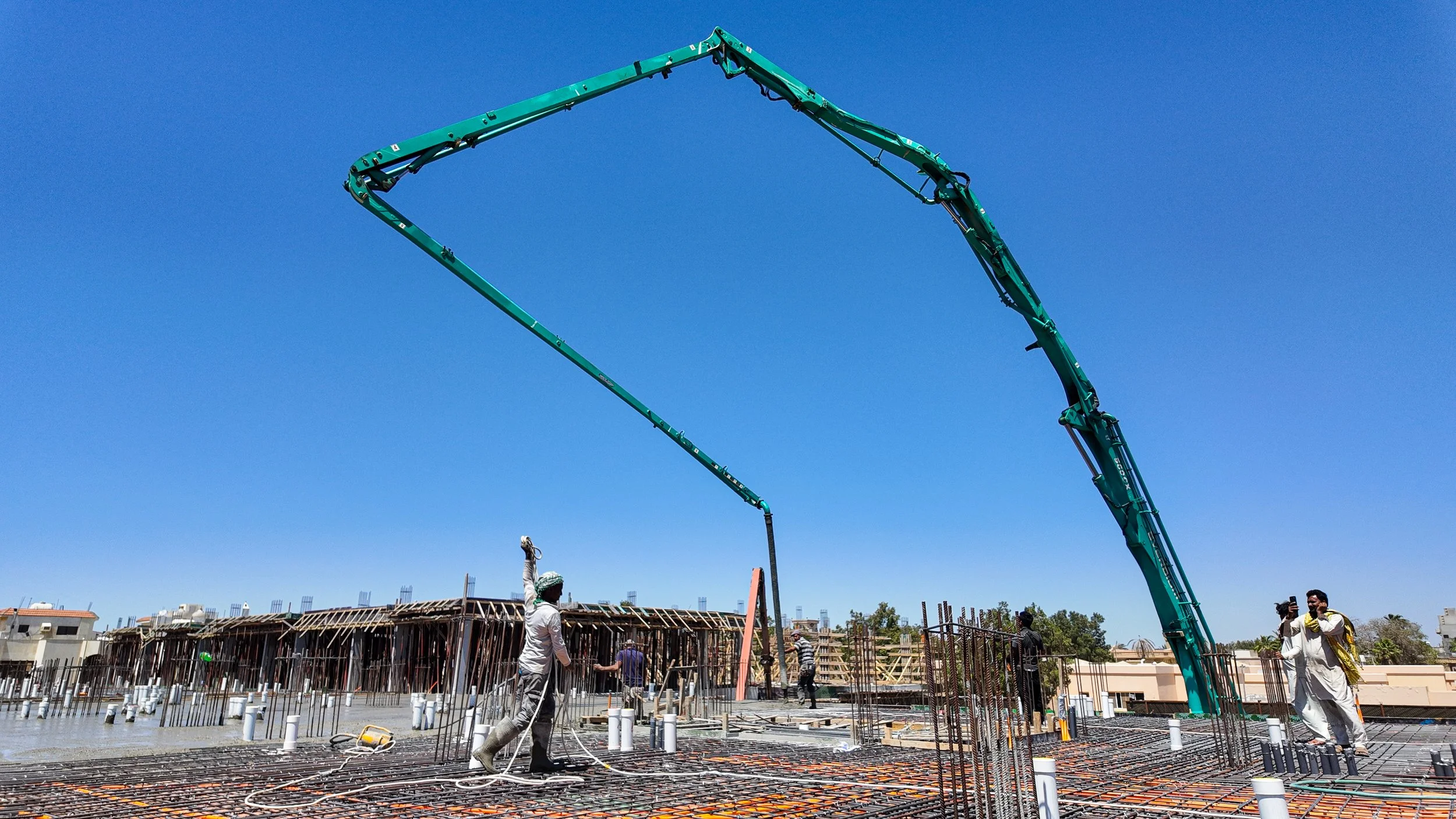

الهيكل الخرساني100%

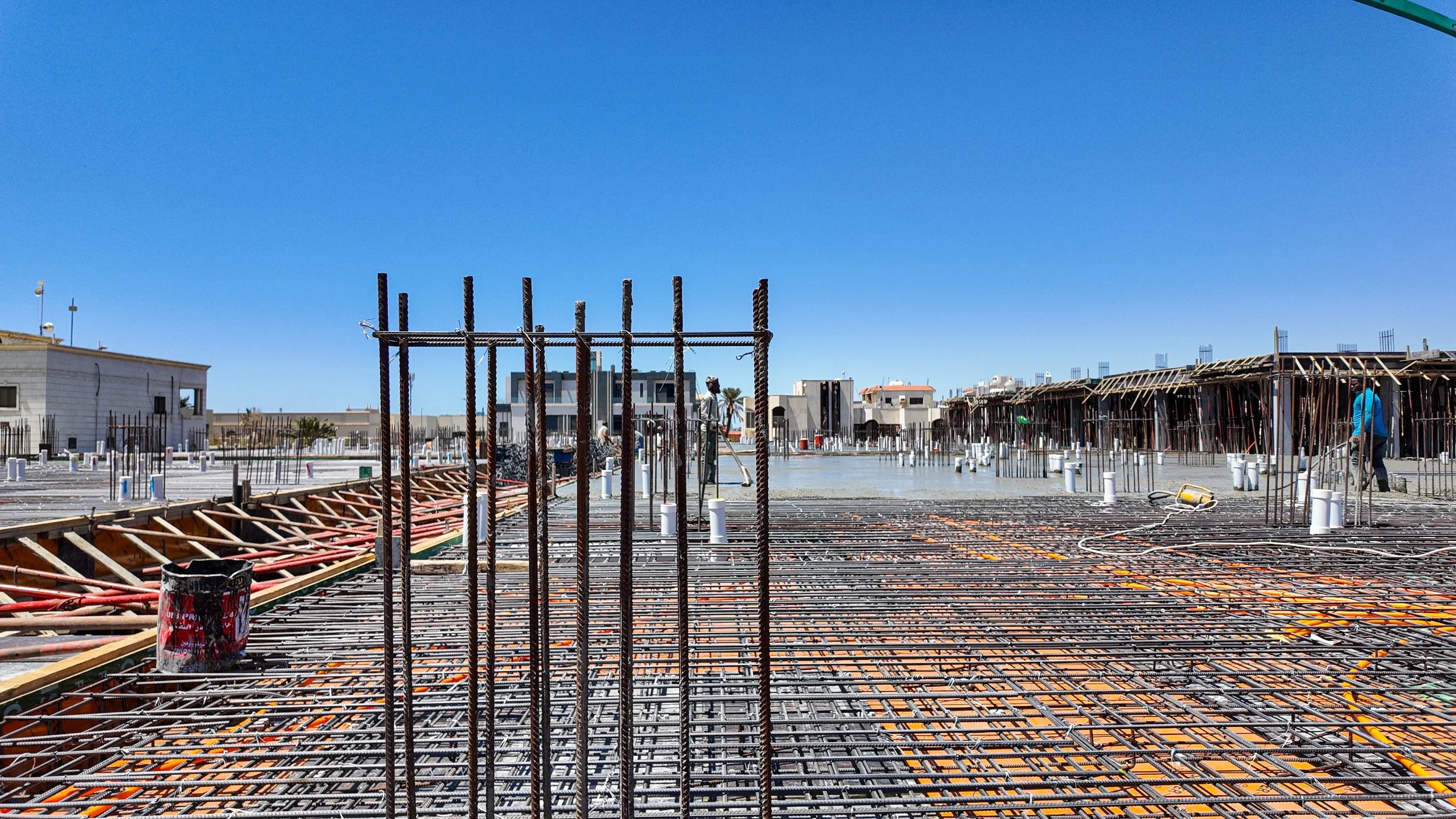

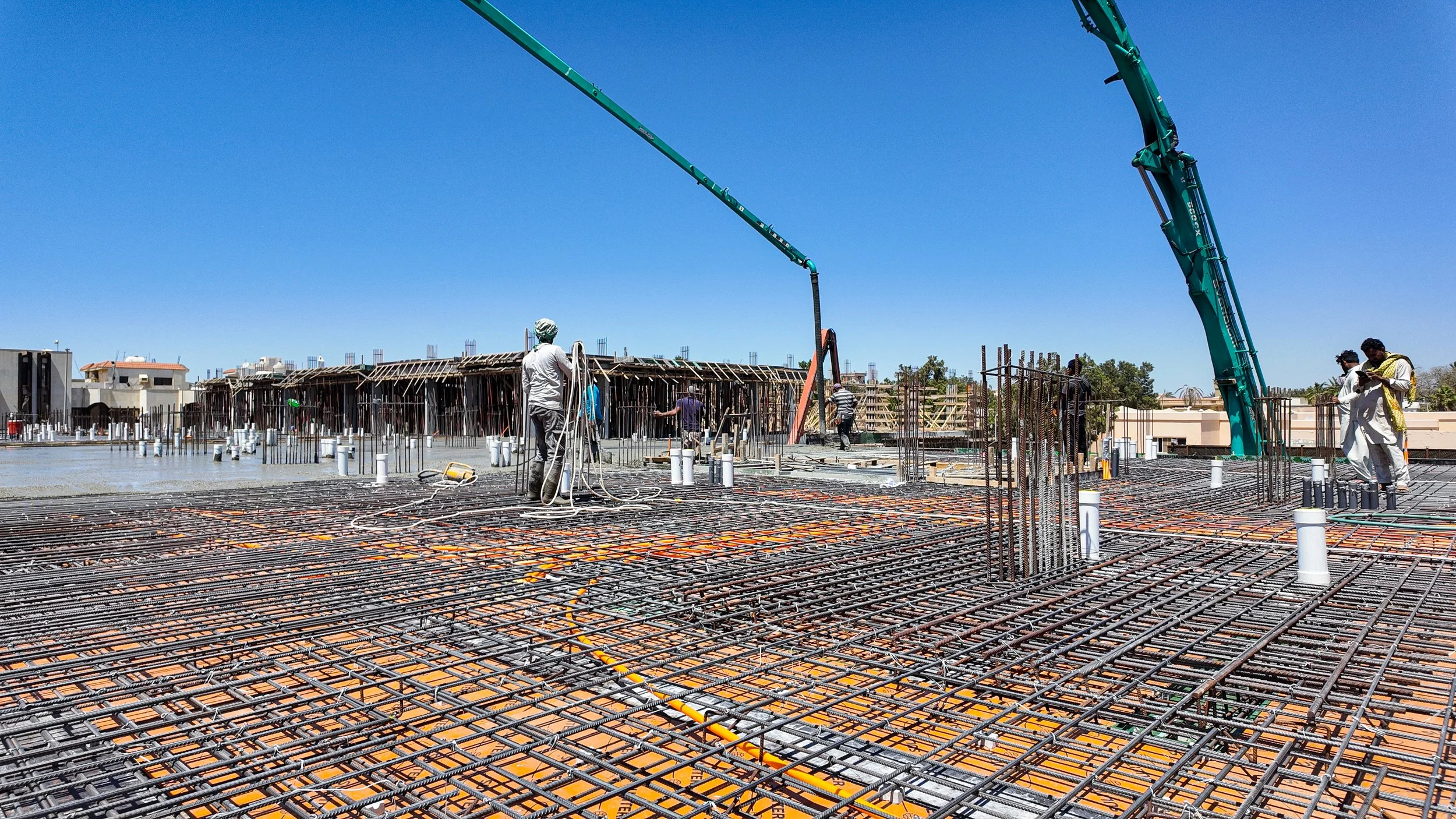

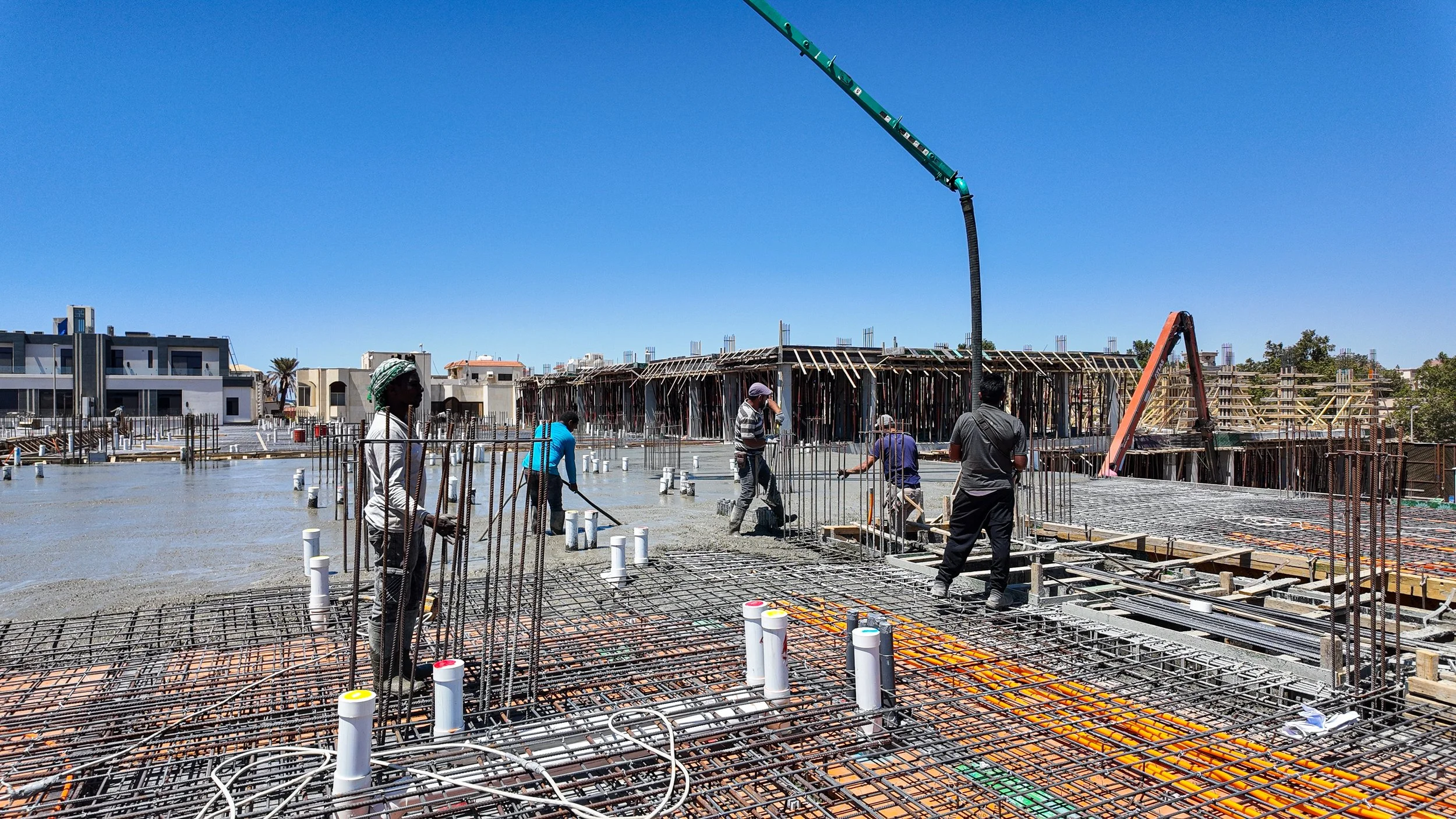

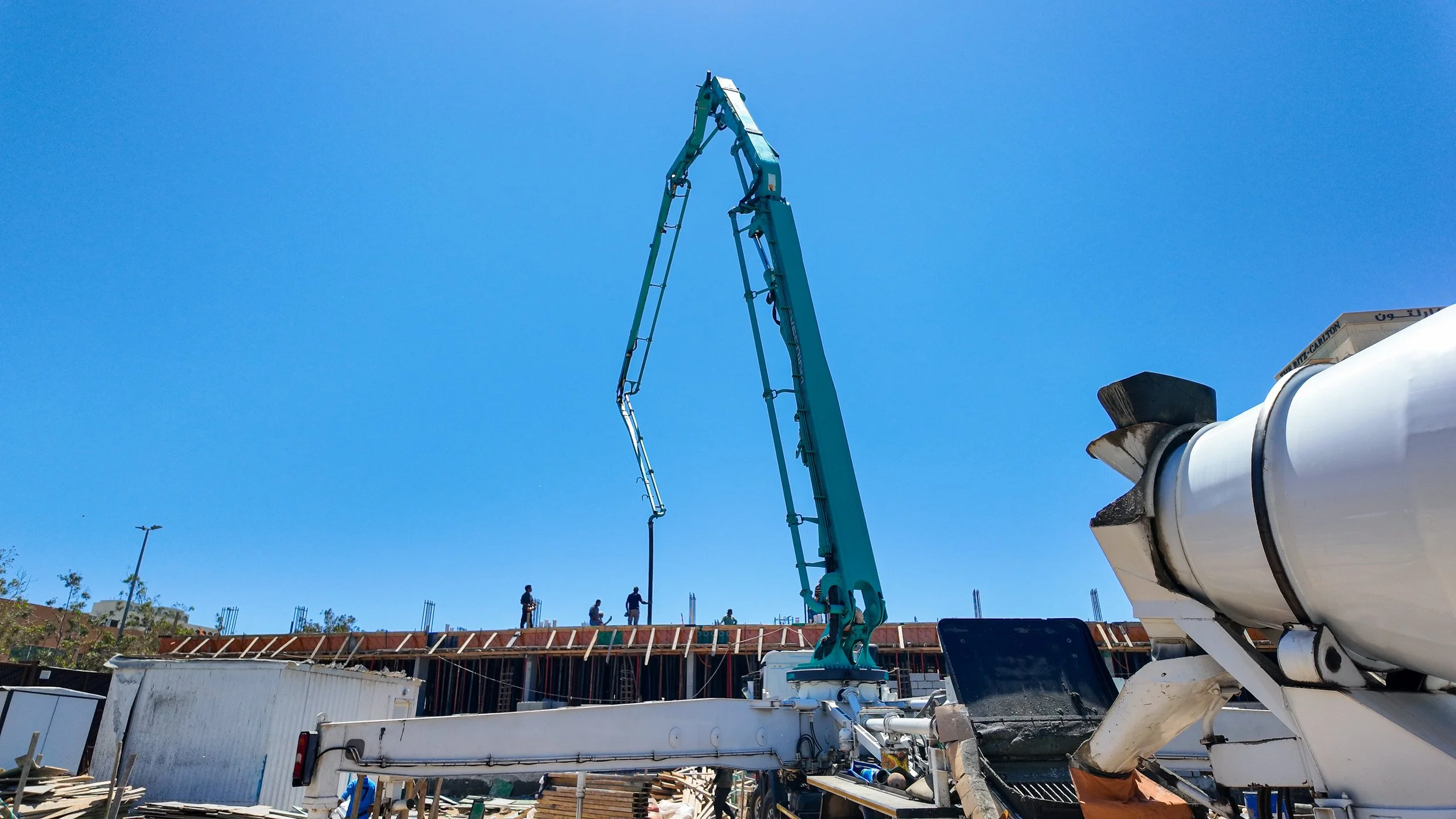

عمليات صب خرسانة نشطة للأسقف والأعمدة باستخدام مضخات الخرسانة، مع اكتمال شدات خشبية وتسليح لمساحات واسعة.

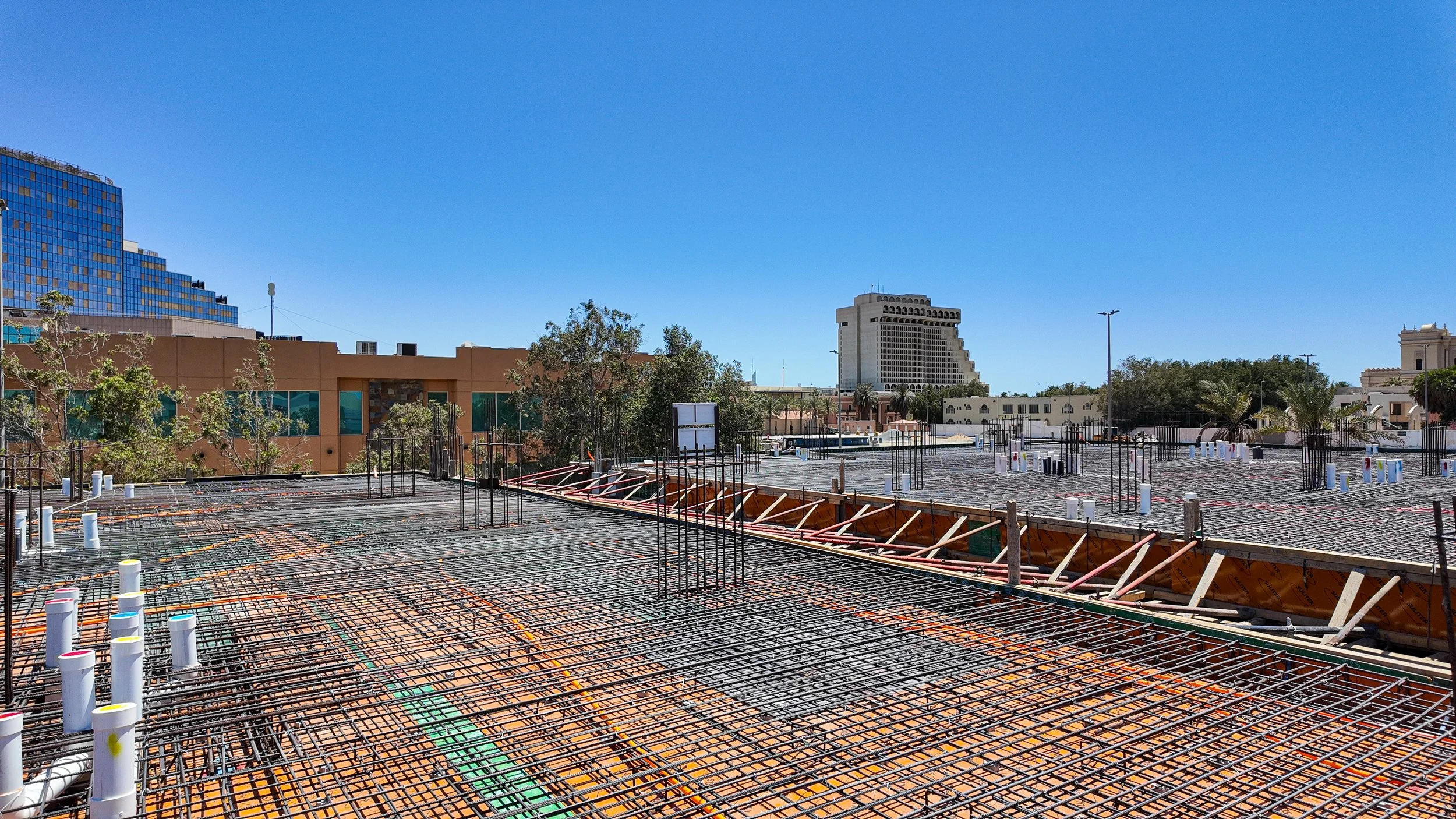

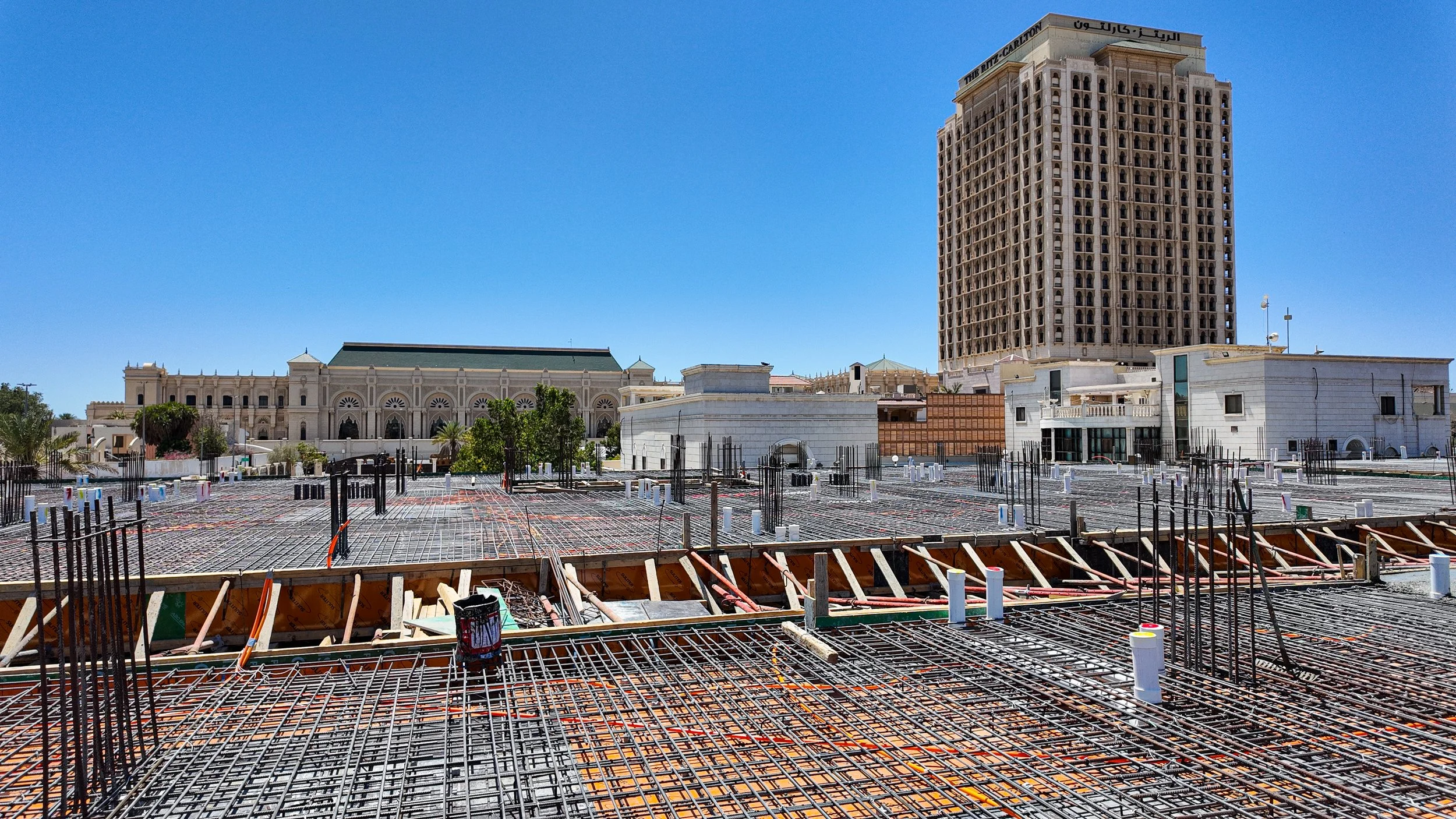

أعمال السباكة والكهرباء95%

تركيب أنابيب التصريف (PVC) وتمديدات الكهرباء البرتقالية داخل شبكة حديد التسليح قبل عملية الصب.

أعمال المباني90%

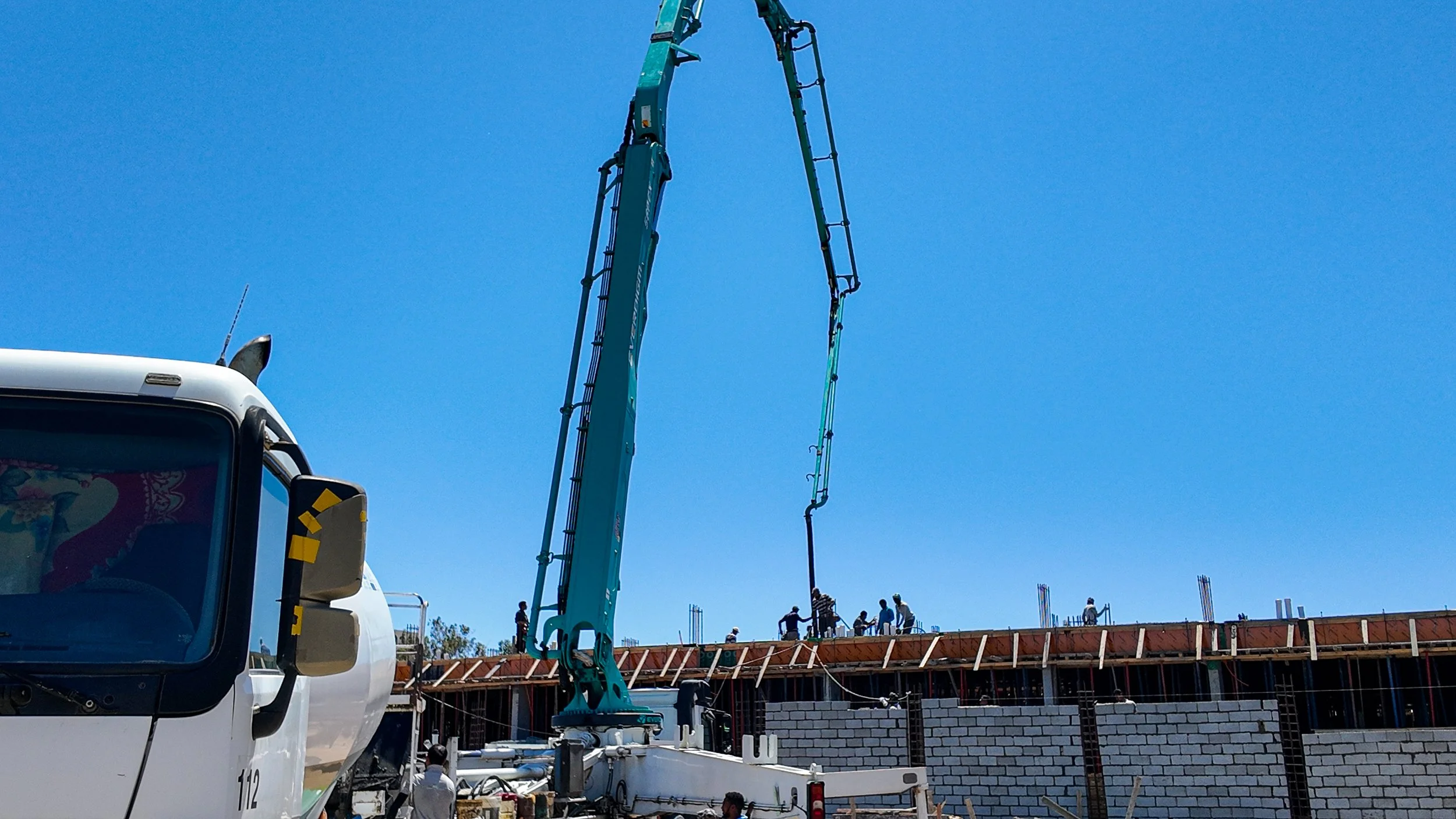

ظهور جدران مبنية من الطوب الأسمنتي في الطوابق السفلية لتقسيم الفراغات المعمارية.

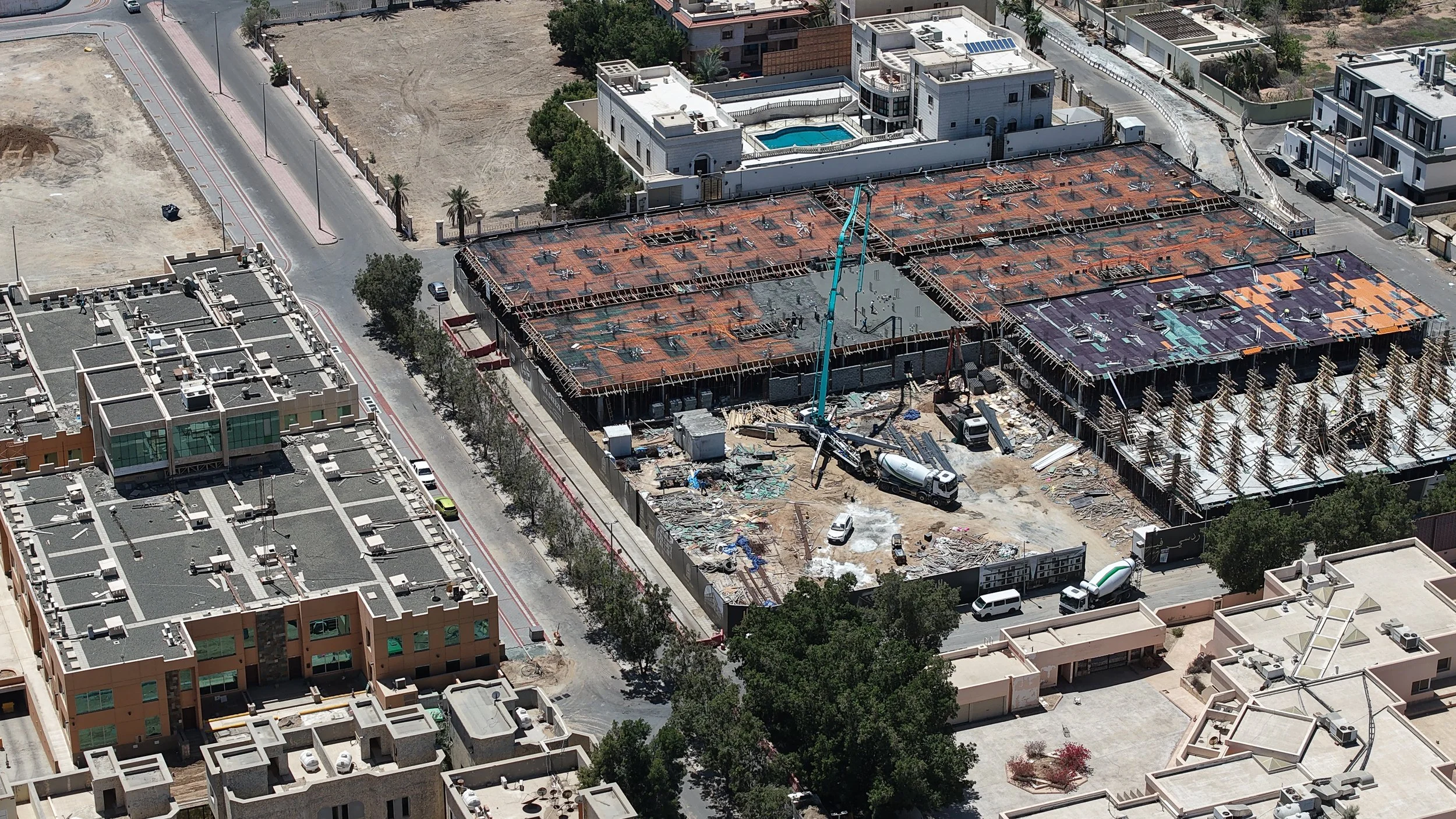

الموقع العام100%

تواجد مكثف للمعدات الثقيلة (خلاطات، مضخات) وتشوينات لحديد التسليح والأخشاب في ساحة الموقع.

قراءة الإنجاز

تتوافق الصور المرئية مع القفزة في أعمال الخرسانات من 0% إلى 20%، حيث تظهر عمليات الصب المباشرة. كما تدعم الصور التي تظهر التمديدات داخل الأسقف نسبة الـ 20% في السباكة، وبداية أعمال المباني تفسر نسبة الـ 5% في التشطيبات الأولية.

مقارنة بالزيارة السابقة

بالمقارنة مع الزيارة السابقة، انتقل الموقع من مرحلة التجهيزات الأساسية إلى مرحلة الصب الكثيف للهيكل الخرساني، حيث لم تكن المضخات والشدات العلوية ظاهرة بهذا الحجم في صور الزيارة السابقة.

المراحل القادمة المتوقعة

استكمال صب باقي مساحات الأسقف، البدء في فك الشدات الخشبية للأعمدة المصبوبة، وتكثيف أعمال المباني في الطوابق التي تم صب سقفها.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/4 مكتملمتوسط ▲ +8%
أعمال السباكة▲ +5%
0%
أعمال الكهرباء
0%
أعمال التشطيب▲ +5%
0%
أعمال الخرسانات▲ +20%
0%

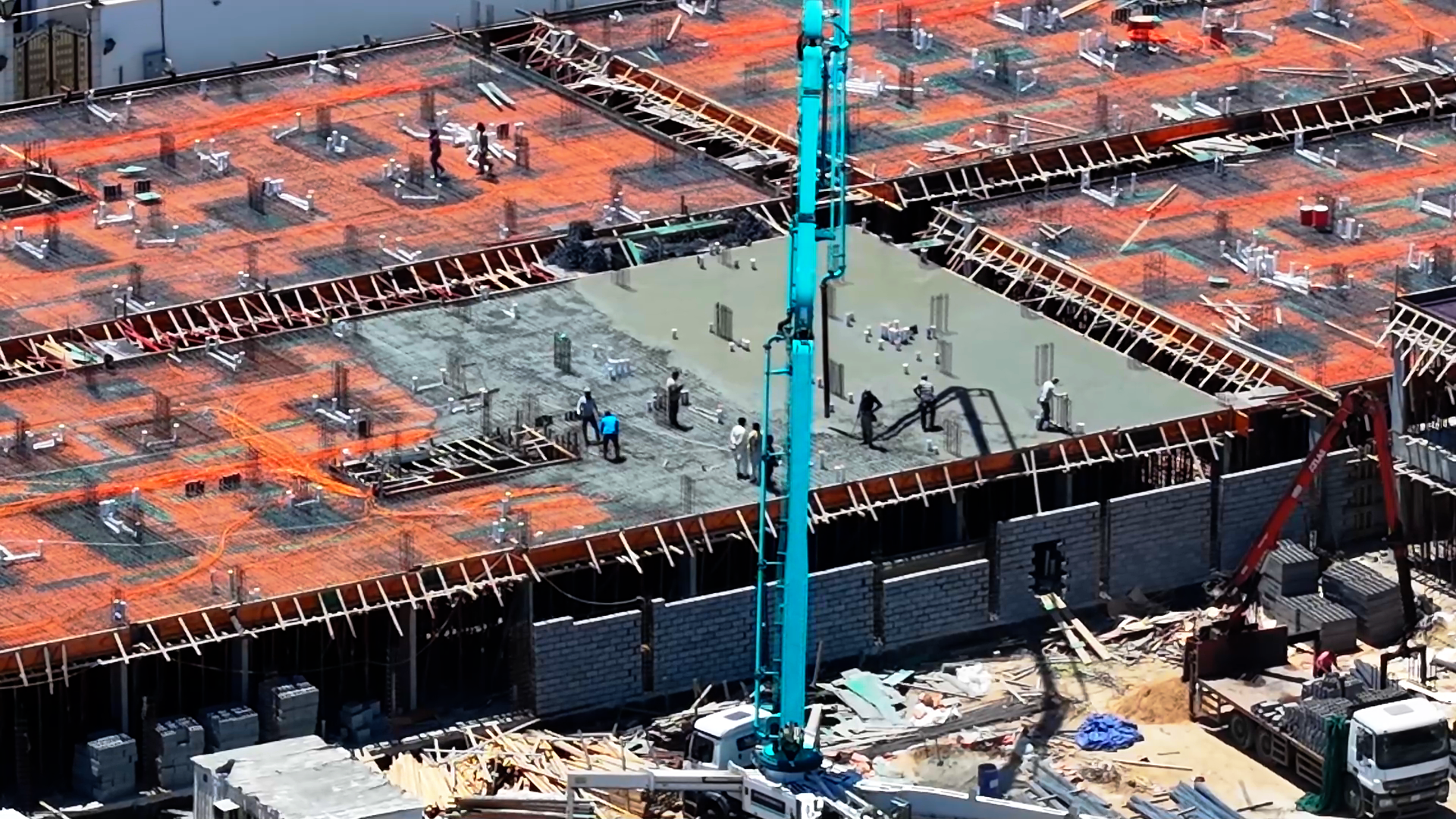

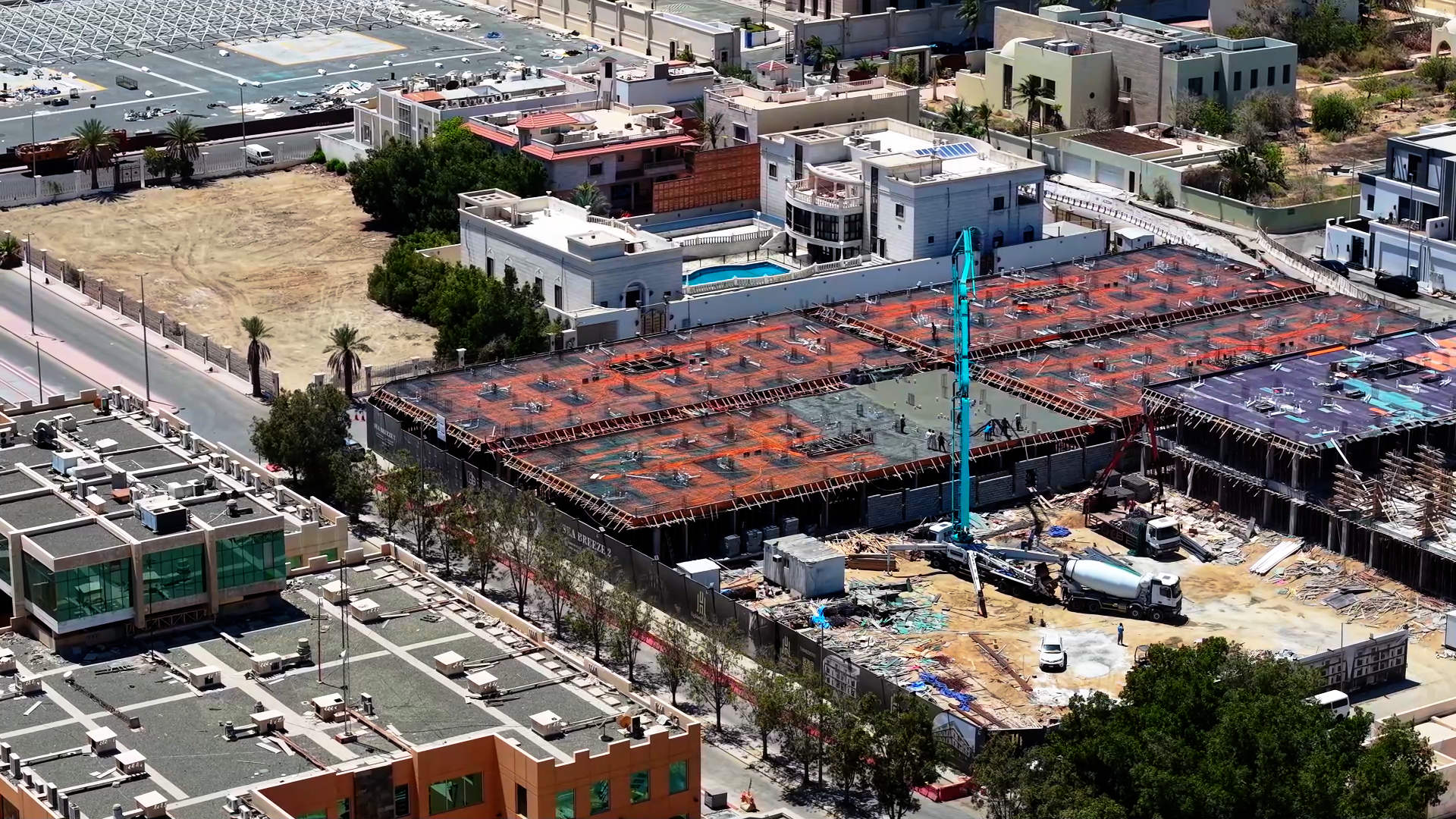

صور الدرون

تصوير داخل الموقع

مشاركةتواصل عبر واتساب
