سي بريز 2
الفيديو الرئيسي
التقرير الهندسي
التغيّرات المرصودة

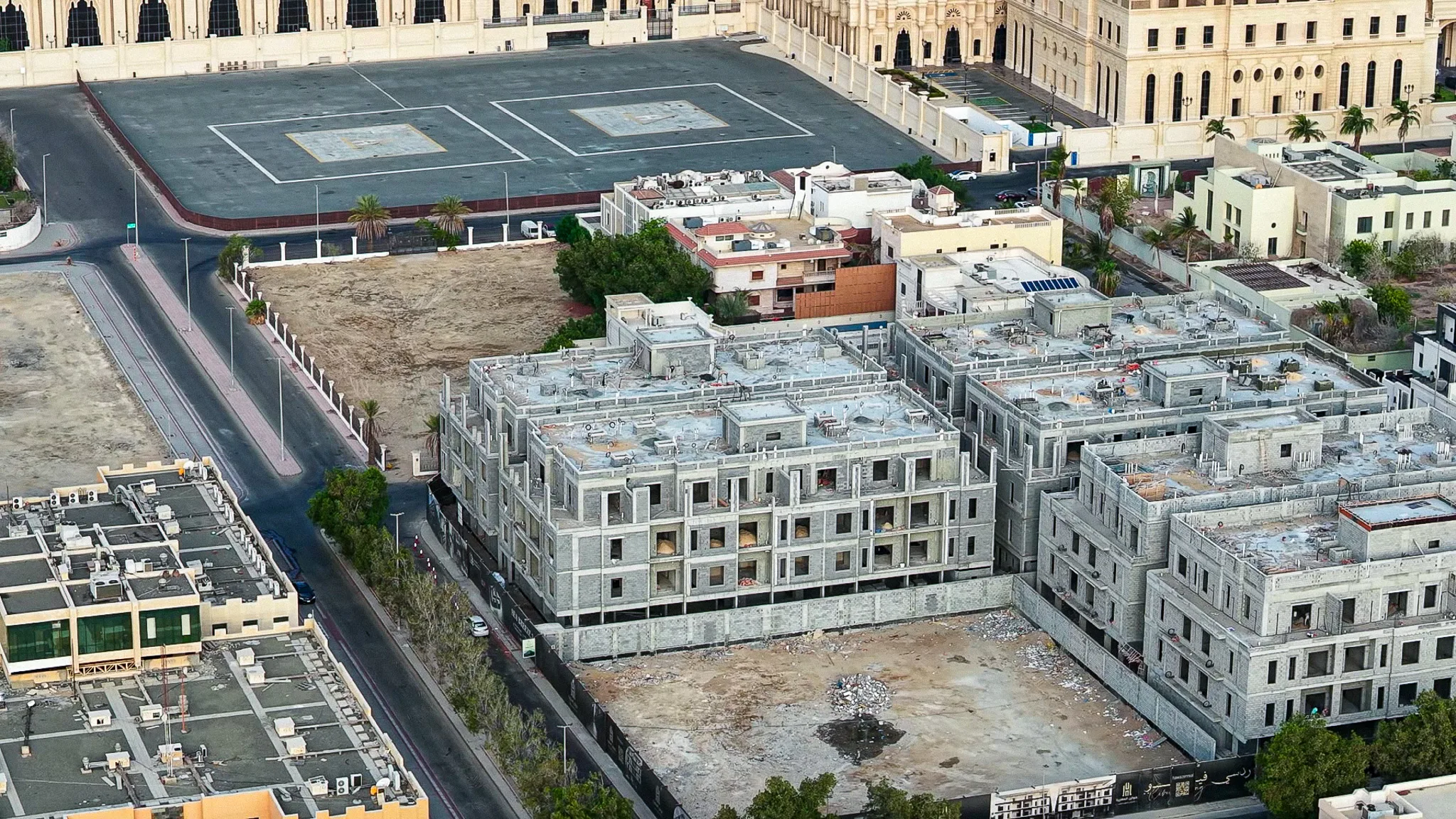

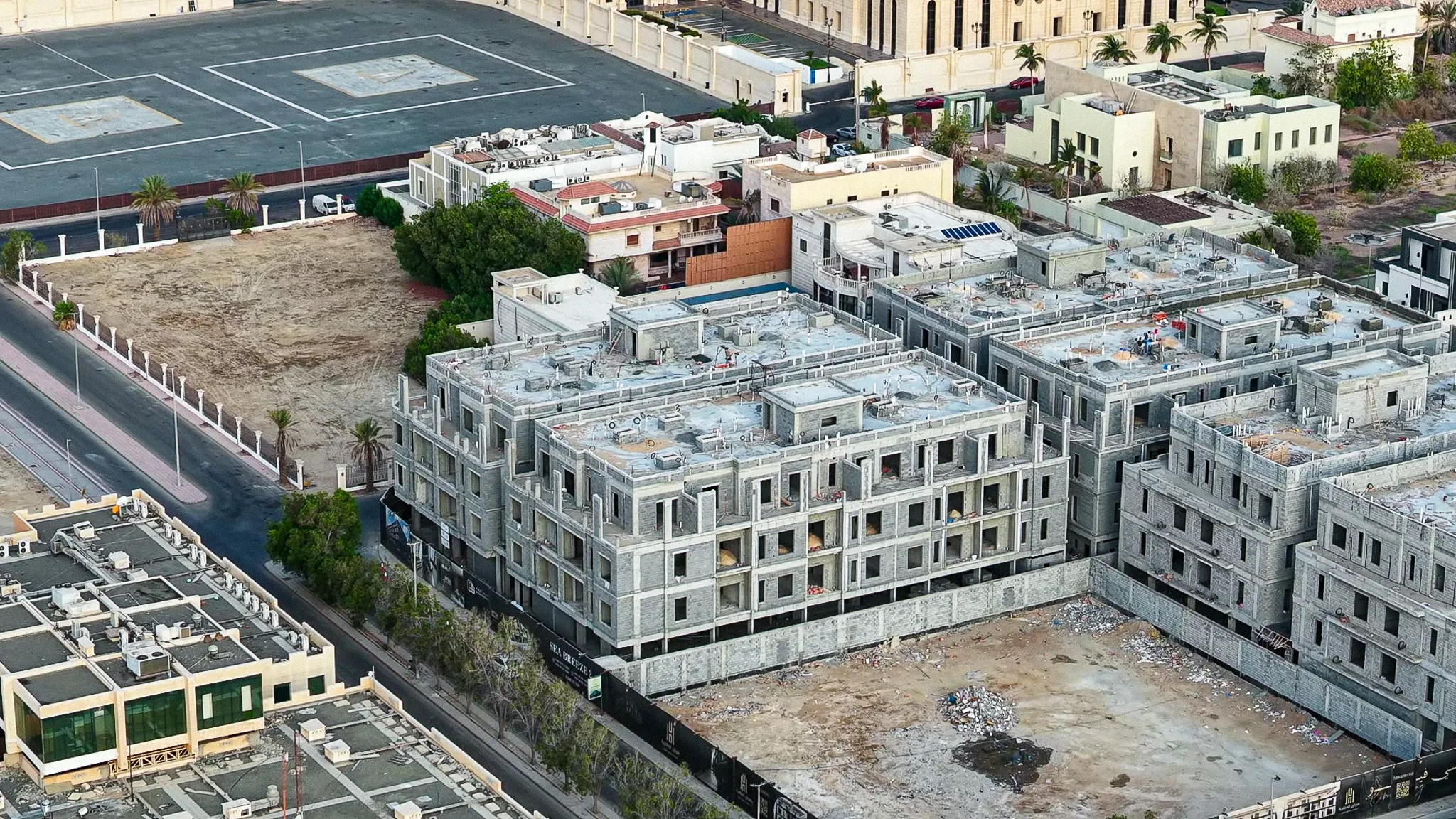

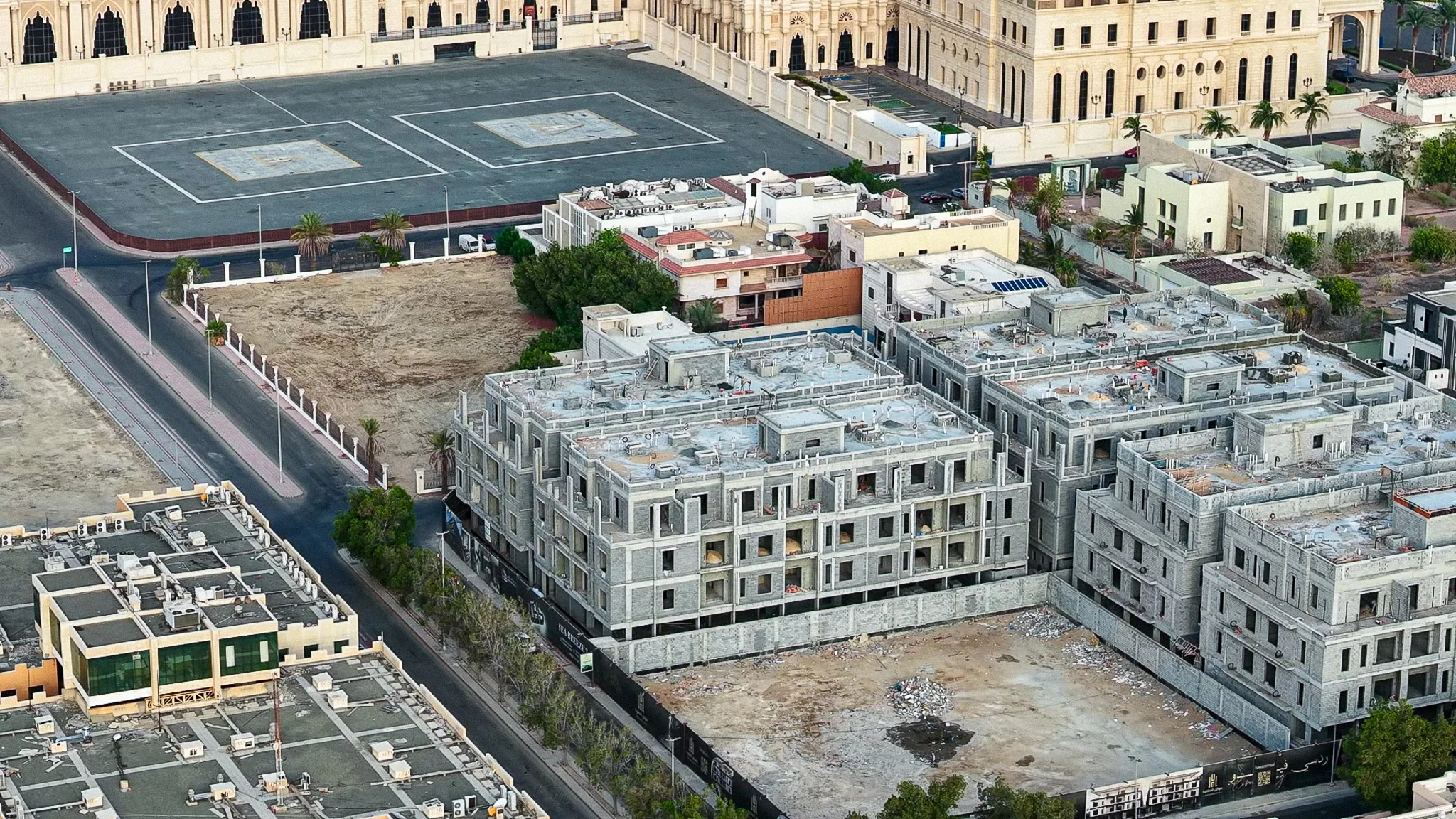

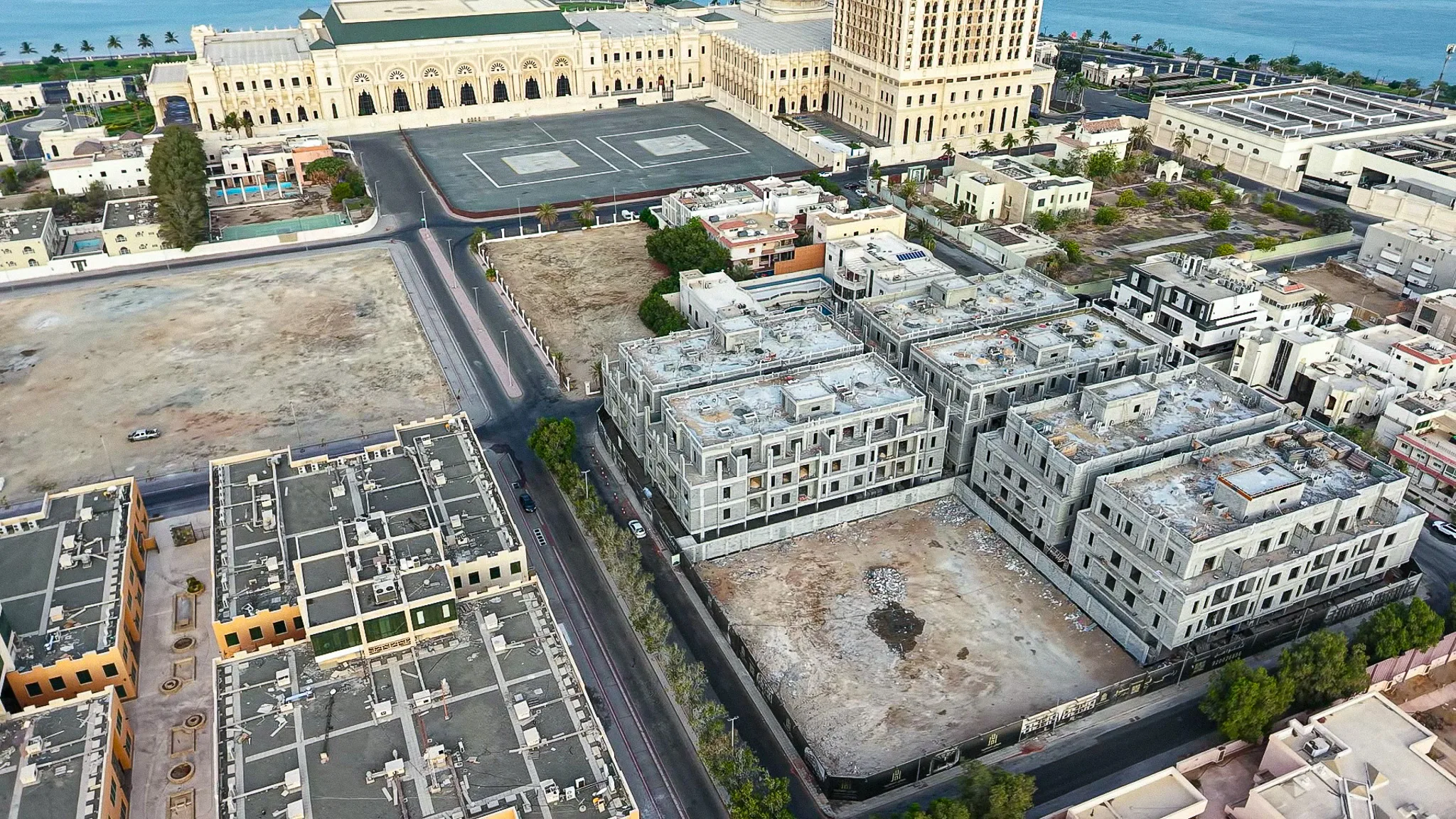

اكتمال صب كافة العناصر الإنشائية والأسقف للمباني، ووصول نسبة الإنجاز إلى 100% مع إزالة معظم السقالات الخارجية.

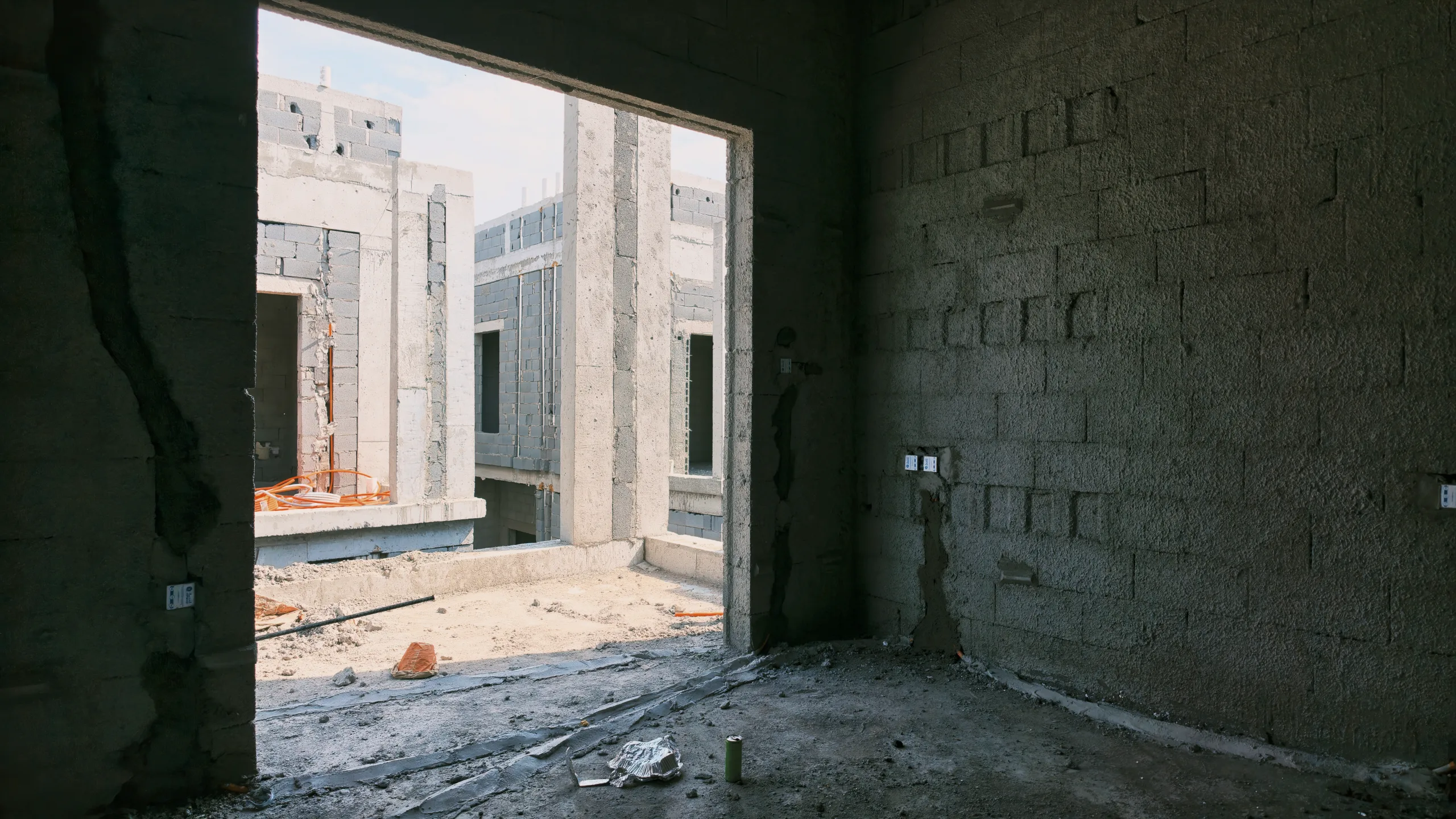

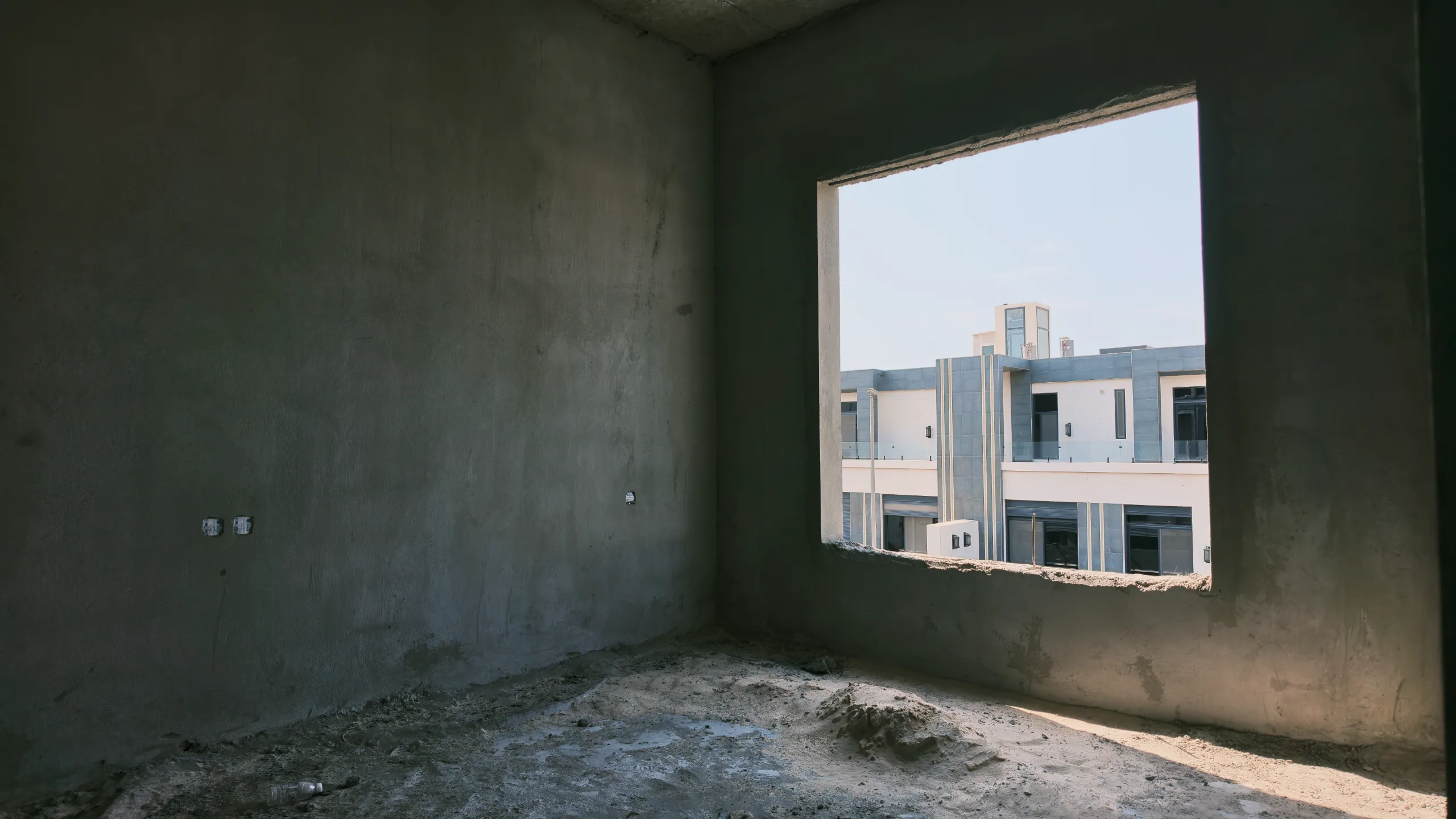

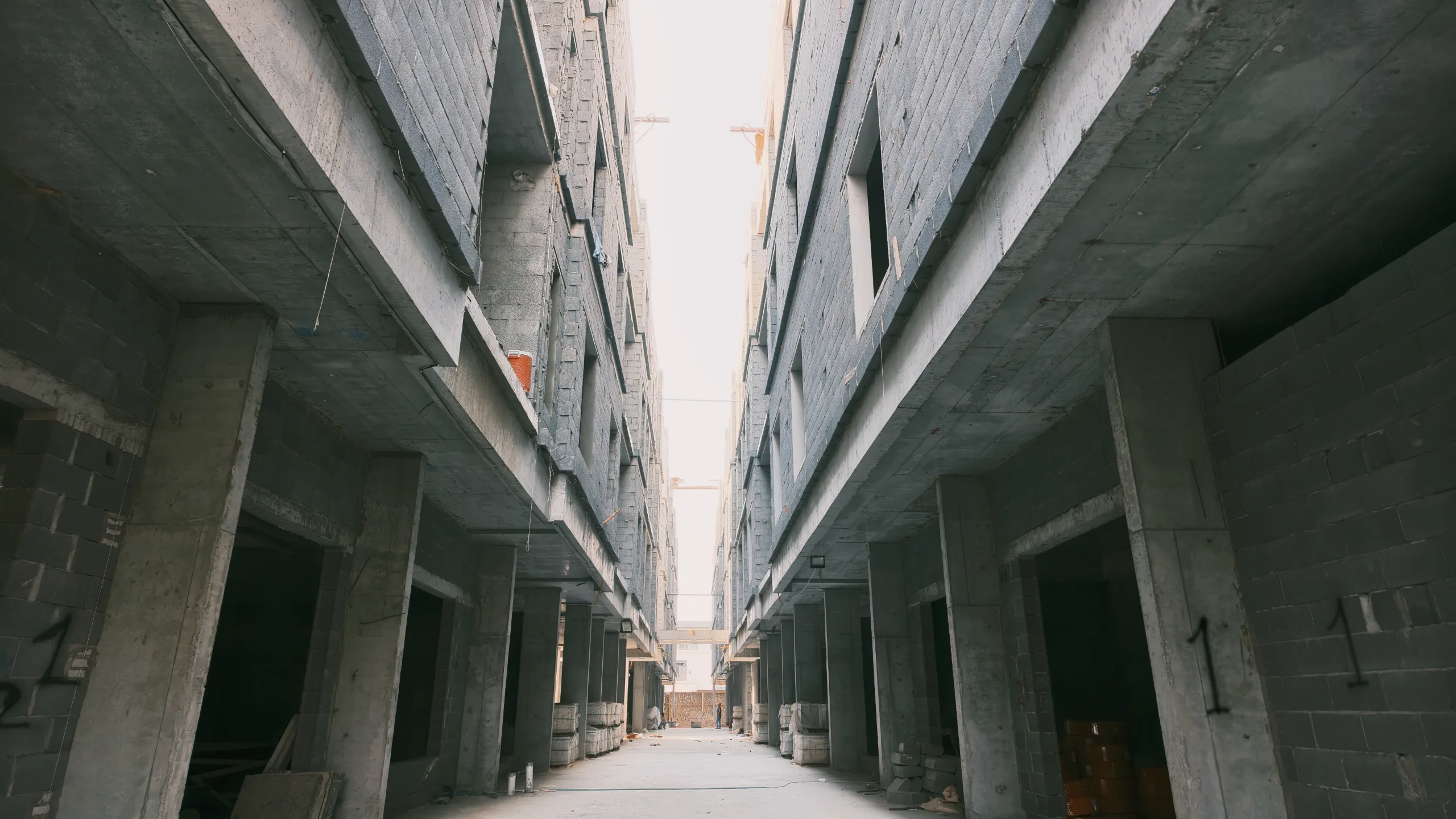

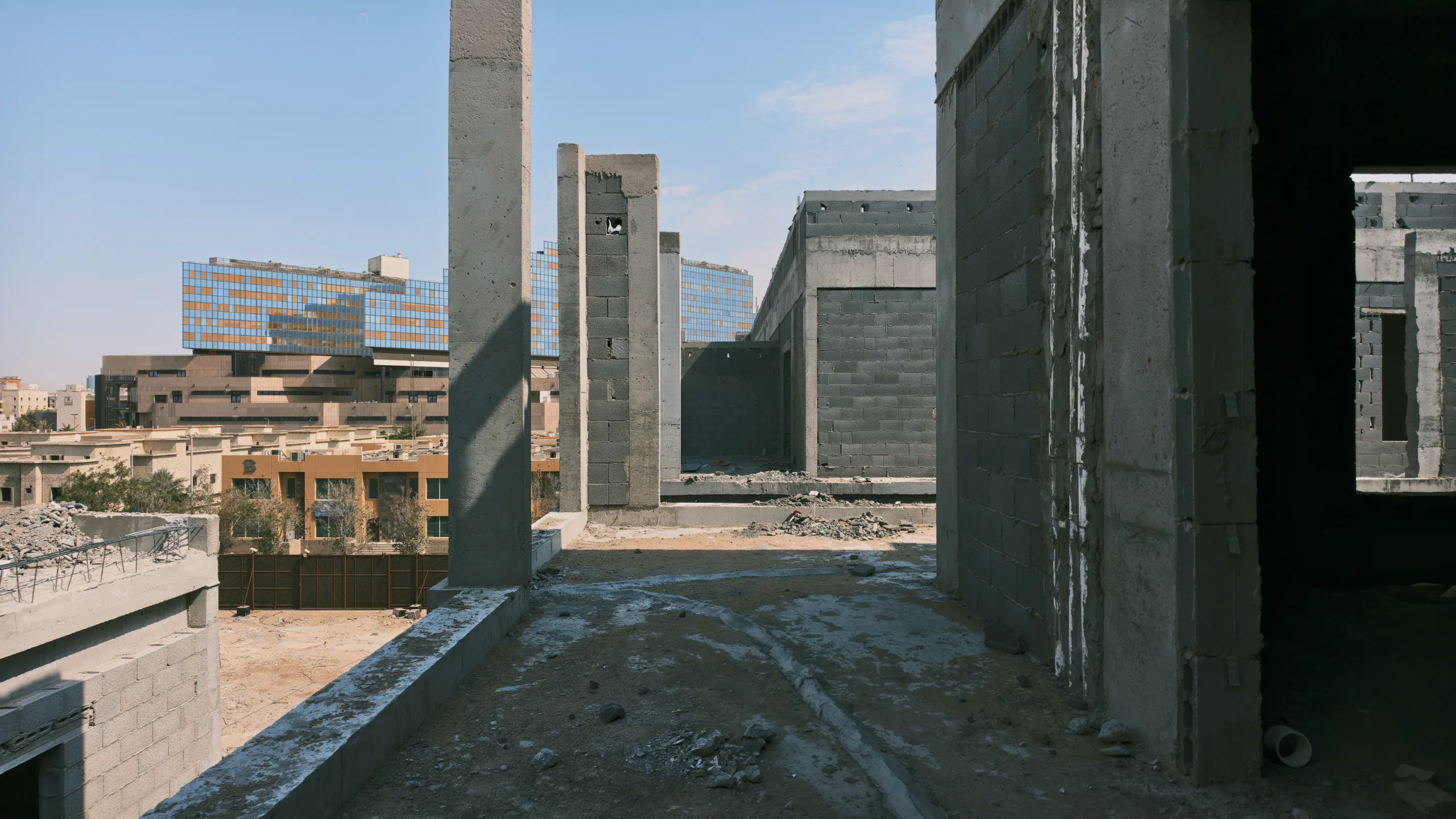

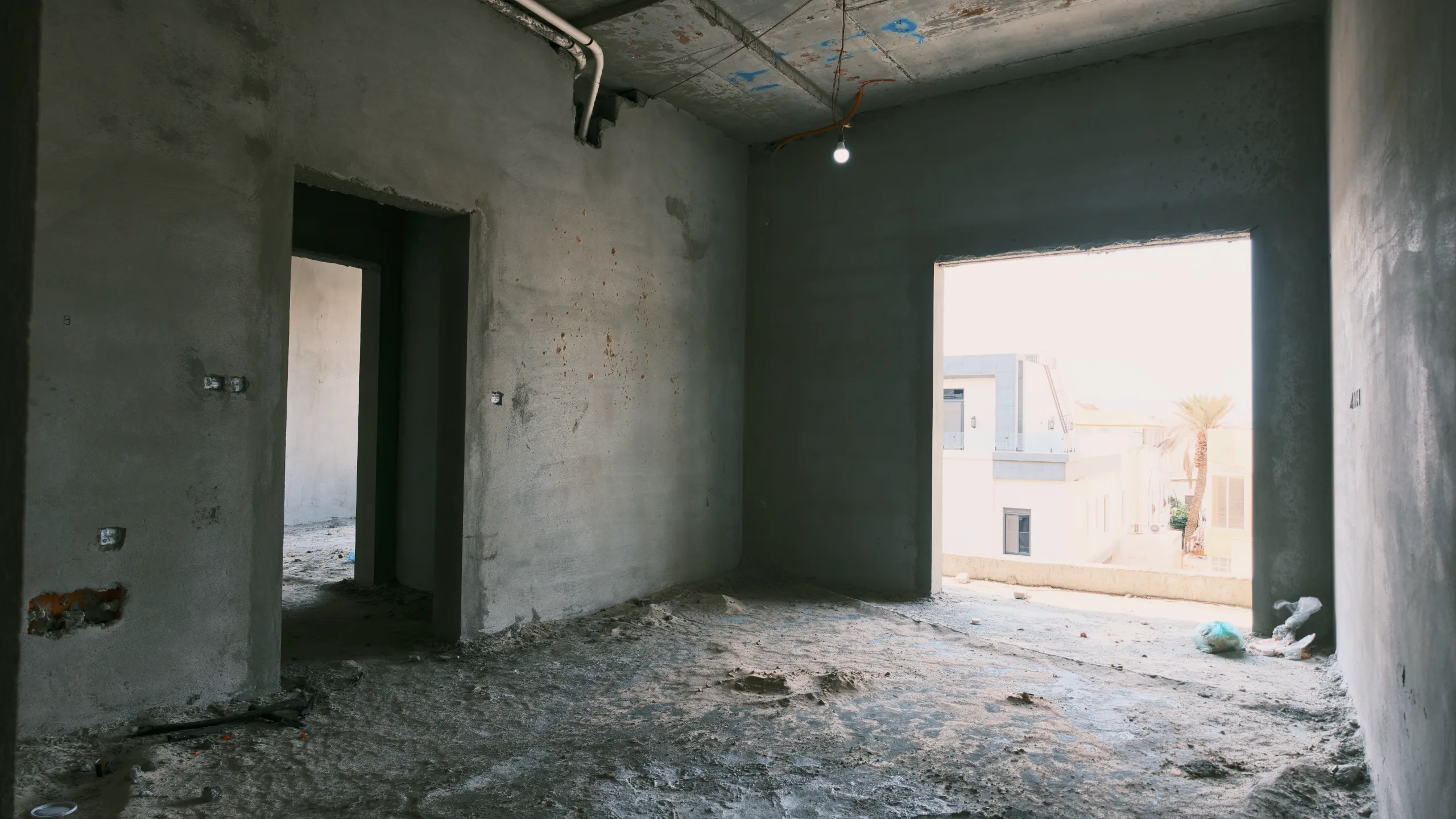

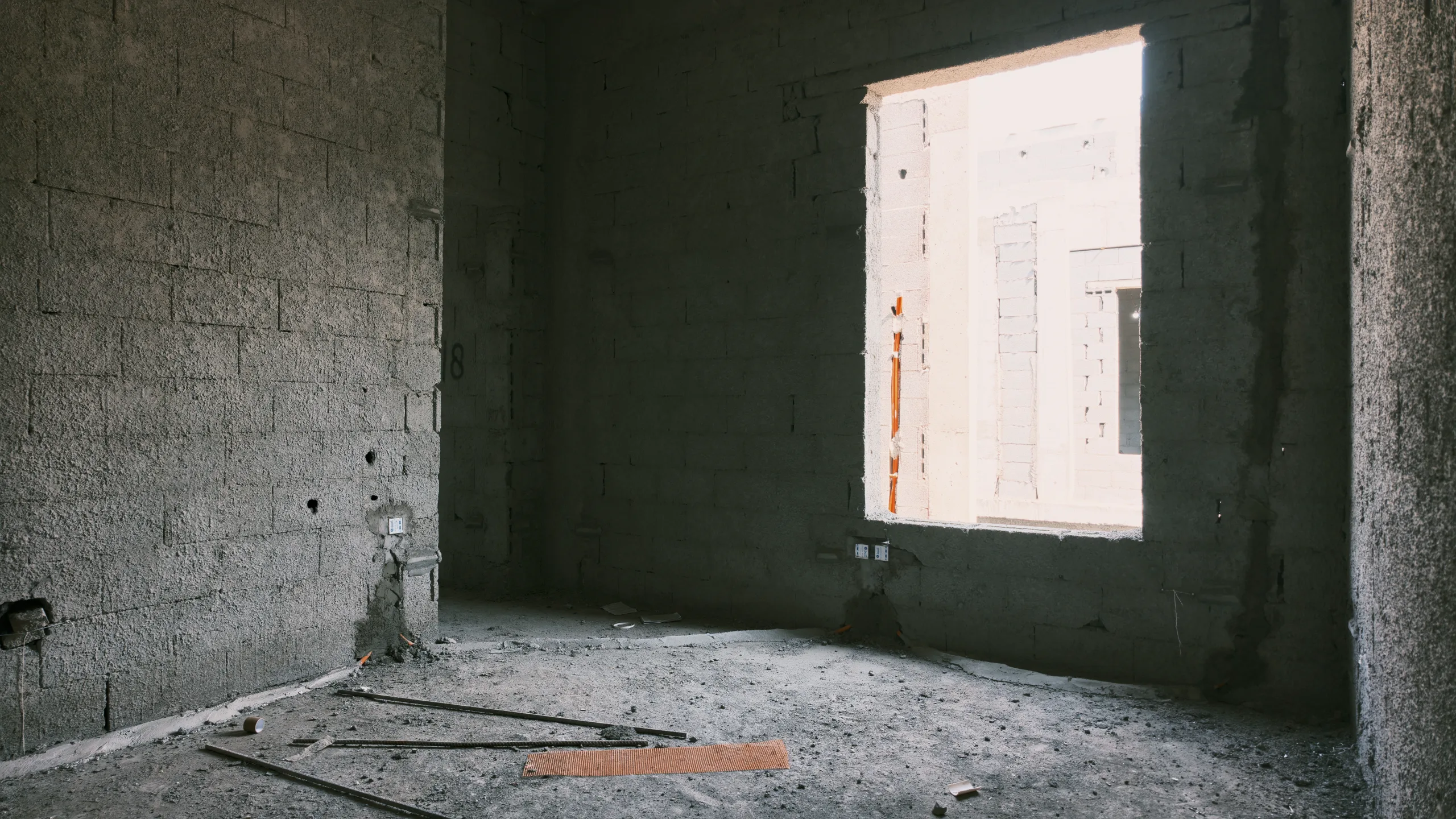

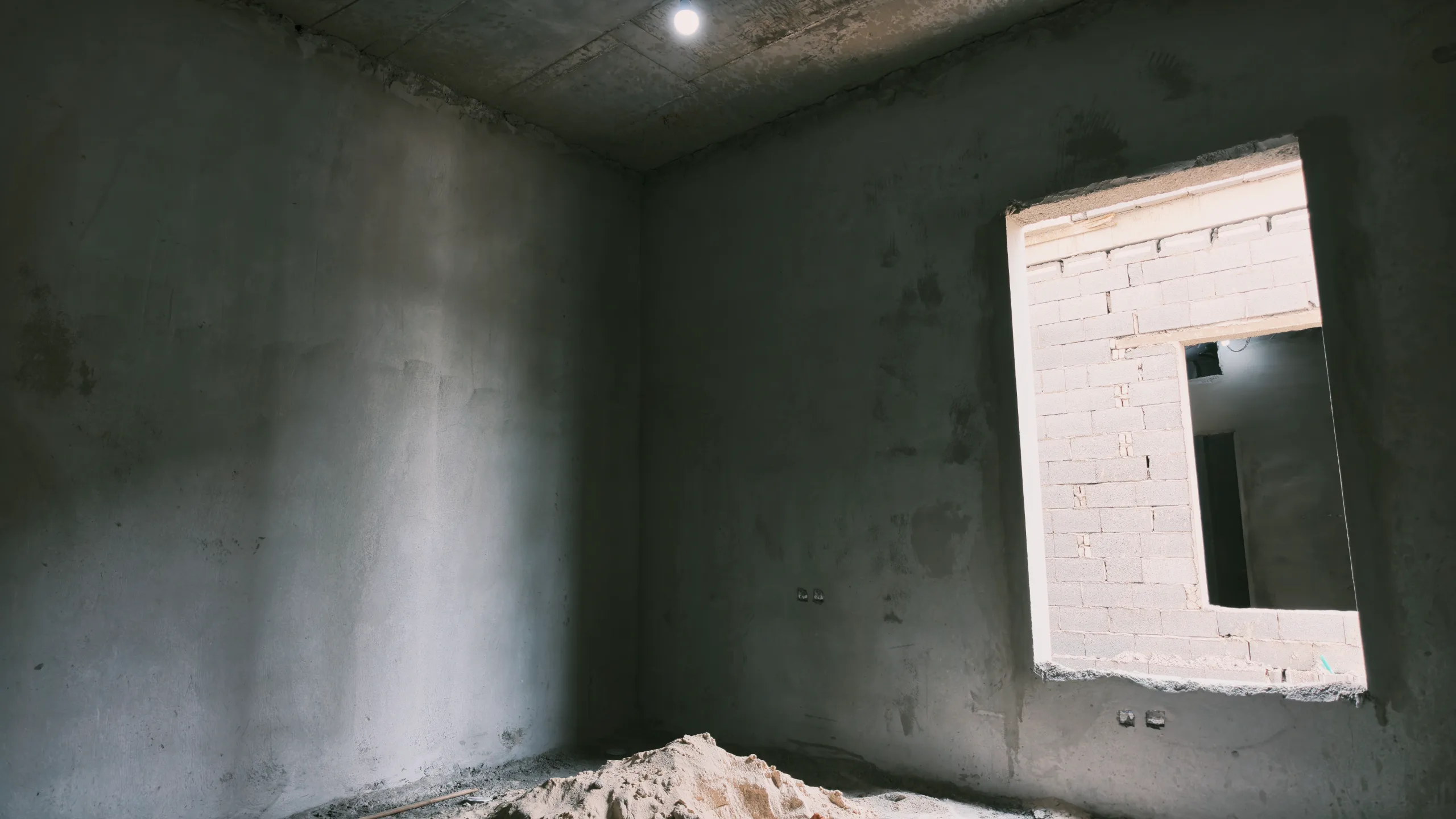

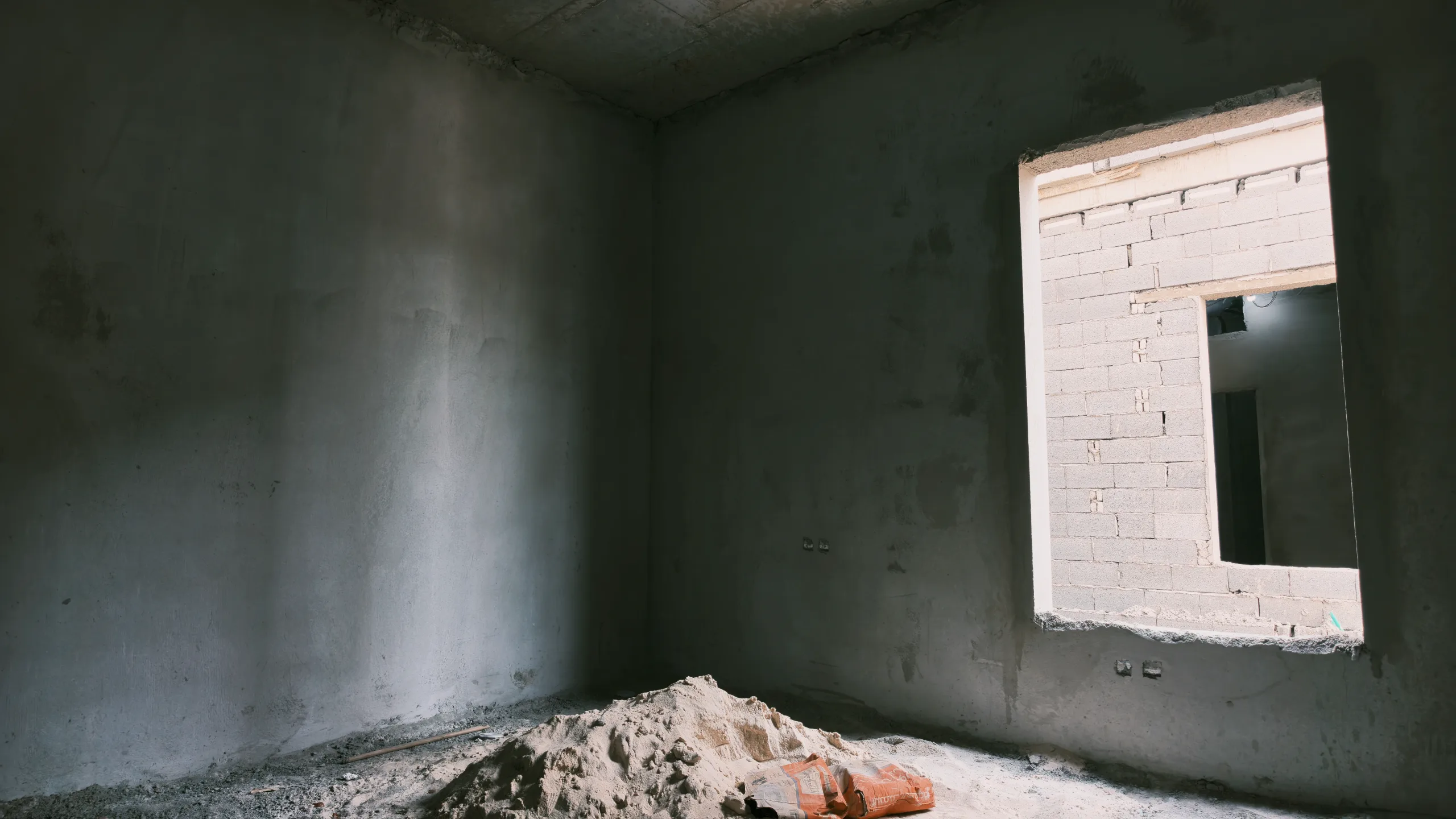

انتهاء أعمال بناء الجدران الخارجية والداخلية باستخدام الطوب الإسمنتي، وتجهيز الفتحات المعمارية للنوافذ والأبواب.

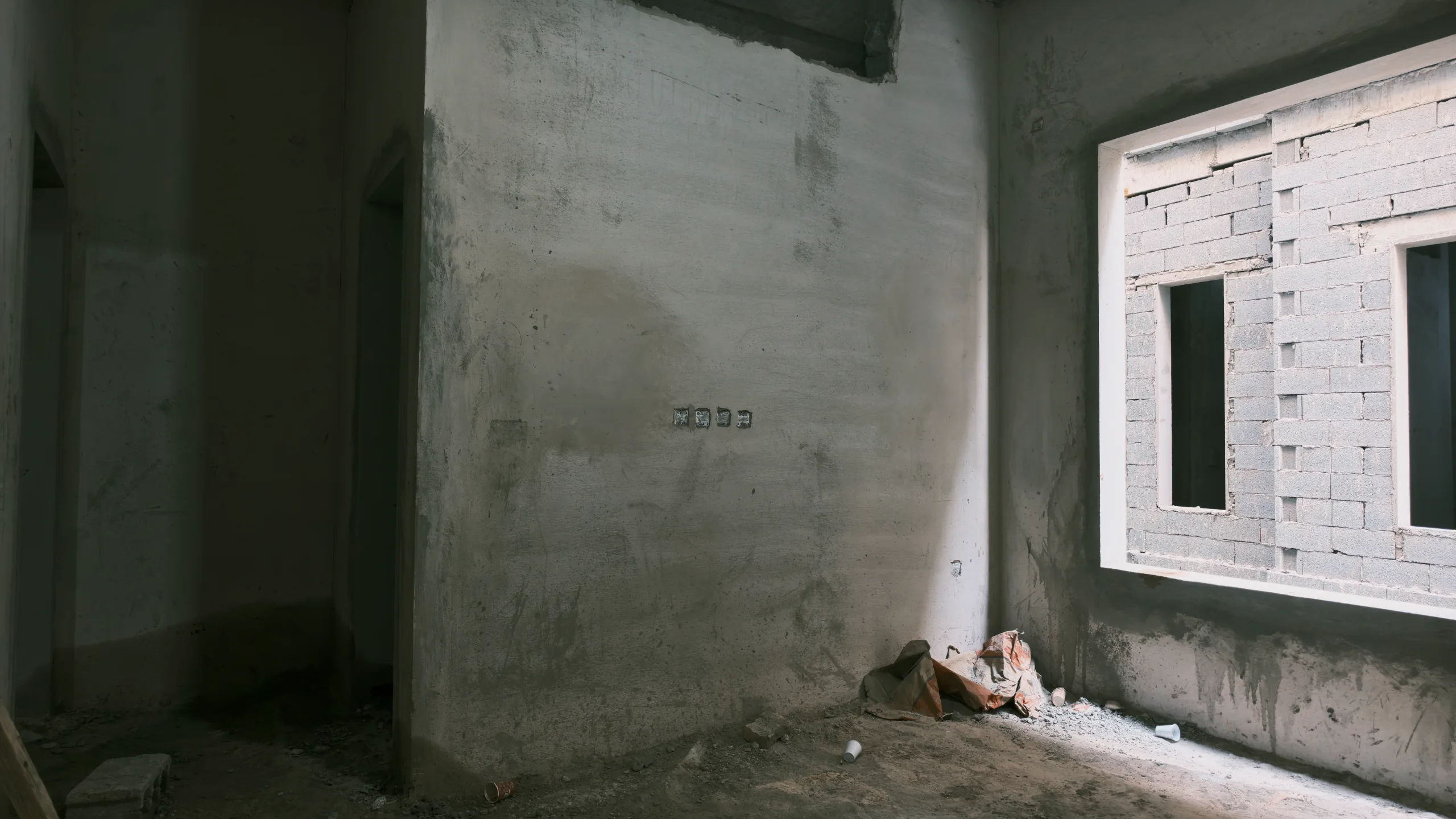

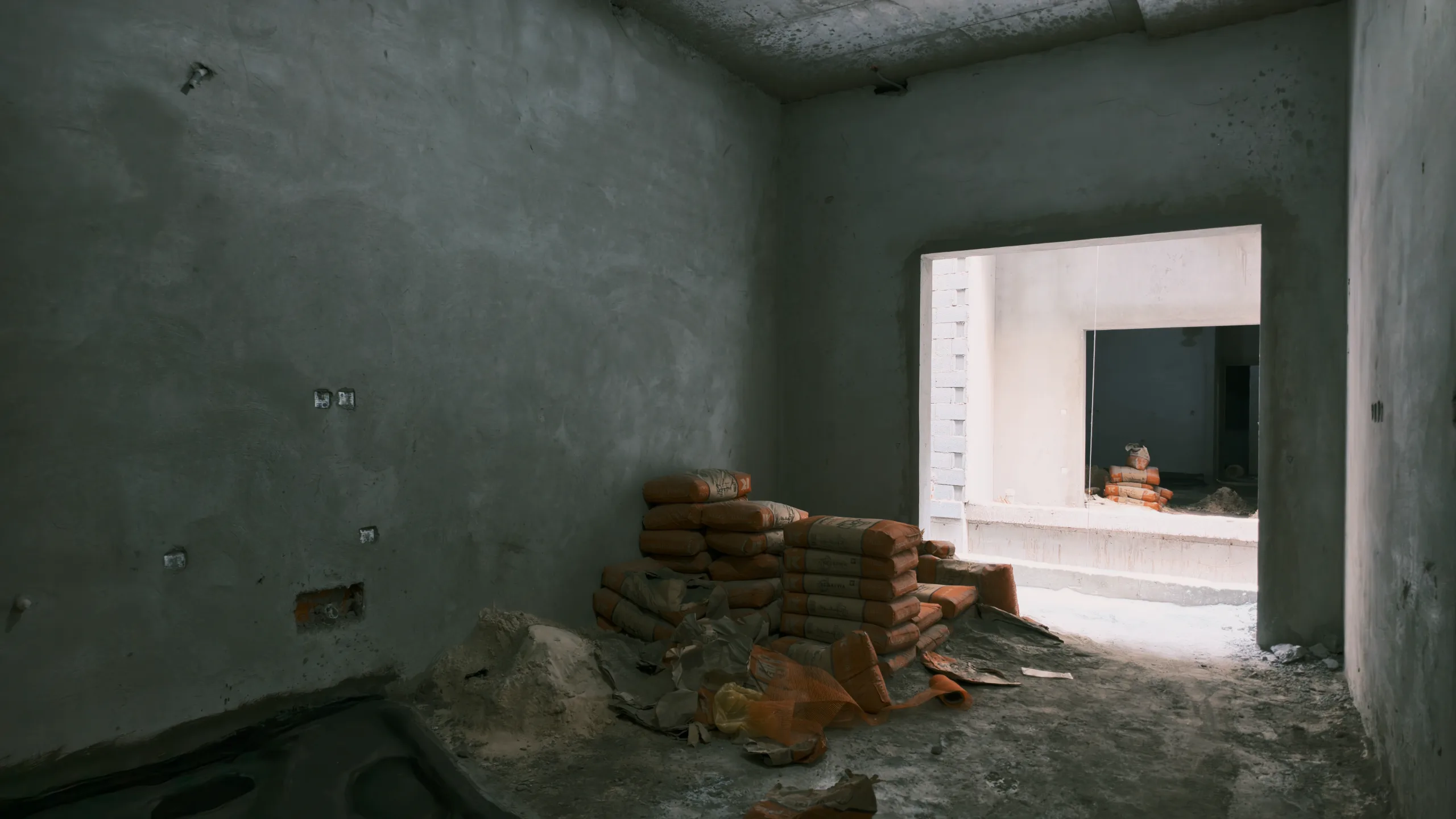

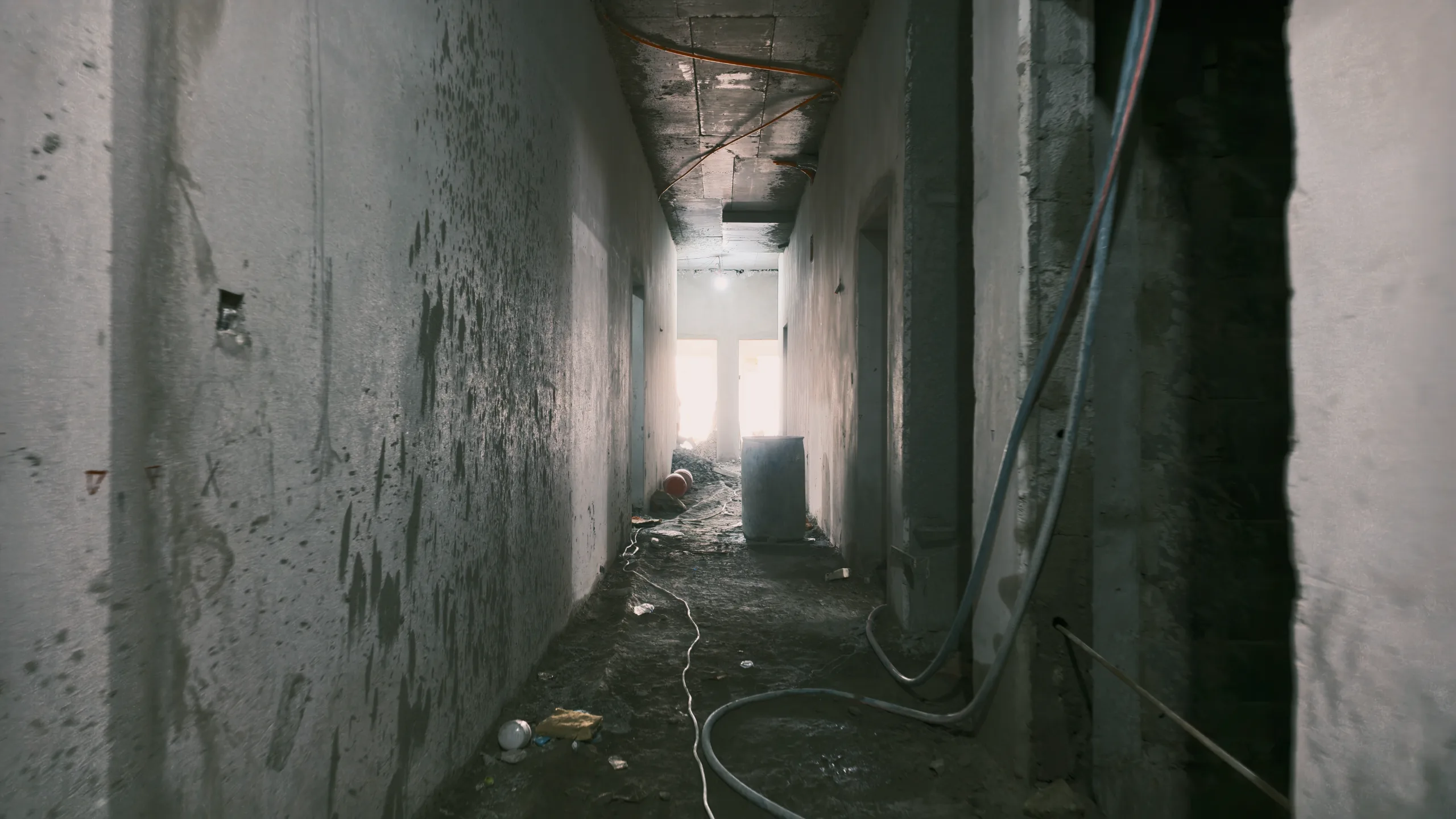

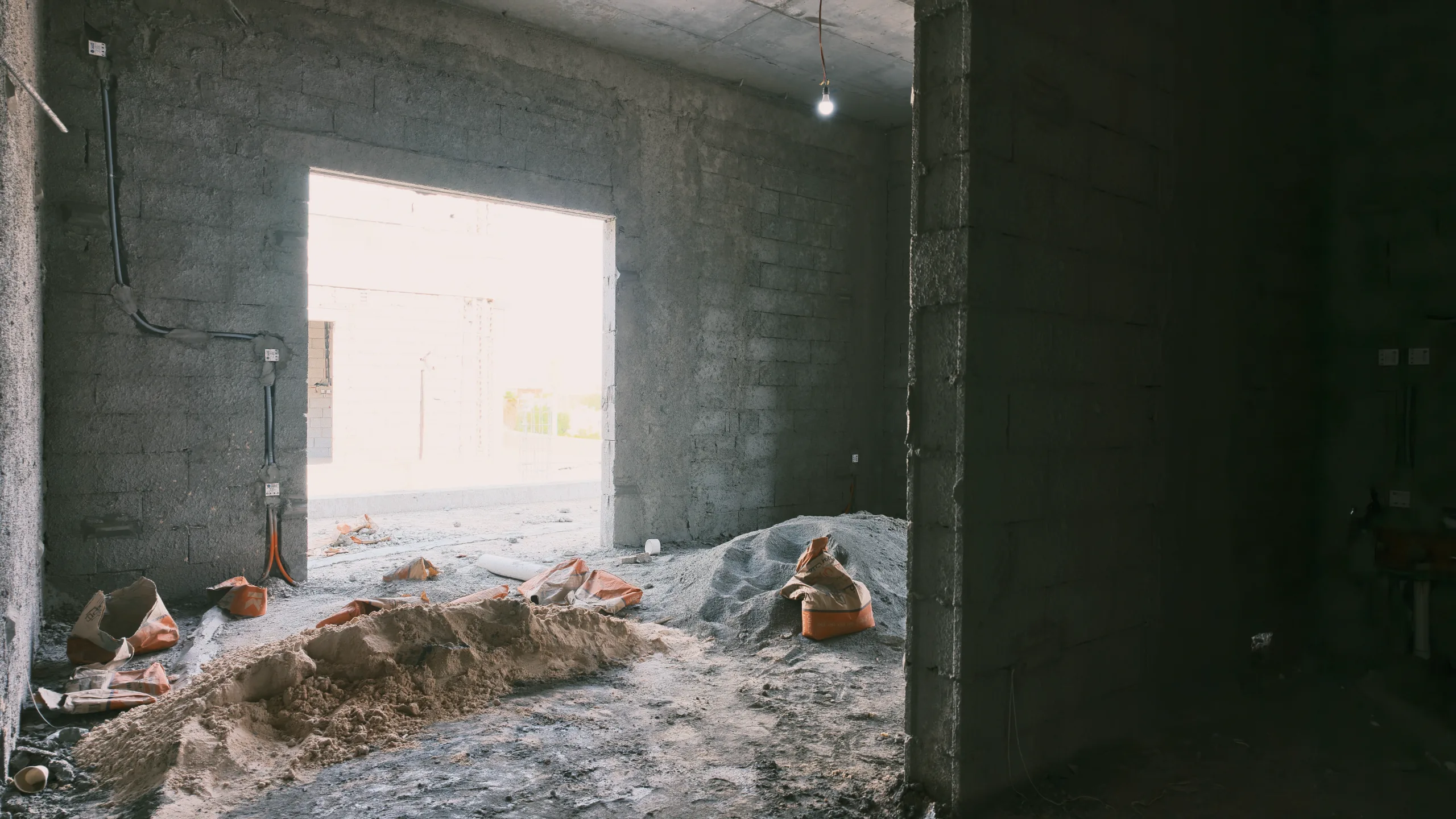

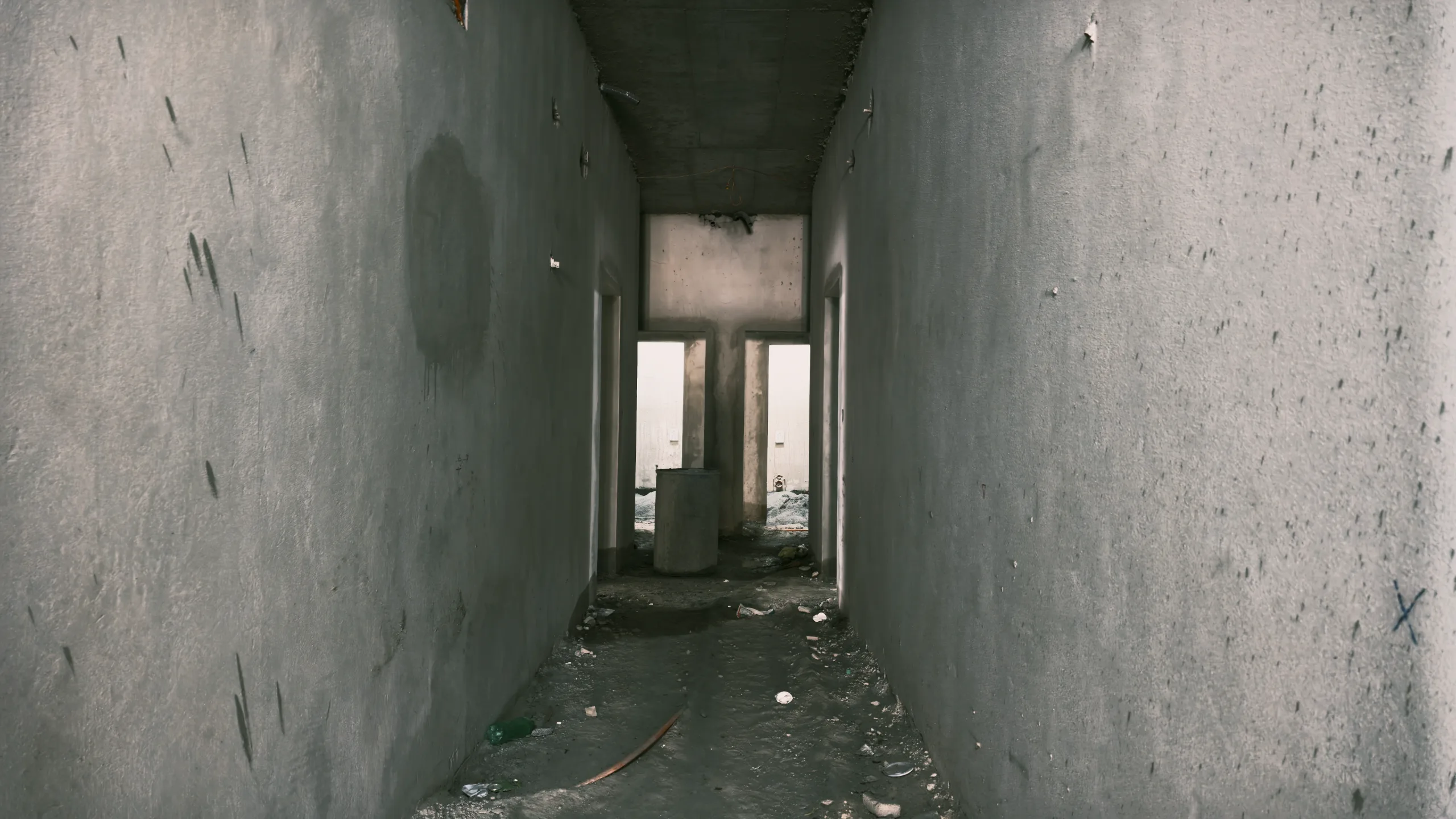

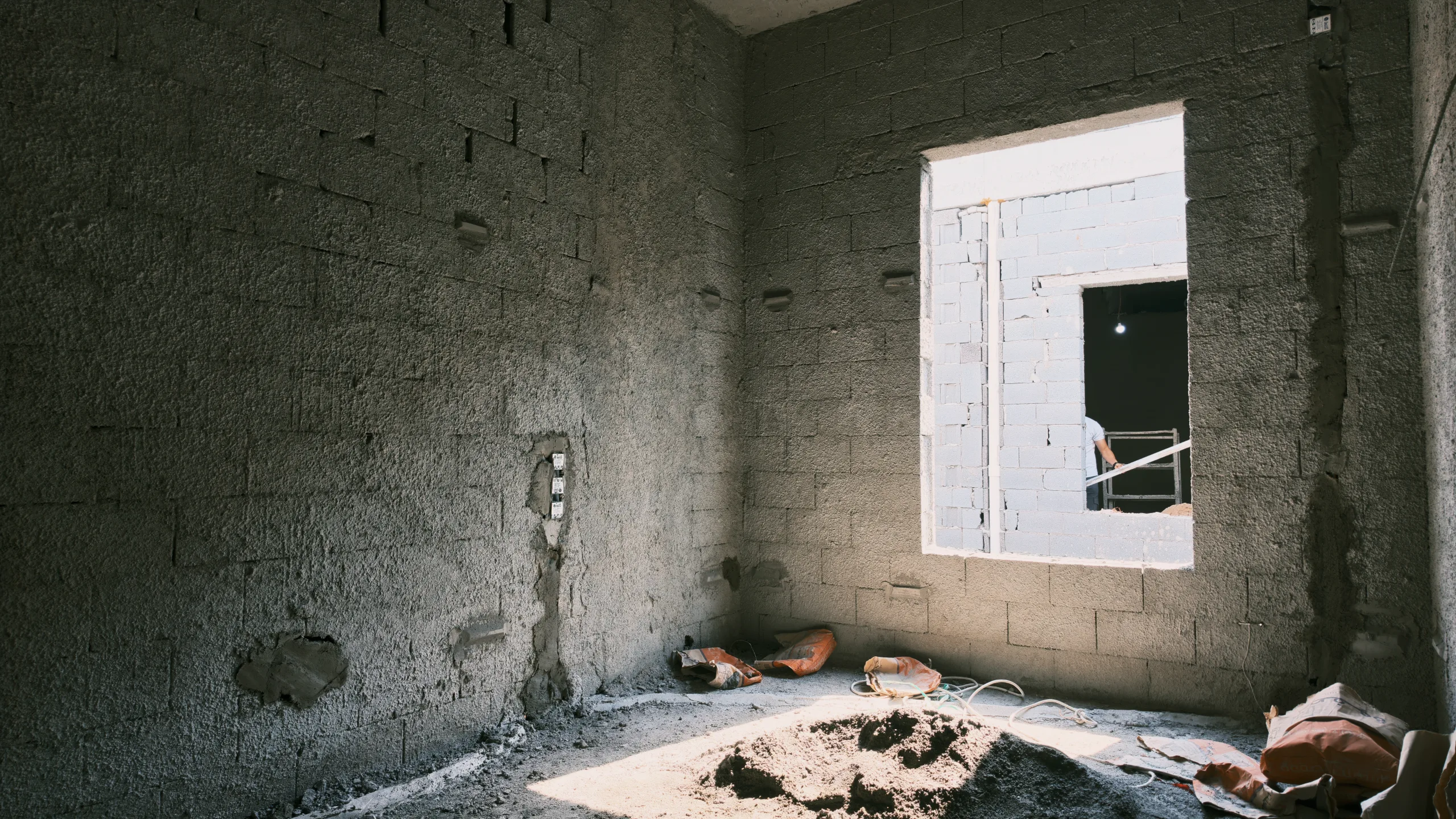

بدء أعمال اللياسة (المساح) للجدران الداخلية في عدة طوابق، مع وجود مواد البناء (أكياس الإسمنت) داخل الموقع.

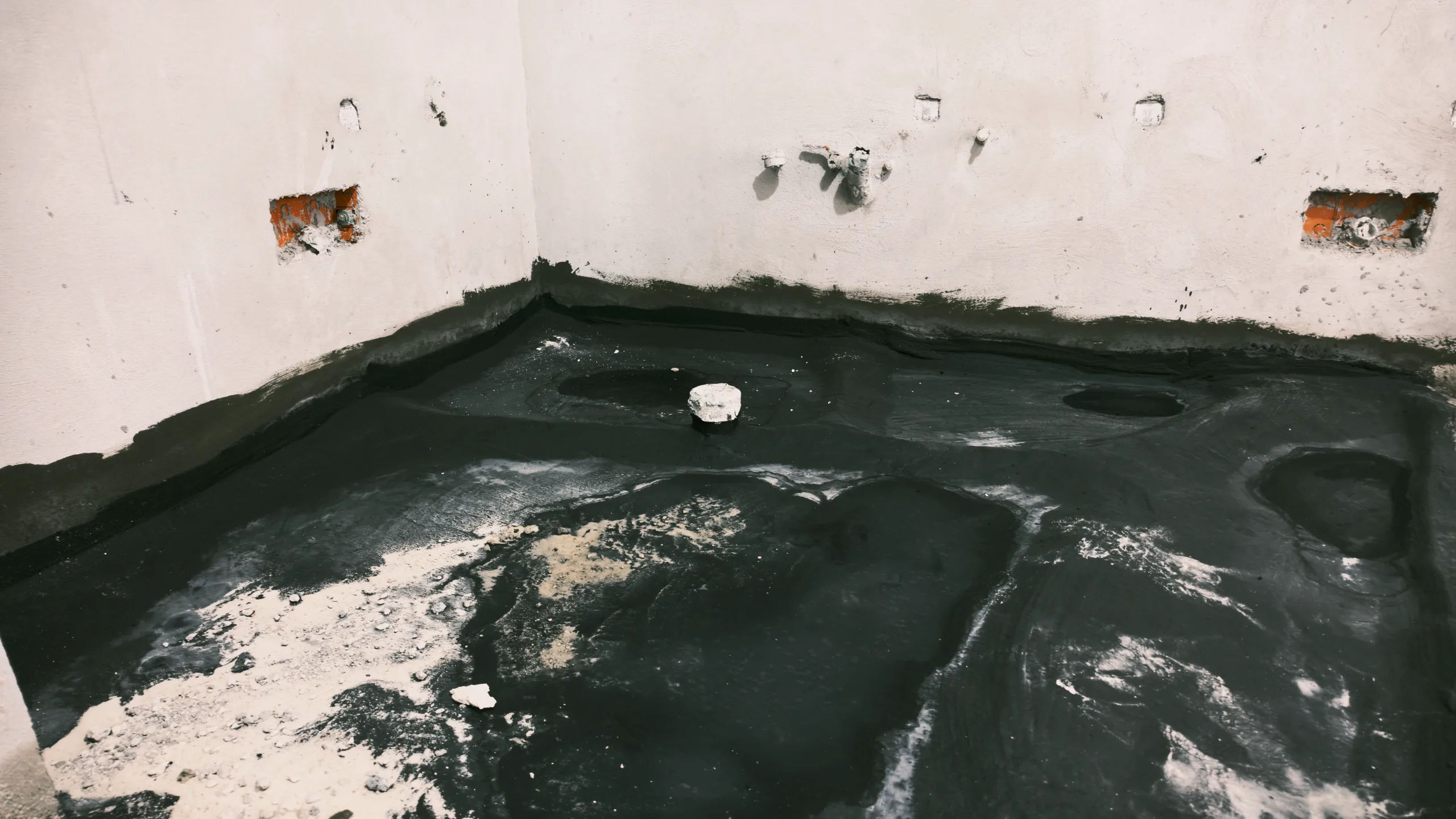

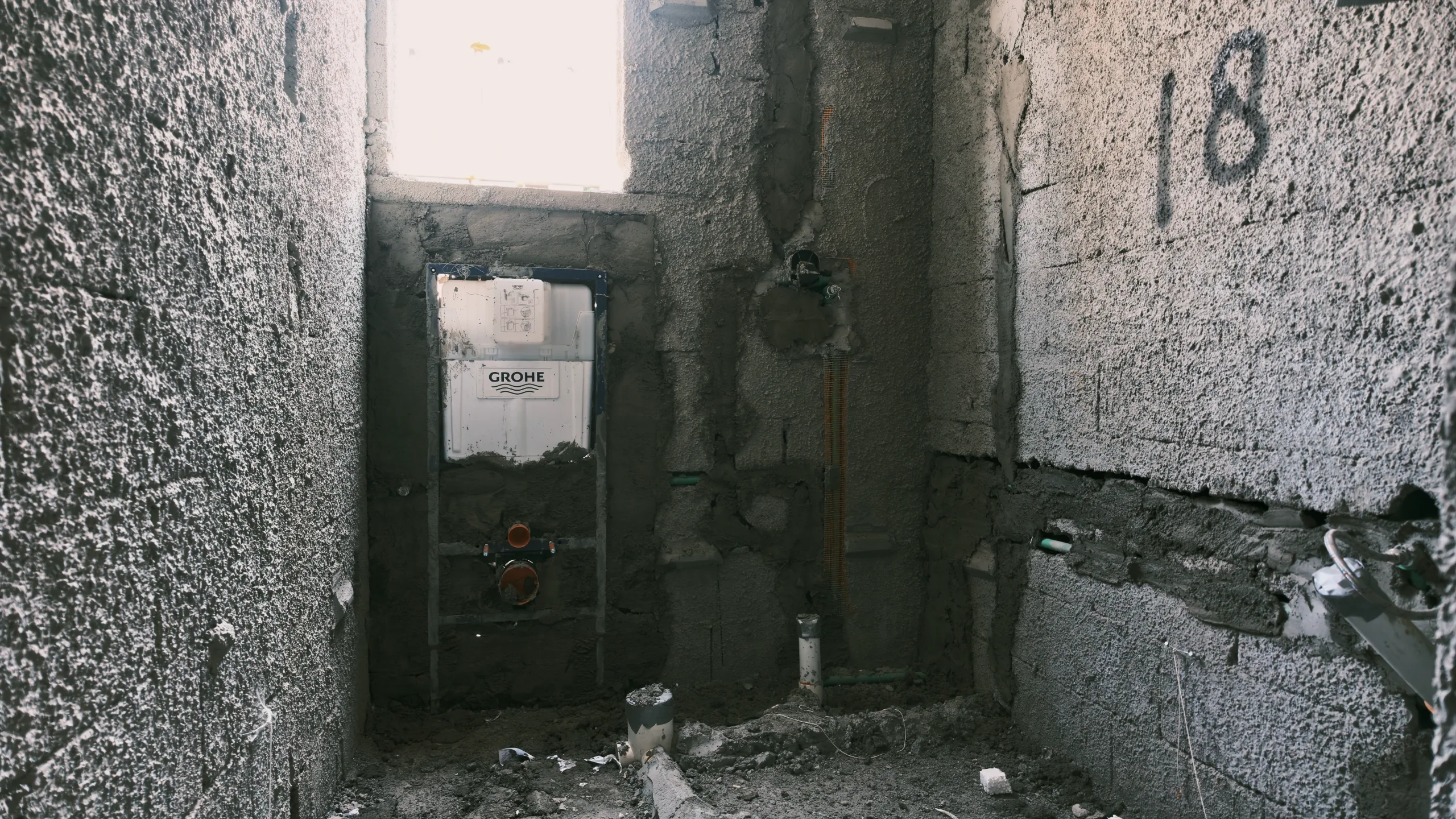

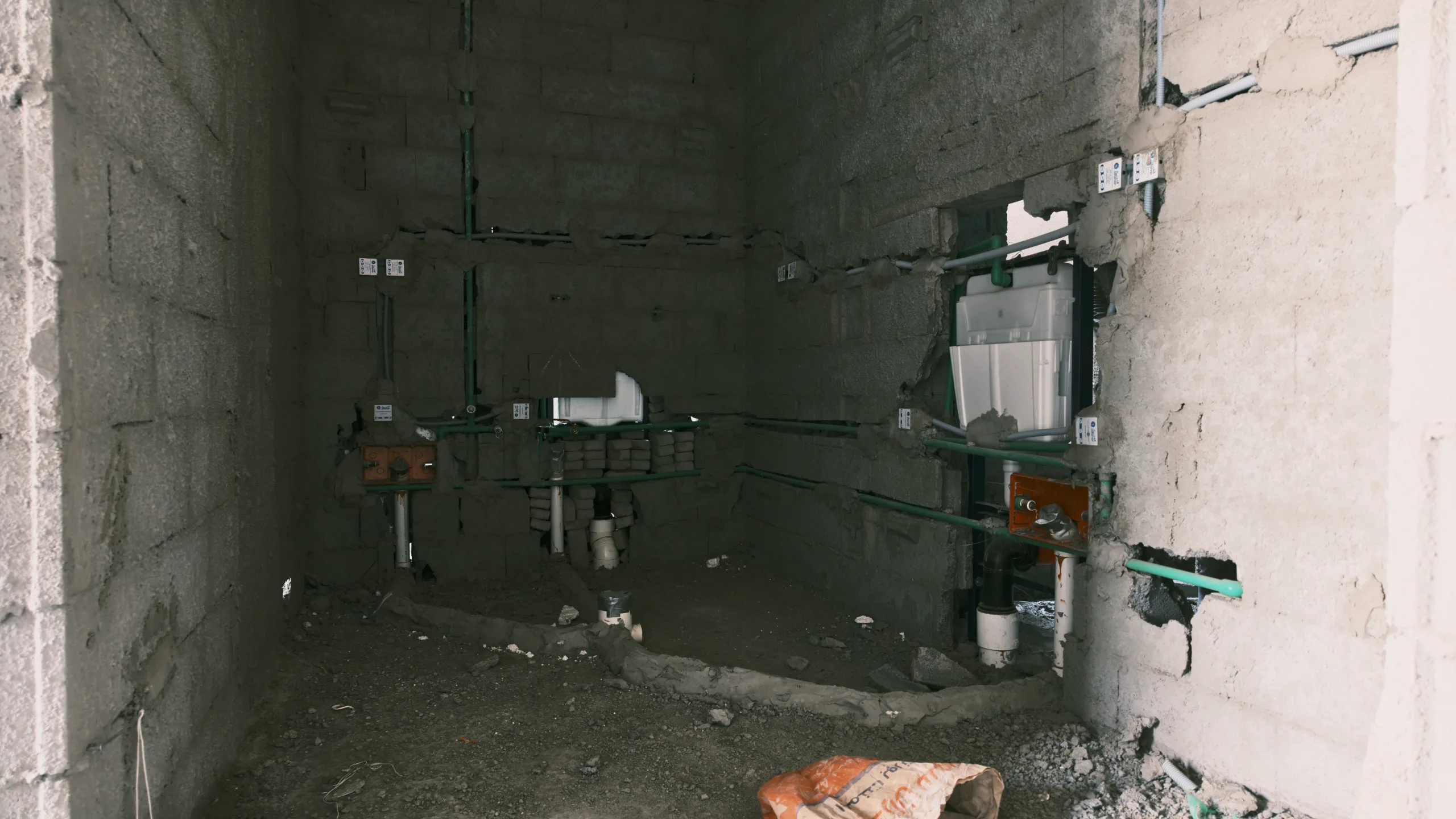

تنفيذ أعمال العزل المائي للأرضيات في المناطق الرطبة (دورات المياه) وتجهيز تمديدات الصرف الأولية.
قراءة الإنجاز
يرتبط الارتفاع في نسبة الخرسانات (من 90% إلى 100%) بوضوح مع اكتمال صب الأسقف العلوية الظاهرة في الصور الجوية. كما يفسر بدء أعمال اللياسة والعزل الزيادة في بند التشطيبات بنسبة 4%، بينما تظهر الصور استمرار التمديدات الكهربائية والسباكة داخل الجدران دون تغيير كبير في النسب الإجمالية.
مقارنة بالزيارة السابقة

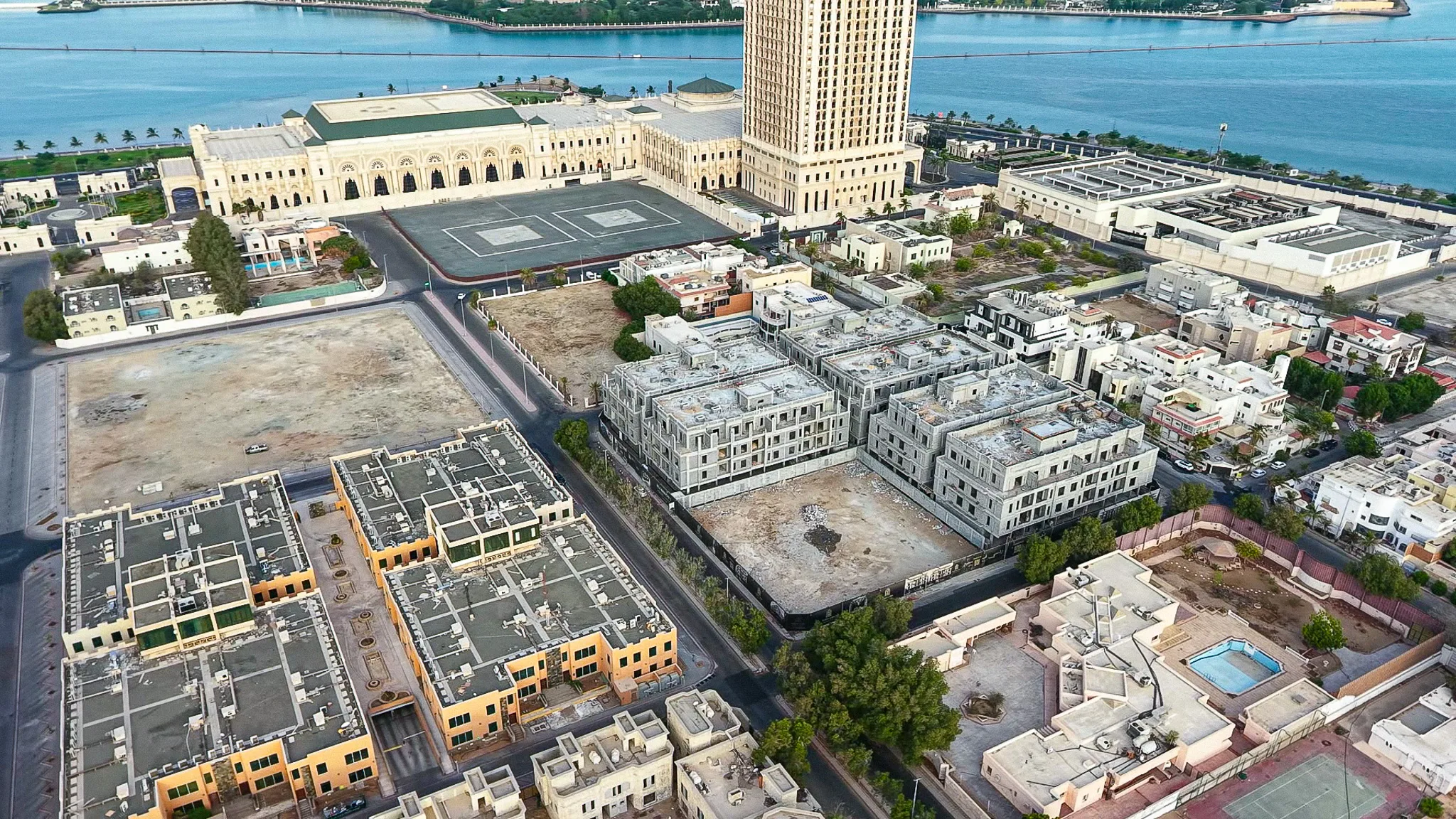

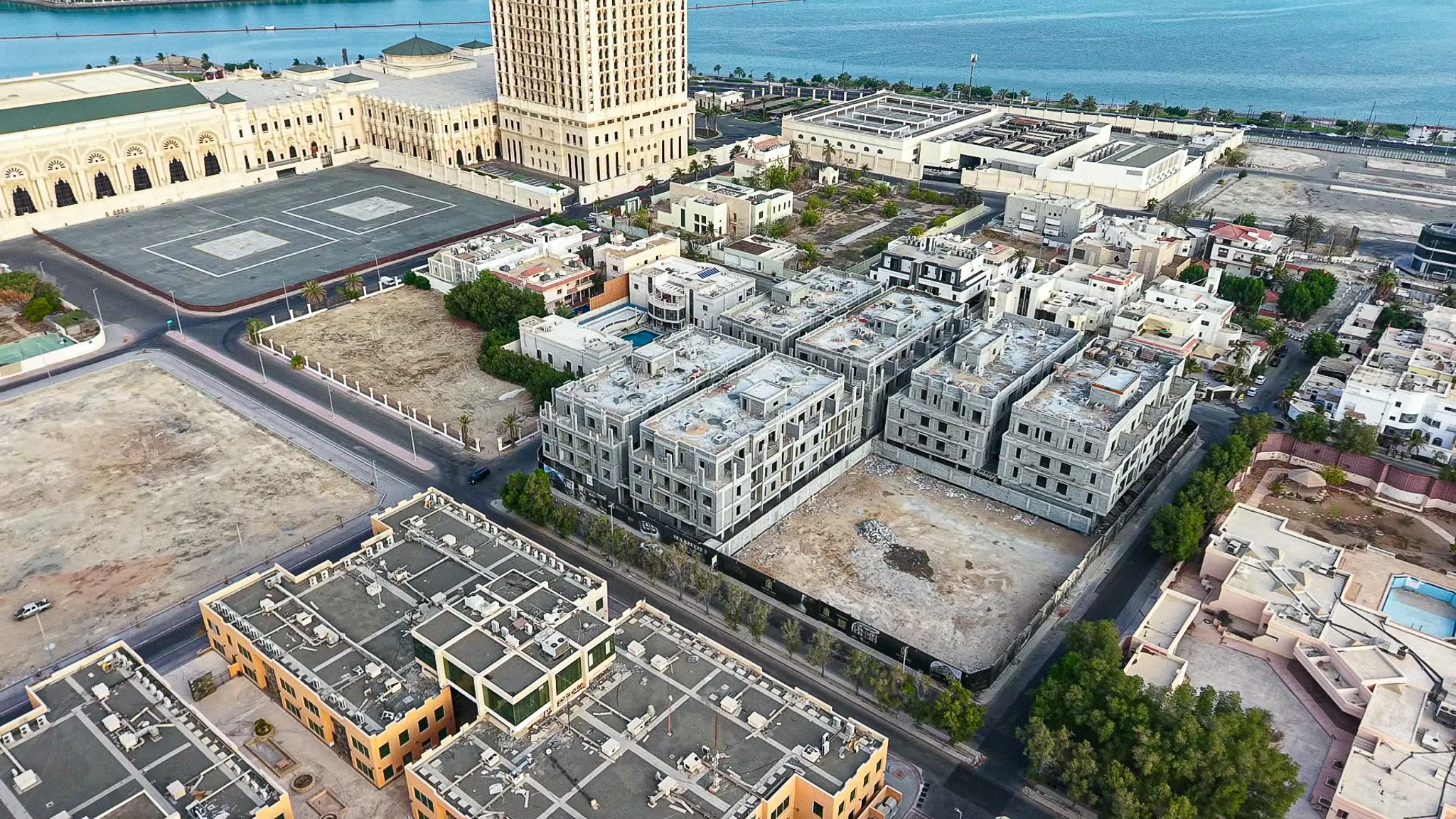

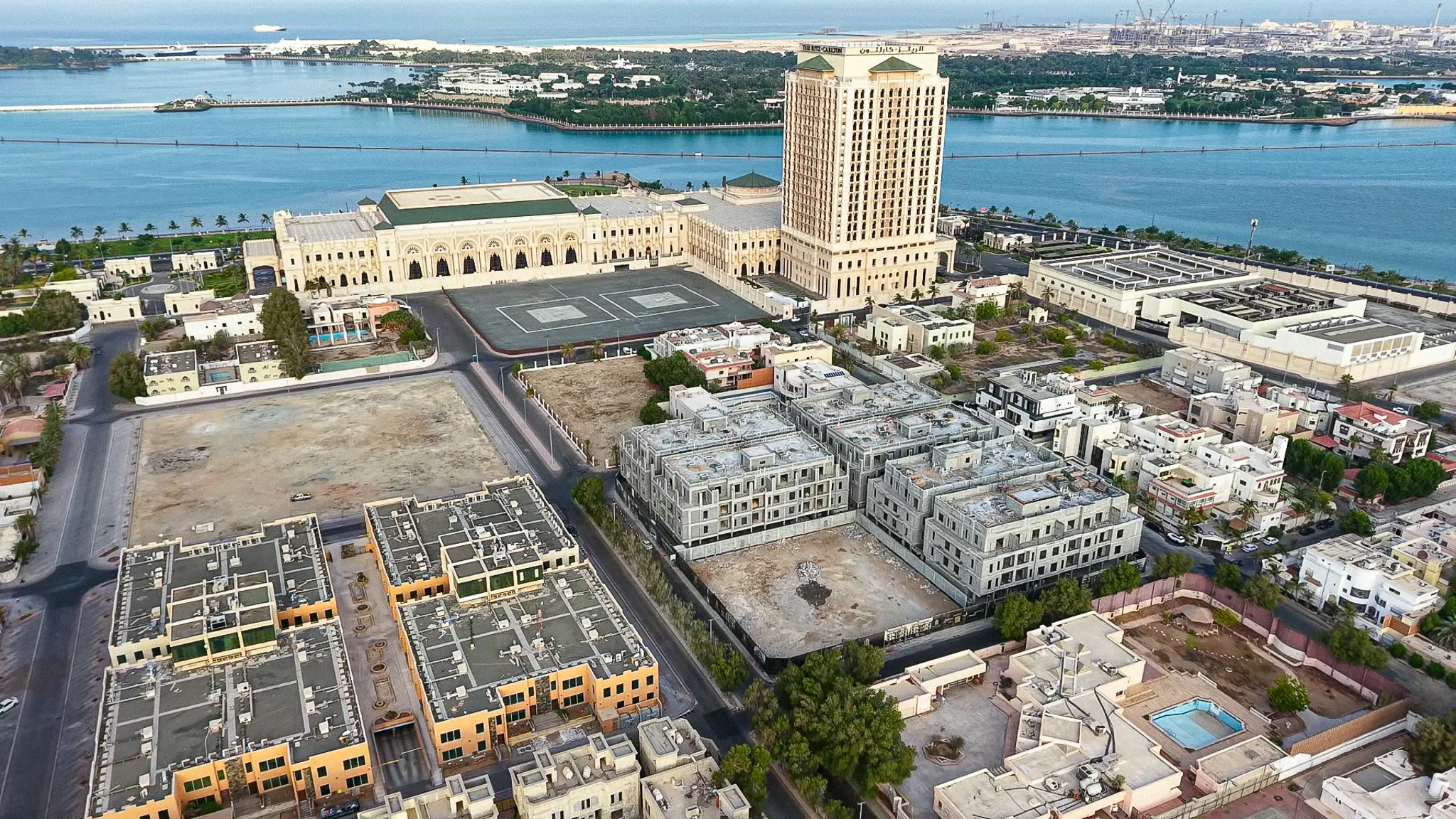

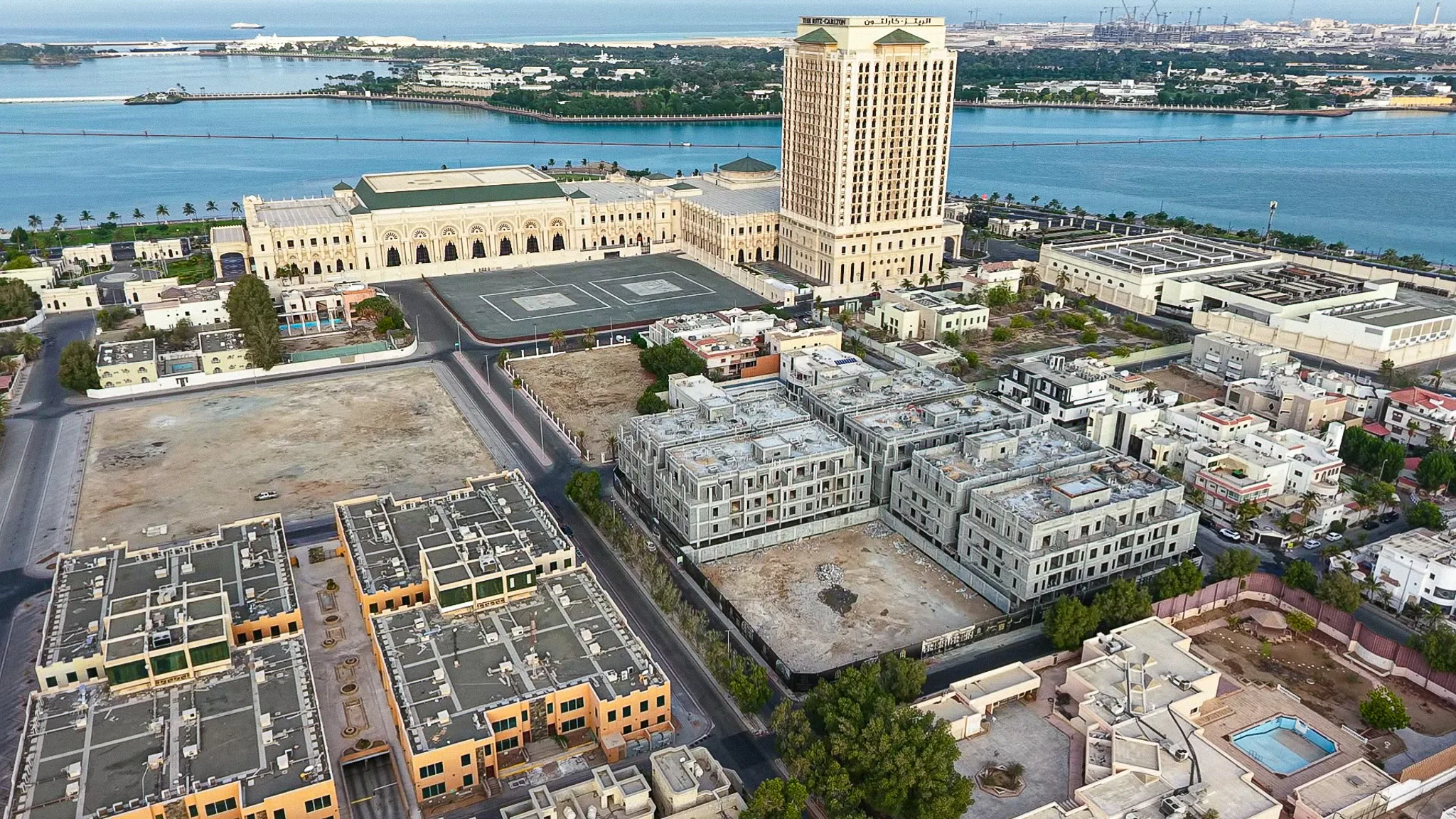

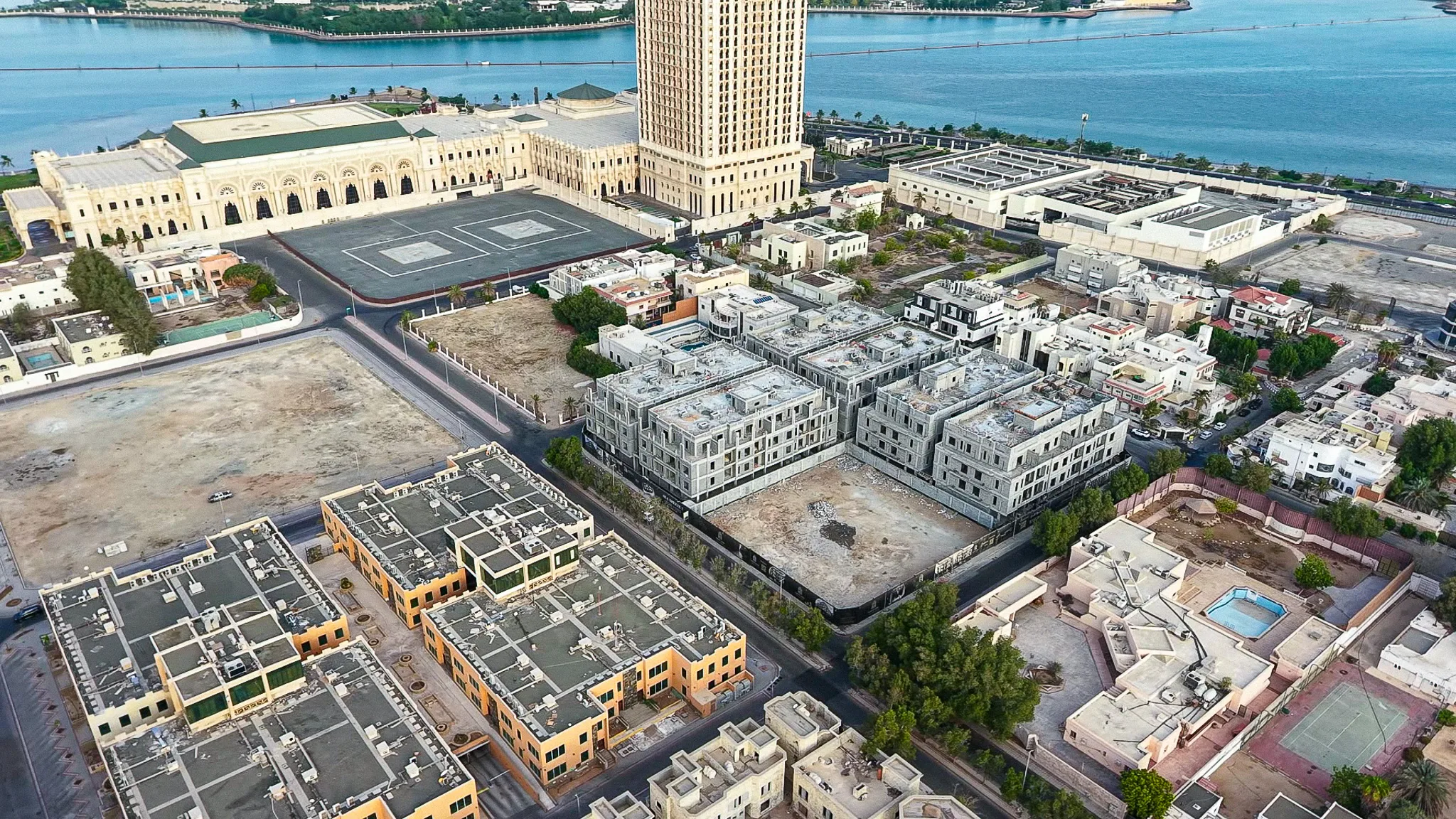

بالمقارنة مع صور الزيارة السابقة، يلاحظ اكتمال الهيكل الإنشائي للمباني الأمامية وتطور واضح في نظافة الموقع وبدء مراحل التشطيب الداخلي التي لم تكن ظاهرة سابقاً.
المراحل القادمة المتوقعة
البدء في تركيب إطارات النوافذ والأبواب، استكمال أعمال اللياسة الداخلية، والبدء في تمديدات الأنظمة الميكانيكية والكهربائية (MEP) للمراحل المتقدمة.
