سي بريز 2
٢٠ مايو ٢٠٢٦

سي بريز 2

45%الإنجاز الكلي▲ +9% · مقارنةً بالزيارة السابقة

الفيديو الرئيسي

التقرير الهندسي

تم تسجيل تقدم ملحوظ في مشروع Sea Breeze 2 حيث بلغت نسبة الإنجاز الكلية 45%. تتركز الأعمال الحالية على استكمال الهيكل الخرساني للأدوار العليا بالتوازي مع تسارع وتيرة أعمال المباني والتقسيمات الداخلية، مع بدء تمديدات الأنظمة الميكانيكية والكهربائية في الأدوار المنجزة خرسانيًا.
التغيّرات المرصودة
الهيكل الخرساني95%

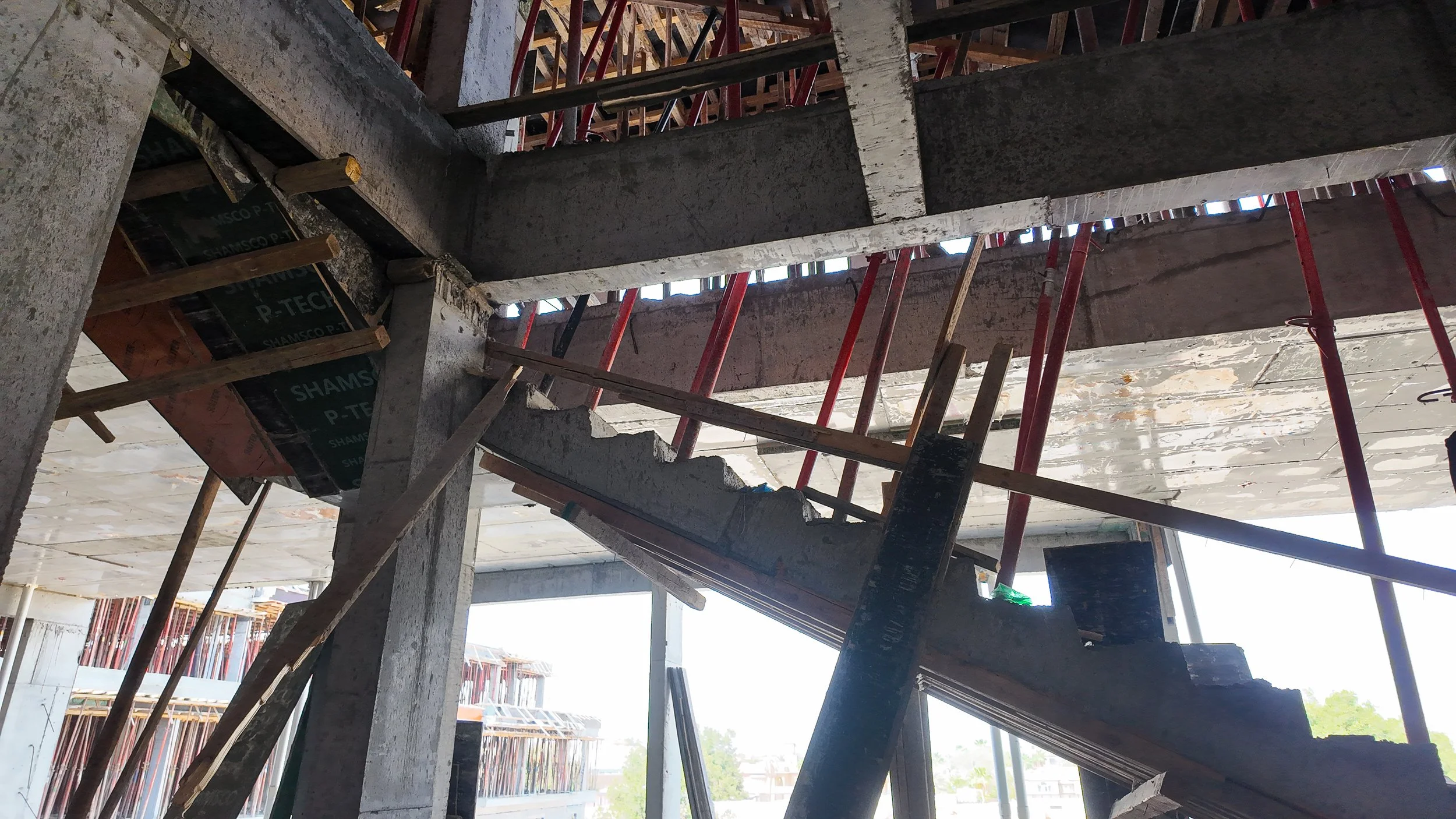

استمرار أعمال الشدات الخشبية والتدعيم المعدني للأسقف، مع صب أعمدة ودرج في مستويات مختلفة.

أعمال المباني95%

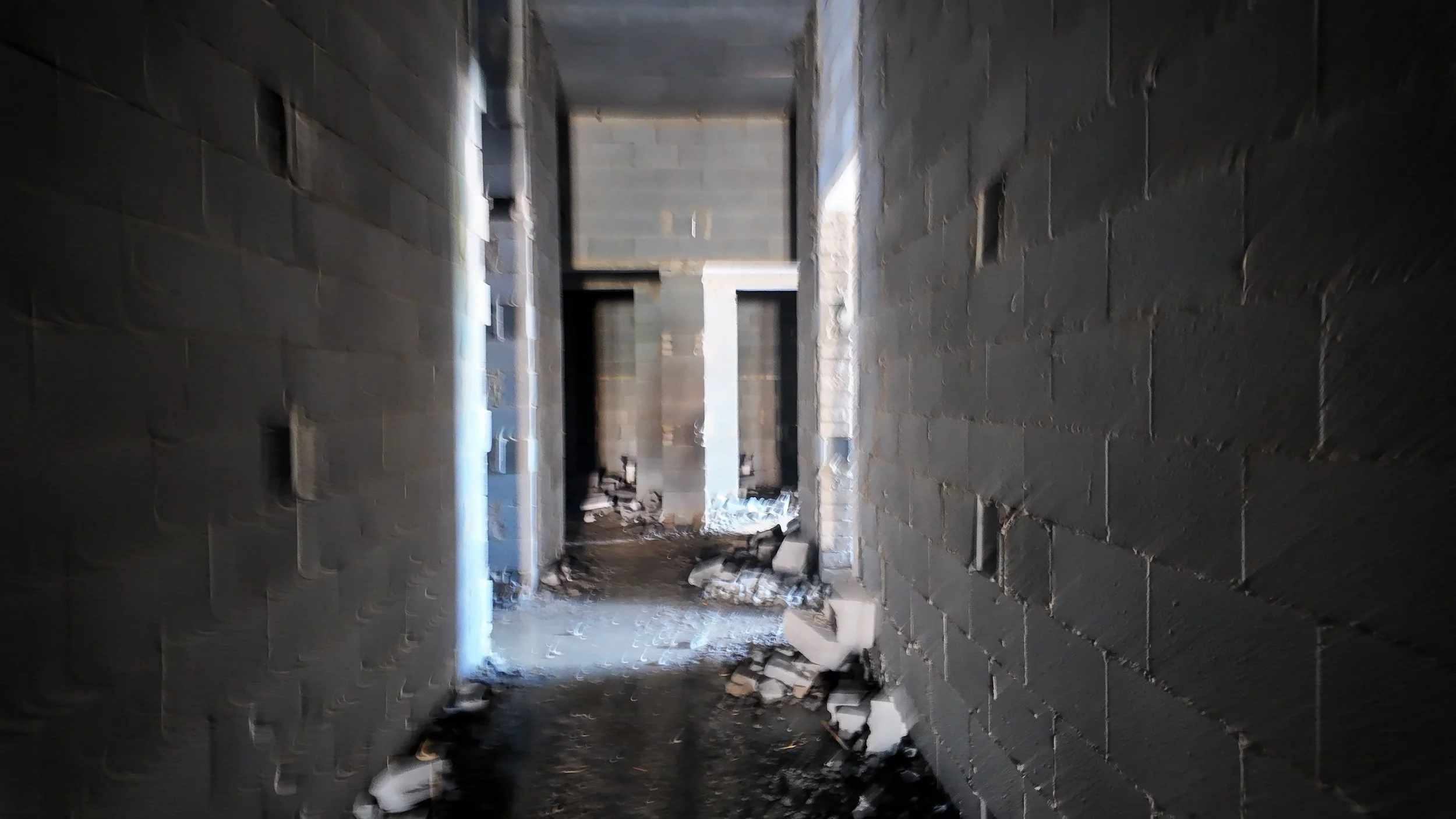

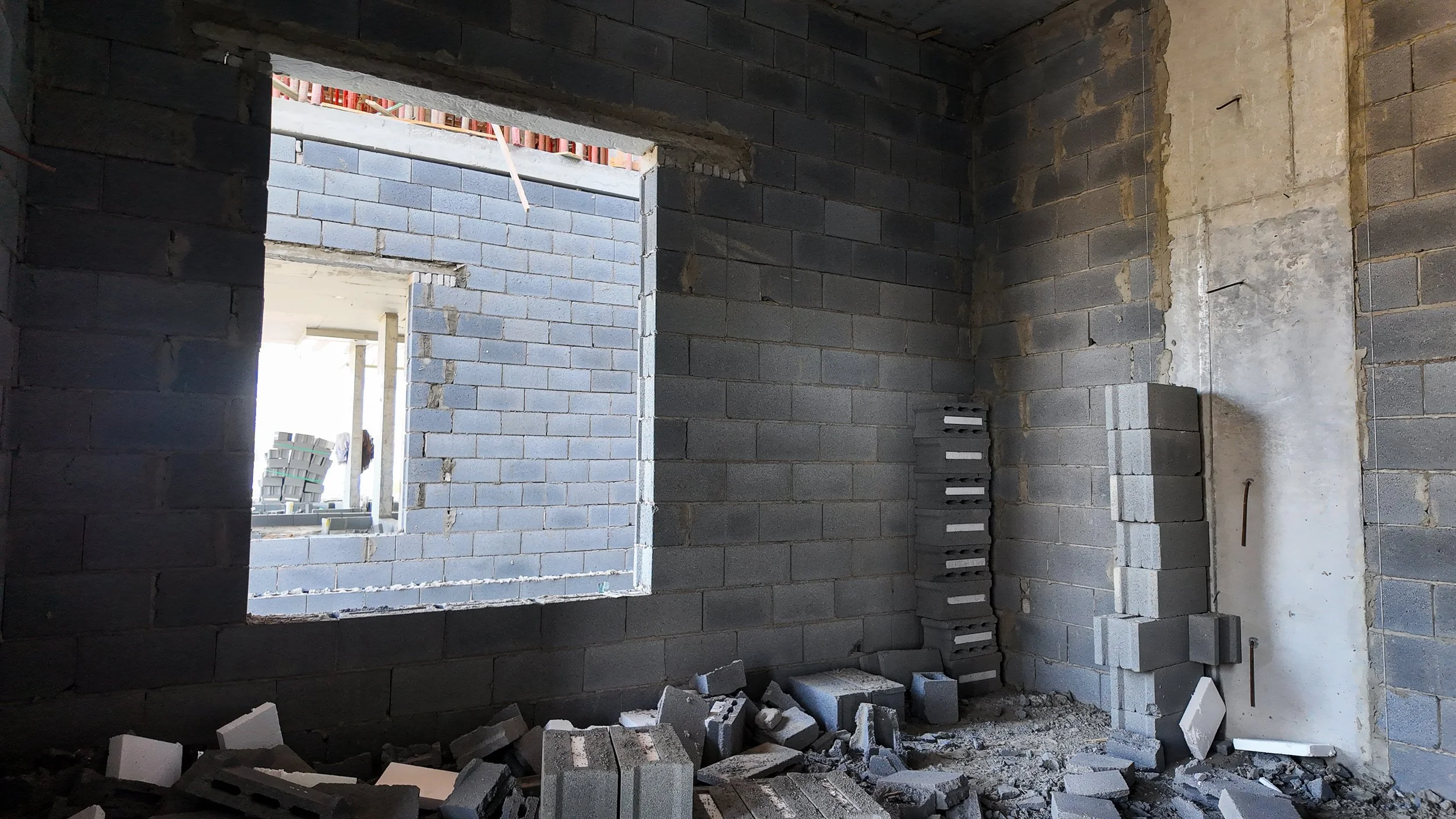

تنفيذ جدران التقسيم الداخلية باستخدام الطوب الإسمنتي، ووصول كميات إضافية من المواد للموقع.

أعمال الكهرباء والسباكة85%

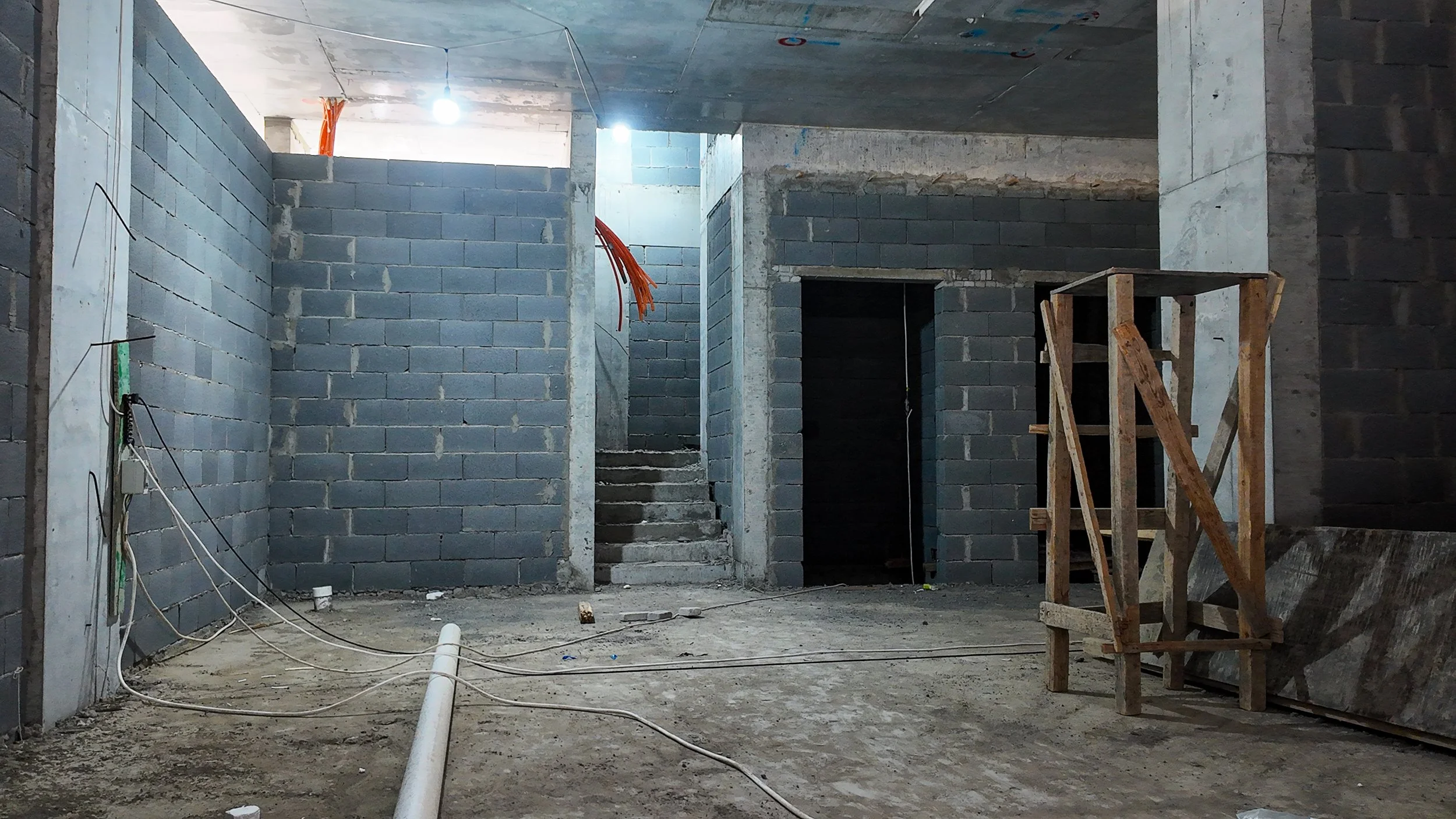

ظهور تمديدات أولية للأنابيب البلاستيكية (PVC) والأسلاك في الأسقف والجدران.

الموقع العام90%

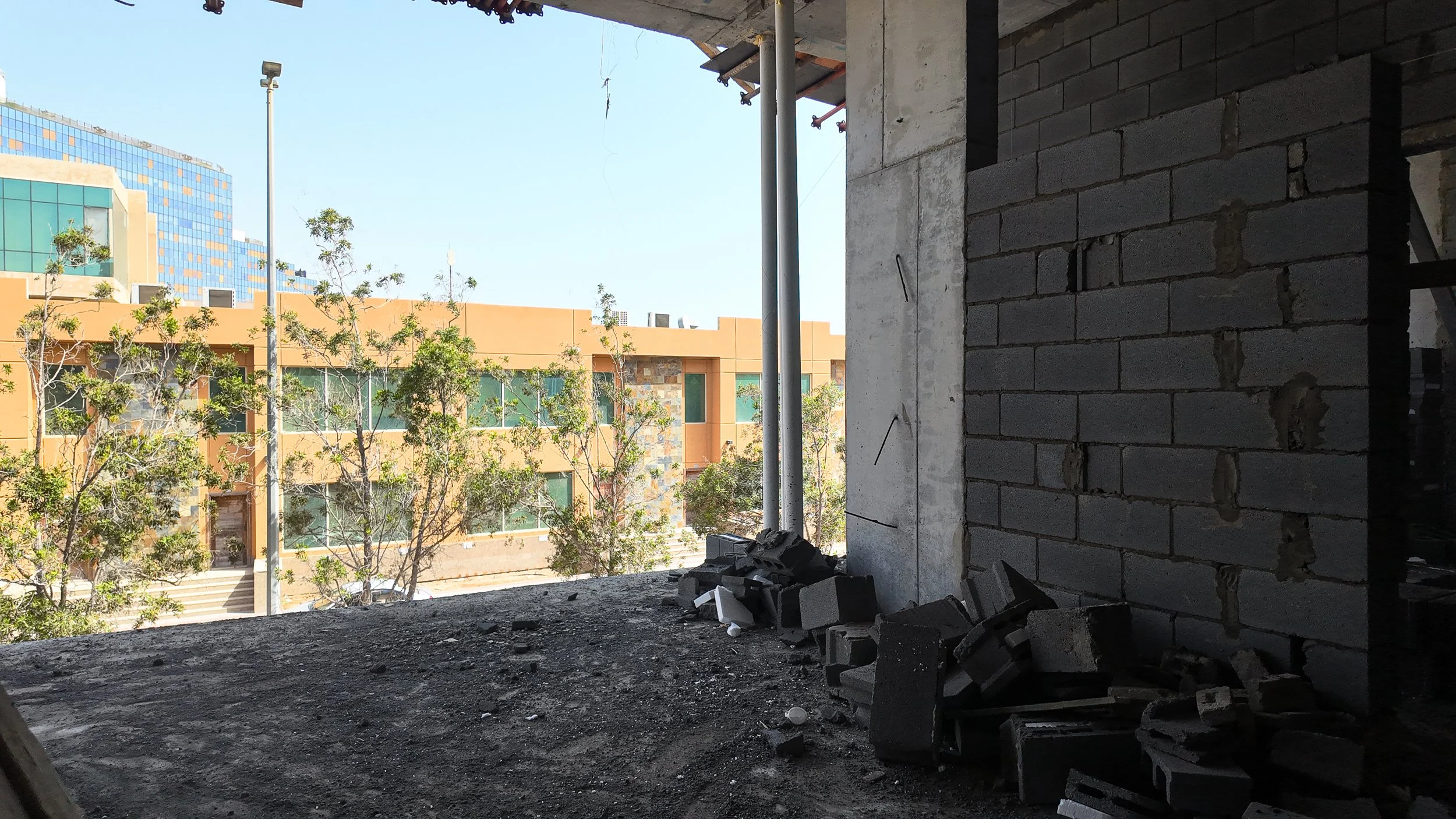

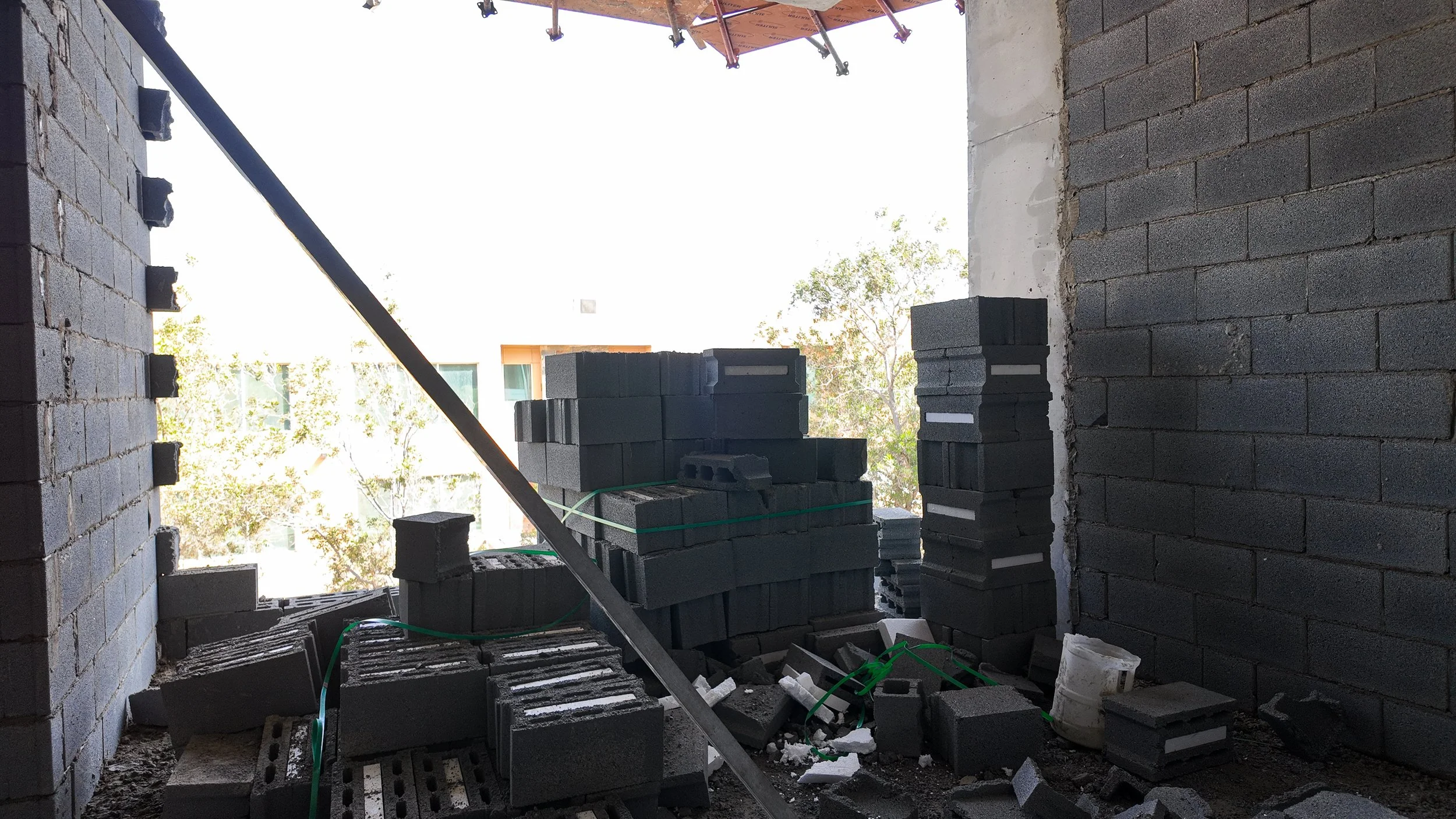

تنظيم مواد البناء وتواجد معدات الصب (مضخات وخلاطات) في محيط المبنى.

قراءة الإنجاز

تتطابق الصور مع نسب الإنجاز المعلنة؛ حيث يظهر تقدم أعمال الخرسانات (75%) في إنهاء معظم الهيكل الإنشائي، بينما تعكس الصور الداخلية بدء أعمال السباكة والكهرباء (45% و30% تواليًا) من خلال التمديدات الظاهرة في الجدران غير الممسوحة، وبدء أعمال التشطيبات الأولية (المباني).

مقارنة بالزيارة السابقة

مقارنة بالزيارة السابقة، يلاحظ إغلاق مساحات أكبر من الجدران الداخلية بالطوب، وزيادة في عدد الأسقف المصبوبة، بالإضافة إلى انتقال أعمال الشدات الخشبية إلى مستويات أعلى في الهيكل.

المراحل القادمة المتوقعة

استكمال صب الأسقف المتبقية، البدء في أعمال اللياسة (المساح) الداخلية، وتكثيف تمديدات الأنظمة الكهروميكانيكية.

نِسب الإنجاز

0%الإنجاز الكليمتوسط تقدّم البنود
0/4 مكتملمتوسط ▲ +9%
أعمال السباكة▲ +10%
0%
أعمال الكهرباء▲ +10%
0%
أعمال التشطيب▲ +10%
0%
أعمال الخرسانات▲ +5%
0%

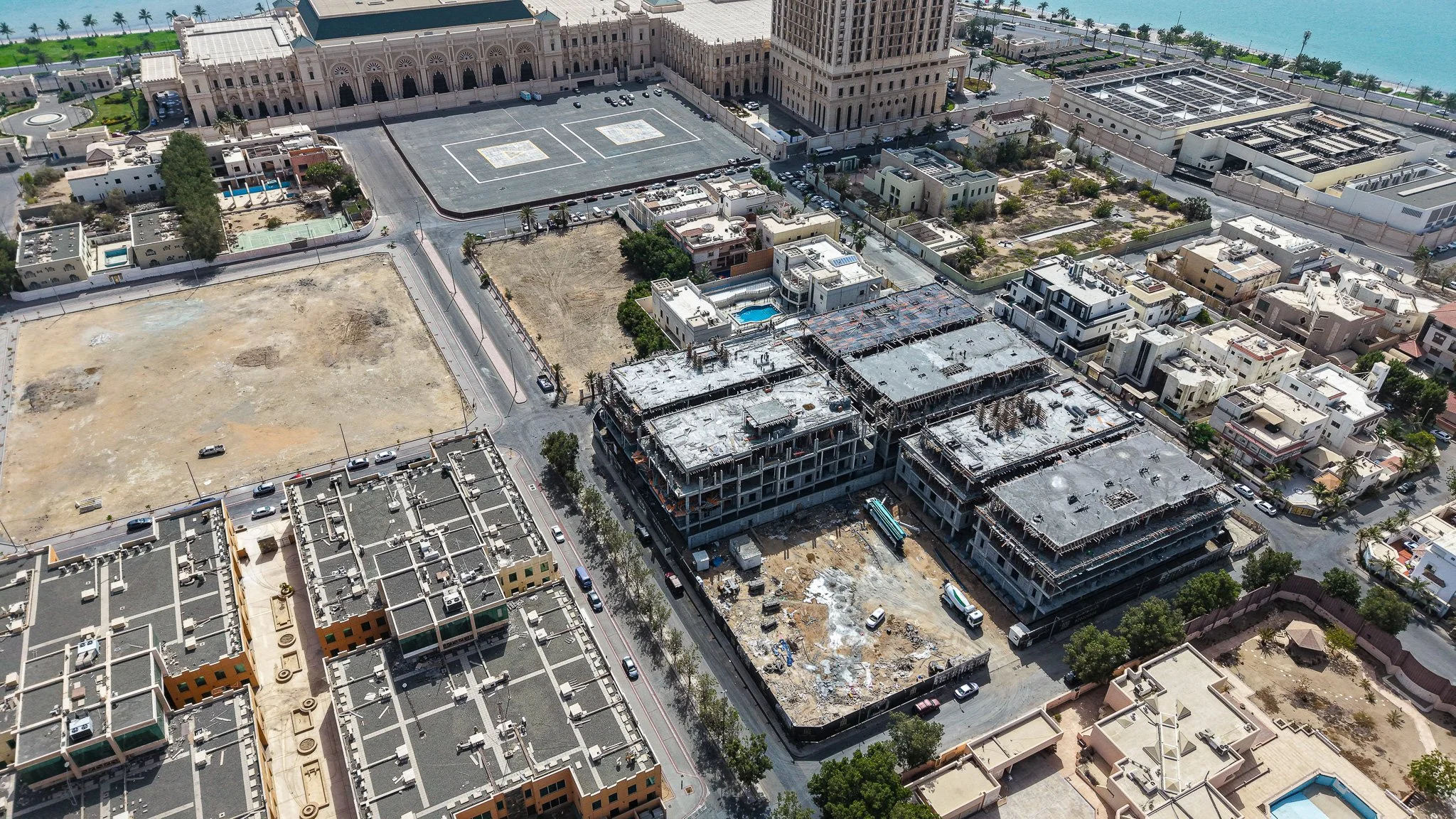

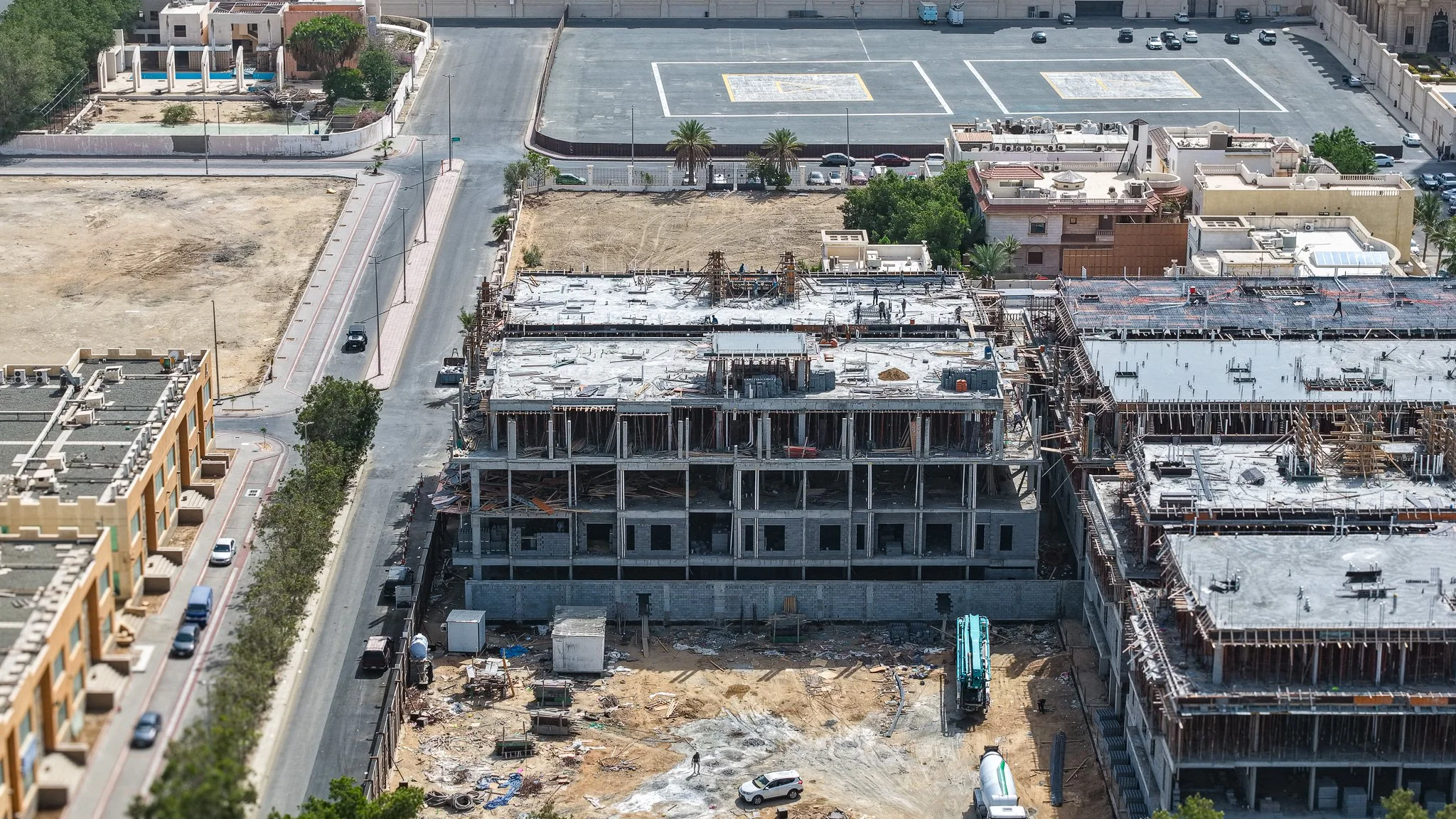

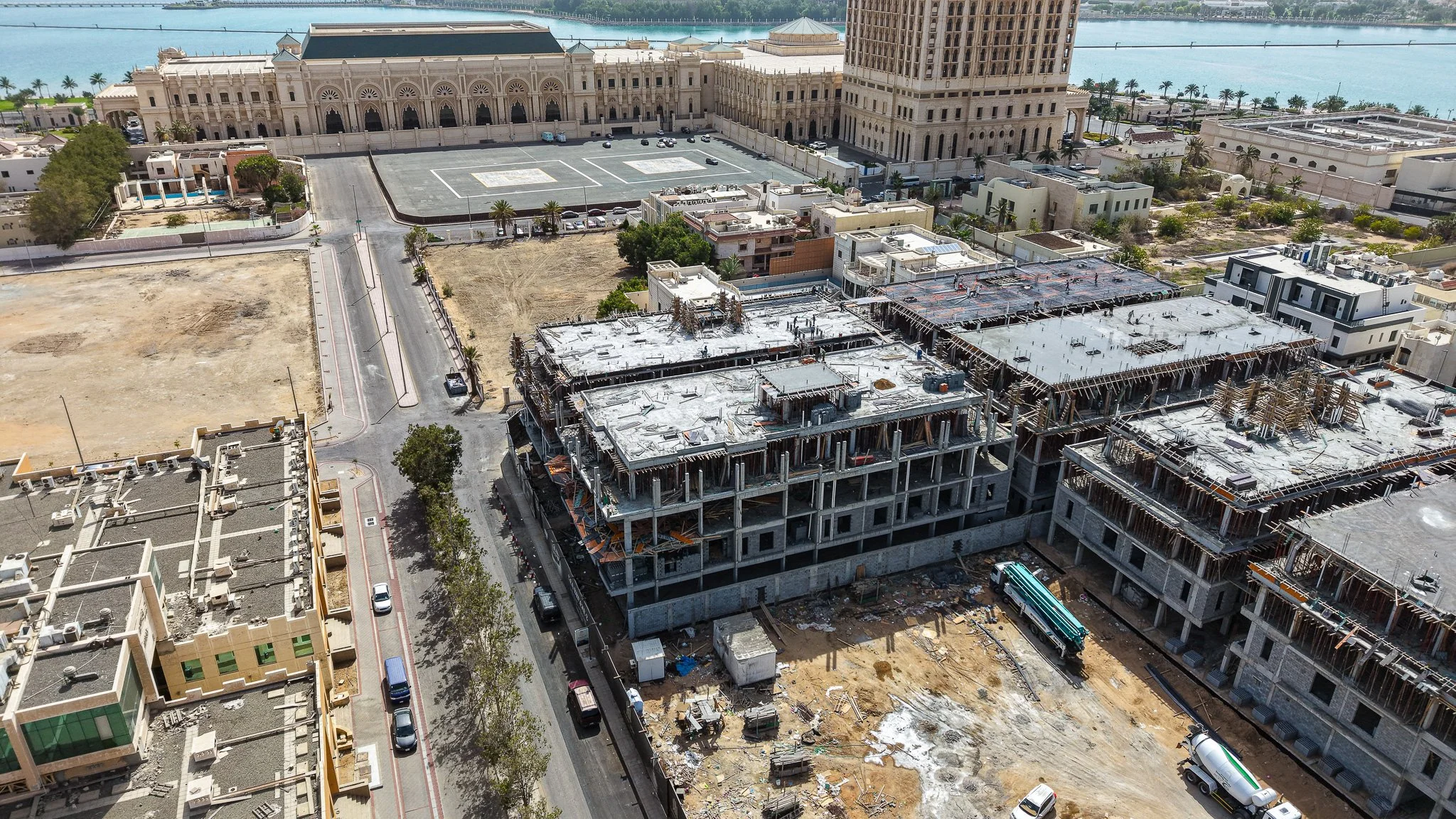

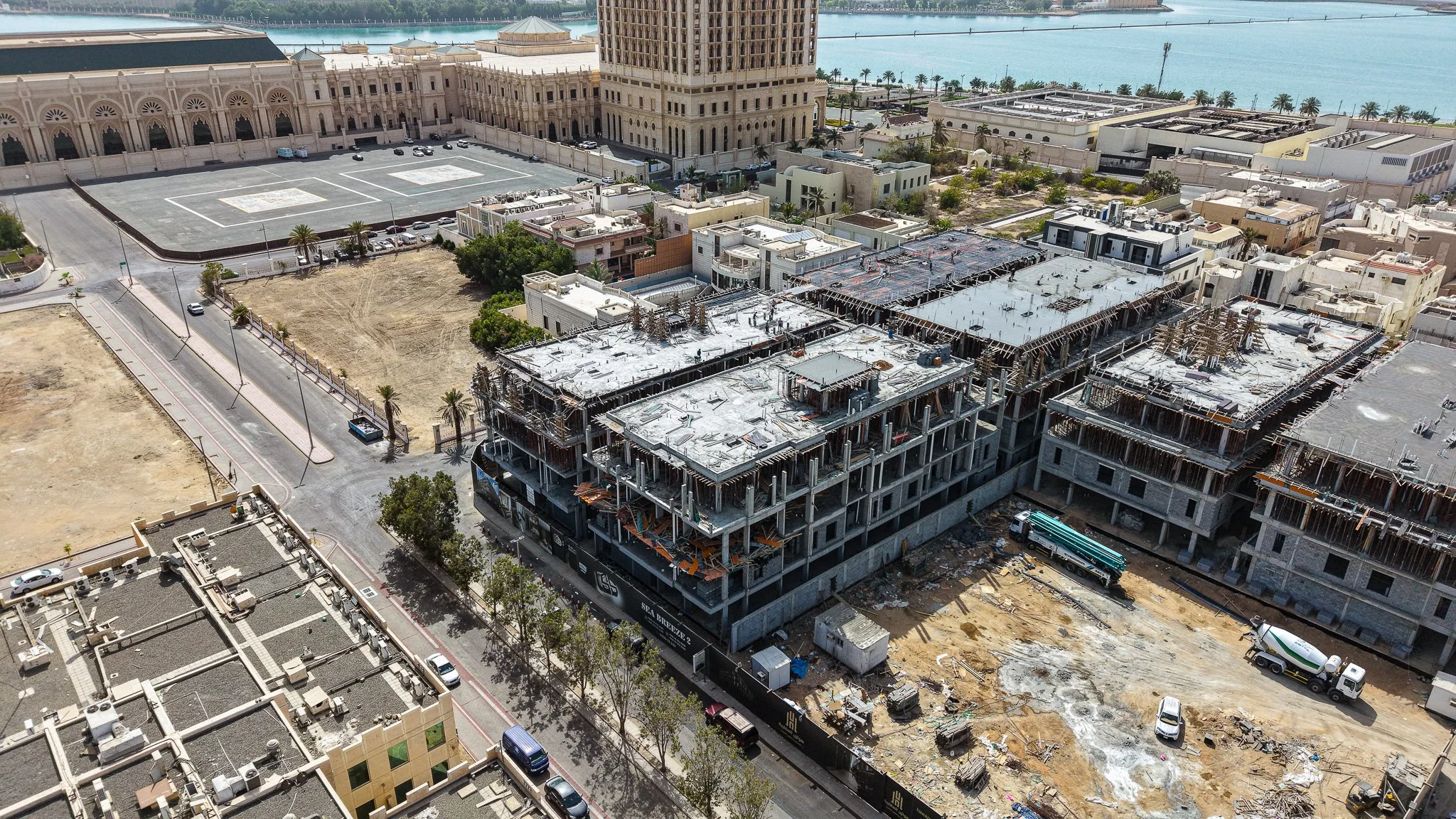

صور الدرون

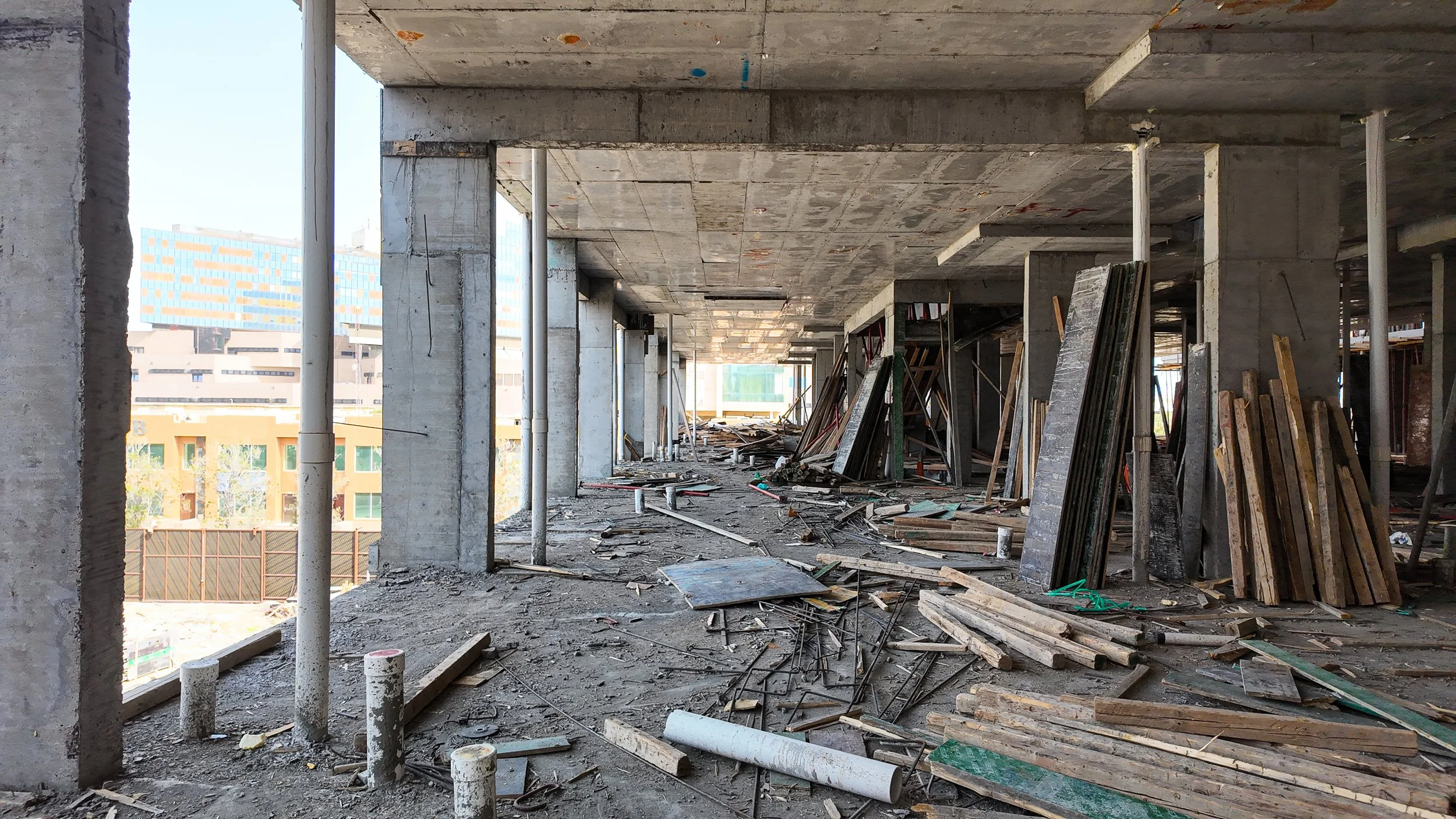

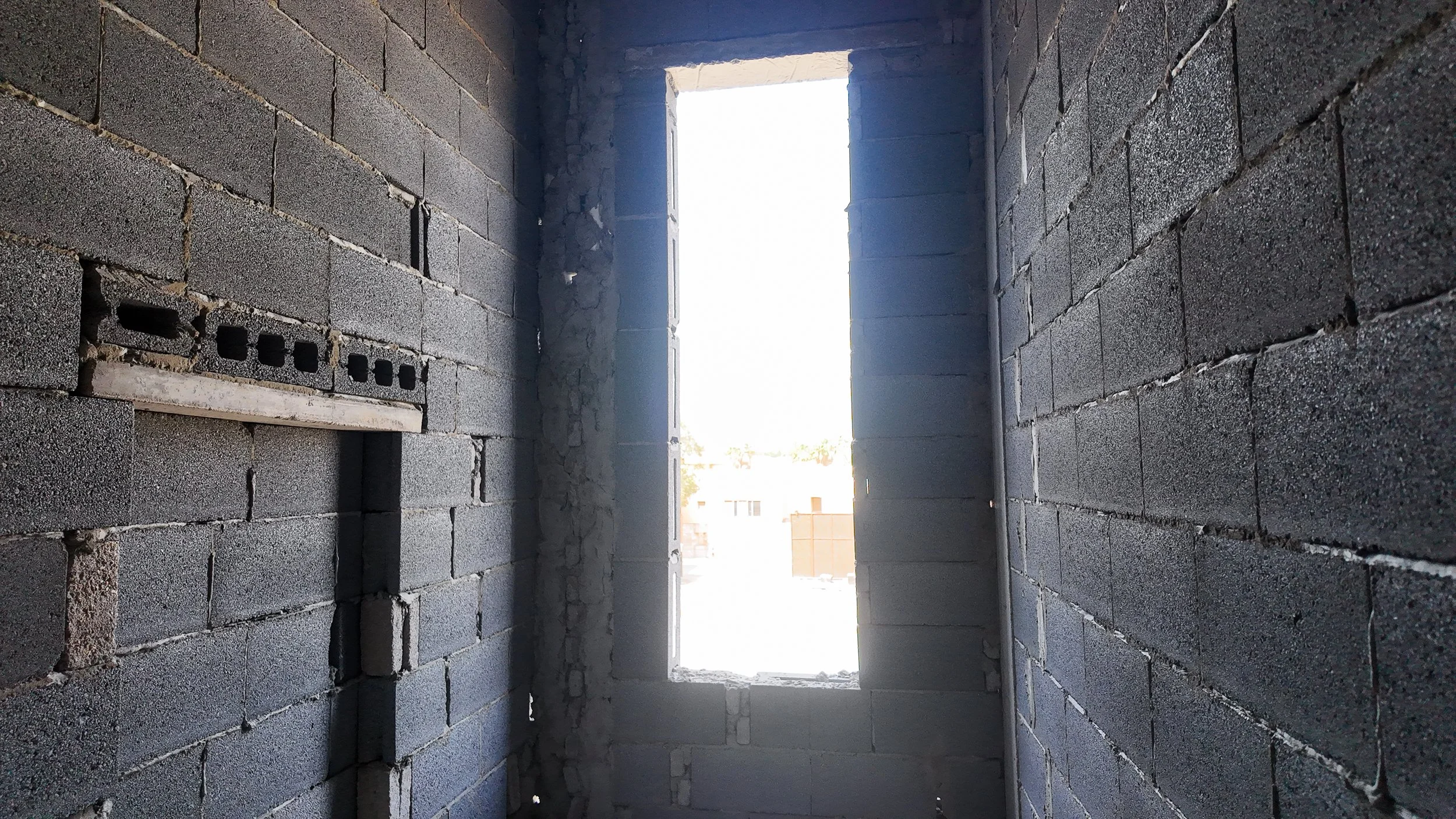

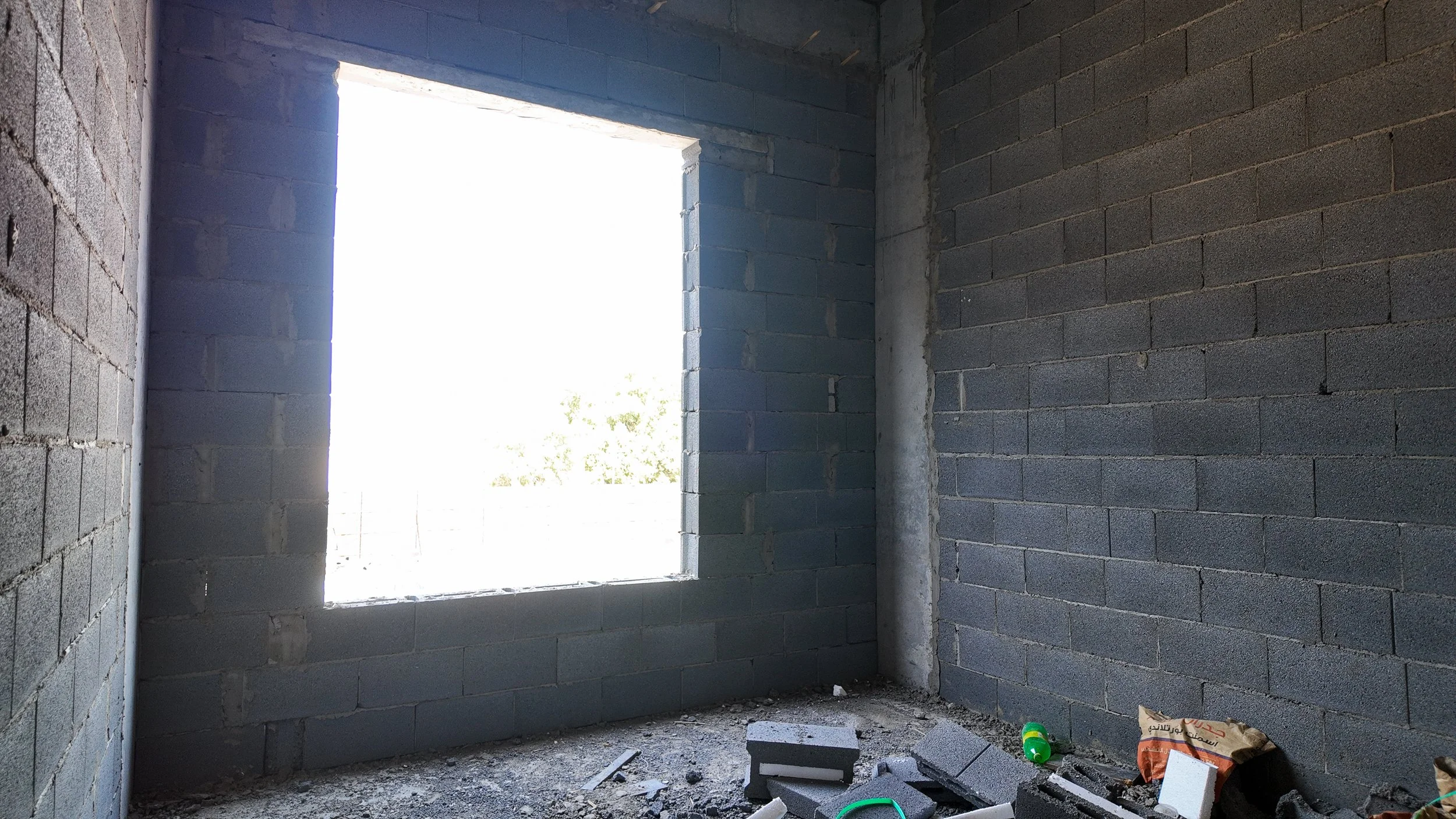

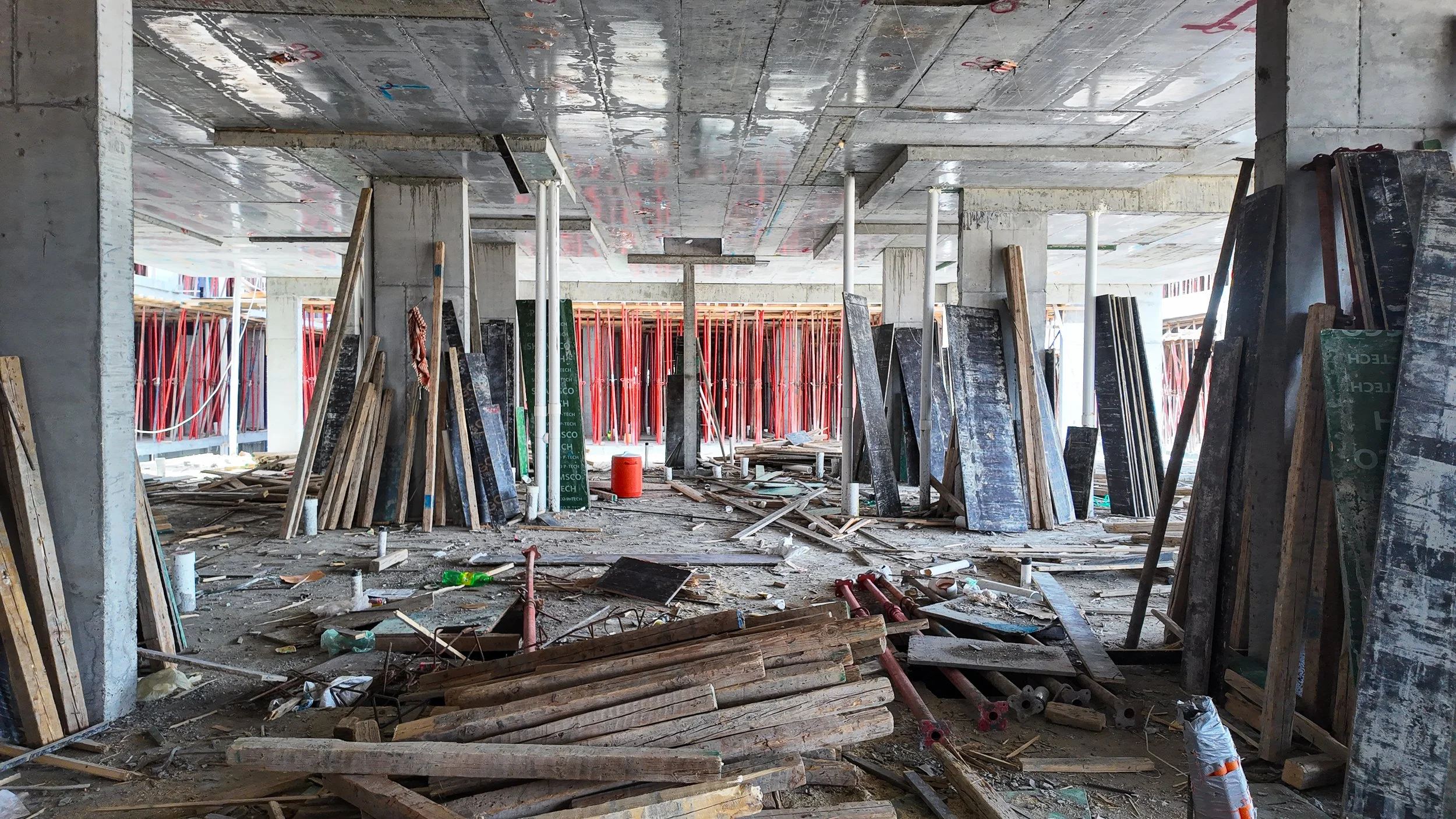

تصوير داخل الموقع

فيديو 360

مشاركةتواصل عبر واتساب
