٢٨ أكتوبر ٢٠٢٦
٢٨ أكتوبر ٢٠٢٦
20%الإنجاز الكلي▲ +14% · مقارنةً بالزيارة السابقة
الفيديو الرئيسي
التقرير الهندسي

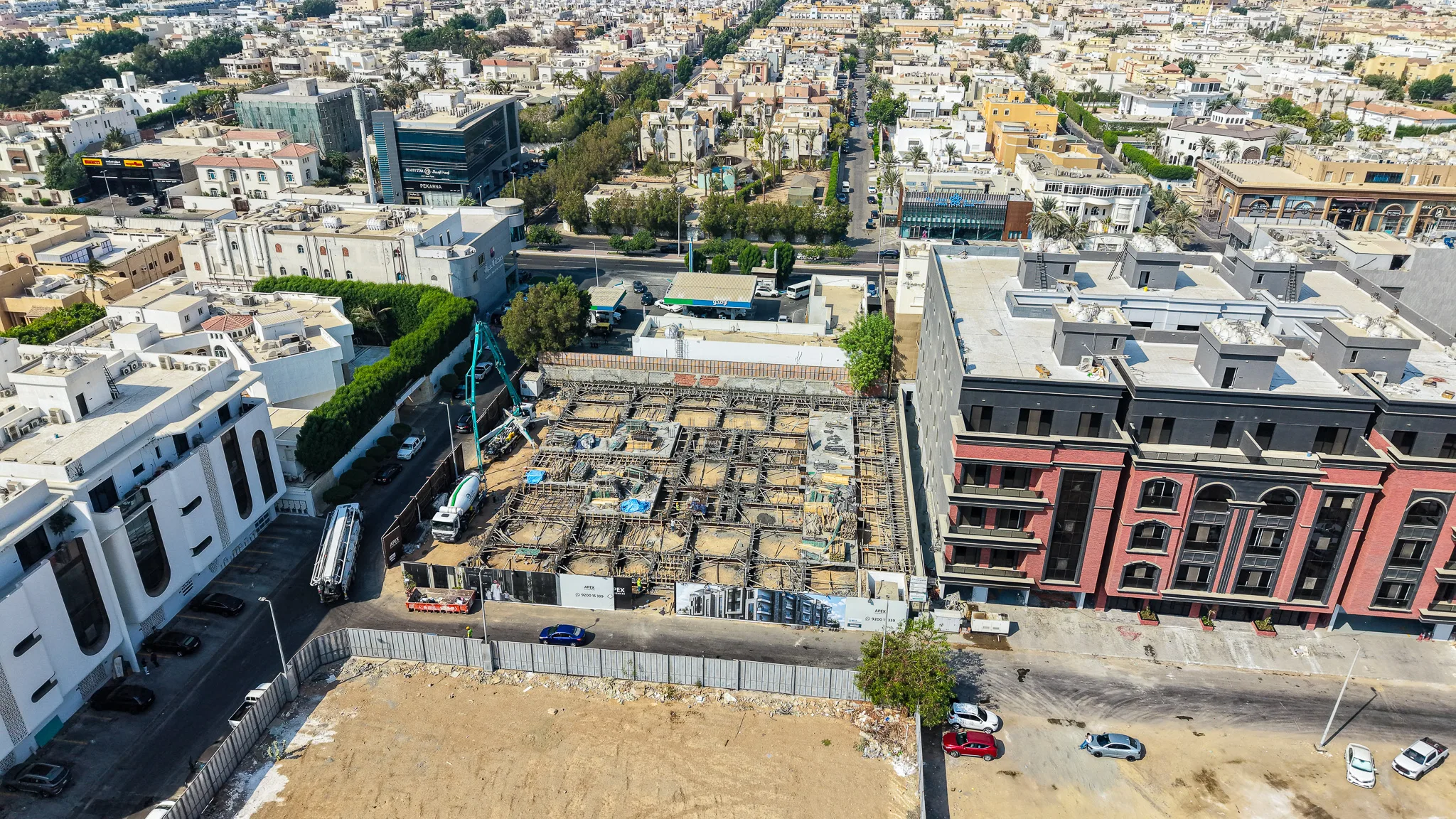

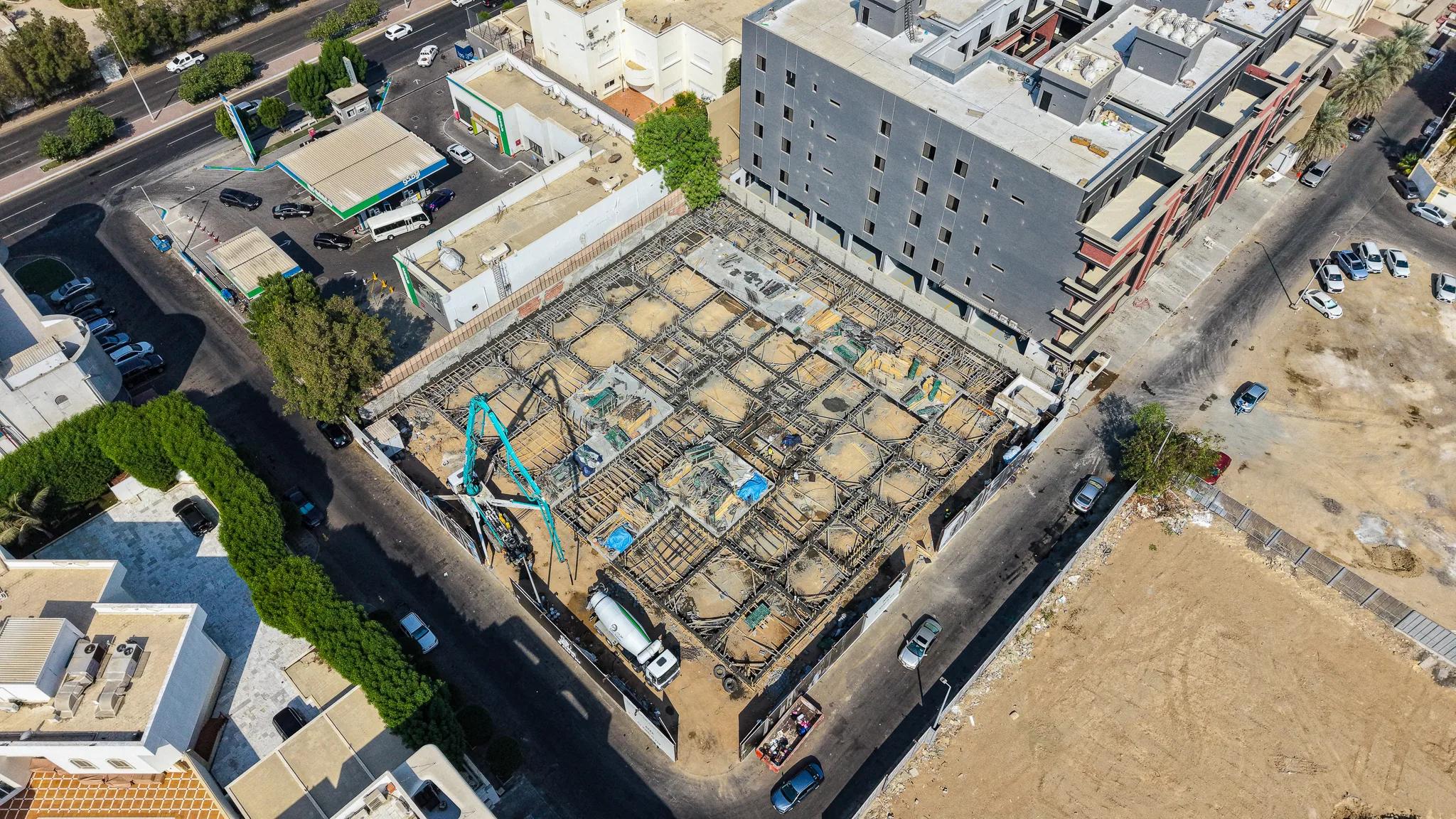

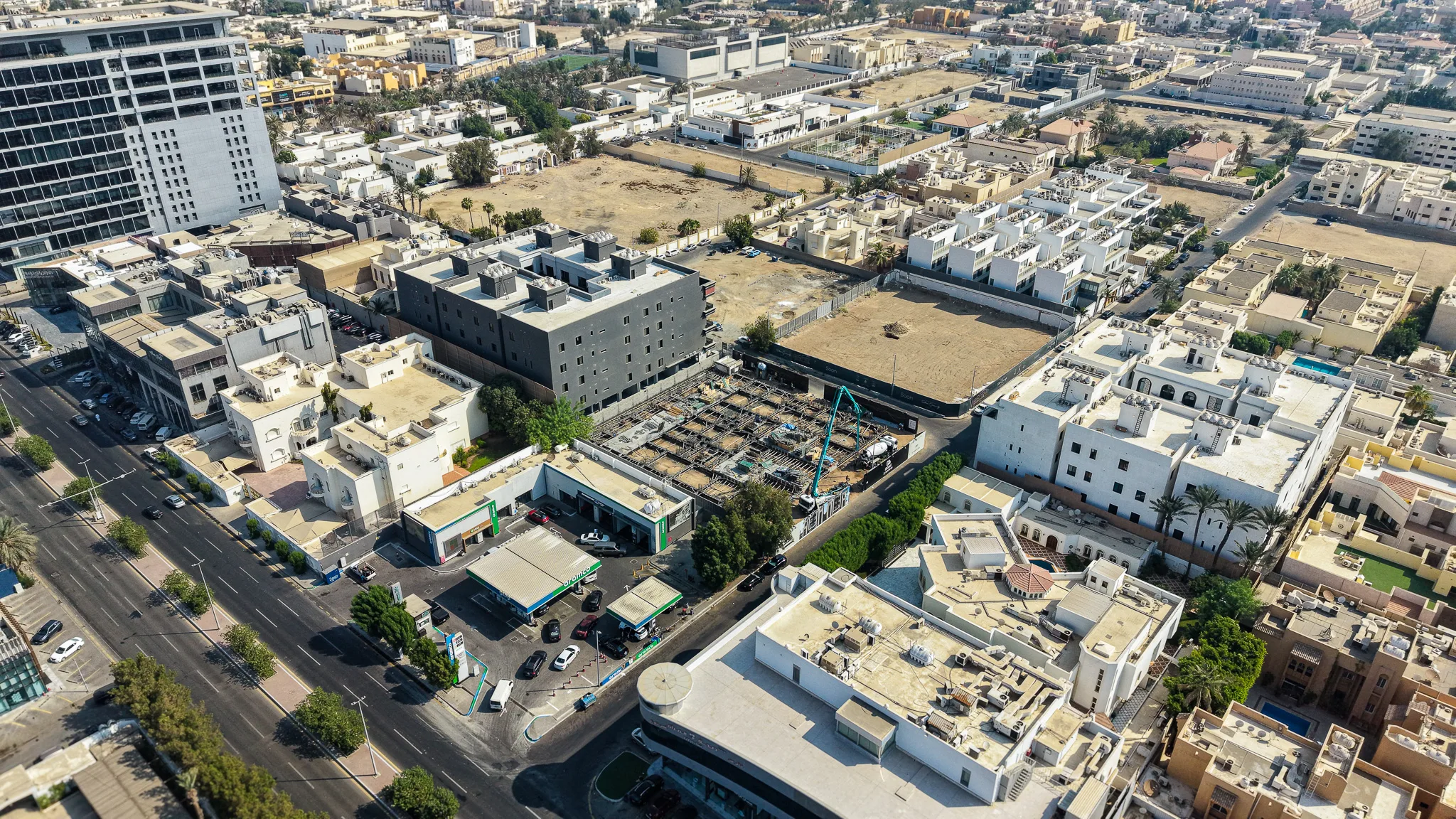

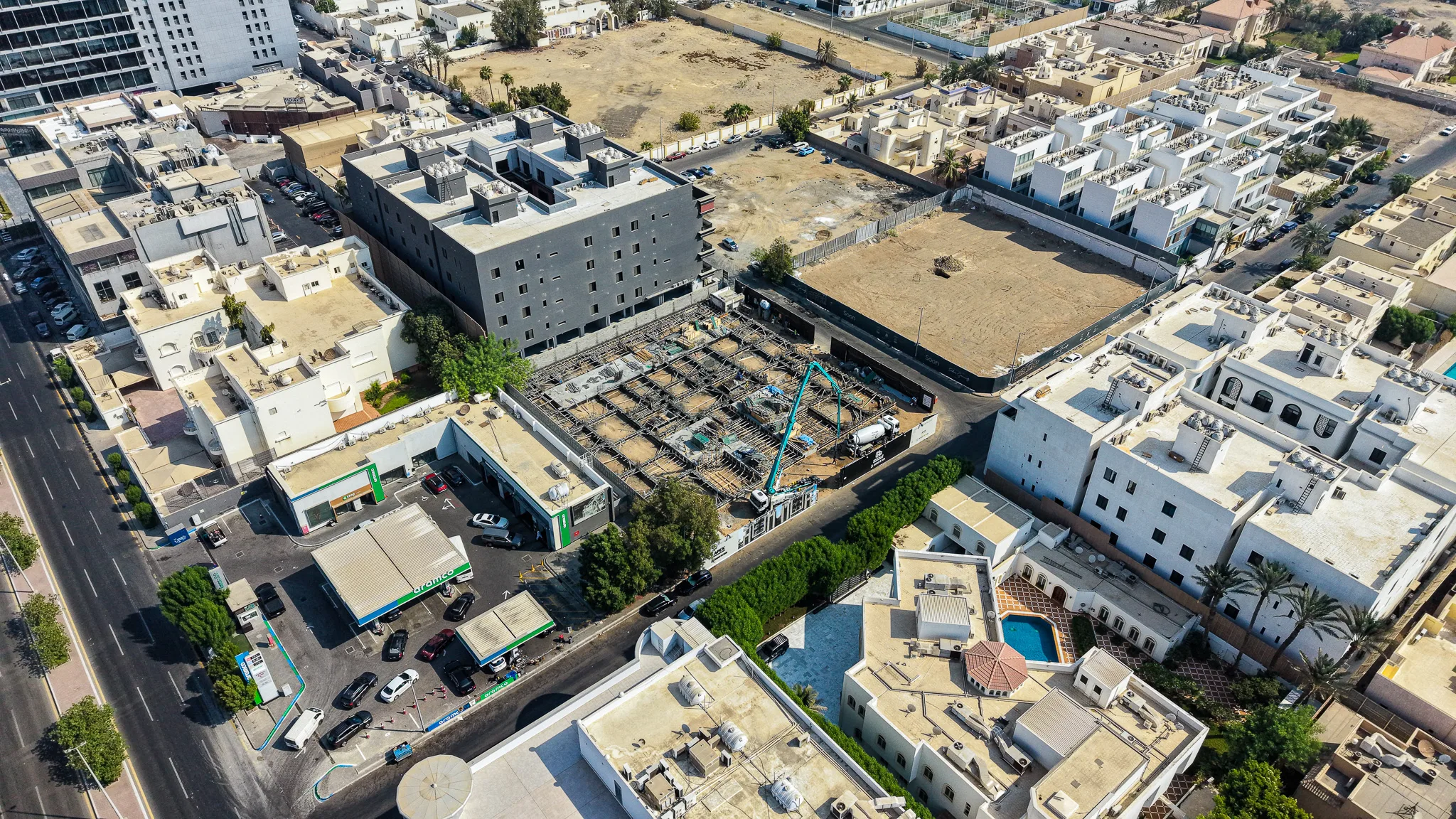

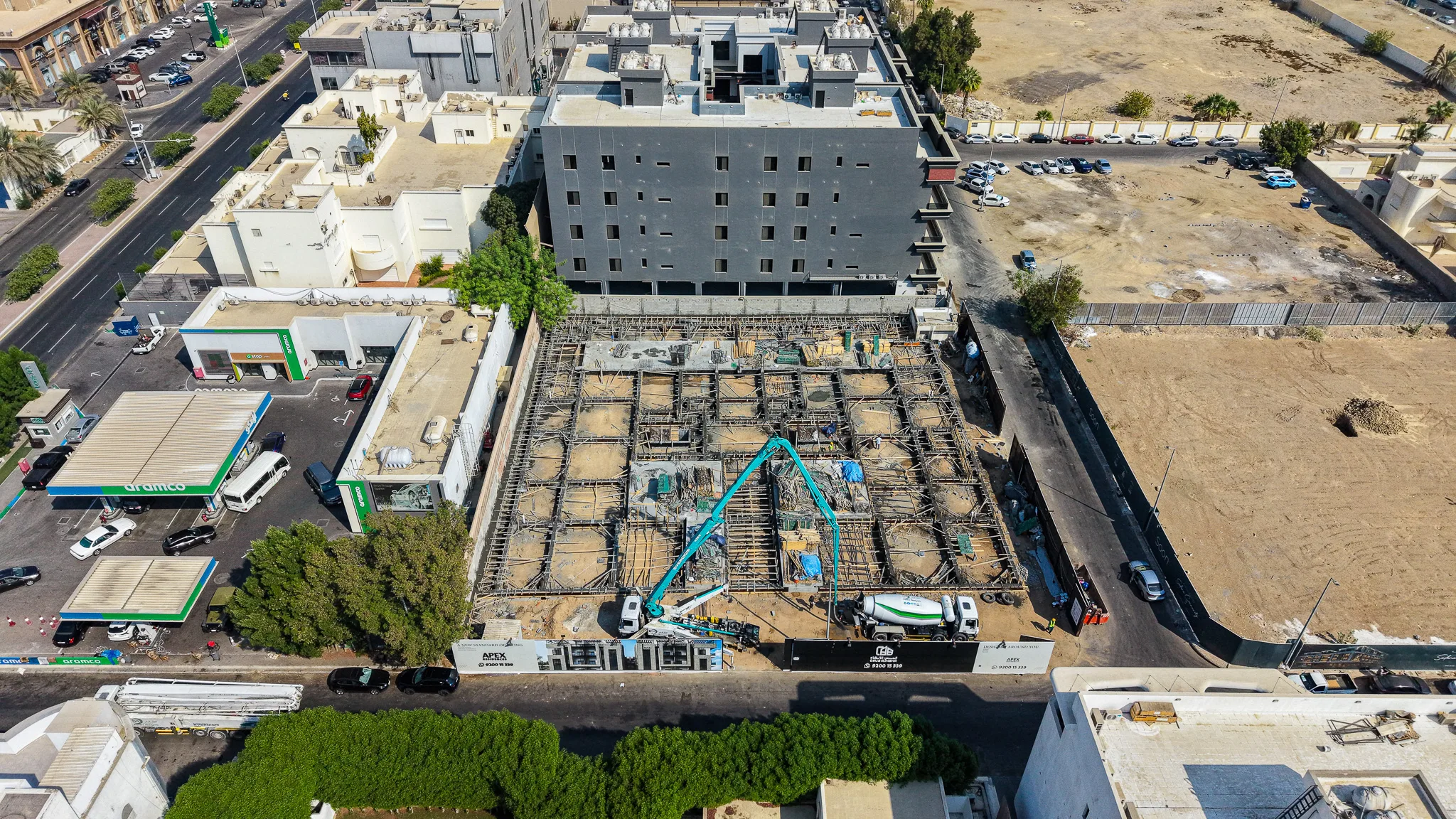

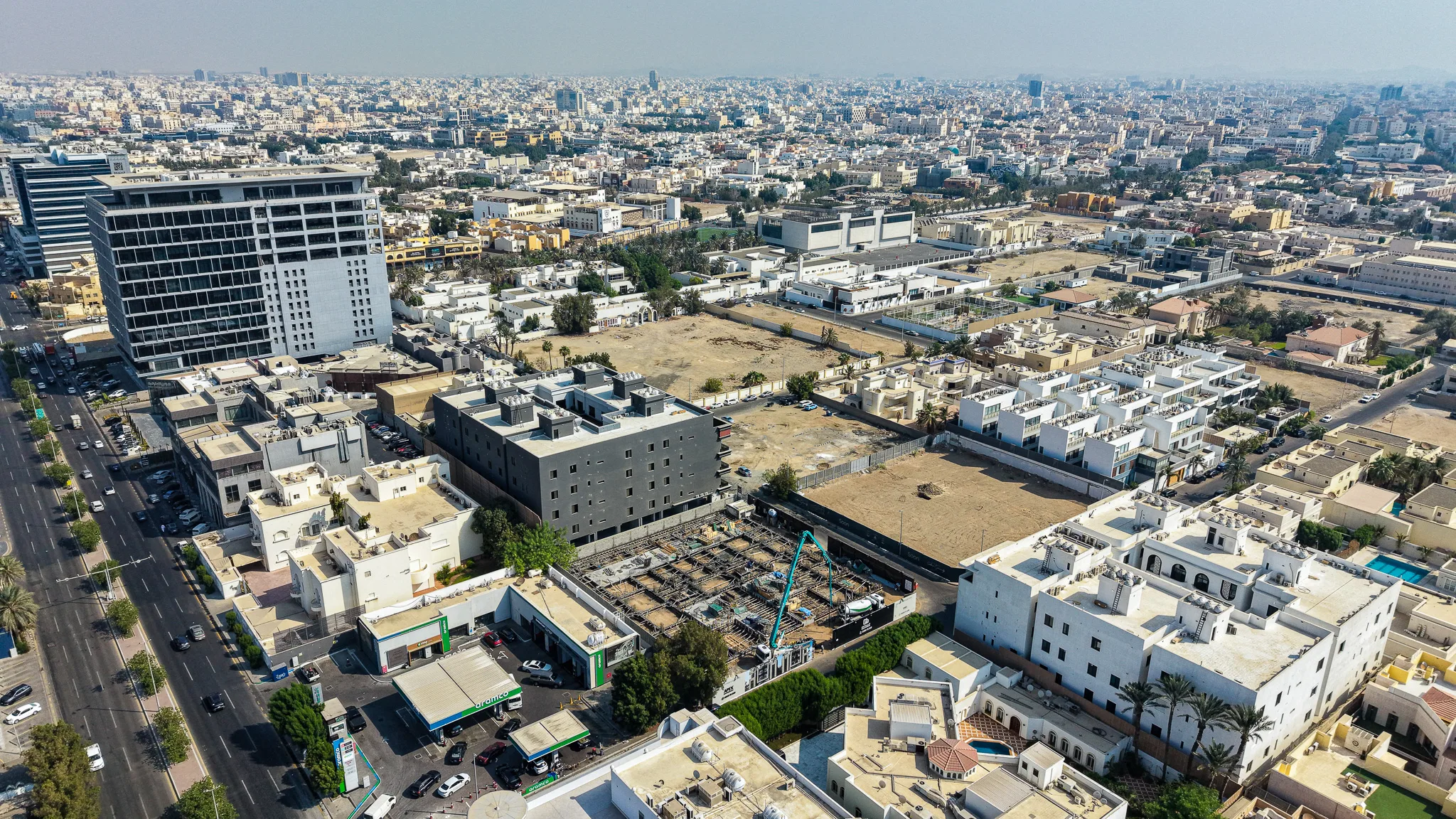

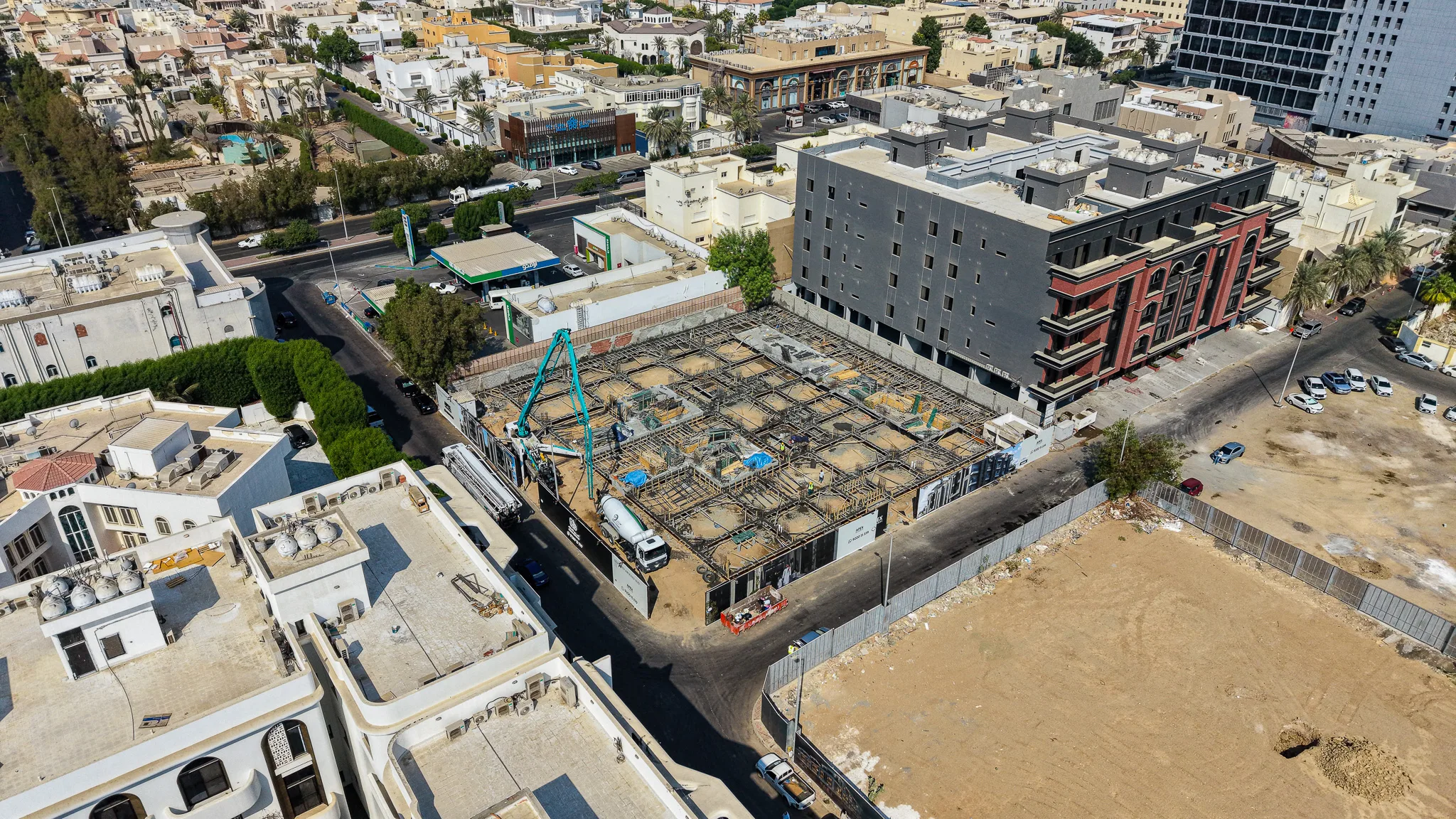

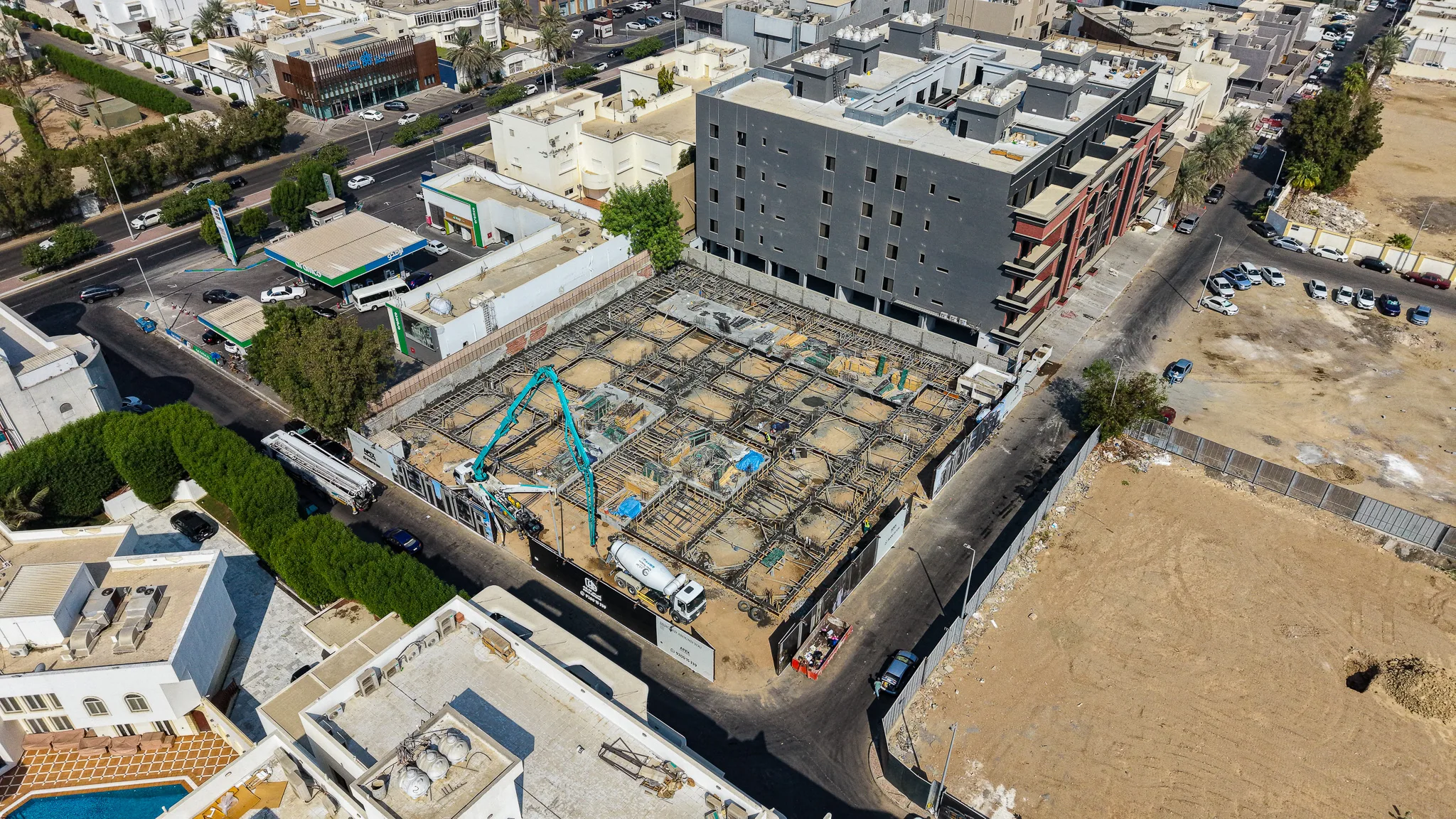

شهدت الزيارة الحالية تقدماً ملحوظاً في أعمال الأساسات، حيث تم الانتقال من مرحلة الحفر والتحضير إلى تنفيذ القواعد الخرسانية والشدات الخشبية وتجهيز حديد التسليح، مما رفع نسبة إنجاز الأساسات إلى 80%.
التغيّرات المرصودة
الأساسات95%

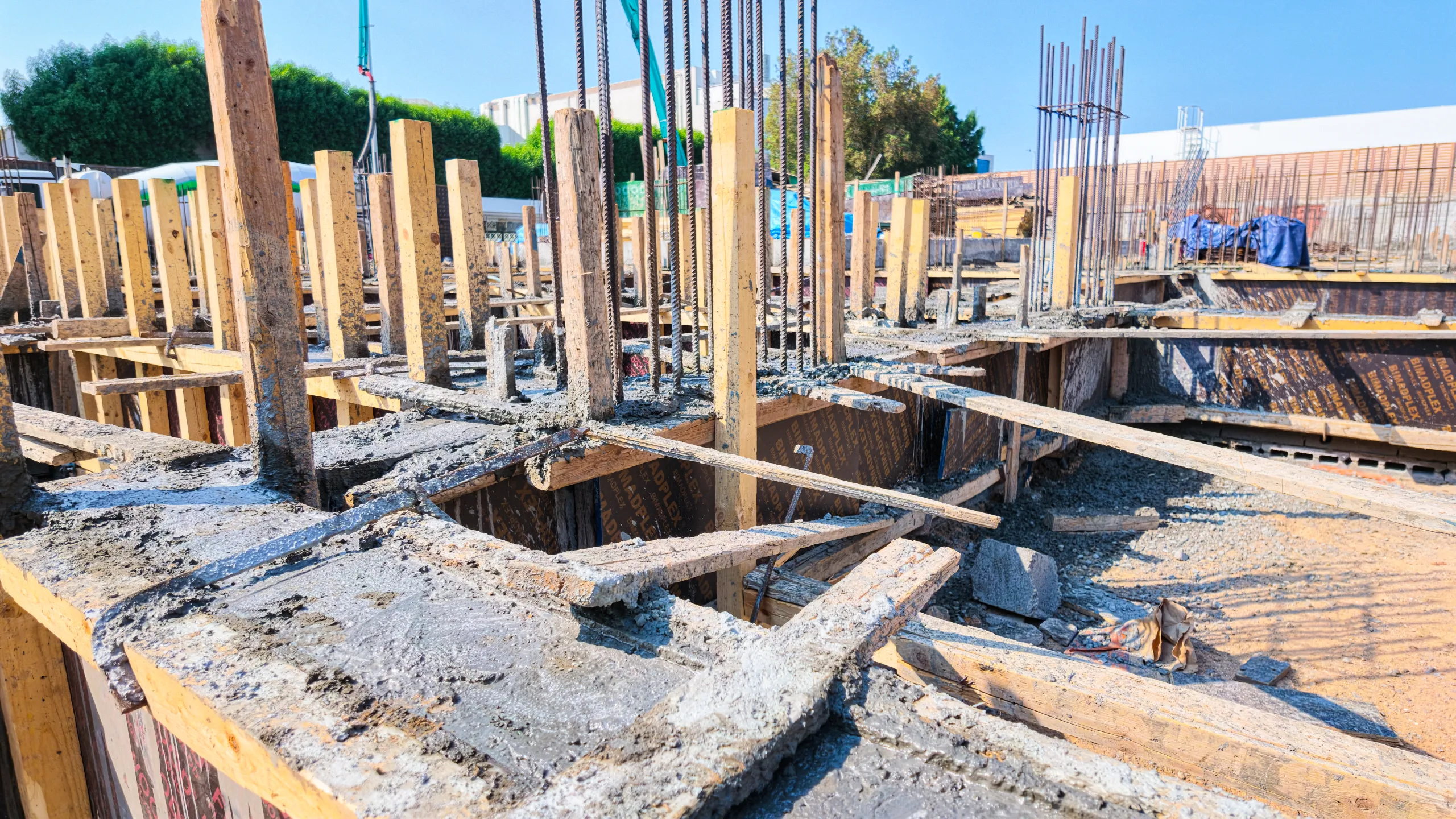

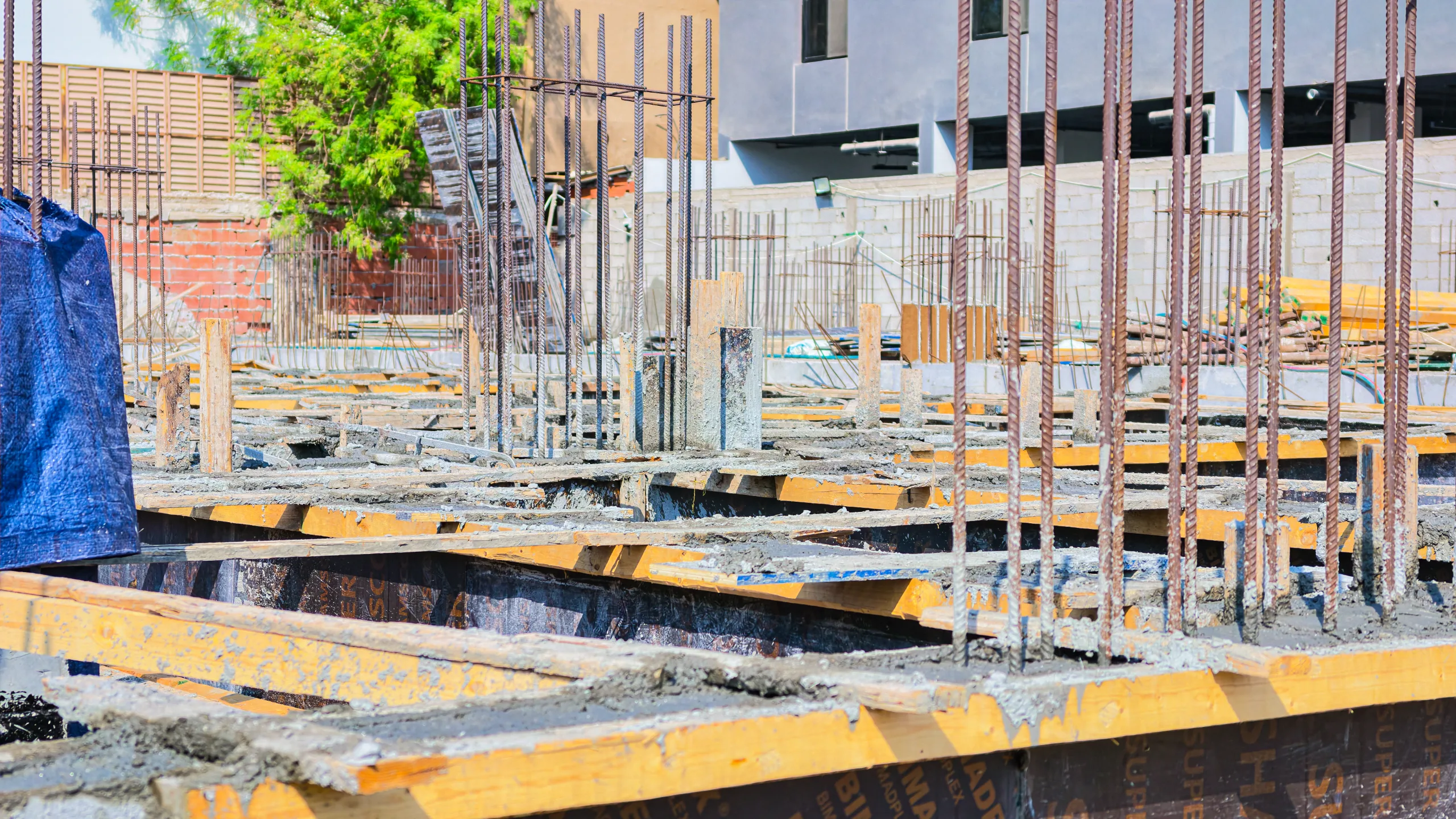

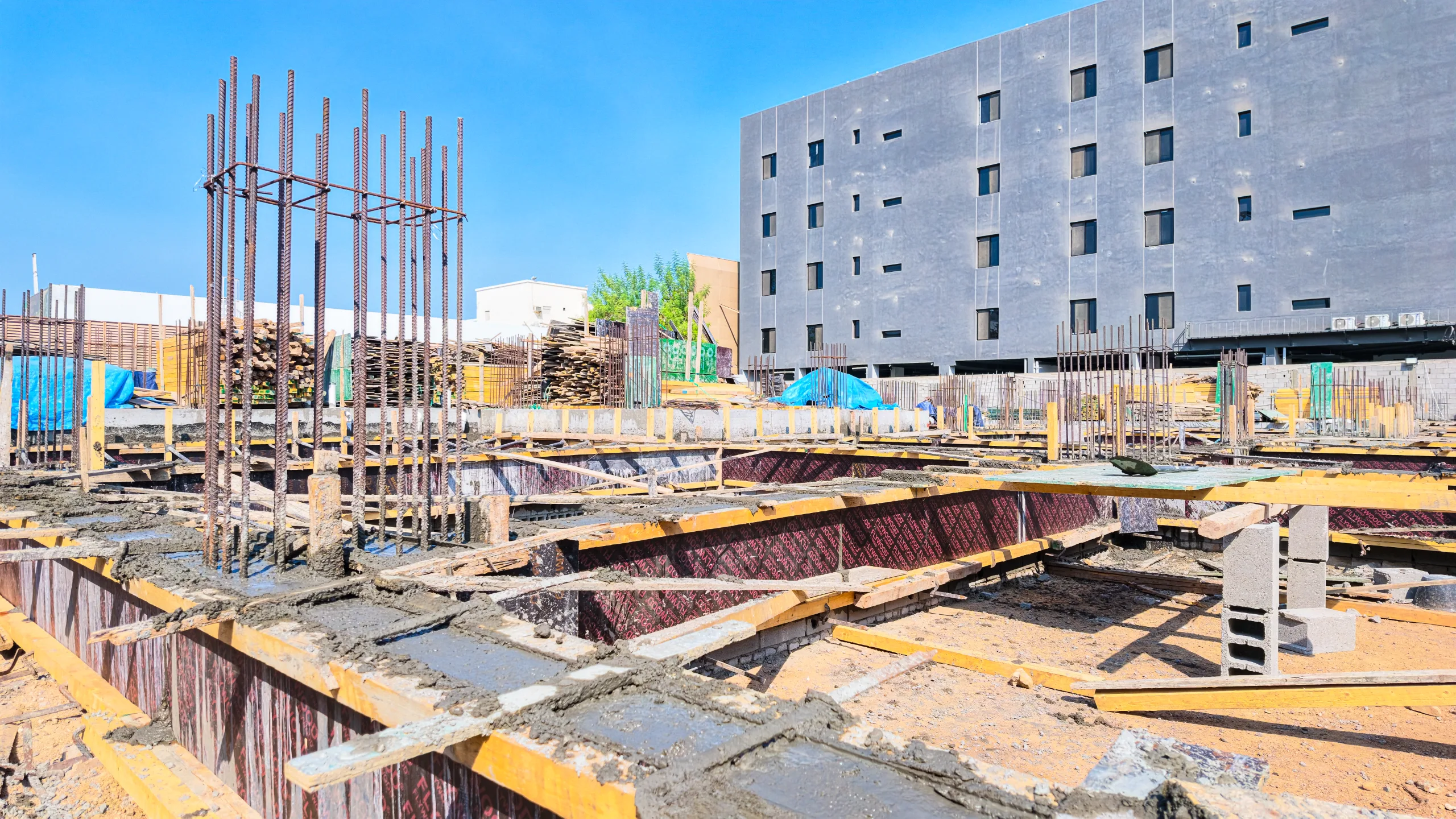

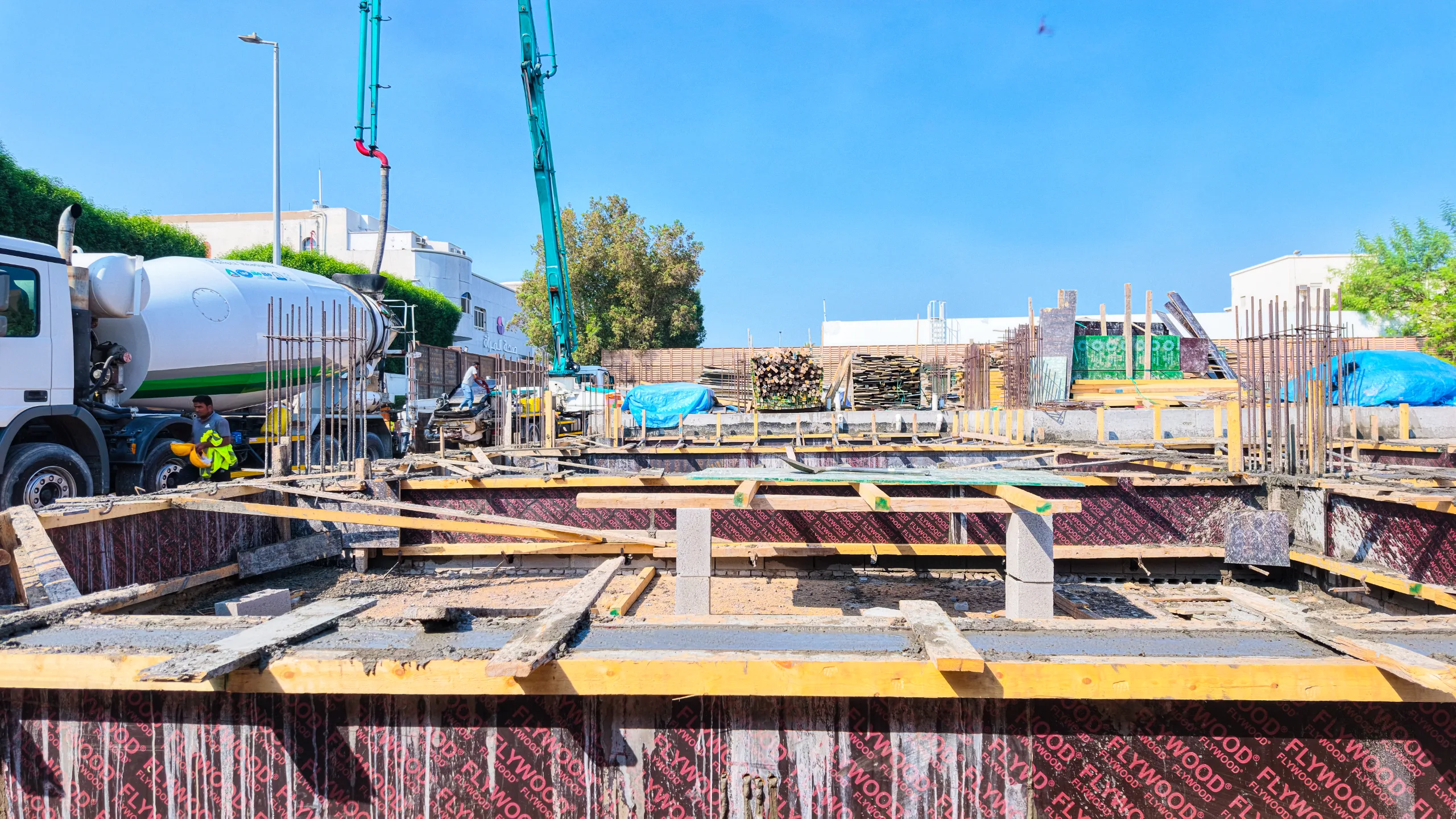

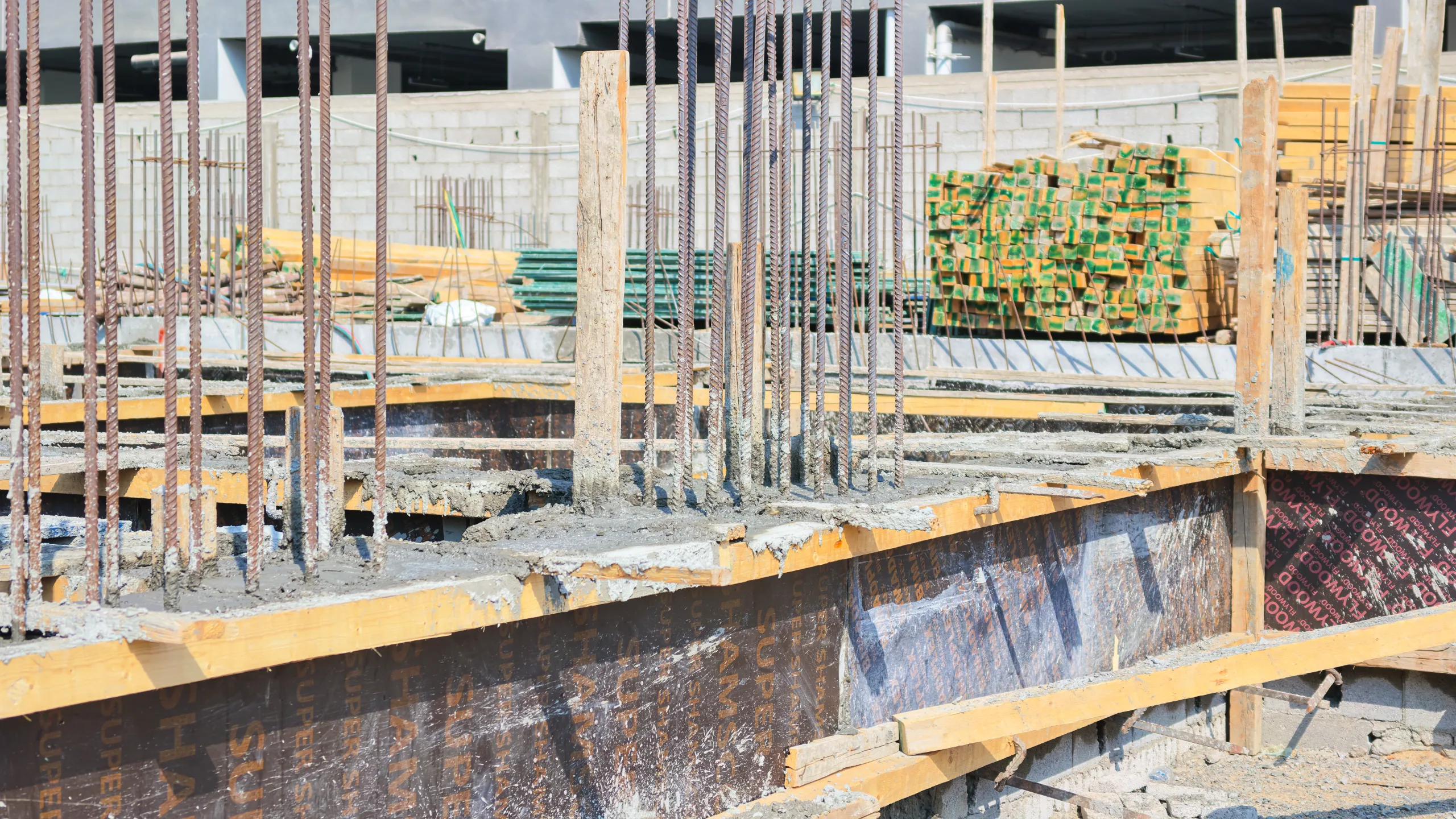

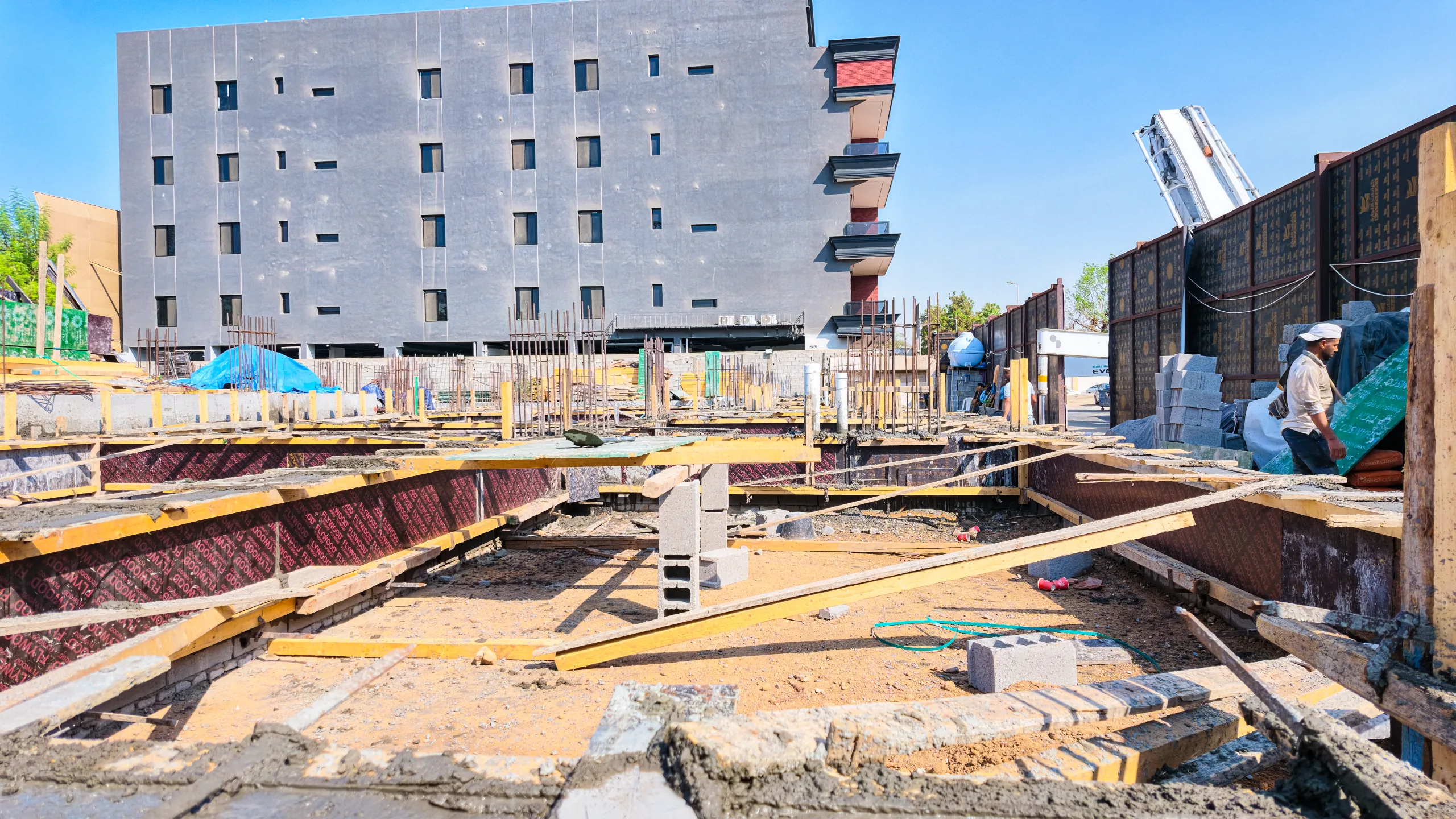

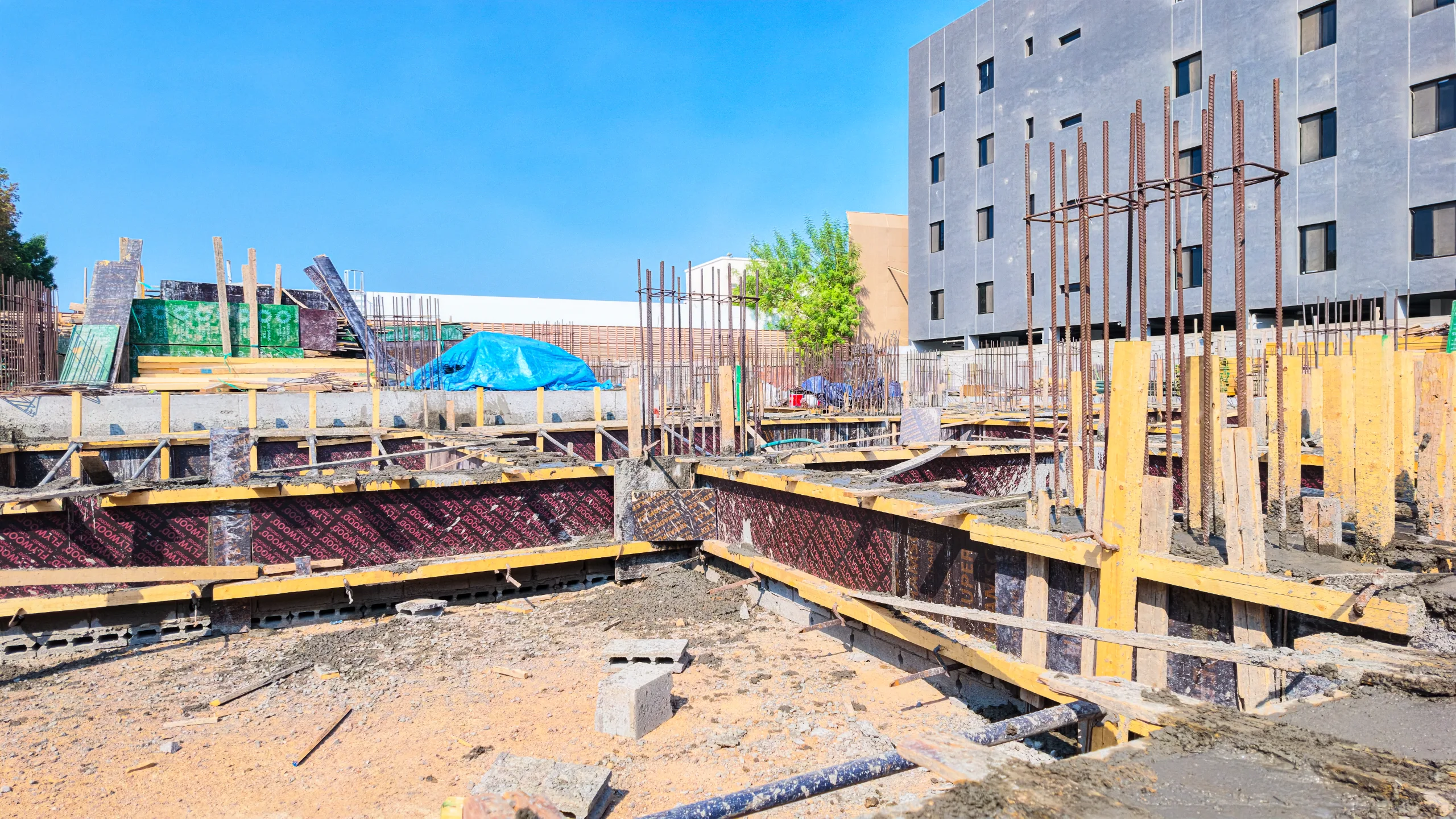

تنفيذ القواعد الخرسانية، تركيب الشدات الخشبية، وتجهيز حديد التسليح للأعمدة والجسور الأرضية.
قراءة الإنجاز
تعكس الصور زيادة بنسبة 55% في أعمال الأساسات مقارنة بالزيارة السابقة، حيث انتقل الموقع من مرحلة الحفر إلى مرحلة صب القواعد والبدء في أعمال النجارة والحدادة للجسور الأرضية والأعمدة.
مقارنة بالزيارة السابقة

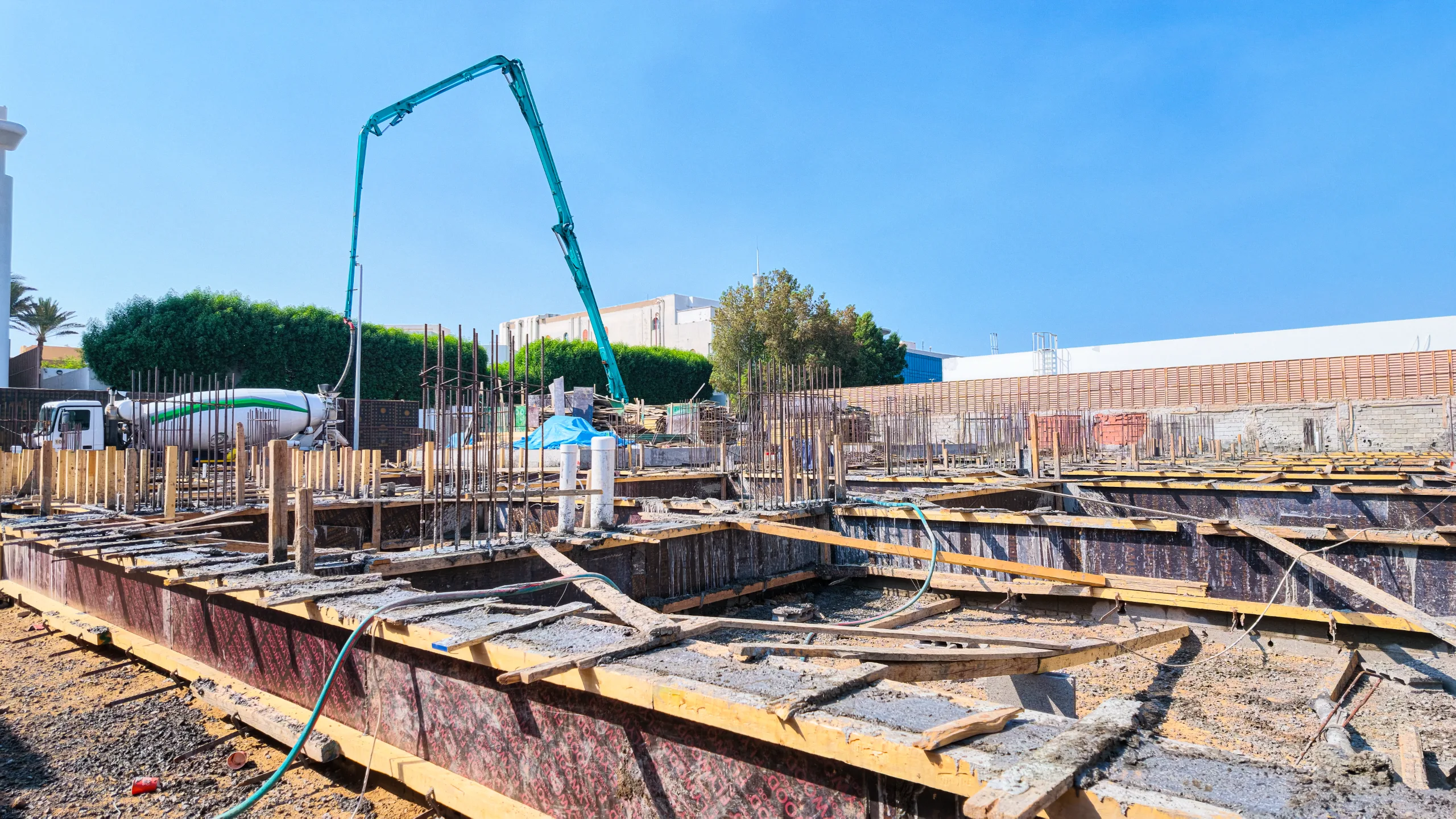

في الزيارة السابقة، كان الموقع في مرحلة الحفر والتحضير، بينما تظهر الصور الحالية تقدماً كبيراً في الهيكل الخرساني للأساسات مع وجود مضخات خرسانة ومعدات صب في الموقع.
المراحل القادمة المتوقعة
استكمال صب باقي القواعد والجسور الأرضية، البدء في عزل الأساسات، ثم البدء في صب أعمدة الدور الأرضي.
نِسب الإنجاز
0%الإنجاز الكليمتوسط تقدّم البنود
0/4 مكتملمتوسط ▲ +14%
الأساسات▲ +55%
0%
25% → 80%+55%مقارنةً بالزيارة السابقة
الخرسانات
0%
0%مقارنةً بالزيارة السابقة
التشطيبات
0%
0%مقارنةً بالزيارة السابقة
الكترو ميكانك
0%
0%مقارنةً بالزيارة السابقة
